历史记录
  1. 2023-08-04 08:46:02, 由 梁贵荣 创建。
  2. 2023-08-04 08:46:49, 由 梁贵荣 编辑。
    修改了 验收人员,旧值为 "0",新值为 "杨宁海"。
    修改了 所属计划,旧值为 "",新值为 "827"。
    修改了 更新点 ,旧值为 "common",新值为 ""。
    修改了 所处阶段,旧值为 "wait",新值为 "planned"。
  3. 2023-08-04 16:02:41, 由 梁贵荣 编辑。
    修改了 所属计划,旧值为 "827",新值为 "835"。
  4. 2023-08-05 11:41:22, 由 陈江华 编辑。
    修改了 所属计划,旧值为 "835",新值为 "827"。
  5. 2023-08-05 11:43:13, 由 陈江华 编辑。
    修改了 所属计划,旧值为 "827",新值为 "835"。
  6. 2023-08-11 15:29:33, 由 李会云 记录评审结果,结果为 确认通过。
    修改了 评审时间,旧值为 "0000-00-00",新值为 "2023-08-11"。
    修改了 指派给 ,旧值为 "lihuiyun",新值为 "chenjianghua"。
    修改了 当前状态,旧值为 "draft",新值为 "active"。
    修改了 由谁评审,旧值为 "",新值为 "lihuiyun"。
  7. 2023-08-11 16:26:44, 由 梁贵荣 关联子需求 #15841 ADMS-AMZ:SP手动广告逻辑改造和关键字自动化_迭代1 。
    修改了 父需求 ,旧值为 "0",新值为 "-1"。
    修改了 细分需求,旧值为 "",新值为 "15841"。
  8. 2023-08-11 18:22:49, 由 官荣荣 编辑。
    修改了 成本 ,旧值为 "50000",新值为 "60000"。
    修改了 ROI ,旧值为 "20",新值为 "16.67"。
    修改了 预计工时,旧值为 "200",新值为 "240"。
    修改了 所属计划,旧值为 "835",新值为 ""。

  9. 2023-08-11 18:23:07, 由 官荣荣 编辑。
    修改了 预计工时,旧值为 "240",新值为 "40"。
  10. 2023-08-18 11:05:12, 由 梁贵荣 编辑。
    修改了 预计工时,旧值为 "40",新值为 "80"。

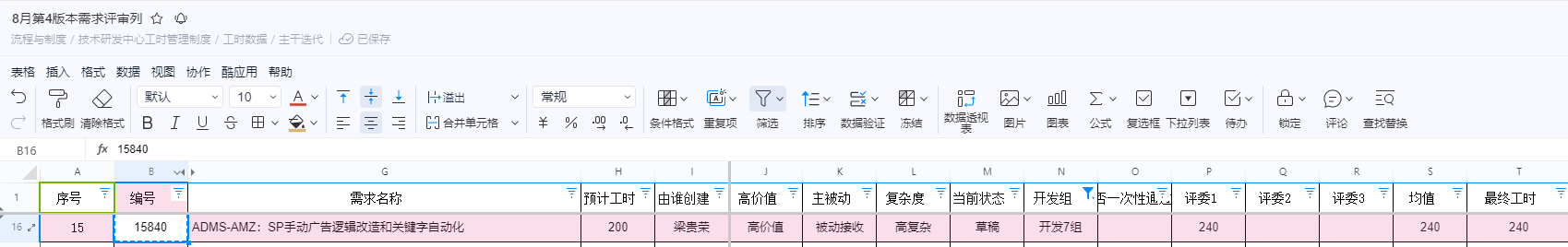

  11. 2023-08-18 11:05:12, 由 梁贵荣 关联子需求 #16029 ADMS-AMZ:SP手动广告逻辑改造和关键字自动化_迭代2 。
    修改了 预计工时,旧值为 "40",新值为 "80"。
    修改了 细分需求,旧值为 "15841",新值为 "15841,16029"。
  12. 2023-09-25 09:35:24, 由 官荣荣 编辑。
    修改了 预计工时,旧值为 "80",新值为 "68"。
  13. 2023-09-25 09:35:31, 由 官荣荣 编辑。
    修改了 预计工时,旧值为 "68",新值为 "66"。
  14. 2023-09-25 16:51:56, 由 官荣荣 编辑。
    修改了 预计工时,旧值为 "66",新值为 "90"。
  15. 2023-10-07 16:05:38, 由 梁贵荣 编辑。
    修改了 预计工时,旧值为 "90",新值为 "140"。
  16. 2023-10-07 16:05:38, 由 梁贵荣 关联子需求 #16753 ADMS-AMZ:SP手动广告逻辑改造和关键字自动化_迭代3 。
    修改了 预计工时,旧值为 "90",新值为 "140"。
    修改了 细分需求,旧值为 "15841,16029",新值为 "15841,16029,16753"。
  17. 2023-10-08 10:16:13, 由 官荣荣 编辑。
    修改了 预计工时,旧值为 "140",新值为 "130"。
  18. 2023-10-11 14:20:08, 由 梁贵荣 编辑。
    修改了 成本 ,旧值为 "60000",新值为 "32500"。
    修改了 ROI ,旧值为 "17.00",新值为 "30.77"。
    修改了 关键词,旧值为 "",新值为 "复杂策略改造,涉及功能复杂数据量大,数据验证周期长,验收完成时间12月7日"。
  19. 2023-10-12 14:11:16, 由 梁贵荣 编辑。
    修改了 关键词,旧值为 "复杂策略改造,涉及功能复杂数据量大,数据验证周期长,验收完成时间12月7日",新值为 "复杂策略改造,涉及功能复杂数据量大,数据验证周期长,验收完成时间12月30日"。
  20. 2023-10-13 15:49:59, 由 梁贵荣 编辑。
    修改了 预计工时,旧值为 "130",新值为 "170"。
  21. 2023-10-13 15:49:59, 由 梁贵荣 关联子需求 #16832 ADMS-AMZ:SP手动广告逻辑改造和关键字自动化_迭代4 。
    修改了 预计工时,旧值为 "130",新值为 "170"。
    修改了 细分需求,旧值为 "15841,16029,16753",新值为 "15841,16029,16753,16832"。
  22. 2023-10-13 15:50:22, 由 梁贵荣 编辑。
    修改了 预计工时,旧值为 "170",新值为 "210"。
  23. 2023-10-13 15:50:22, 由 梁贵荣 关联子需求 #16853 ADMS-AMZ:SP手动广告逻辑改造和关键字自动化_迭代5 。
    修改了 预计工时,旧值为 "170",新值为 "210"。
    修改了 细分需求,旧值为 "15841,16029,16753,16832",新值为 "15841,16029,16753,16832,16853"。
  24. 2023-10-13 15:50:29, 由 梁贵荣 编辑。
    修改了 预计工时,旧值为 "210",新值为 "250"。
  25. 2023-10-13 15:50:30, 由 梁贵荣 关联子需求 #16854 ADMS-AMZ:SP手动广告逻辑改造和关键字自动化_迭代6 。
    修改了 预计工时,旧值为 "210",新值为 "250"。
    修改了 细分需求,旧值为 "15841,16029,16753,16832,16853",新值为 "15841,16029,16753,16832,16853,16854"。
  26. 2023-10-13 15:50:37, 由 梁贵荣 编辑。
    修改了 预计工时,旧值为 "250",新值为 "290"。
  27. 2023-10-13 15:50:37, 由 梁贵荣 关联子需求 #16855 ADMS-AMZ:SP手动广告逻辑改造和关键字自动化_迭代7 。
    修改了 预计工时,旧值为 "250",新值为 "290"。
    修改了 细分需求,旧值为 "15841,16029,16753,16832,16853,16854",新值为 "15841,16029,16753,16832,16853,16854,16855"。
  28. 2023-11-13 13:47:20, 由 梁贵荣 编辑。
    修改了 预计工时,旧值为 "290",新值为 "330"。
  29. 2023-11-13 13:47:20, 由 梁贵荣 关联子需求 #17535 ADMS-AMZ:SP手动广告逻辑改造和关键字自动化_迭代8 。
    修改了 预计工时,旧值为 "290",新值为 "330"。
    修改了 细分需求,旧值为 "15841,16029,16753,16832,16853,16854,16855",新值为 "15841,16029,16753,16832,16853,16854,16855,17535"。
  30. 2023-11-23 20:51:31, 由 官荣荣 编辑。
    修改了 成本,旧值为 "32500",新值为 "82500"。
    修改了 ROI ,旧值为 "30.77",新值为 "12.12"。

  31. 2023-11-23 20:51:52, 由 官荣荣 编辑。

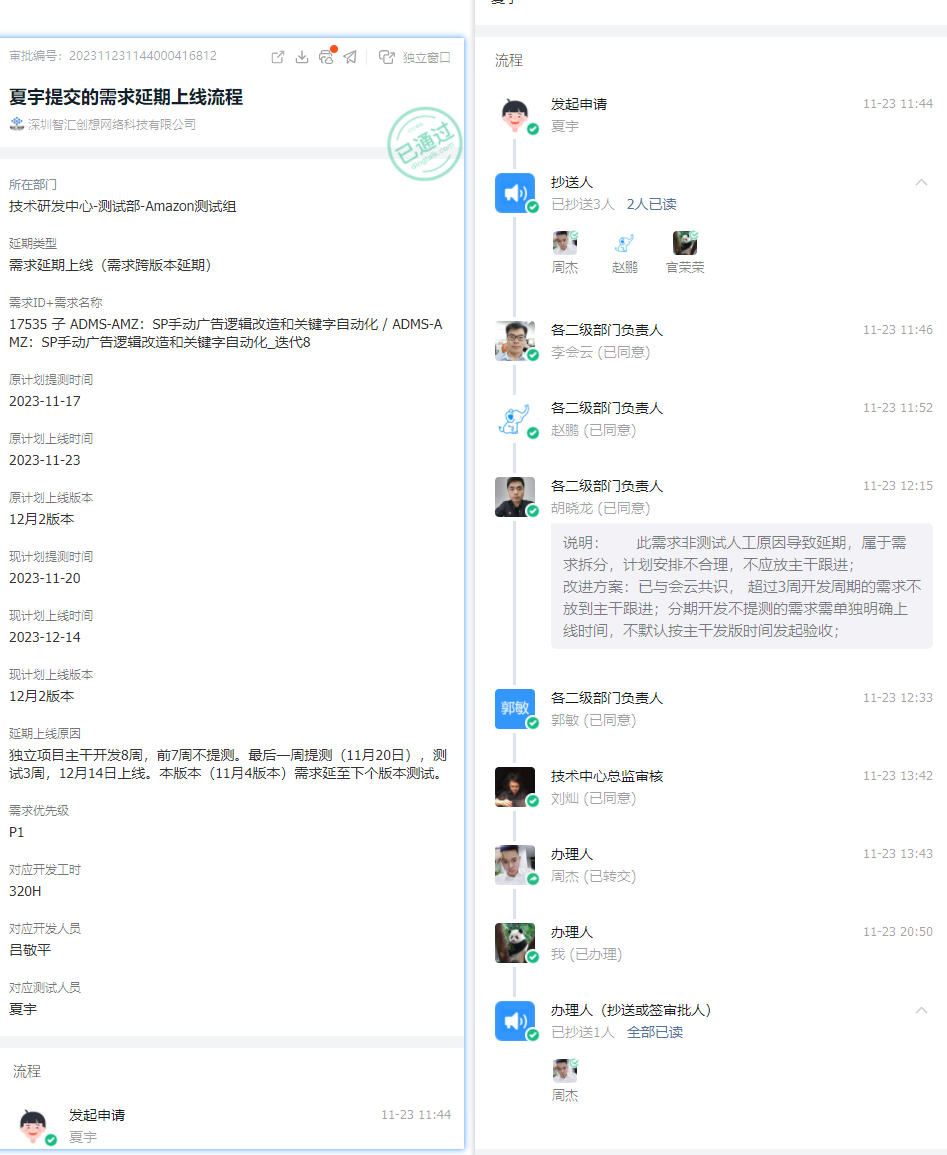

    修改了 关键词,旧值为 "复杂策略改造,涉及功能复杂数据量大,数据验证周期长,验收完成时间12月30日",新值为 "延期上线:12/14 复杂策略改造,涉及功能复杂数据量大,数据验证周期长,验收完成时间12月30日"。
  32. 2023-12-20 09:42:23, 由 周杰 关闭,原因为 。
    修改了 当前状态,旧值为 "active",新值为 "closed"。
    修改了 指派给 ,旧值为 "chenjianghua",新值为 "closed"。
    修改了 由谁关闭,旧值为 "",新值为 "zhoujie"。
    修改了 关闭日期,旧值为 "0000-00-00 00:00:00",新值为 "2023-12-20 09:42:23"。
    修改了 关闭原因,旧值为 "",新值为 "done"。
  33. 2024-01-25 21:05:33, 由 周杰 编辑。
    修改了 受益业务部门,旧值为 "5",新值为 "11"。
    修改了 所处阶段 ,旧值为 "wait",新值为 "closed"。
    修改了 设置阶段者 ,旧值为 "",新值为 "zhoujie"。
迭代版本
提报业务部门
提报人员 杨宁海
需求来源 业务方迭代需求
所属项目 技术中心-需求池
所属模块 亚马逊
所属计划
业务价值
开发组 客服账号组
受益业务部门 智能研发中心
验收人员 杨宁海
业务目标类型
中心业务目标
业务价值 提高收入
每月价值量 1000000
每月节省人数 0
优先级 P0
价值类型 长期价值
预计工时 330
成本 82500
ROI 12.12
操作手册 否
高价值 高价值
主被动 被动接收
复杂度 高复杂
工作流ID 暂无
工作流创建时间
更新点
是否高危 否
评分
当前状态 已关闭
所处阶段 已关闭
关键词 延期上线:12/14 复杂策略改造,涉及功能复杂数据量大,数据验证周期长,验收完成时间12月30日
评审次数 一次
计划上线
上线时间 0000-00-00
计划验收时间 0000-00-00
业务验收时间
满意度
价值验收
满意度分值
业务回填价值
验收达成价值
验收达成ROI
抄送给 曾倩
由谁创建 梁贵荣 于 2023-08-04 08:46:01
指派给 Closed 于 2023-12-20 09:42:23
由谁评审 李会云
评审时间 2023-08-11
由谁关闭 周杰 于 2023-12-20 09:42:23
关闭原因 已完成
最后修改 周杰 于 2024-01-25 21:05:33
