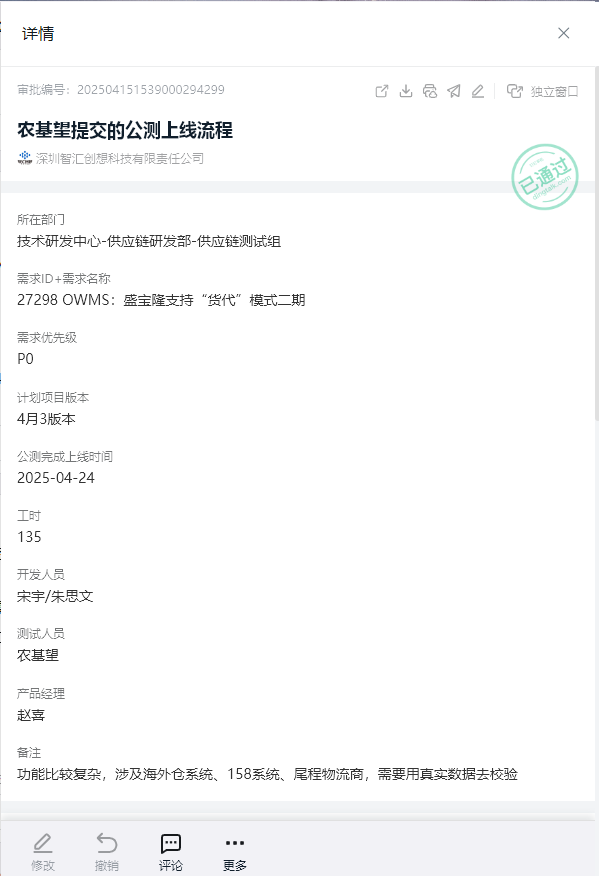

2025-03-10 19:56:26, 由 赵喜 创建。
-
2025-03-10 19:56:58, 由 赵喜 编辑。
修改了 所属计划,旧值为 "",新值为 "1826"。
修改了 所处阶段,旧值为 "wait",新值为 "planned"。
-
2025-03-12 19:43:48, 由 程伟 添加备注。
-
2025-03-12 20:23:38, 由 杨林军 记录评审结果,结果为 确认通过。
-
2025-03-12 20:27:29, 由 杨林军 编辑。
修改了 所属计划,旧值为 "1826",新值为 "1842"。
-
2025-03-13 09:42:25, 由 周杰 关联到迭代 主干_4月V1版本_20250401
。
-

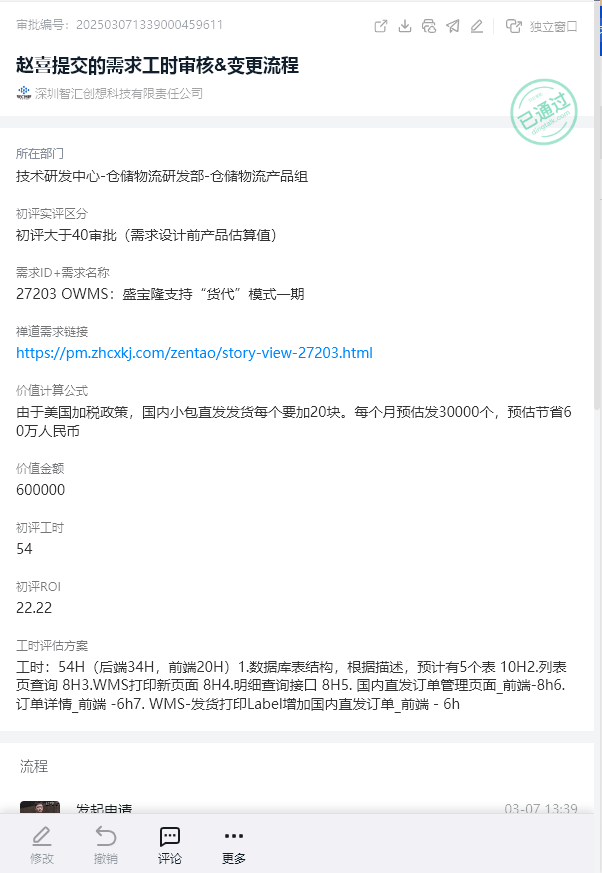

2025-03-13 09:43:10, 由 周杰 编辑。
修改了 预计工时,旧值为 "54",新值为 "135"。
修改了 上线时间,旧值为 "2025-03-18",新值为 "2025-04-01"。
修改了 ROI ,旧值为 "133.33",新值为 "53.33"。
修改了 成本 ,旧值为 "27000",新值为 "67500"。
-
2025-03-13 17:47:48, 由 周杰 添加备注。
-
2025-03-14 10:54:58, 由 周杰 从迭代 #1121 主干_4月V1版本_20250401
移除。
-
2025-03-14 10:55:07, 由 周杰 关联到迭代 主干_4月V2版本_20250408
。
-

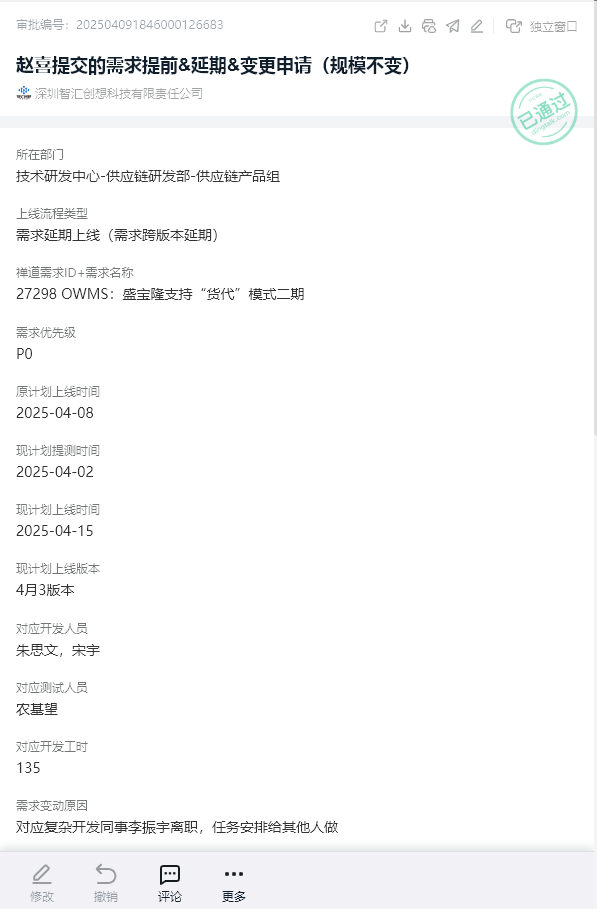

2025-03-20 19:42:47, 由 周杰 编辑。
修改了 上线时间 ,旧值为 "2025-04-01",新值为 "2025-04-08"。
修改了 计划验收时间,旧值为 "0000-00-00",新值为 "2025-04-11"。
-
2025-04-01 10:49:50, 由 刘超 编辑。
修改了 测试人员,旧值为 "",新值为 "nongjiwang"。
-
2025-04-09 19:01:03, 由 周杰 从迭代 #1122 主干_4月V2版本_20250408
移除。
-
2025-04-09 19:01:16, 由 周杰 关联到迭代 主干_4月V3版本_20250415
。
-
2025-04-09 19:01:33, 由 周杰 添加备注。
-
2025-04-09 19:01:45, 由 周杰 编辑。
修改了 上线时间 ,旧值为 "2025-04-08",新值为 "2025-04-15"。
修改了 计划验收时间,旧值为 "2025-04-11",新值为 "2025-04-18"。
-
2025-04-10 17:24:53, 由 周杰 编辑。
修改了 所属模块,旧值为 "1854",新值为 "1850"。
-
2025-04-10 20:58:09, 由 周杰 编辑。
修改了 所属模块,旧值为 "1850",新值为 "1932"。
-
2025-04-15 16:48:01, 由 周杰 添加备注。
-
2025-04-15 16:48:15, 由 周杰 从迭代 #1123 主干_4月V3版本_20250415
移除。
-
2025-04-15 16:48:27, 由 周杰 关联到迭代 主干_5月V1版本_20250506
。
-
2025-04-15 16:48:41, 由 周杰 编辑。
修改了 所处阶段,旧值为 "projected",新值为 "onlinetest"。
-
2025-04-16 15:56:46, 由 周杰 编辑。
修改了 上线时间 ,旧值为 "2025-04-15",新值为 "2025-05-06"。
修改了 计划验收时间,旧值为 "2025-04-18",新值为 "2025-05-09"。
-
2025-04-16 15:57:22, 由 周杰 编辑。
修改了 上线时间,旧值为 "2025-05-06",新值为 "2025-04-24"。
-
2025-04-16 15:57:39, 由 周杰 编辑。
修改了 关键词,旧值为 "",新值为 "公测至4/24"。
-
2025-04-22 16:24:00, 由 赵喜 编辑。
修改了 所处阶段,旧值为 "onlinetest",新值为 "bepending"。
-
2025-04-23 16:56:56, 由 何东霞 编辑。
修改了 所处阶段,旧值为 "业务验收中",新值为 "业务验收通过"。
-
2025-04-24 09:04:42, 由 周杰 关闭,原因为 已完成 。
修改了 由谁关闭,旧值为 "",新值为 "zhoujie"。
修改了 关闭日期,旧值为 "0000-00-00 00:00:00",新值为 "2025-04-24 09:04:41"。
修改了 指派给 ,旧值为 "chengwei",新值为 "closed"。
修改了 当前状态,旧值为 "active",新值为 "closed"。
修改了 所处阶段,旧值为 "verified",新值为 "closed"。
修改了 关闭原因,旧值为 "",新值为 "done"。
-
2025-07-21 16:30:57, 由 何东霞 编辑。
修改了 业务回填价值 ,旧值为 "0",新值为 "600000"。
修改了 actualMonthlySavedManHours,旧值为 "",新值为 "0"。
修改了 actualAchieveDesc ,旧值为 "",新值为 "价值:由于美国加税政策,国内小包直发发货每个要加20块。每个月预估发30000个,预估节省60万人民币
"。
工时:135H(后端111H,前端24H)
后端:82H
1.列表点击新增,编辑按钮进入新增编辑页面 8H
2.创建接口 8H
3.二次重量推送接口 4H
4.查询物流面单接口 12H
5.查询跟踪号接口 2H
6.批量状态修改 4H
7.下载平台物流面单LABEL 4H
8.批量下载国内直发订单LABEL 16H
9.尾程预报逻辑(新增服务执行)16H
10.WMS-发货打印Label 8H
ERP对接:29H
1. 对接创建物流商单号接口&实现预生成功能,16H
2. 对接二次推送重量接口&实现推送重量服务,5H
3. 对接查询面单接口&实现面单印面功能,4H
4. 对接查询追踪号接口&实现获取追踪号服务,4H
前端:24H
新建/编辑 14H
批量提交/作废 2H
下载打印平台物流面单Label 2H
批量下载打印国内直发订单Label 2H
WMS-发货打印Label 4H
