业务需求
需求描述

业务背景

当前有品备货依靠线下表格,数据校准和沟通 耗费大量人力。

业务价值

节省人效:1/8*20*22*600=33000元

需求概述

1、有品备货计算器对接亚马逊接口

2、文档地址:https://alidocs.dingtalk.com/i/nodes/Obva6QBXJw9yzvK5cl6YXdYDWn4qY5Pr?utm_scene=team_space
验收标准
页面功能正常,计算准确
价值描述
节省人效:1/8*20*22*600=33000元
历史记录
  1. 2025-07-09 13:44:18, 由 曾翔 创建。
  2. 2025-07-09 14:17:33, 由 曾翔 编辑。
    修改了 所属计划,旧值为 "",新值为 "2060"。
    修改了 所处阶段,旧值为 "wait",新值为 "planned"。
  3. 2025-07-09 18:51:56, 由 何建宝 编辑。
    修改了 预计工时,旧值为 "40",新值为 "48"。
    修改了 成本 ,旧值为 "20000",新值为 "24000"。
    修改了 ROI ,旧值为 "9.90",新值为 "8.25"。
    1. FBA库存接口对接 6H
    2. 售价接口对接 4H
    3. 计算服务逻辑调整 4H
    4. ASIN基础数据配置
    4.1 列表查询 前端3H+后端3H
    4.2 新增/更新 前端4H+后端4H
    4.3 删除 前端2H+后端2H
    4.4 日志查询 前端2H+后端2H
    4.5 导入功能 前端3H+后端4H
    4.6 导出功能 前端2H+后端2H
    5. 批量上传图片 后端1H
    合计:48H   前端16H+后端32H
  4. 2025-07-09 19:09:29, 由 杨林军 记录评审结果,结果为 确认通过。
  5. 2025-07-10 11:52:29, 由 曾翔 编辑。
    修改了 所属计划,旧值为 "2060",新值为 "1314"。
  6. 2025-07-16 09:14:00, 由 周杰 编辑。
    修改了 上线时间,旧值为 "2025-07-22",新值为 "0000-00-00"。
  7. 2025-07-16 16:13:44, 由 曾翔 编辑。
    修改了 所属计划,旧值为 "1314",新值为 "2095"。
  8. 2025-07-16 20:40:17, 由 周杰 关联到迭代 主干_7月V5版本_20250729 。

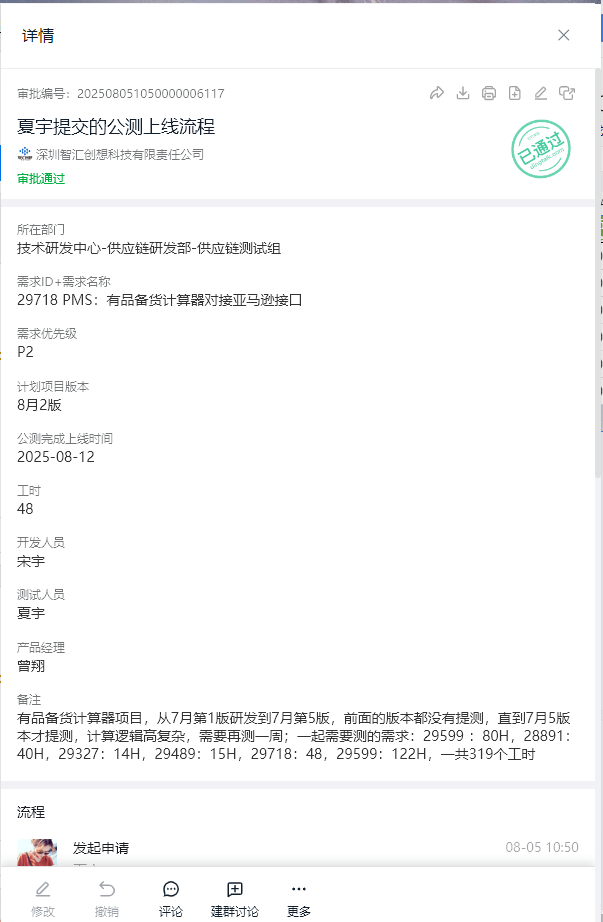

  9. 2025-07-16 20:42:04, 由 周杰 编辑。
    修改了 上线时间 ,旧值为 "0000-00-00",新值为 "2025-07-29"。
    修改了 计划验收时间,旧值为 "0000-00-00",新值为 "2025-08-01"。
    修改了 计划上线 ,旧值为 "0000-00-00",新值为 "2025-07-29"。
  10. 2025-07-22 10:00:46, 由 夏宇 编辑。
    修改了 测试人员,旧值为 "",新值为 "xiayu"。
  11. 2025-07-22 19:31:35, 由 曾翔 编辑。
    修改了 受益业务部门,旧值为 "10",新值为 "4"。
    修改了 验收人员 ,旧值为 "杨林军",新值为 "唐秀青"。
  12. 2025-07-23 20:19:55, 由 李乐同 编辑。
    修改了 所处阶段 ,旧值为 "projected",新值为 "developed"。
    修改了 设置阶段者,旧值为 "",新值为 "liletong"。
  13. 2025-07-29 19:58:35, 由 夏宇 编辑。
    修改了 所处阶段 ,旧值为 "testing",新值为 "released"。
    修改了 设置阶段者,旧值为 "",新值为 "xiayu"。
  14. 2025-07-29 19:59:37, 由 夏宇 编辑。
    修改了 关键词,旧值为 "",新值为 "这个版本不发"。
  15. 2025-07-30 11:32:32, 由 周杰 从迭代 #1171 主干_7月V5版本_20250729 移除。

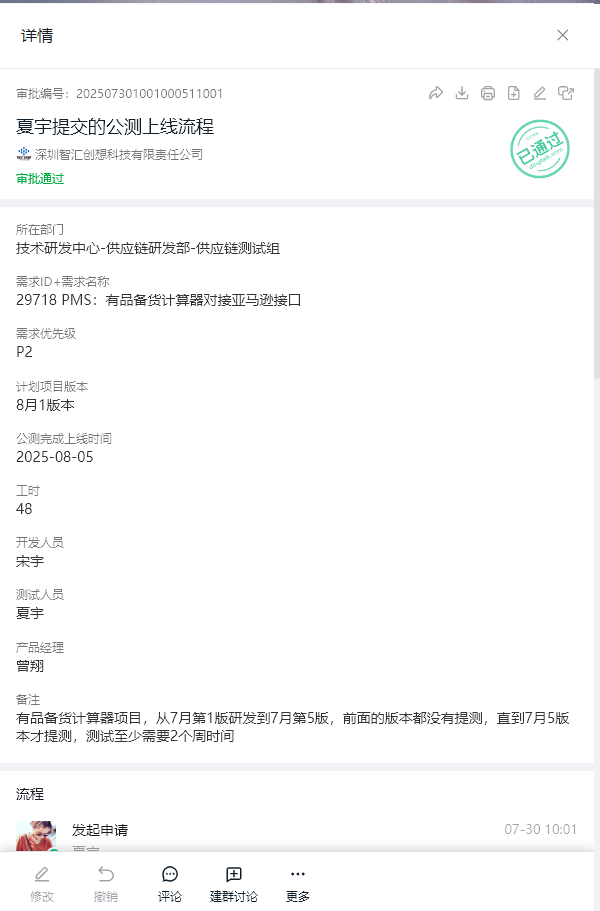

  16. 2025-07-30 11:32:40, 由 周杰 关联到迭代 主干_8月V1版本_20250805 。
  17. 2025-07-30 11:33:04, 由 周杰 编辑。
    修改了 关键词 ,旧值为 "这个版本不发",新值为 "公测至8/5"。
    修改了 上线时间 ,旧值为 "2025-07-29",新值为 "2025-08-05"。
    修改了 计划验收时间,旧值为 "2025-08-01",新值为 "2025-08-08"。
    修改了 计划上线 ,旧值为 "2025-07-29",新值为 "2025-08-05"。
    修改了 所处阶段 ,旧值为 "released",新值为 "onlinetest"。
    修改了 设置阶段者 ,旧值为 "xiayu",新值为 ""。
  18. 2025-07-30 11:33:17, 由 周杰 添加备注。
  19. 2025-08-05 10:55:27, 由 周杰 从迭代 #1223 主干_8月V1版本_20250805 移除。
  20. 2025-08-05 10:55:38, 由 周杰 关联到迭代 主干_8月V2版本_20250812 。
  21. 2025-08-05 10:55:51, 由 周杰 编辑。
    修改了 关键词 ,旧值为 "公测至8/5",新值为 "公测至8/12"。
    修改了 上线时间 ,旧值为 "2025-08-05",新值为 "2025-08-12"。
    修改了 计划验收时间,旧值为 "2025-08-08",新值为 "2025-08-15"。
    修改了 计划上线 ,旧值为 "2025-08-05",新值为 "2025-08-12"。
  22. 2025-08-05 13:43:05, 由 周杰 添加备注。
  23. 2025-08-12 14:07:02, 由 周杰 编辑。
    修改了 所处阶段 ,旧值为 "onlinetest",新值为 "bepending"。
    修改了 设置阶段者,旧值为 "",新值为 "zhoujie"。
  24. 2025-08-15 16:55:21, 由 唐秀青 编辑。
    修改了 所处阶段,旧值为 "业务验收中",新值为 "业务验收中"。
    功能验收:延后验收
    验收异常原因:业务原因
    原因备注:填需要大量数据测试
  25. 2025-10-21 21:09:56, 由 曾翔 编辑。
    修改了 所属项目,旧值为 "51",新值为 "82"。
  26. 2025-12-24 13:41:56, 由 周杰 从迭代 #1224 主干_8月V2版本_20250812 移除。
  27. 2025-12-24 13:42:04, 由 周杰 关联到迭代 供应链_工厂直发V1(2026) 。
  28. 2026-01-09 10:56:27, 由 周杰 关闭,原因为 已完成 。
    修改了 关闭原因,旧值为 "",新值为 "done"。
    修改了 当前状态,旧值为 "active",新值为 "closed"。
    修改了 指派给 ,旧值为 "hejianbao",新值为 "closed"。
    修改了 所处阶段,旧值为 "bepending",新值为 "closed"。
    修改了 关闭日期,旧值为 "0000-00-00 00:00:00",新值为 "2026-01-09 10:56:27"。
    修改了 由谁关闭,旧值为 "",新值为 "zhoujie"。
迭代版本
提报业务部门 技术研发中心
提报人员 曾翔
需求来源 产品自主提报需求
所属项目 供应链_工厂直发
所属模块 供应链   产品采购   产品库
所属计划
业务价值
开发组 产品采购开发组
受益业务部门 智汇有品事业部
验收人员 唐秀青
业务目标类型
中心业务目标
业务价值 提升人效
每月价值量 33000
每月节省人数 22
优先级 P2
价值类型 长期价值
预计工时 48
成本 24000
ROI 8.25
操作手册 否
高价值 -
主被动 被动接收
复杂度 一般性
工作流ID
工作流创建时间 0000-00-00 00:00:00
更新点
是否高危 否
评分
当前状态 已关闭
所处阶段 已关闭
关键词 公测至8/12
评审次数 一次
计划上线 2025-08-12
上线时间 2025-08-12
计划验收时间 2025-08-15
业务验收时间
满意度
价值验收
满意度分值
业务回填价值
验收达成价值
验收达成ROI
抄送给
由谁创建 曾翔 于 2025-07-09 13:44:18
指派给 Closed 于 2026-01-09 10:56:27
由谁评审 杨林军
评审时间 2025-07-09
由谁关闭 周杰 于 2026-01-09 10:56:27
关闭原因 已完成
最后修改 周杰 于 2026-01-09 10:56:27
