业务需求
需求描述

业务背景

现有 PMS 备货系统的断货预警逻辑,主要聚焦于全链路末端是否出现断货缺口,对货件与货件之间的衔接尚未纳入判断。在多票在途货件分批到货的场景下,若某票货件到货时间晚于当前库存的售完日期,则会出现断货窗口,但系统无法提前感知并提醒运营。

为解决上述问题,本需求在调拨与物流时效的基础上,将「在途到货量」与「日销预测」叠加进每日库存结余计算,实现两类提醒:

  1. 断货风险(硬缺口):某日每日库存结存 ≤ 5,提前预警;
  2. 安全库存风险(缓冲不足):某日每日安全库存结存 ≤ 0,提前预警。

同时引入迭代售完日与断货区间的计算策略(策略2),通过反复更新「按预测可卖到的日期」,精确找出售完日与下一票到货日之间的断货区间,并与后续到货衔接,直到没有在途货件为止。

2、业务价值

提高人效:0.4/8*20*22*600=13200

二、需求概述

  1. 货件衔接提醒:在现有每日库存结存基础上,纳入在途到货量,计算断货风险与安全库存风险,触发对应提醒;
2、文档地址:https://alidocs.dingtalk.com/i/nodes/Y1OQX0akWm30rO4Atva1wPX9JGlDd3mE?utm_scene=team_space
验收标准
页面功能正常,数据准确
价值描述
提高人效:0.4/8*20*22*600=13200
历史记录
  1. 2026-05-25 21:20:07, 由 曾翔 创建。
  2. 2026-05-29 15:42:42, 由 曾翔 编辑。
    修改了 受益业务部门,旧值为 "4",新值为 "11"。
    修改了 验收人员 ,旧值为 "唐秀青",新值为 "何源"。
  3. 2026-06-01 10:11:40, 由 周杰 编辑。
    修改了 上线时间,旧值为 "2026-06-09",新值为 "2026-06-23"。
  4. 2026-06-01 10:59:26, 由 杨林军 记录评审结果,结果为 确认通过。
    修改了 评审时间,旧值为 "0000-00-00",新值为 "2026-06-01"。
    修改了 指派给 ,旧值为 "yanglinjun",新值为 "zhoujie"。
    修改了 当前状态,旧值为 "draft",新值为 "active"。
    修改了 由谁评审,旧值为 "",新值为 "yanglinjun"。
  5. 2026-06-01 11:01:21, 由 周杰 关联到迭代 供应链_工厂直发Q2(2026) 。
  6. 2026-06-02 14:40:32, 由 何建宝 编辑。
    修改了 预计工时,旧值为 "1",新值为 "122"。
    修改了 成本 ,旧值为 "500",新值为 "61000"。
    修改了 ROI ,旧值为 "158.40",新值为 "1.30"。
    后端
    1.核心服务
    1.1 ERPAPI接口4个 8H
    1.2 服务 8H
    1.3 核心计算逻辑 16H

    4.1 货件衔接页
    4.1.1 主查询 8H
    4.1.2 按条件导出 4H
    4.1.3 重新执行服务 2H

    4.2 详情页
    4.2.1 查询 4H
    4.2.2 运行测算 2H
    4.2.3 保存 4H
    4.2.4 提交 4H
    4.2.5 ERP接口 4H
    4.3.6 JAVA接口对接 4H

    5 计算器优化 4H
    6 断货数据更新 2H
    7 联调与测试 16H
    合计:90H

    前端
    色带组件封装 4h
    货件衔接列表/样式 8h
    导出/批量提交/重新汇总 4h
    货件衔接详情页 12h
    计算器优化-断货展示/跳转处理 4h
    合计:32H


    Java接口:

    备库单查询接口

    备库编辑接口

    6H


    合计:128H
  7. 2026-06-02 14:40:40, 由 何建宝 编辑。
    修改了 预计工时,旧值为 "122",新值为 "128"。
    修改了 成本 ,旧值为 "61000",新值为 "64000"。
    修改了 ROI ,旧值为 "1.30",新值为 "1.24"。
  8. 2026-06-08 09:49:02, 由 夏宇 编辑。
    修改了 测试人员,旧值为 "",新值为 "xiayu"。

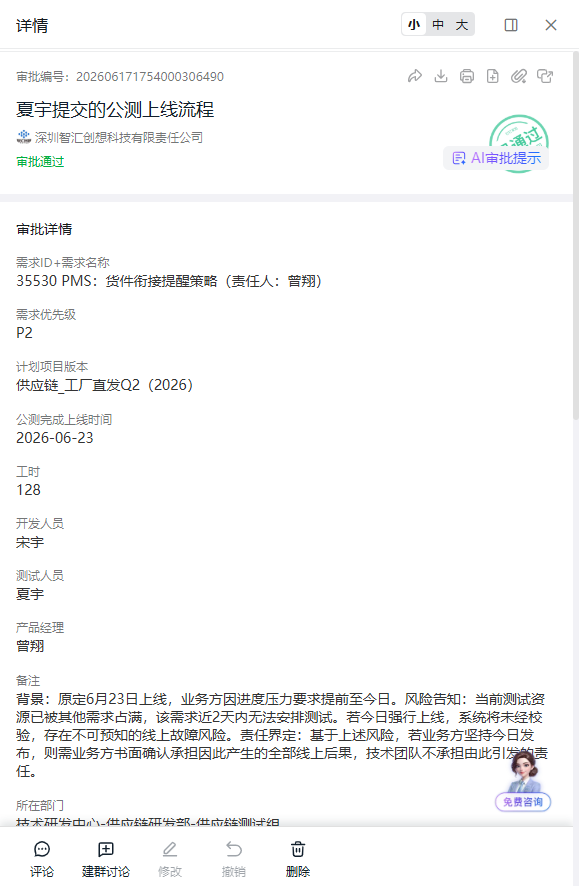

  9. 2026-06-17 19:59:27, 由 周杰 添加备注。
  10. 2026-06-25 15:53:43, 由 周杰 关闭,原因为 已完成 。
    修改了 由谁关闭,旧值为 "",新值为 "zhoujie"。
    修改了 关闭日期,旧值为 "0000-00-00 00:00:00",新值为 "2026-06-25 15:53:43"。
    修改了 指派给 ,旧值为 "hejianbao",新值为 "closed"。
    修改了 当前状态,旧值为 "active",新值为 "closed"。
    修改了 所处阶段,旧值为 "projected",新值为 "closed"。
    修改了 关闭原因,旧值为 "",新值为 "done"。
迭代版本
提报业务部门 智汇有品事业部
提报人员 何源
需求来源 业务方迭代需求
所属项目 供应链_工厂直发
所属模块 供应链
所属计划
业务价值
开发组 产品采购开发组
受益业务部门 智能研发中心
验收人员 何源
业务目标类型
中心业务目标
业务价值 提升人效
每月价值量 13200
每月节省人数 22
优先级 P2
价值类型 长期价值
预计工时 128
成本 64000
ROI 1.24
操作手册 是
高价值 -
主被动 被动接收
复杂度 一般性
工作流ID
工作流创建时间 0000-00-00 00:00:00
更新点 常规更新
是否高危 否
评分
当前状态 已关闭
所处阶段 已关闭
关键词
评审次数 一次
计划上线 0000-00-00
上线时间 2026-06-23
计划验收时间 0000-00-00
业务验收时间
满意度
价值验收
满意度分值
业务回填价值
验收达成价值
验收达成ROI
抄送给
由谁创建 曾翔 于 2026-05-25 21:20:07
指派给 Closed 于 2026-06-25 15:53:43
由谁评审 杨林军
评审时间 2026-06-01
由谁关闭 周杰 于 2026-06-25 15:53:43
关闭原因 已完成
最后修改 周杰 于 2026-06-25 15:53:43
相关Bug
相关用例
相关需求
细分需求
