业务需求
需求描述

业务背景

有品计算器在备货计划审核完成后,需要把符合条件的备货结果转化为 FBA 建单数据。现有源需求覆盖两类建单路径:海外仓-FBA 单建单、本地-FBA 普通建单。两类流程均依赖计算器审核结果、SKU/ASIN/MSKU/FNSKU 关系、库存数据、仓库国家关系、发货地址配置和订单来源渠道配置,任一数据缺失都会影响建单准确性。

当前业务痛点是建单前需要人工确认 FNSKU、海外仓或本地仓库存、库存类型、发货仓库、发货地址、海外仓 SKU、运输类型和计划数。源文档给出的业务价值为提高人效,按 1.5/86002 人*30 天测算,预计节省约 6750 元/月。本次需求目标是把人工判断规则沉淀为系统自动建单逻辑,减少人工查询和拆单错误,并让审核完成后的建单链路具备可追踪、可重试和可验收的闭环。

业务价值

提高人效:1.5/8*600*2人*30天=6750元/月

需求概述

文档地址:https://alidocs.dingtalk.com/i/nodes/jb9Y4gmKWr7yNXM5heBwj3onVGXn6lpz?utm_scene=team_space

项目

内容

需求目标

在有品计算器流程审核完成后,系统按来源渠道、站点、ASIN、MSKU、SKU、库存类型、仓库和地址配置自动生成 FBA 建单请求,减少人工建单。

目标用户

采购、销售、PMC、运营支持、仓储或负责审核后建单的业务人员。

使用场景

计算器备货计划审核完成后,需要将海外仓库存或本地仓库存转为 FBA 备库单/普通建单。

本期范围

海外仓-FBA 单建单流程、本地-FBA 普通建单流程、库存查询与优先级、拆单规则、接口入参取值、异常处理、验收规则。

非本期范围

修改计算器备货数量算法、修改渠道配置规则本身、修改产品表现/FNSKU 维护页面、修改海外仓库存数据采集规则、修改订单来源渠道管理页面。

成功标准

审核完成的数据可按规则形成建单请求;库存满足时建单计划数与规则一致;库存不足时按可用库存生成可执行计划或进入异常;关键失败均有提示、日志和可重试入口。


验收标准

编号

验收项

前置条件

操作步骤

预期结果

异常校验

AC1

审核完成触发建单任务

存在一条审核完成且未建单的计算器备货行

将流程推进到审核完成

系统生成一条待建单任务,包含 ASIN、SKU、MSKU、来源渠道、站点、备货数量

非审核完成状态不生成任务并记录原因

AC2

FNSKU 匹配

产品表现中存在来源渠道+ASIN+MSKU 唯一记录

执行海外仓-FBA 建单

系统取到唯一 FNSKU 并进入库存查询

无匹配或多匹配时任务进入数据异常待处理

AC3

非泛欧海外仓查询

站点不属于欧盟且配置了国家海外仓

执行库存查询

系统仅查询该站点对应国家海外仓库存

仓库配置缺失时进入配置异常

AC4

泛欧海外仓查询

国家管理中站点“是否属于欧盟=是”

执行库存查询

系统查询德国仓和波兰仓,并按统一规则排序

欧盟标识为空时提示国家配置缺失

AC5

箱库存满足计划数

箱库存更新时间最早,备货箱数小于等于可用库存

执行计划数计算

生成 1 张单,计划数=备货数量/装箱规格向上取整

装箱规格为空时不生成单据

AC6

箱库存不足且无其他库存

箱库存不足,无其他可用库存

执行计划数计算

生成 1 张单,计划数=箱库存可用库存,并记录未满足数量

可用库存为 0 时不生成单据

AC7

箱库存和箱产品库存拆单

箱库存不足,箱库存+箱产品库存满足

执行计划数计算

生成 2 张单,分别对应箱库存和箱产品库存

若箱产品库存装箱规格缺失,第二张单进入异常

AC8

直发库存补足

箱库存+箱产品库存不足,直发库存可用

执行计划数计算

直发库存计划数按不足数量补足装箱规格整数倍;库存不足时取可发最大整数倍

不允许生成小于 1 的直发明细

AC9

拆单维度

同一备货行命中不同仓库、库存类型或来源渠道

执行建单

系统按差异维度生成多张建单请求

不允许一张单混合不同仓库、库存类型或来源渠道

AC10

发货地址取值

来源渠道+发货仓库存在唯一发货地址

执行建单字段组装

AddressID 取该地址配置

无地址或多地址时阻断建单并提示

AC11

海外仓 SKU 取值

存在可匹配的海外仓 SKU 配置

执行建单字段组装

TransferStockItemList.OverSeaSKU 有值

匹配不到时阻断建单

AC12

建单成功回写

建单接口返回成功和单据号

执行建单

任务状态变为建单成功,展示单据号和处理时间

回写失败时不得重复创建单据,进入回写异常

AC13

本地-FBA 普通建单

SKU 存在本地仓可用库存和发货地址

执行本地建单

系统按更新时间早的本地仓库存生成普通备货单

无库存或地址缺失时进入异常

AC14

重复提交防护

同一任务已处于建单中或建单成功

用户点击重试或系统重复触发

系统不重复调用建单接口,返回已有状态

日志记录重复提交来源

AC15

异常可追踪

任一依赖服务返回失败

执行建单

任务记录错误码、错误信息、请求参数摘要、处理人/触发方式

用户可查看失败原因并按权限重试

价值描述
提高人效:1.5/8*600*2人*30天=6750元/月
历史记录
  1. 2026-09-02 15:27:47, 由 曾翔 创建。
  2. 2026-09-02 18:56:53, 由 杨林军 记录评审结果,结果为 确认通过。
    修改了 评审时间,旧值为 "0000-00-00",新值为 "2026-09-02"。
    修改了 指派给 ,旧值为 "yanglinjun",新值为 "ZengXiang"。
    修改了 当前状态,旧值为 "draft",新值为 "active"。
    修改了 由谁评审,旧值为 "",新值为 "yanglinjun"。
  3. 2026-09-03 17:11:41, 由 何建宝 编辑。
    修改了 预计工时,旧值为 "1",新值为 "71"。
    修改了 成本 ,旧值为 "500",新值为 "35500"。
    修改了 ROI ,旧值为 "81.00",新值为 "1.14"。
    1.1.同步t_amz_product_performance_inventory_fbm 表 4H


    1.2.编写获取店铺发货地址设置接口 4H


    1.3.编写查询所有仓库库存接口 4H


    1.4.编写锁定库存的接口 4H


    1.5.编写分支建单逻辑 18H


    2.创建海外仓-FBA单 4H


    3.本地-FBA普通建单流程 9H


    4.新增备货方式 9H


    5.联调自测 9H


    合计:65H


    前端:


    4.新增备货方式 6H


    总计:71H


  4. 2026-09-03 17:12:45, 由 周杰 关联到迭代 供应链_工厂直发Q3(2026) 。
  5. 2026-09-03 17:20:02, 由 何建宝 编辑。
    修改了 预计工时,旧值为 "71",新值为 "77"。
    修改了 成本 ,旧值为 "35500",新值为 "38500"。
    修改了 ROI ,旧值为 "1.14",新值为 "1.05"。
  6. 2026-09-08 17:22:07, 由 夏宇 编辑。
    修改了 测试人员,旧值为 "",新值为 "xiayu"。
  7. 2026-09-20 09:59:51, 由 周杰 编辑。
    修改了 所属项目,旧值为 "82",新值为 "51"。
  8. 2026-09-20 09:59:59, 由 周杰 从迭代 #1499 供应链_工厂直发Q3(2026) 移除。
  9. 2026-09-20 10:00:13, 由 周杰 关联到迭代 主干_10月V1版本_20261008 。
  10. 2026-09-20 10:01:17, 由 周杰 编辑。
    修改了 所属模块 ,旧值为 "1963",新值为 "0"。
    修改了 上线时间 ,旧值为 "2026-09-17",新值为 "2026-10-08"。
    修改了 计划验收时间,旧值为 "0000-00-00",新值为 "2026-10-10"。

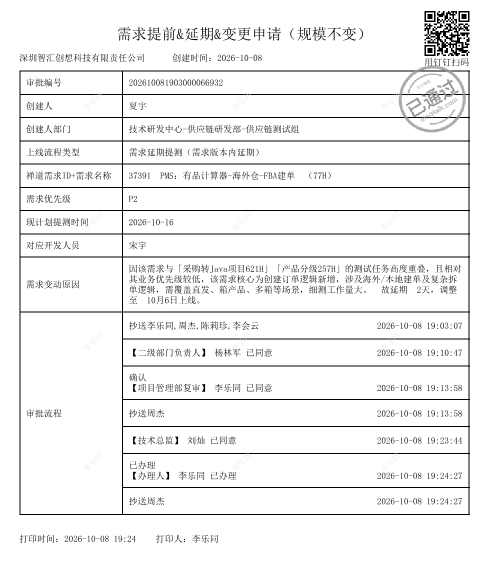

  11. 2026-10-08 19:25:06, 由 李乐同 从迭代 #1556 主干_10月V1版本_20261008 移除。
  12. 2026-10-08 19:25:18, 由 李乐同 关联到迭代 主干_10月V2版本_20261013 。
  13. 2026-10-08 19:26:04, 由 李乐同 编辑。
    修改了 所属模块,旧值为 "0",新值为 "1852"。
  14. 2026-10-10 14:53:38, 由 周杰 编辑。
    修改了 上线时间 ,旧值为 "2026-10-08",新值为 "2026-10-13"。
    修改了 计划验收时间,旧值为 "2026-10-10",新值为 "2026-10-16"。
  15. 2026-10-12 10:49:32, 由 周杰 编辑。
    修改了 所处阶段 ,旧值为 "projected",新值为 "testing"。
    修改了 设置阶段者,旧值为 "",新值为 "zhoujie"。
  16. 2026-10-13 19:31:23, 由 夏宇 编辑。
    修改了 所处阶段 ,旧值为 "tested",新值为 "released"。
    修改了 设置阶段者,旧值为 "",新值为 "xiayu"。
  17. 2026-10-14 09:32:35, 由 李乐同 编辑。
    修改了 所处阶段 ,旧值为 "released",新值为 "bepending"。
    修改了 设置阶段者,旧值为 "xiayu",新值为 "liletong"。
迭代版本
提报业务部门 供应链管理中心
提报人员 唐秀青
需求来源 业务方迭代需求
所属项目 技术中心-需求池
所属模块 供应链   产品采购   产品库
所属计划
业务价值
开发组 产品采购开发组
受益业务部门 智汇有品事业部
验收人员 唐秀青
业务目标类型
中心业务目标
业务价值 提升人效
每月价值量 6750
每月节省人数 22
优先级 P2
价值类型 长期价值
预计工时 77
成本 38500
ROI 1.05
操作手册 是
高价值 -
主被动 被动接收
复杂度 一般性
工作流ID
工作流创建时间 0000-00-00 00:00:00
更新点 常规更新
是否高危 否
评分
当前状态 激活
所处阶段 业务验收中
关键词
评审次数 一次
计划上线 0000-00-00
上线时间 2026-10-13
计划验收时间 2026-10-16
业务验收时间
满意度
价值验收
满意度分值
业务回填价值
验收达成价值
验收达成ROI
抄送给
由谁创建 曾翔 于 2026-09-02 15:27:47
指派给 何建宝 于 2026-10-10 14:53:38
由谁评审 杨林军
评审时间 2026-09-02
由谁关闭
关闭原因
最后修改 李乐同 于 2026-10-14 09:32:34
相关Bug
相关用例
相关需求
细分需求
