任务描述

需求背景:1.海外仓人工在后台重刊的listing无法同步到erplisting管理页面中2.海外仓后台重刊listing由于itemid改变同步至智能刊登系统时无法获取到仓库故仓库默认赋值为国内仓。

需求内容:

1. 只要为海外仓店铺需全量同步listing至erp,原逻辑为只同步人工上架与有销量listing。

2. 同步listing获取仓库时逻辑修改为:若通过erp的接口获取不到仓库,则判断:若为海外仓店铺且物品所在国非中国,则读取海外仓仓库模板赋值仓库;若为海外仓店铺且物品所在国为中国,则赋值国内仓(333和5312)。

3. 针对海外仓店铺中物品所在国非中国的listing全量刷一遍仓库,读取海外仓仓库模板赋值仓库。

需求描述

需求背景:1.海外仓人工在后台重刊的listing无法同步到erplisting管理页面中2.海外仓后台重刊listing由于itemid改变同步至智能刊登系统时无法获取到仓库故仓库默认赋值为国内仓。

需求内容:

1. 只要为海外仓店铺需全量同步listing至erp,原逻辑为只同步人工上架与有销量listing。

2. 同步listing获取仓库时逻辑修改为:若通过erp的接口获取不到仓库,则判断:若为海外仓店铺且物品所在国非中国,则读取海外仓仓库模板赋值仓库;若为海外仓店铺且物品所在国为中国,则赋值国内仓(333和5312)。

3. 针对海外仓店铺中物品所在国非中国的listing全量刷一遍仓库,读取海外仓仓库模板赋值仓库。

验收标准
数据准确
历史记录
  1. 2025-03-31 09:16:31, 由 胡笑锋 创建。
  2. 2025-04-11 11:10:20, 由 胡笑锋 完成。
    修改了 总计消耗,旧值为 "0",新值为 "8"。
    修改了 实际完成,旧值为 "",新值为 "2025-04-03 09:58:39"。
    修改了 任务状态,旧值为 "wait",新值为 "done"。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2025-04-03 10:47:19"。
    修改了 预计剩余,旧值为 "10",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "huxiaofeng"。

    第一点:放开海外仓店铺同步限制,只针对直发店铺同步限制,线上观察即可,erp测试环境没有服务部署,改动如图

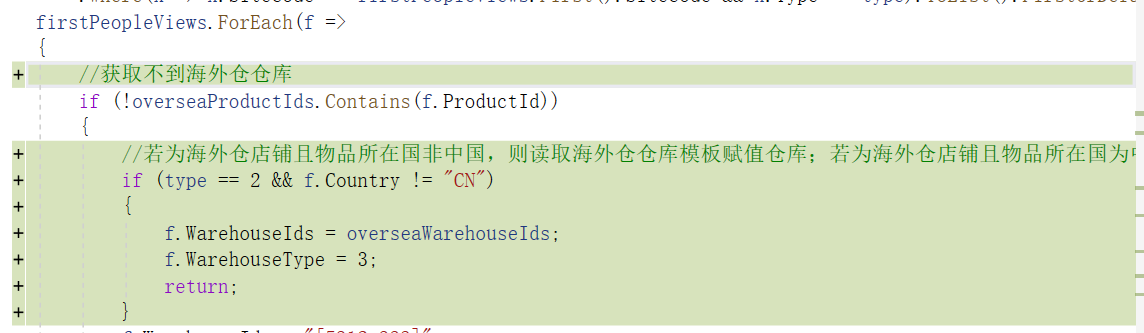

    第二点:智能刊登同步修改:

    业务提供的案例:

    388123160775

    388123153762

    316528408666

    316528596086

    236014741587

    388123148194

    388123143333

    187065551983

    187065550933

    187065545999

    316528586294

    316528583511

    316528577976

    316528407508

    236014742841

    236014743775

    388123139624

    388122558723

    388123133981

    236014744687

    316528575197

    335872872736

    388123124501

    自测:

    1、取 388123160775 进行同步操作

    INSERT INTO `m_ebay_listing_productid` (`Id`, `CustomerId`, `OrderSourceId`, `ProductId`, `Status`, `FailureLog`, `Date`, `Time`, `CreatorId`, `Creator`, `CreationTime`, `LastModifierId`, `LastModifier`, `LastModificationTime`) VALUES (2, 1, 10796, '388123160775', 0, '', 20221207, '2022-12-07 12:15:17', 0, '系统管理员', '2022-12-22 06:10:06', 0, '系统管理员', '2022-12-22 06:10:06');

    2、调度服务:GetEbayListingsForSingle

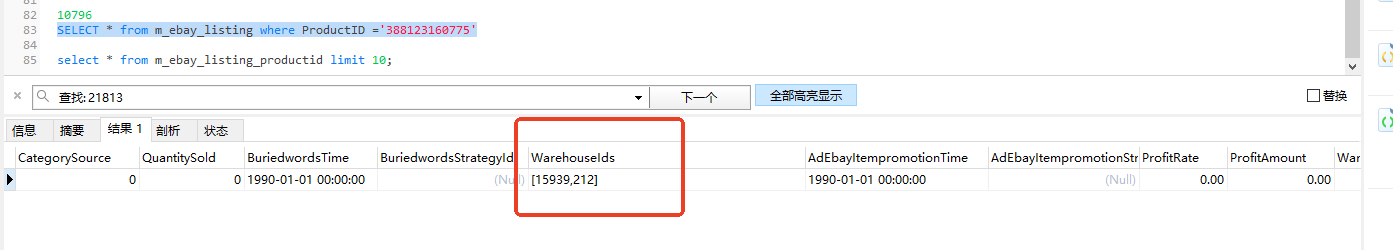

    3、效果截图:

    第三点:历史数据初始化,上线后执行sql。

    仓库配置表:sys_ebay_warehouse_config

  3. 2025-05-08 14:25:18, 由 梁秀丽 编辑。
    修改了 开发组 ,旧值为 "4",新值为 "1"。
    修改了 最初预计,旧值为 "10",新值为 "11"。
所属迭代 智能中心-EBAY直发迭代
所属模块 智能中心-需求池  战略独立项目   EBAY直发
相关需求 ebay:海外仓仓库改造
指派给 胡笑锋 于 2025-04-03 10:47:19
任务类型 后端
任务标签 初始
开发组 百货开发组
任务状态 已完成
进度 100%
优先级 P1
关键词
抄送给
由谁创建 胡笑锋 于 2025-03-31 09:16:31
由谁完成 胡笑锋 于 2025-04-03 09:58:39
由谁取消 暂无
由谁关闭 暂无
关闭原因 暂无
最后编辑 梁秀丽 于 2025-05-08 14:25:18
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 11工时
总计消耗 8工时
预计剩余 0工时
预计开始 2025-04-01
实际开始 2025-04-03
截止日期 2025-04-02
