任务描述

1.    需求概述

1.1. 背景

3部工厂直发库存统计是没有按仓库来设计,存在多个仓库同一个sku库存累加了,从而导致客户订单未按照单个仓库限制,导致建单产品数多于工厂生产的库存。现3部需求ID10242优化此统计方式,备货单创建这边需要跟随调整。

1.2. 目标

降低用户建了多于工厂生产库存的风险

2.    功能设计

2.1. 备货订单(新)

2.1.1 需求说明

用户创建【工厂直发】备货单的时候,系统会调用产品3部的‘可建单数’的方法,来判断当前产品数是否小于等于可建单数。

现在调用此方法,需要增加【发货仓库】入参,具体方法需要产品3部提供。(需求:1042)

涉及点:本地->FBA,本地->海外仓

2.1.2 原型界面

需求描述

1.    需求概述

1.1. 背景

3部工厂直发库存统计是没有按仓库来设计,存在多个仓库同一个sku库存累加了,从而导致客户订单未按照单个仓库限制,导致建单产品数多于工厂生产的库存。现3部需求ID10242优化此统计方式,备货单创建这边需要跟随调整。

1.2. 目标

降低用户建了多于工厂生产库存的风险

2.    功能设计

2.1. 备货订单(新)

2.1.1 需求说明

用户创建【工厂直发】备货单的时候,系统会调用产品3部的‘可建单数’的方法,来判断当前产品数是否小于等于可建单数。

现在调用此方法,需要增加【发货仓库】入参,具体方法需要产品3部提供。(需求:1042)

涉及点:本地->FBA,本地->海外仓

2.1.2 原型界面

验收标准
暂无
相关用例
历史记录
  1. 2021-12-15 10:54:24, 由 林鸿贵 创建。
  2. 2021-12-15 10:56:06, 由 林鸿贵 指派给 林鸿贵。
    修改了 指派给,旧值为 "yanglinjun",新值为 "linhonggui"。
  3. 2021-12-16 13:55:19, 由 林鸿贵 编辑。
    修改了 截止日期,旧值为 "0000-00-00",新值为 "2021-12-28"。
    修改了 任务名称,区别为:
    001- 备货订单(新)之工厂直发备货建单优化
    001+ 备货订单(新)之工厂直发备货建单优化---测试执行
    001- 备货订单(新)之工厂直发备货建单优化
    001+ 备货订单(新)之工厂直发备货建单优化---测试执行
    修改了 任务描述,区别为:
    013- <img src="/zentao/file-read-172753.png" alt="" />
    013+
    013- <p><img src="/zentao/file-read-172753.png" alt="" /></p>
    013+ <p><img src="{172753.png}" alt="" /></p>
  4. 2021-12-20 15:22:44, 由 林鸿贵 启动。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2021-12-20 15:22:42"。
    修改了 任务状态,旧值为 "wait",新值为 "doing"。
  5. 2021-12-20 16:48:32, 由 林鸿贵 编辑。
    修改了 任务描述,区别为:
    013- <img src="/zentao/file-read-172753.png" alt="" />
    013+
    013- <p><img src="/zentao/file-read-172753.png" alt="" /></p>
    013+ <p><img src="{172753.png}" alt="" /></p>

    测试环境:主干1商户

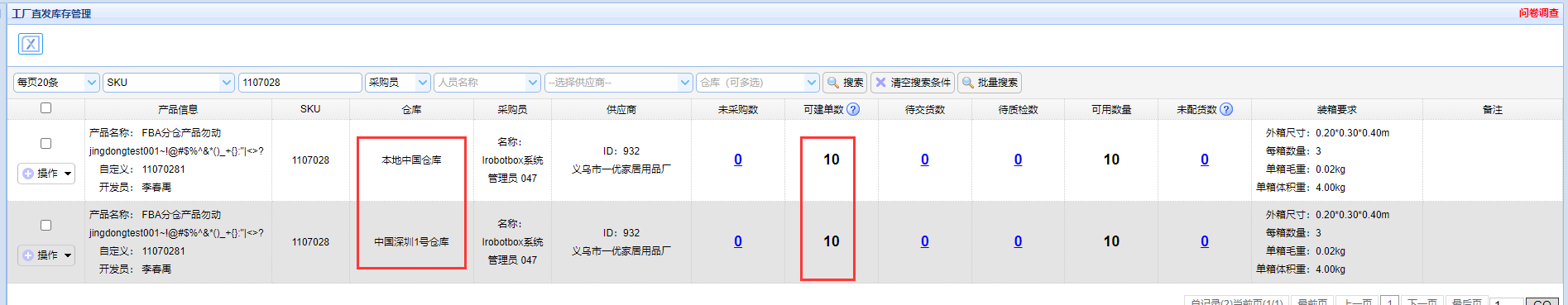

    数据准备:

    本地中国仓和中国深圳1号仓1107028  SKU各10个

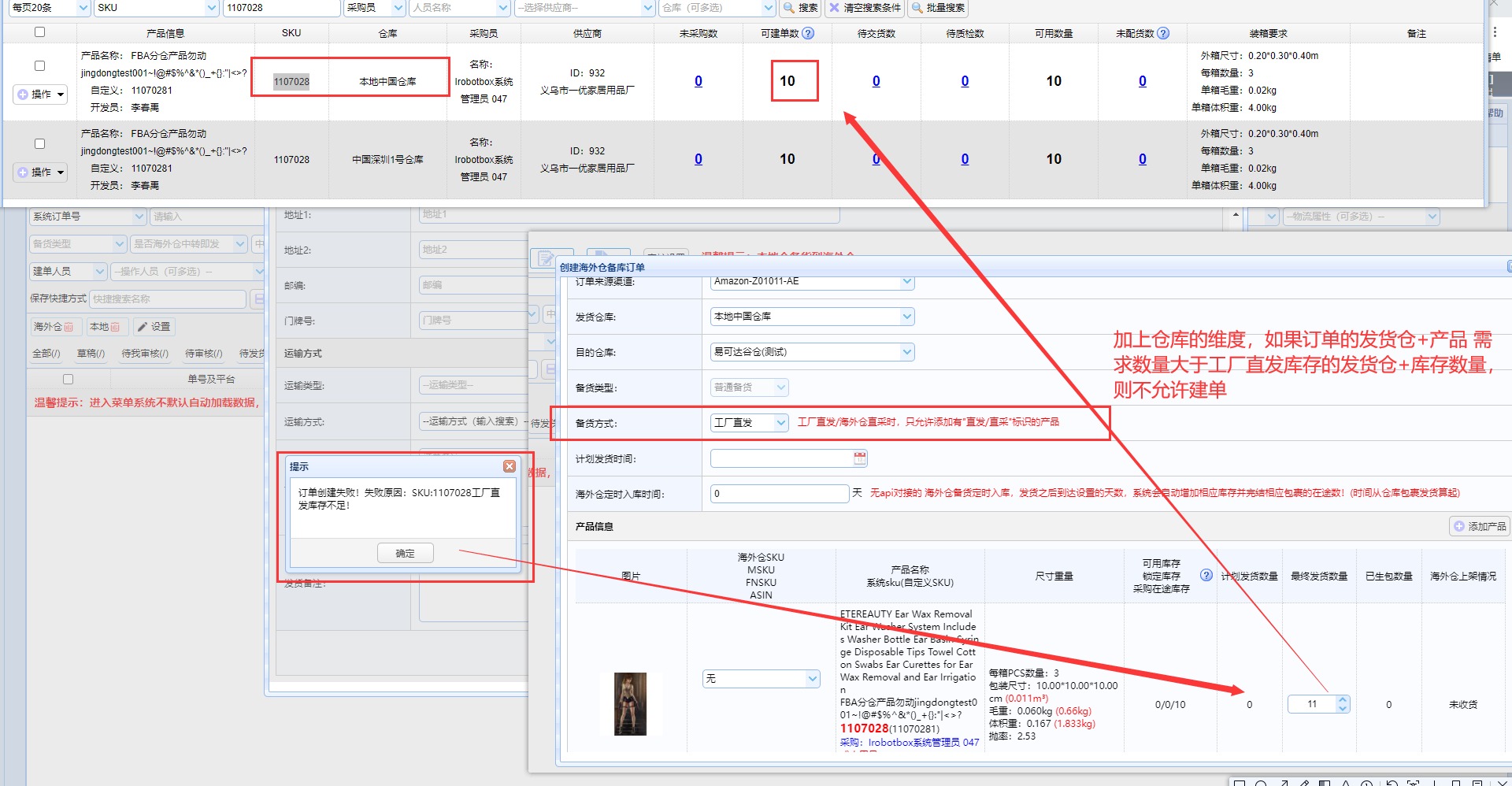

    场景一、

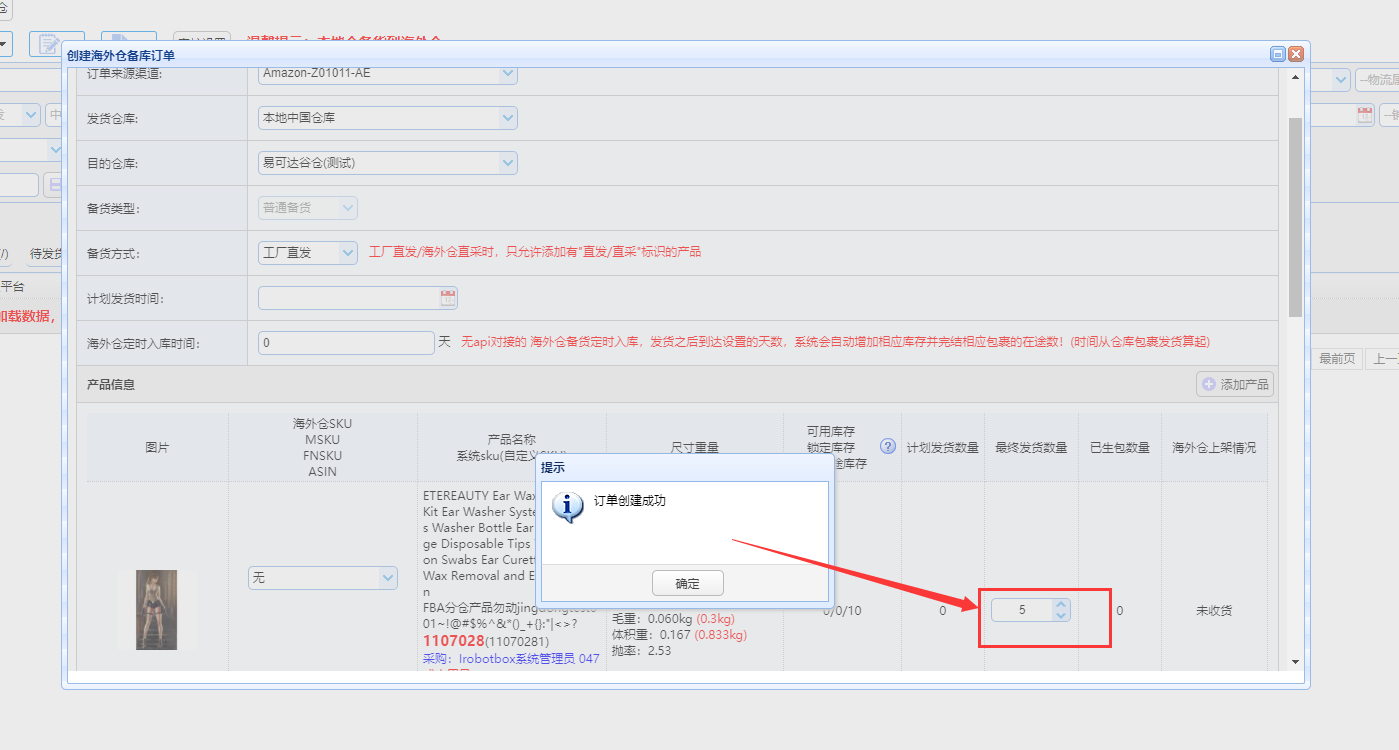

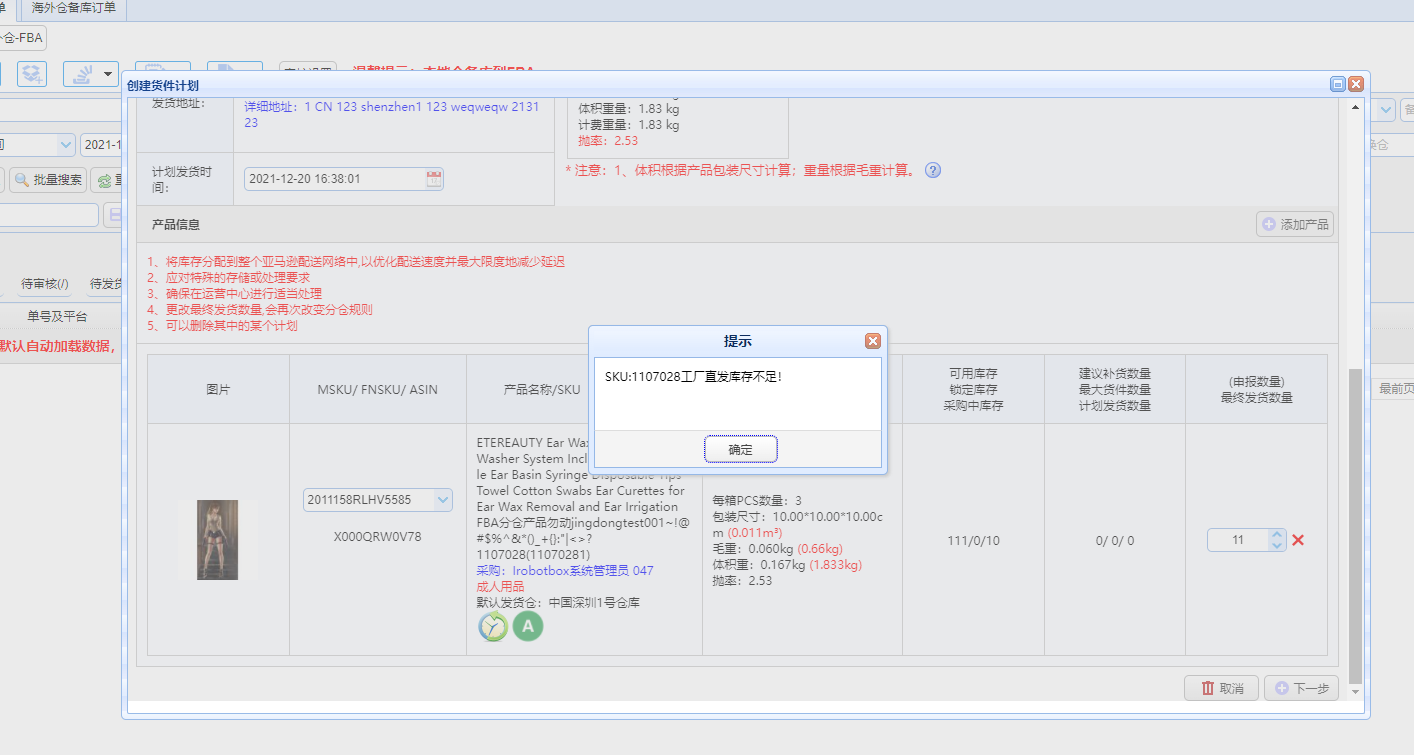

    海外仓备库订单--工厂直发建单(创建订单和编辑订单保存都判断)

    如果小于等于则可以建单成功

    场景二、

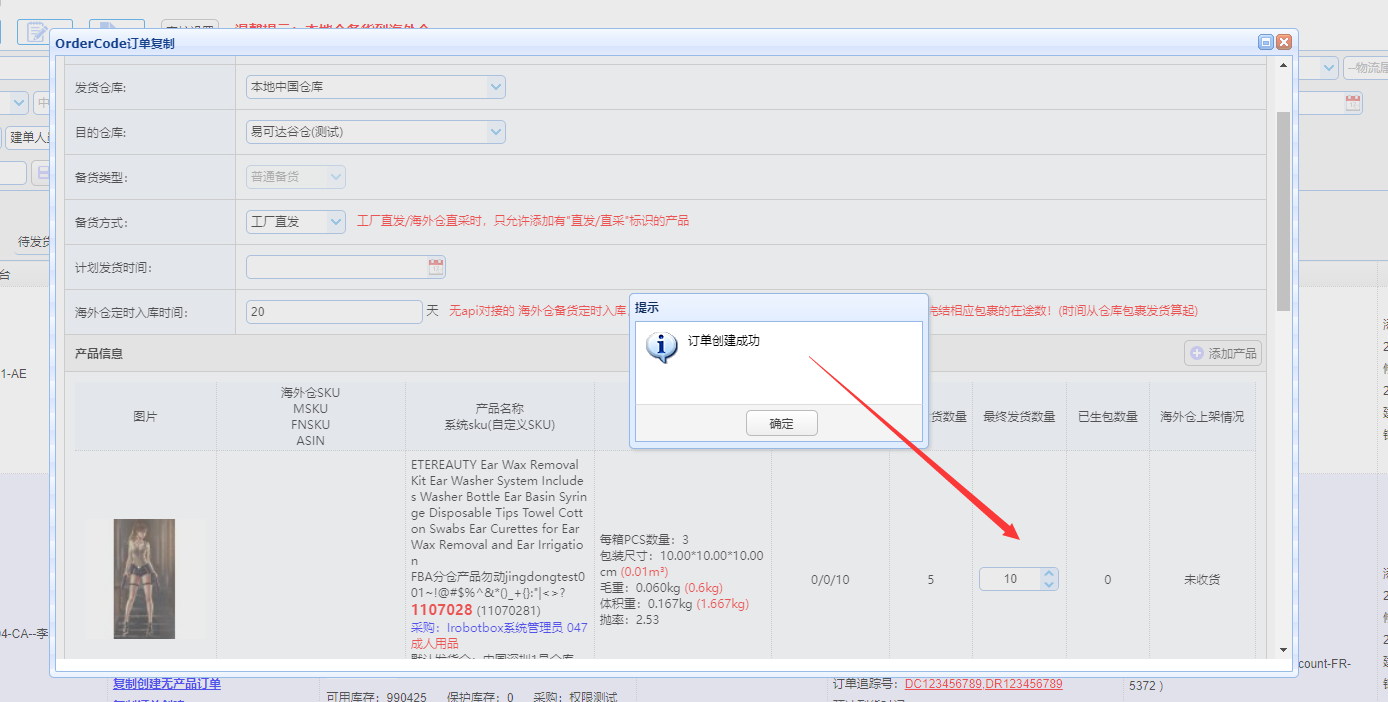

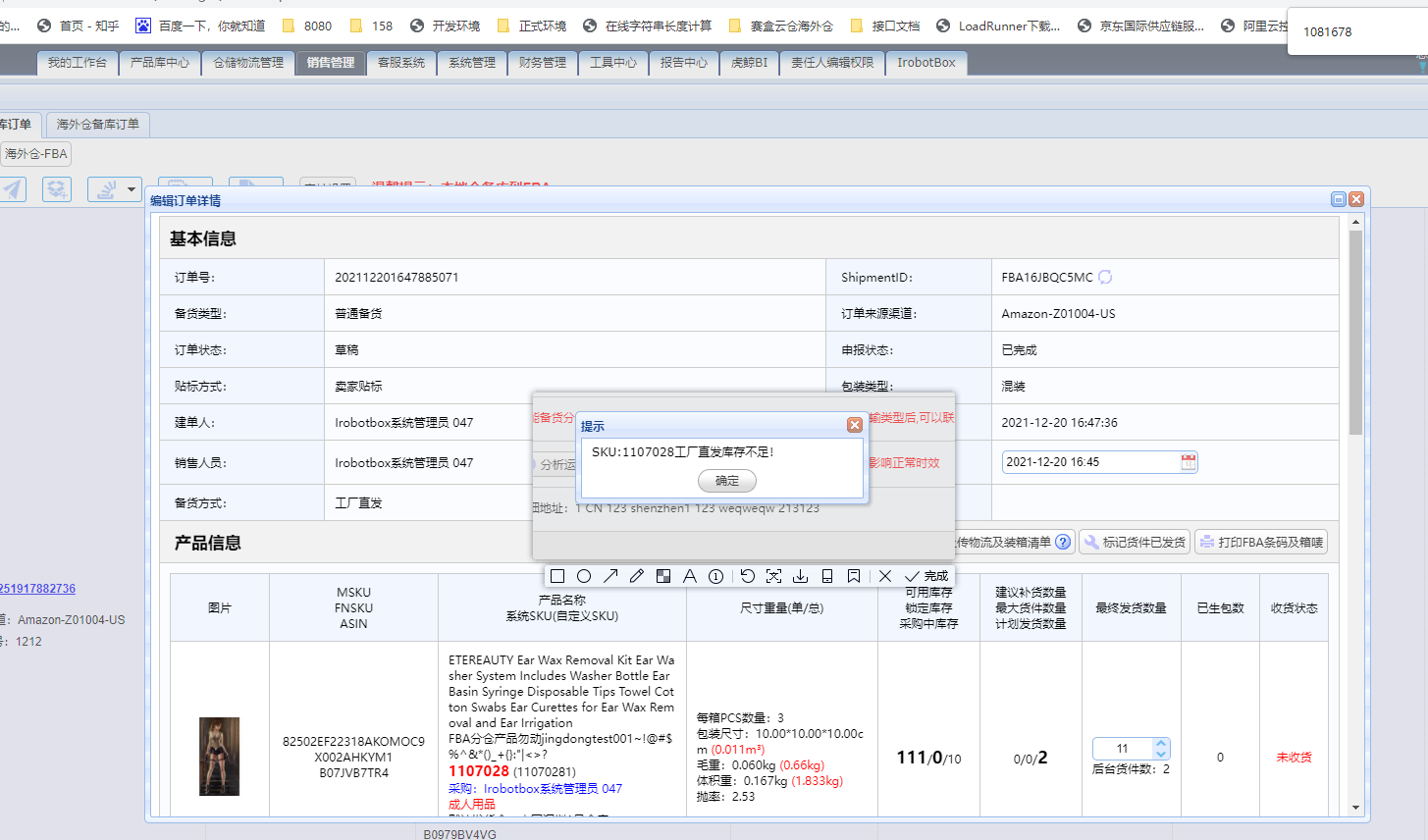

    FBA备库订单--工厂直发(创建订单和编辑订单保存都判断)

  6. 2021-12-20 16:48:37, 由 林鸿贵 完成。
    修改了 总计消耗,旧值为 "0",新值为 "2"。
    修改了 实际完成,旧值为 "",新值为 "2021-12-20 16:48:35"。
    修改了 任务状态,旧值为 "doing",新值为 "done"。
    修改了 预计剩余,旧值为 "4",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "linhonggui"。
  7. 2021-12-20 16:48:43, 由 林鸿贵 指派给 wushengqiang。
    修改了 指派给,旧值为 "linhonggui",新值为 "wushengqiang"。
  8. 2022-01-13 01:05:01, 由 wushengqiang 关闭。
    修改了 任务状态,旧值为 "done",新值为 "closed"。
    修改了 指派给 ,旧值为 "wushengqiang",新值为 "closed"。
    修改了 由谁关闭,旧值为 "",新值为 "wushengqiang"。
    修改了 关闭时间,旧值为 "0000-00-00 00:00:00",新值为 "2022-01-13 01:05:01"。
    修改了 关闭原因,旧值为 "",新值为 "done"。
所属迭代 【主干】产品中心12月第二个版本(2021年)
所属模块 赛盒科技  赛盒ERP管理系统   第三方海外仓组
相关需求 备货订单(新)之工厂直发备货建单优化
指派给 Closed 于 2022-01-13 01:05:01
任务类型 测试
任务标签 初始
开发组
任务状态 已关闭
进度 100%
优先级 P2
关键词
抄送给
由谁创建 林鸿贵 于 2021-12-15 10:54:24
由谁完成 林鸿贵 于 2021-12-20 16:48:35
由谁取消 暂无
由谁关闭 wushengqiang 于 2022-01-13 01:05:01
关闭原因 已完成
最后编辑 wushengqiang 于 2022-01-13 01:05:01
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 4工时
总计消耗 2工时
预计剩余 0工时
预计开始 0000-00-00
实际开始 2021-12-20
截止日期 2021-12-28
