任务描述

1、【提货计划时间】填写时,取消必须大于货齐时间的限制

2、新增【批量提货】功能

  • 批量提货均为全部提货
  • 批量提货时,允许部分成功、部分失败;提示成功数量、失败数量,以及提货失败的发货批次号和原因
  • 限制同一柜号才可以进行批量提货,否则进行提示:相同柜号才可以进行一起提货

3、发货批次的产品数量为0的批次进行隐藏显示;(暂不做)

4、海外仓/FBA备库订单创建工厂直发类型的备库订单时,拉取工厂直发的库存;

需求描述

1、【提货计划时间】填写时,取消必须大于货齐时间的限制

2、新增【批量提货】功能

  • 批量提货均为全部提货
  • 批量提货时,允许部分成功、部分失败;提示成功数量、失败数量,以及提货失败的发货批次号和原因
  • 限制同一柜号才可以进行批量提货,否则进行提示:相同柜号才可以进行一起提货

3、发货批次的产品数量为0的批次进行隐藏显示;(暂不做)

4、海外仓/FBA备库订单创建工厂直发类型的备库订单时,拉取工厂直发的库存;

验收标准
暂无
历史记录
  1. 2022-01-26 11:13:45, 由 yaojiantao 创建。
  2. 2022-02-12 11:05:45, 由 yaojiantao 启动。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2022-02-12 11:05:43"。
    修改了 任务状态,旧值为 "wait",新值为 "doing"。
  3. 2022-02-12 11:06:14, 由 yaojiantao 添加备注。

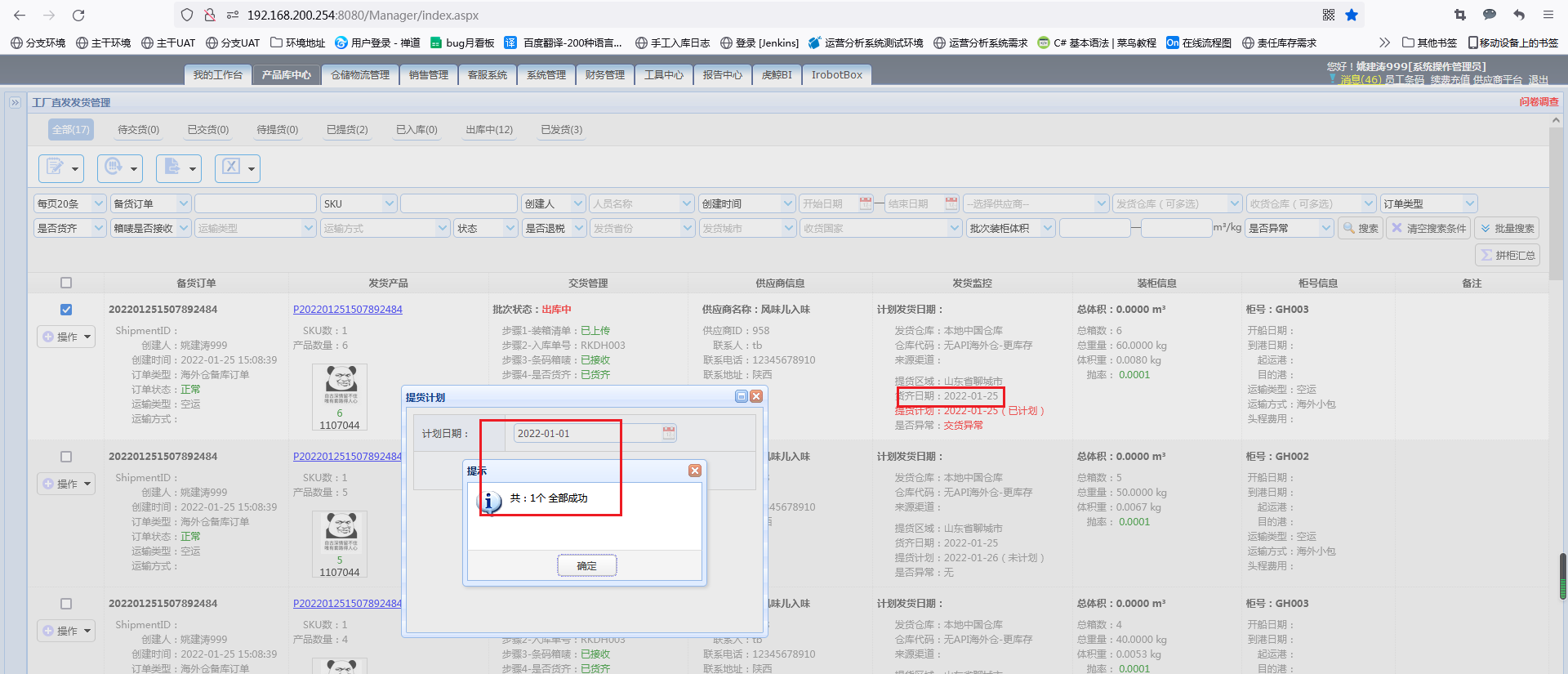

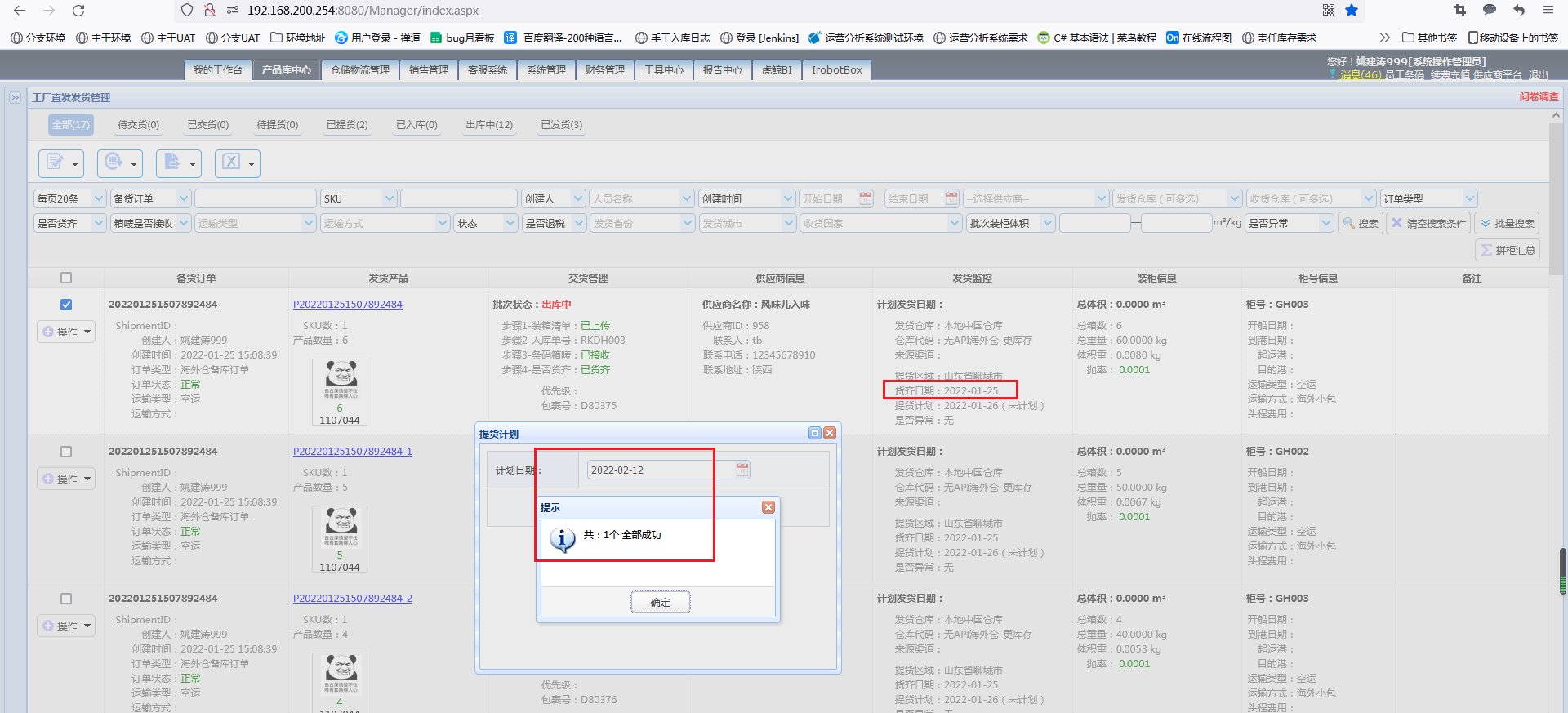

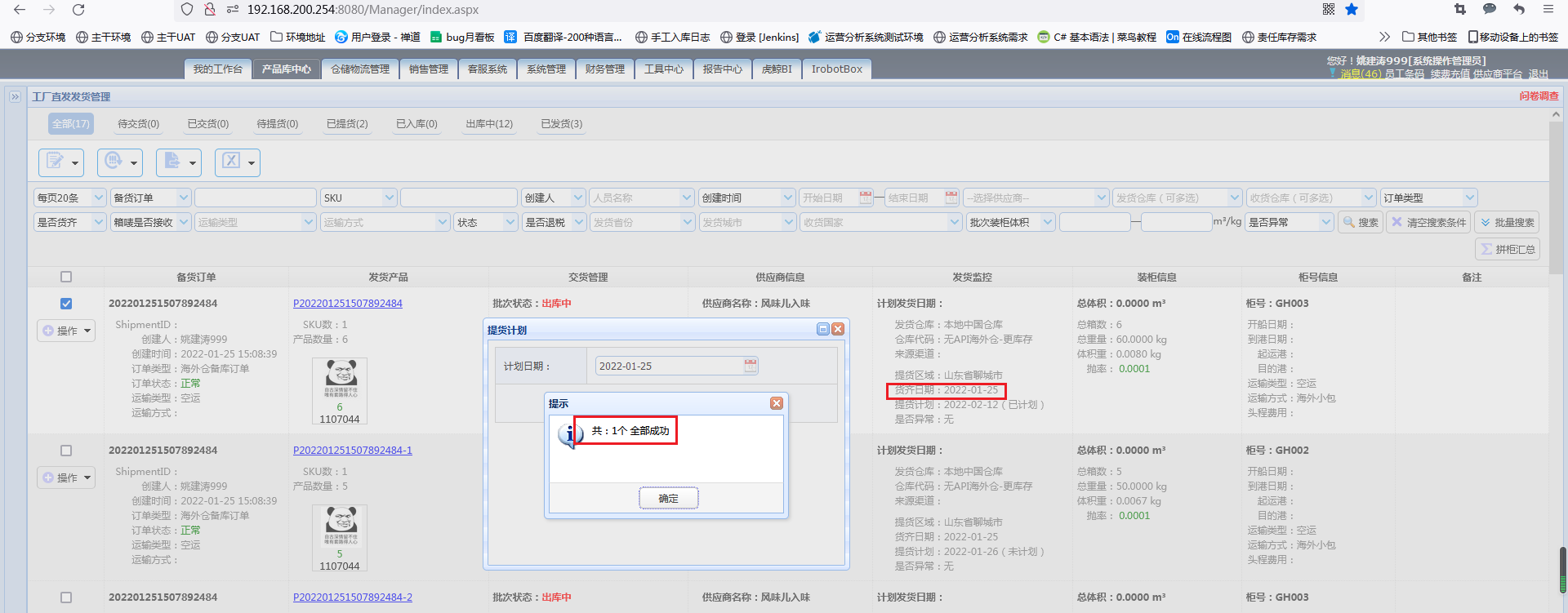

    1.1工厂直发发货管理页面,填写【提货计划时间】填写时间大于货齐时间

        提货计划时间设置成功

  4. 2022-02-12 11:09:09, 由 yaojiantao 添加备注。
    1.2工厂直发发货管理页面,填写【提货计划时间】填写时间等于货齐时间

        提货计划时间设置成功

  5. 2022-02-14 10:54:26, 由 yaojiantao 添加备注。

    1.3工厂直发发货管理页面,填写【提货计划时间】填写时间小于货齐时间
        提货计划时间设置成功

  6. 2022-02-14 11:15:49, 由 yaojiantao 添加备注。

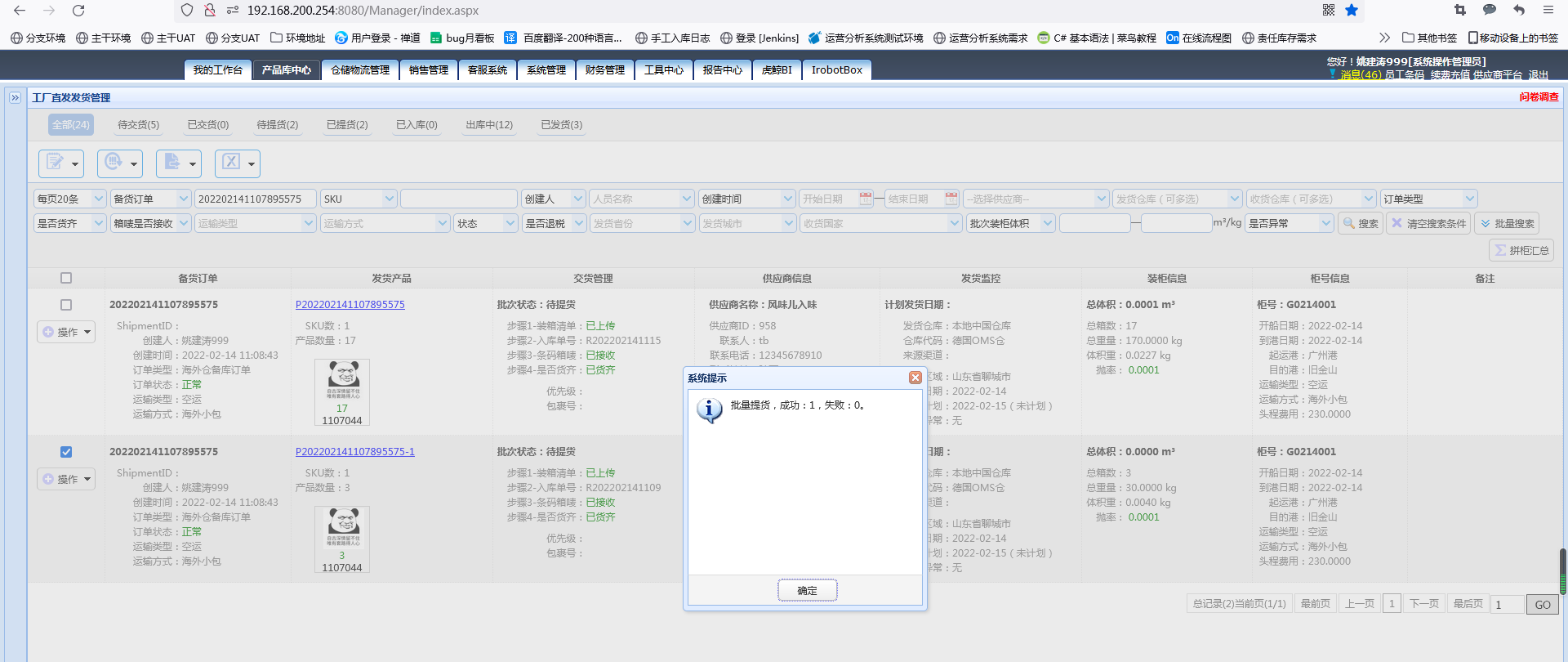

    2.1工厂直发发货管理页面,勾选单条可以提货的数据,操作【批量提货】

        提货成功,并且只能全部提货

  7. 2022-02-14 11:26:45, 由 yaojiantao 添加备注。

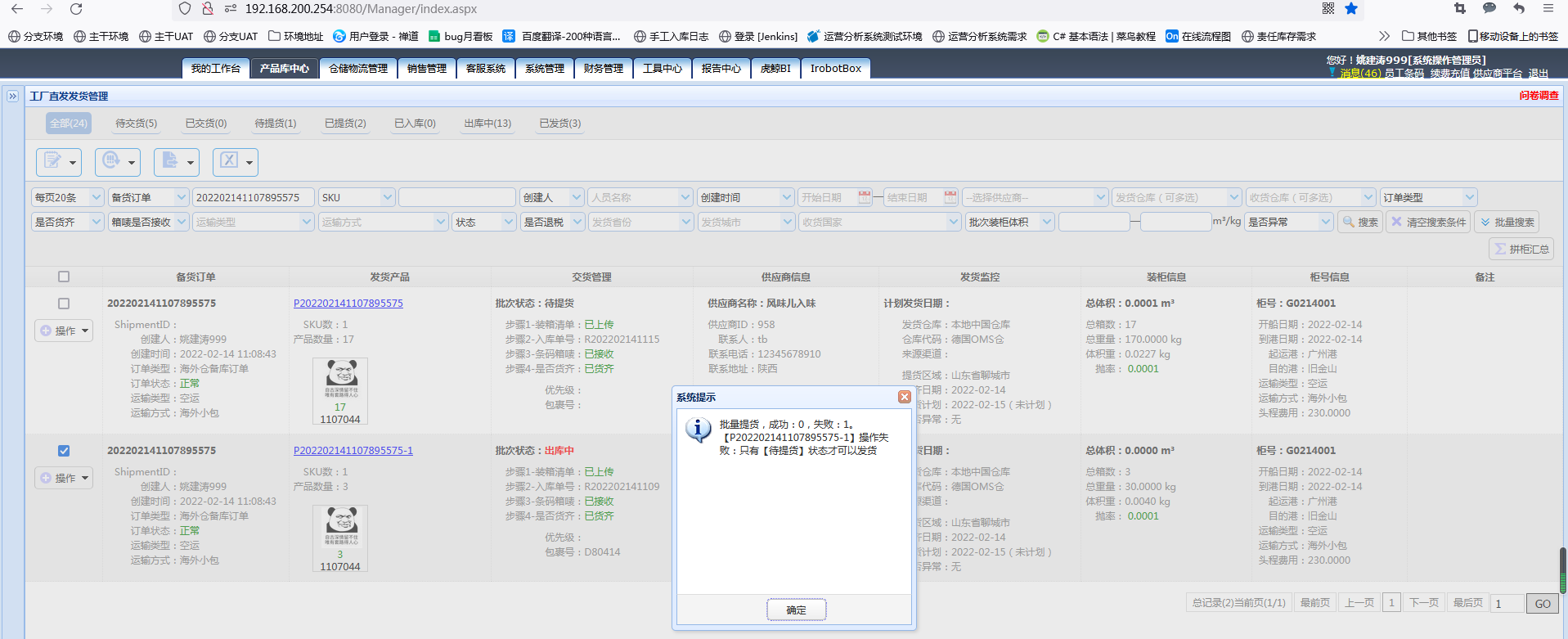

    2.2工厂直发发货管理页面,勾选单条不可以提货的数据,操作【批量提货】

        提货失败,给出友好提示

  8. 2022-02-14 11:40:16, 由 yaojiantao 添加备注。

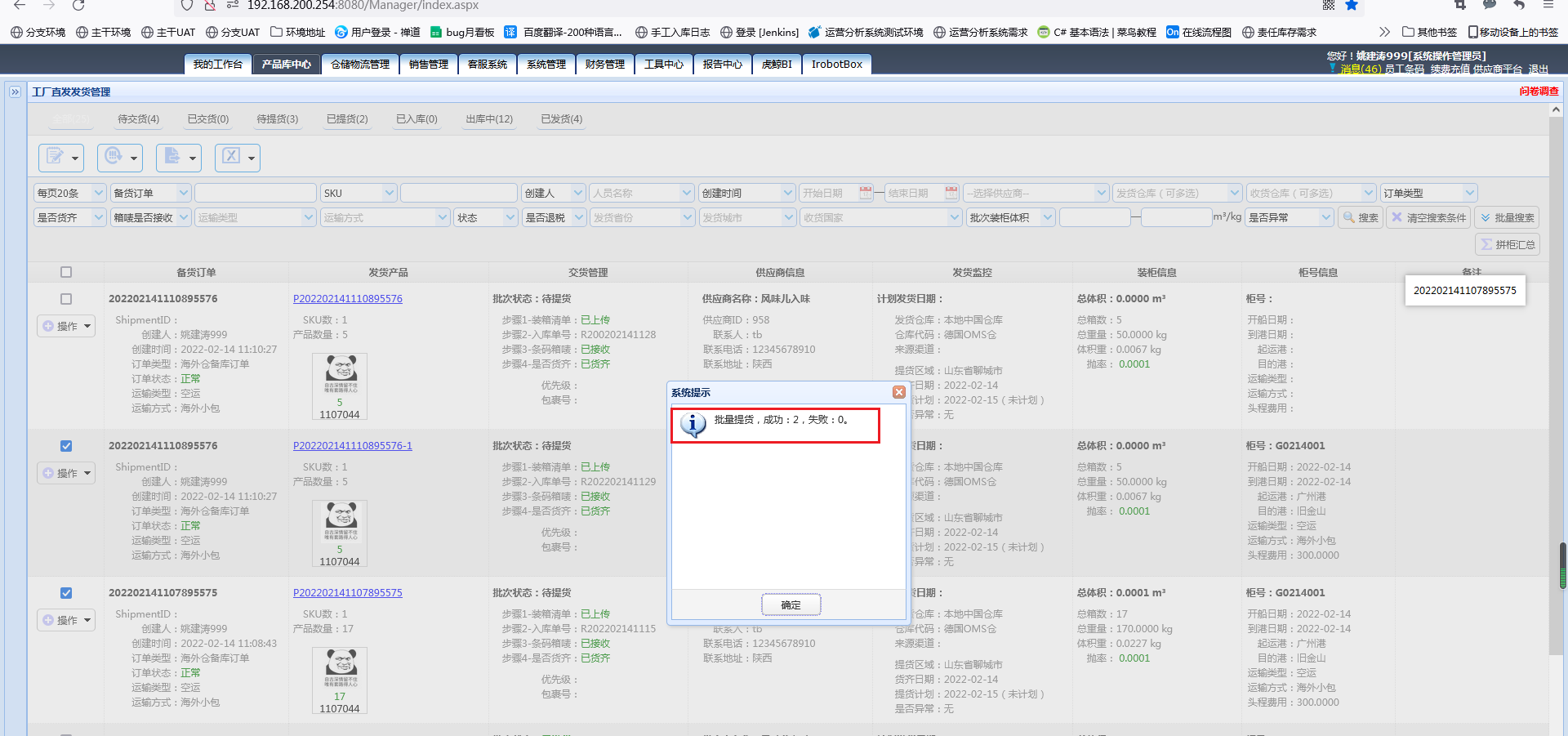

    2.3工厂直发发货管理页面,勾选多条可以提货成功的数据,操作【批量提货】

        提货成功,并且只能全部提货

  9. 2022-02-14 11:40:50, 由 yaojiantao 添加备注。
    2.4工厂直发发货管理页面,勾选多条不可以提货成功的数据,操作【批量提货】

        提货失败,给出友好提示

  10. 2022-02-14 11:46:20, 由 yaojiantao 添加备注。

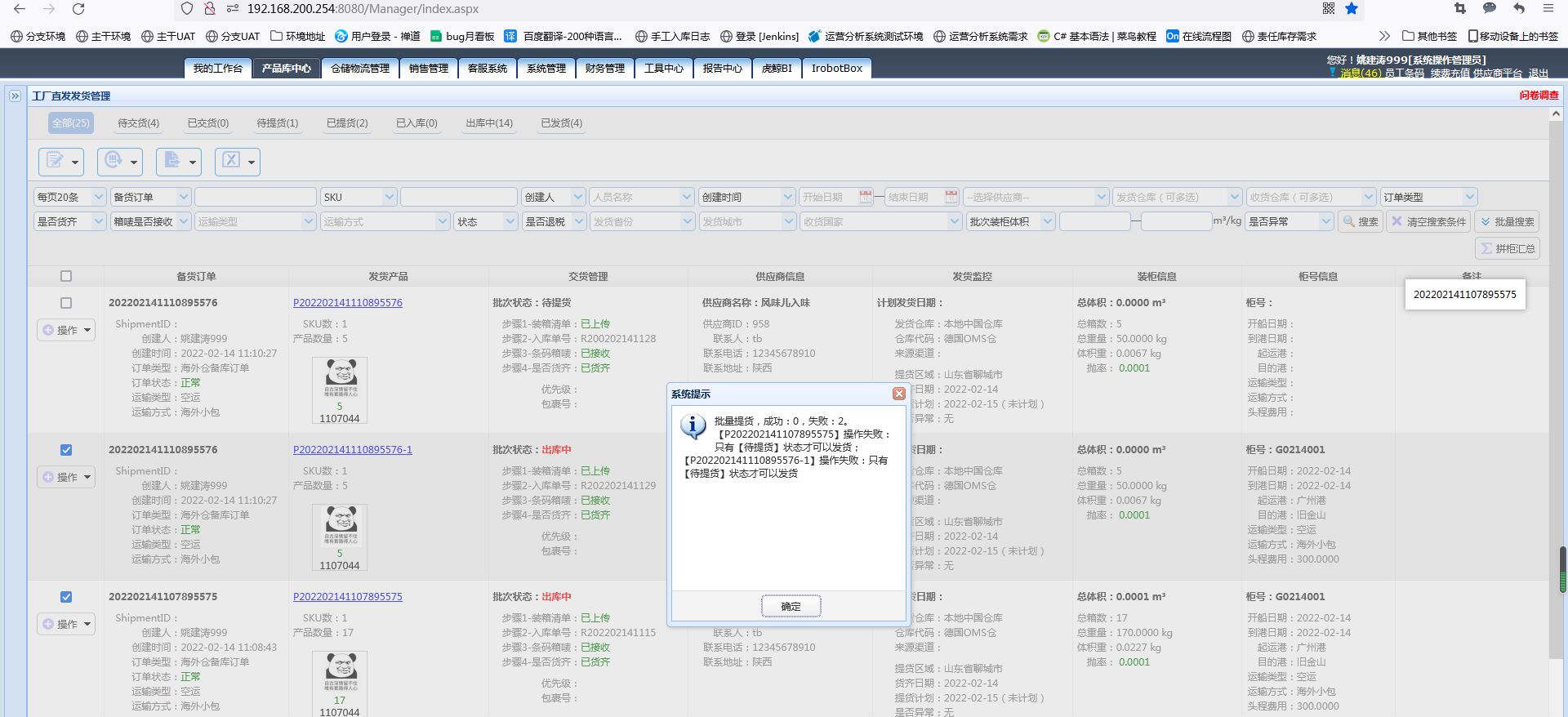

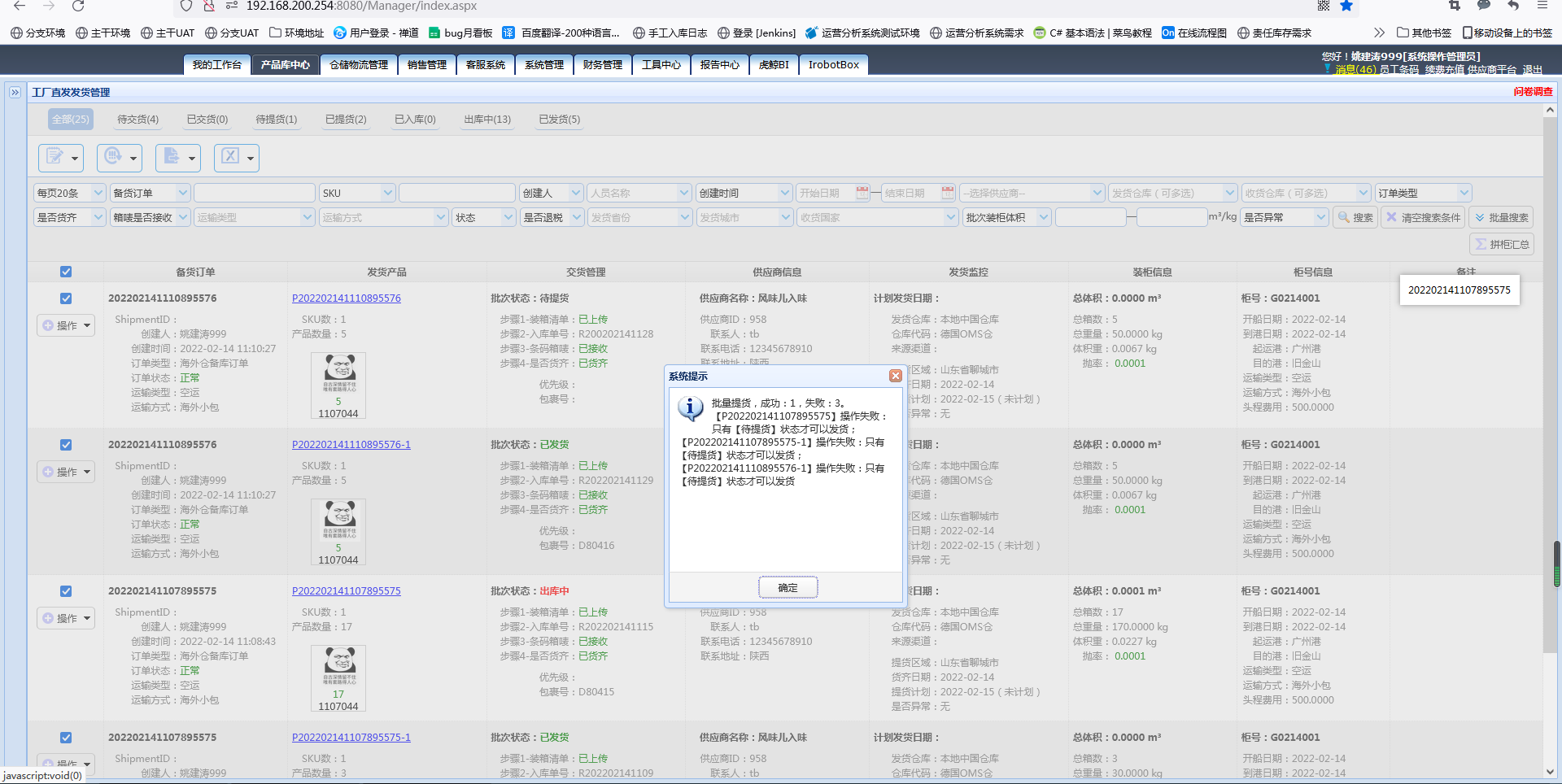

    2.5工厂直发发货管理页面,勾选多条数据,既有能够成功的,也有不能成功的,操作【批量提货】

        提示成功数量、失败数量,以及提货失败的发货批次号和原因

  11. 2022-02-14 11:48:50, 由 yaojiantao 添加备注。

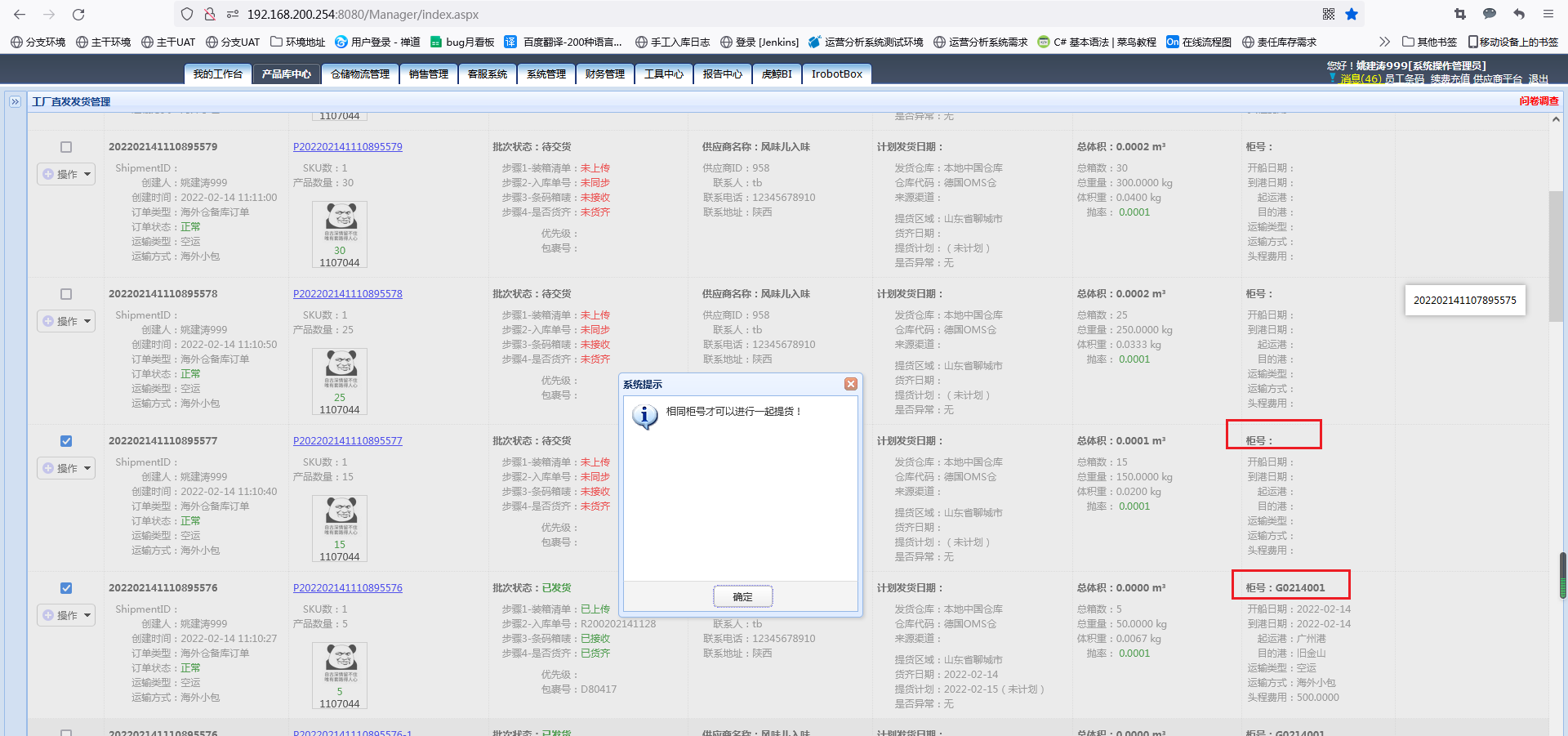

    2.6工厂直发发货管理页面,勾选多条可以提货的数据,但是不是同一个柜号的,操作【批量提货】

        提货失败,给出友好提示

  12. 2022-02-14 13:49:12, 由 yaojiantao 完成。
    修改了 总计消耗,旧值为 "0",新值为 "9"。
    修改了 实际完成,旧值为 "",新值为 "2022-02-14 13:48:58"。
    修改了 任务状态,旧值为 "doing",新值为 "done"。
    修改了 预计剩余,旧值为 "9",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "yaojiantao"。
    测试通过,未发现bug。
所属迭代 【主干】产品中心2月第一个版本(2022年)
所属模块 赛盒科技  赛盒ERP管理系统   仓储模块组
相关需求 工厂直发需求20220107优化
指派给 姚建涛 于 2022-02-14 13:49:12
任务类型 测试
任务标签 初始
开发组
任务状态 已完成
进度 100%
优先级 P2
关键词
抄送给
由谁创建 yaojiantao 于 2022-01-26 11:13:45
由谁完成 yaojiantao 于 2022-02-14 13:48:58
由谁取消 暂无
由谁关闭 暂无
关闭原因 暂无
最后编辑 yaojiantao 于 2022-02-14 13:49:12
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 9工时
总计消耗 9工时
预计剩余 0工时
预计开始 0000-00-00
实际开始 2022-02-12
截止日期 0000-00-00
