任务描述

功能同需求


----

取数时,订单费用根据ID取,非订单费用根据UpdateTime时间


更新数据逻辑:

  1、UpdateTime当前时间小于配置关帐时间,则取差值添加到销售成本表中,

  2、UpdateTime大于配置 关账时间则添加/更新到销售成本表中

需求描述

背景: 现有销售成本表店铺费用,对照利润表时存在一定差异;

需求:


 原, 店铺费用 ,更新依靠 利润表 ID  加入 成本表,每天进行 ID 递增更新;但存在 假设 ID 2 表都有,而更新时间不同时 ,会错过。


 改, 店铺费用  【(亚马逊店铺赔偿费用 ),(亚马逊出校折扣),(其他收入),(广告费用),(仓储费)】 这些原本没有 Orderid 情况,在利润表赋值 ID , 更新至销售表;

         逻辑:根据利润表ID , 或者  该ID字段更新时间 , 插入销售成本表;

                    如过配置 关账时间后,按差值更新到次月;




广告费 金额 日期 日期:2月10日 日期:2月10日
A001 10 2月10日 自增序号 利润表ID 关联ID 更新时间 结算时间 金额 状态 销售成本汇表ID 关联ID 账期 金额
A001 20 2月11日 1 A001 2月10日 2月10日 10 新增 A001 2月10日 10
A001 30 3月10日
A001 50 4月10日 日期:2月11日 日期:2月11日
A001(账单后分摊) 40 5月2日 自增序号 利润表ID 关联ID 更新时间 结算时间 金额 销售成本汇表ID 关联ID 账期 金额
A001 2月11日 20
1 A001 2月11日 2月10日 20 更新新增
日期:3月10日 日期:3月10日
自增序号 利润表ID 关联ID 更新时间 结算时间 金额 销售成本汇表ID 关联ID 账期 金额
A001 A001 2月11日 20
A001 A001 3月10日 10
1 A001 A001 3月10日 2月10日 30 更新新增
日期:4月10日 日期:4月10日
自增序号 利润表ID 关联ID 更新时间 结算时间 金额 销售成本汇表ID 关联ID 账期 金额
A001 A001 4月10日 2月10日 50 更新新增 A001 A001 2月11日 20
A001 A001 3月10日 10
A001 A001 4月10日 20
1
日期:5月2日
日期:5月2日 销售成本汇表ID 关联ID 账期 金额
自增序号 利润表ID 关联ID 更新时间 结算时间 金额 A001 A001 2月11日 20
2 A001 A001 4月10日 2月10日 50 更新新增 A001 A001 3月10日 10
A002 5月2日 4月30日 -10 新增 A001 A001 4月10日 20
A002 5月2日 -10
验收标准
暂无
历史记录
  1. 2022-02-22 16:27:52, 由 韦思成 创建。
  2. 2022-02-22 16:30:49, 由 韦思成 编辑。
    修改了 最初预计,旧值为 "16",新值为 "8"。
    修改了 预计剩余,旧值为 "16",新值为 "8"。
  3. 2022-02-24 01:50:24, 由 何智军 完成。
    修改了 总计消耗,旧值为 "0",新值为 "8"。
    修改了 指派给 ,旧值为 "hezhijun",新值为 "weisicheng"。
    修改了 实际完成,旧值为 "",新值为 "2022-02-24 00:30:27"。
    修改了 任务状态,旧值为 "wait",新值为 "done"。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2022-02-24 01:50:24"。
    修改了 预计剩余,旧值为 "8",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "hezhijun"。

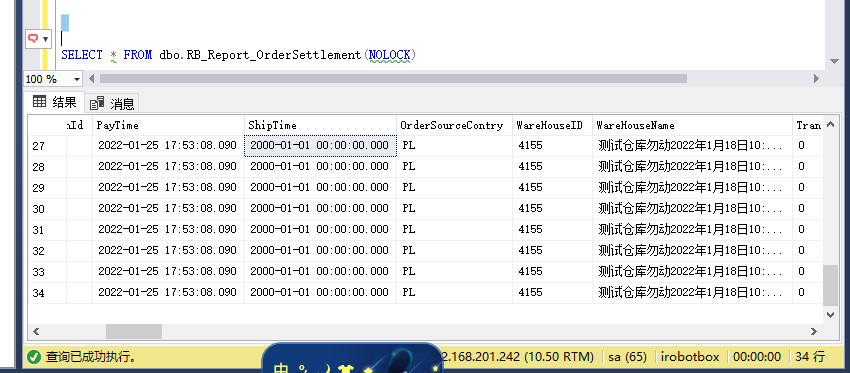

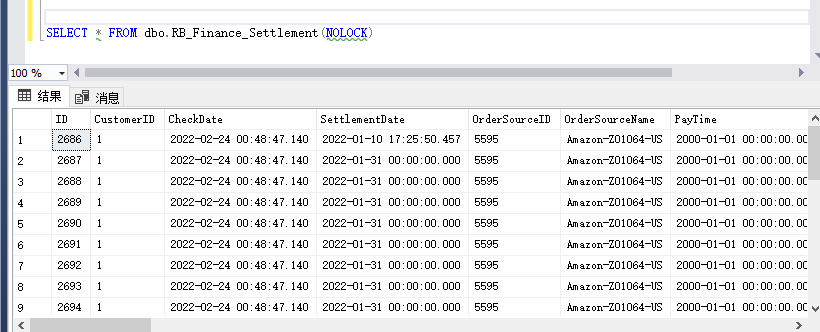

    一、全量同步

    1、利润表34条利润,除去发货时间2000年的8条订单利润,总管26条正常利润。

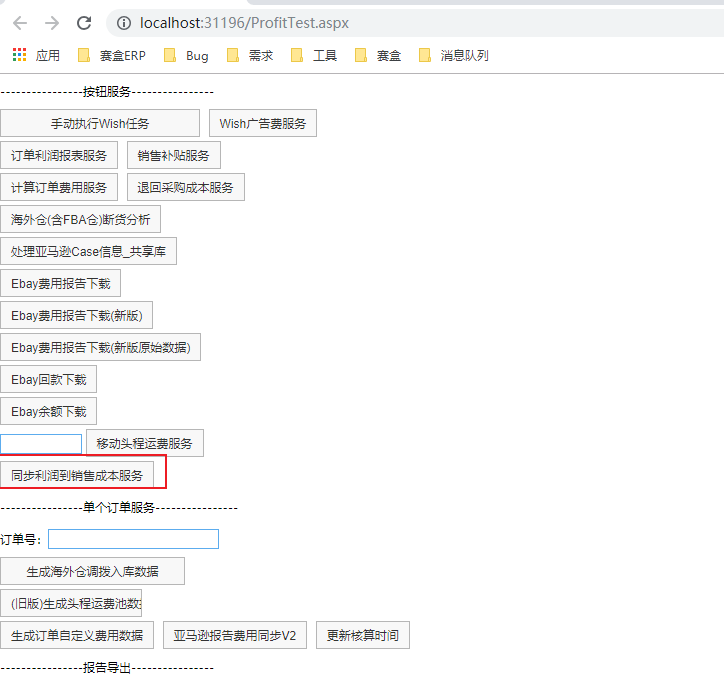

    2、执行同步服务

    3、同步到销售成本表26条利润


    二、增量同步

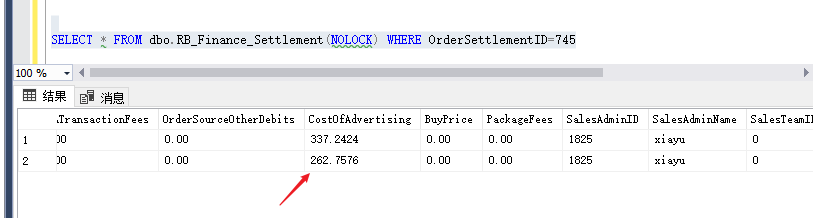

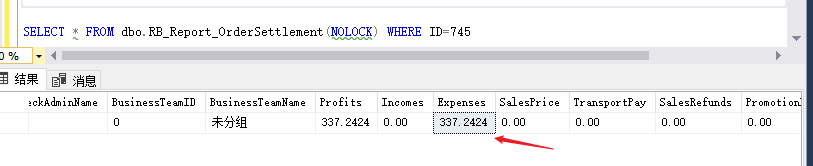

    1、修改ID 745的店铺利润由337.2424改为600。

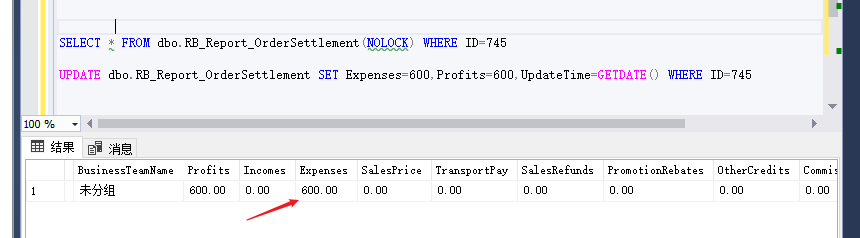

    2、执行同步服务。


  4. 2022-06-23 14:16:07, 由 韦思成 关闭。
    修改了 任务状态,旧值为 "done",新值为 "closed"。
    修改了 指派给 ,旧值为 "weisicheng",新值为 "closed"。
    修改了 由谁关闭,旧值为 "",新值为 "weisicheng"。
    修改了 关闭时间,旧值为 "0000-00-00 00:00:00",新值为 "2022-06-23 14:16:07"。
    修改了 关闭原因,旧值为 "",新值为 "done"。
所属迭代 【分支】产品中心2月非正常更新版本(2022年)
所属模块 赛盒科技  赛盒ERP管理系统   数据报表组
相关需求 销售成本表优化
指派给 Closed 于 2022-06-23 14:16:07
任务类型 后端
任务标签 初始
开发组
任务状态 已关闭
进度 100%
优先级 P2
关键词
抄送给
由谁创建 韦思成 于 2022-02-22 16:27:51
由谁完成 何智军 于 2022-02-24 00:30:27
由谁取消 暂无
由谁关闭 韦思成 于 2022-06-23 14:16:07
关闭原因 已完成
最后编辑 韦思成 于 2022-06-23 14:16:07
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 8工时
总计消耗 8工时
预计剩余 0工时
预计开始 2022-02-23
实际开始 2022-02-24
截止日期 2022-02-23
