需求描述
一、背景和价值
1.背景:当前一个人只能处理一个区域的任务,东莞仓当前流水线分拨,一个道口就算一个区域,但是线下没有那么多人员去匹配区域。
2.价值量:提高效率
二、需求描述
1. 路径1:仓储物流管理->仓库区域管理->【添加】、【区域人员设置】和 【班次人员的选择控件】;
  1)现有逻辑:

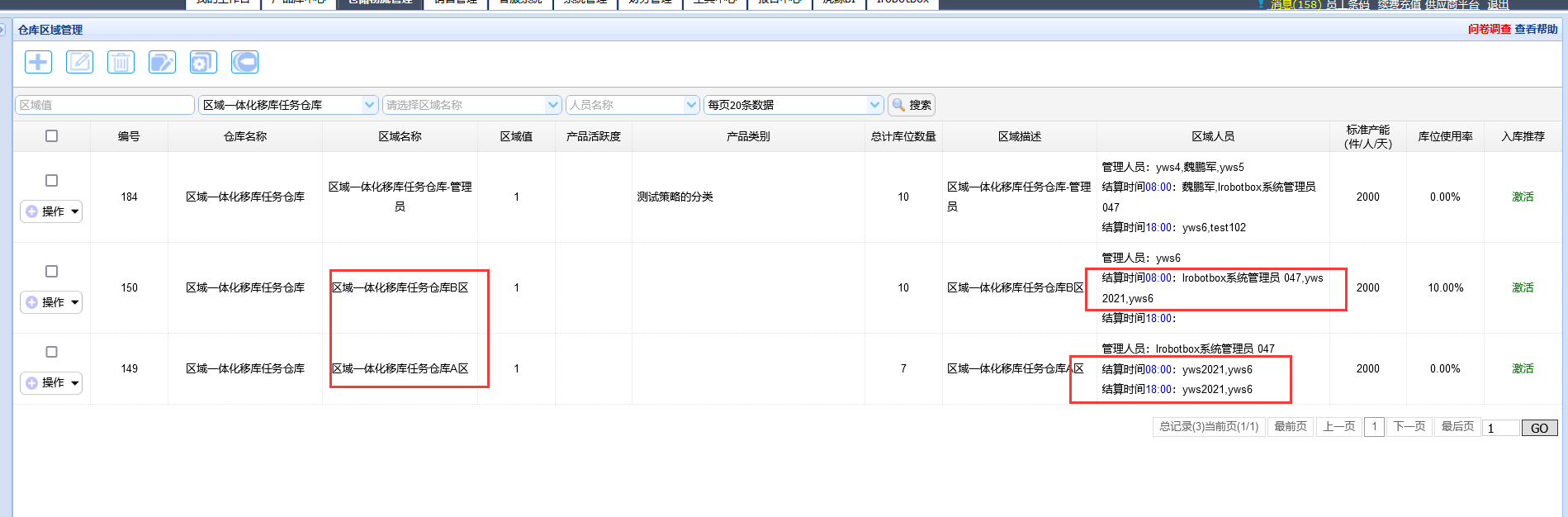

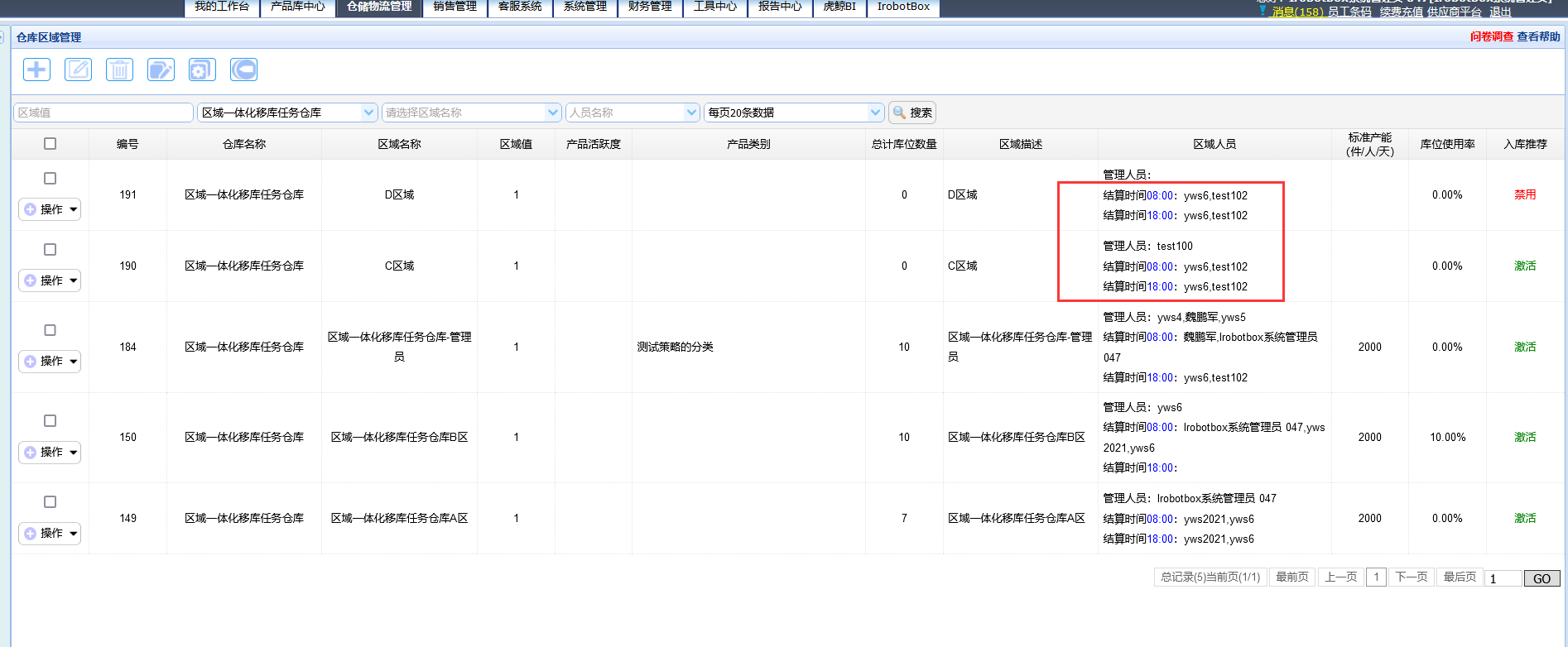

    ①仓库管理,开启了区域一体化后,当前仓库+区域+班次人员,若班次人员已经在A区域设置过,则不允许在B区域里面设置。
    ②仓库管理,开启了区域一体化后,当当前仓库+区域+班次人员,若A区域选择了李四,则B区域或另外的班次是自动过滤已选过的人员。
  2)新逻辑:

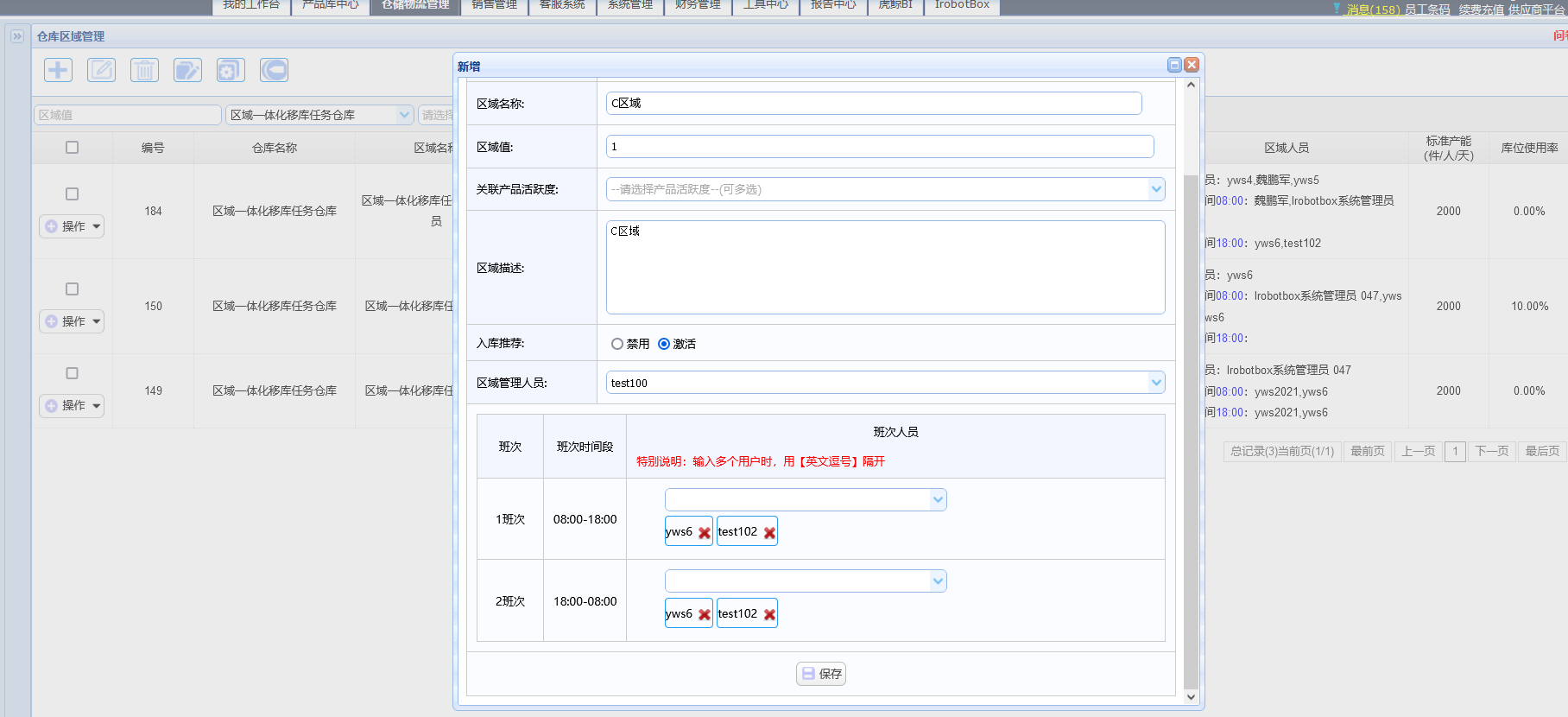

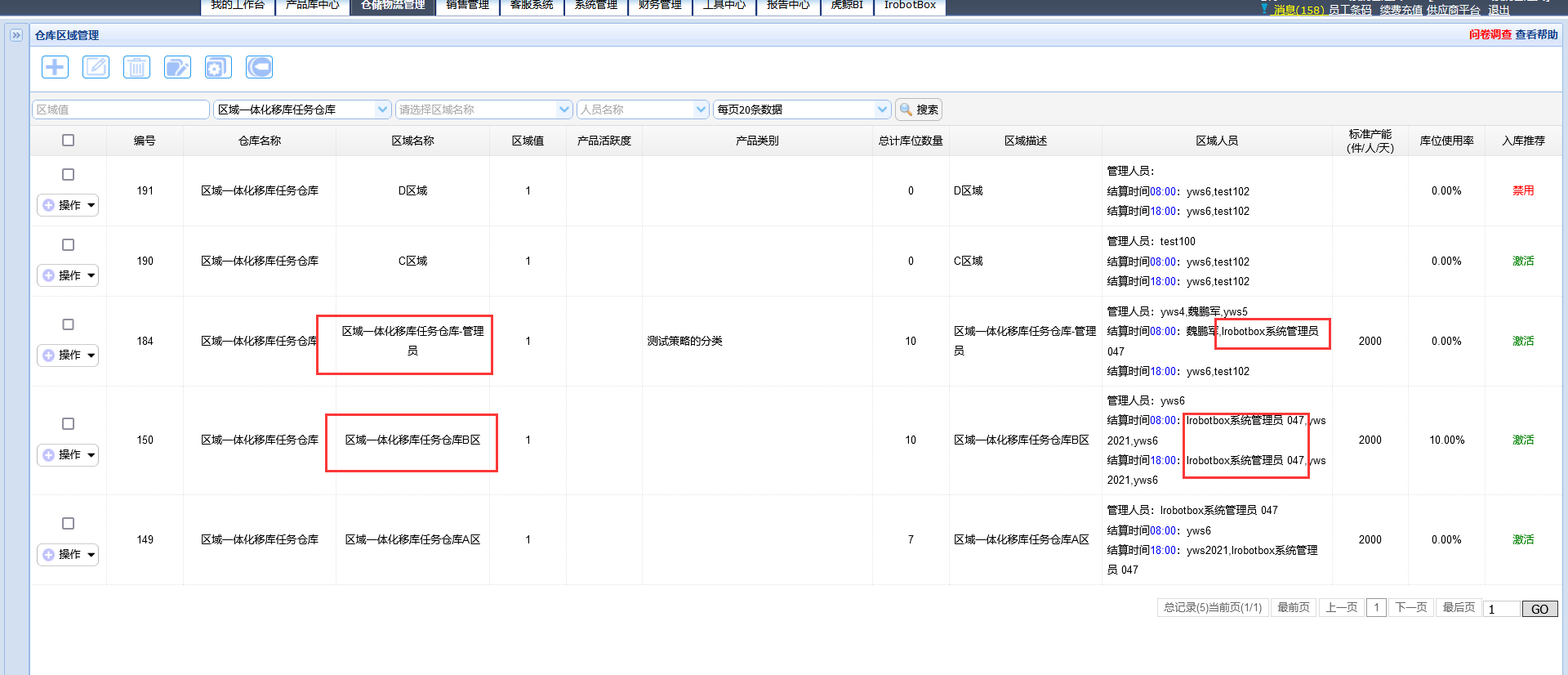

   ①仓库管理,开启了区域一体化后,当当前仓库+不同区域+班次人员,若班次人员已经在A区域设置过,则允许在其他区域里面设置。

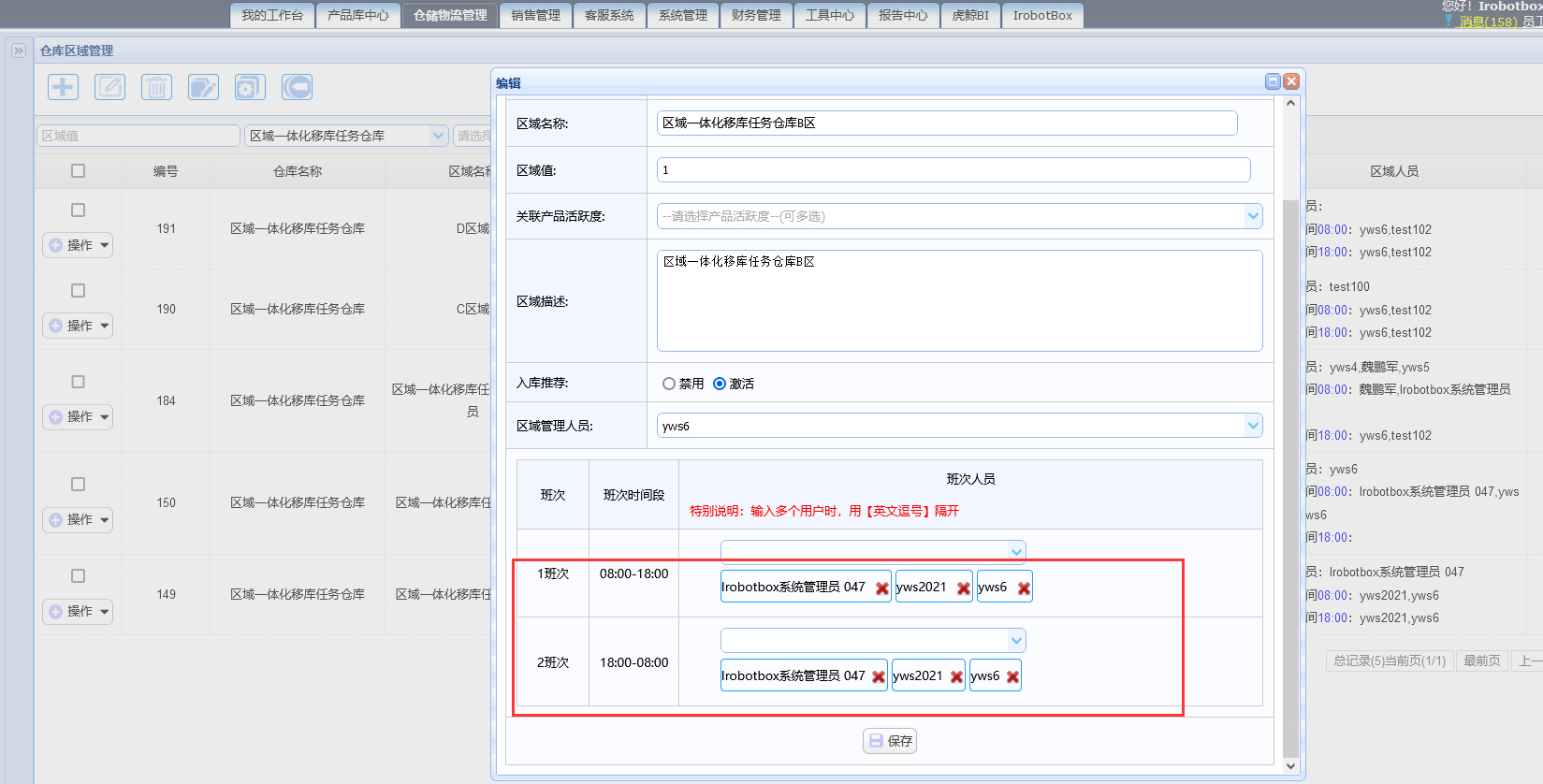

   ②仓库管理,开启了区域一体化后,当仓库+区域+若班次人员,允许不同的区域,不同的班次选择相同的操作人。(1班次设置了李四,2班次也可以设置李四)


2.工具中心->快捷入口->手持PDA终端入口V2->区域入库任务
1)现有逻辑:
    ①当前仓库+区域+班次人员,扫描周转箱时,若班次人员已经在A区域设置过,则只能在A区域进行区域入库任务。
  2)新逻辑:
    ①当前仓库+区域+班次人员,扫描周转箱时,若班次人员已经在A,B,C .....等区域设置过,则允许在A,B,C.....区域的入库任务。

3.工具中心->快捷入口->手持PDA终端入口V2->区域移库任务
 1)现有逻辑:
    ①当前仓库+区域+班次人员,扫描开始点库位时,若班次人员已经在A区域设置过,则只能领取A区域的移库任务。
  2)新逻辑:
    ①当前仓库+区域+班次人员,扫描开始点库位时,若班次人员已经在A,B,C .....等区域设置过,则允许在A,B,C.....区域的移库任务。

验收标准
暂无
历史记录
  1. 2022-03-10 15:55:42, 由 程伟 创建。
  2. 2022-03-11 15:15:48, 由 谢业福 添加备注。

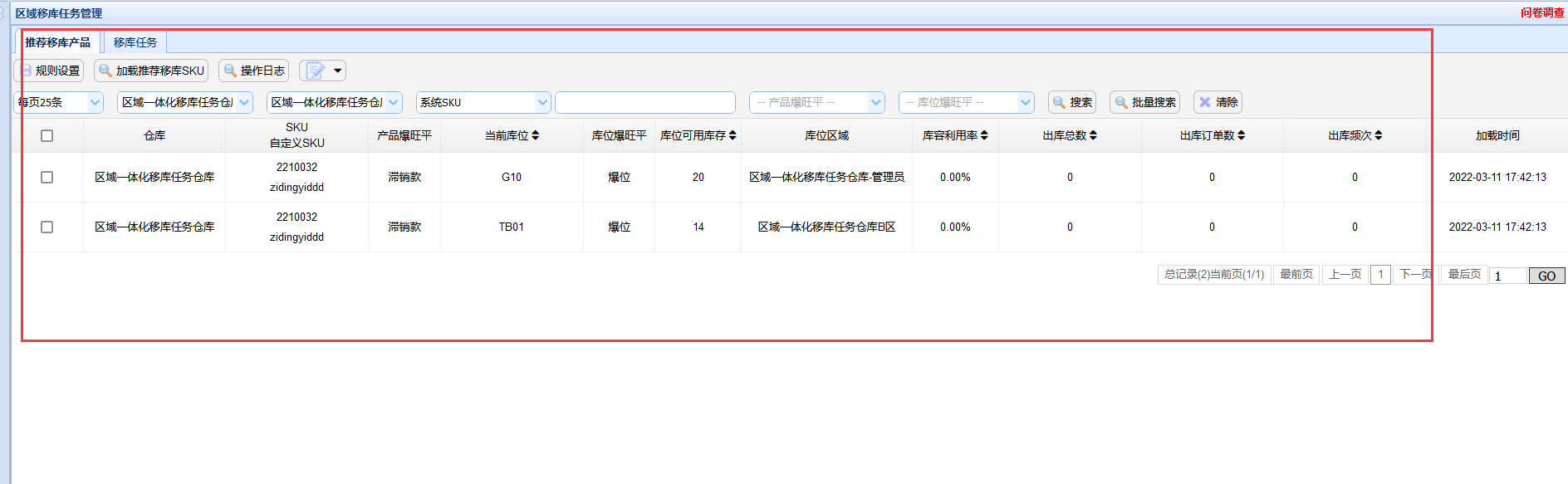

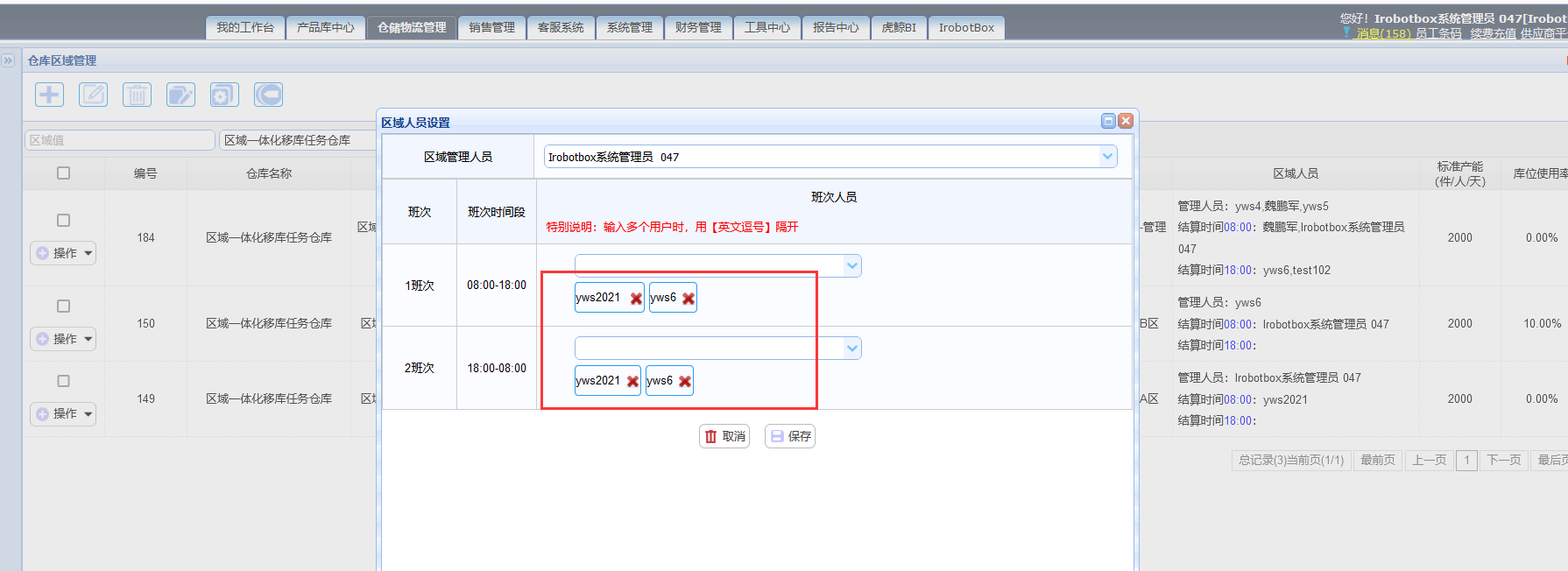

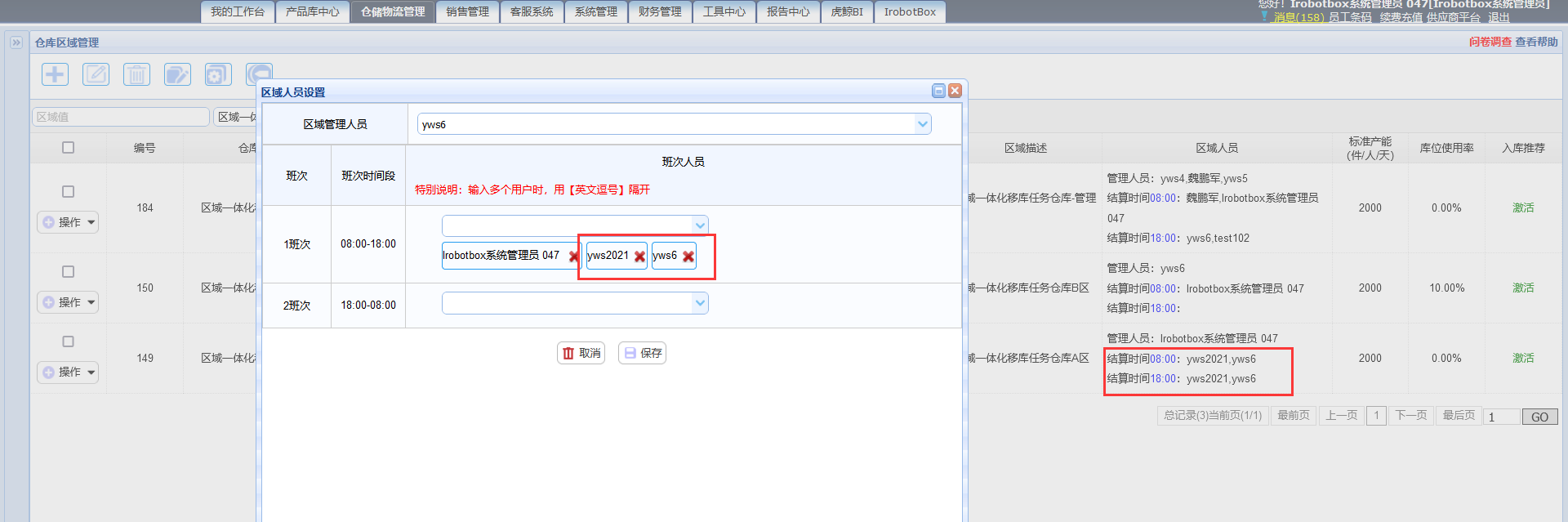

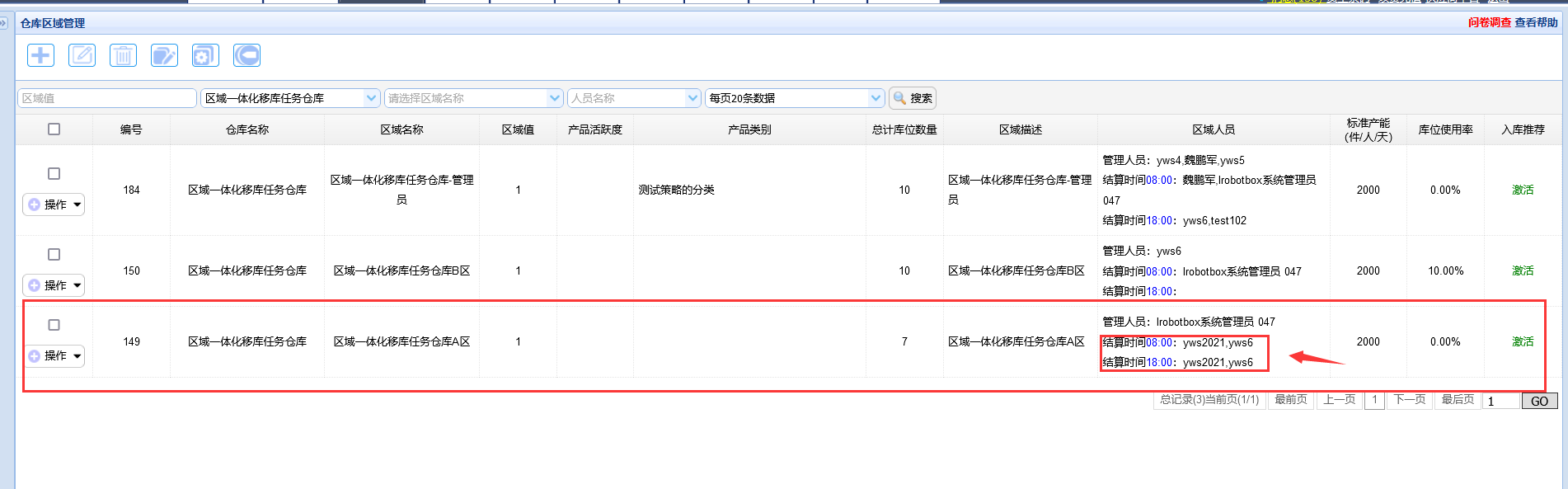

    区域人员设置

    1.不同班次可以设置相同人员

    保存

    2.不同区域可以设置相同人员

    保存

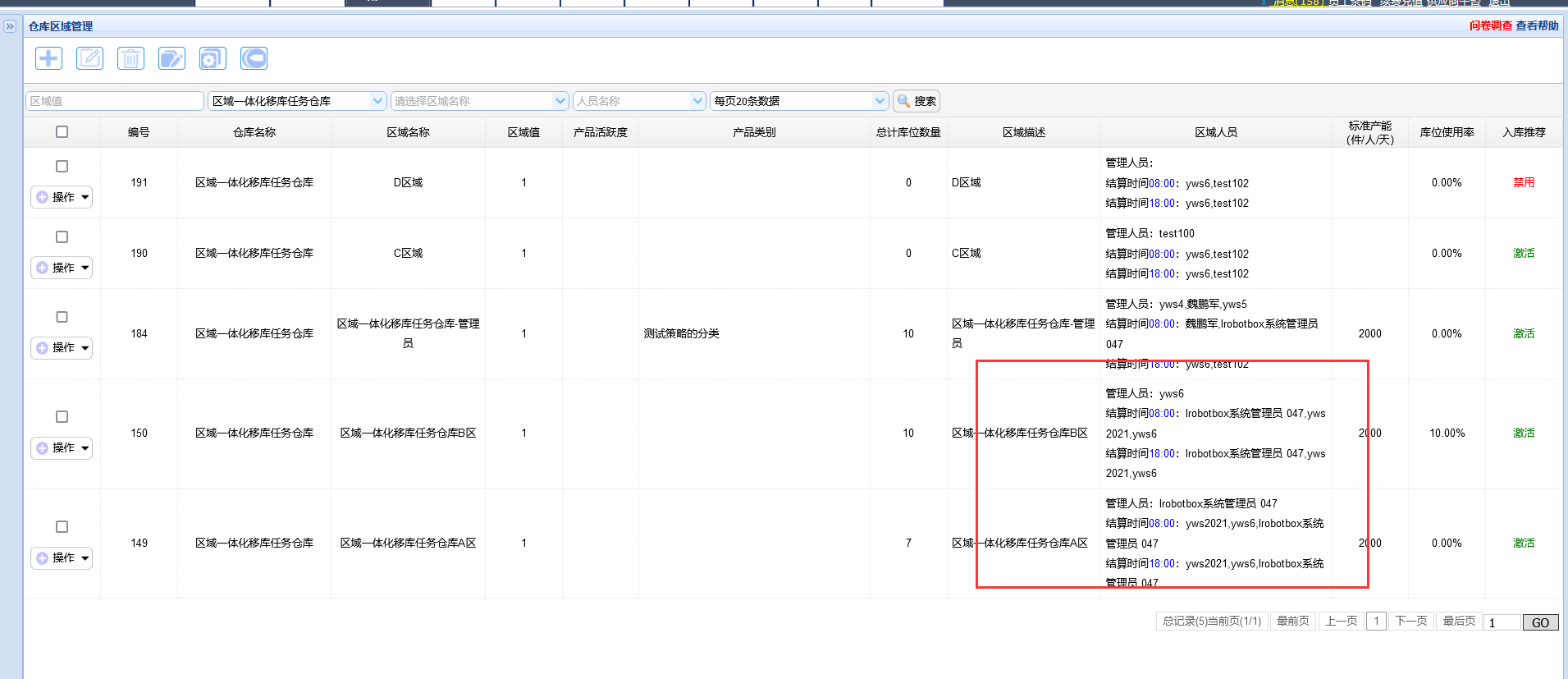

  3. 2022-03-11 15:18:34, 由 谢业福 添加备注。

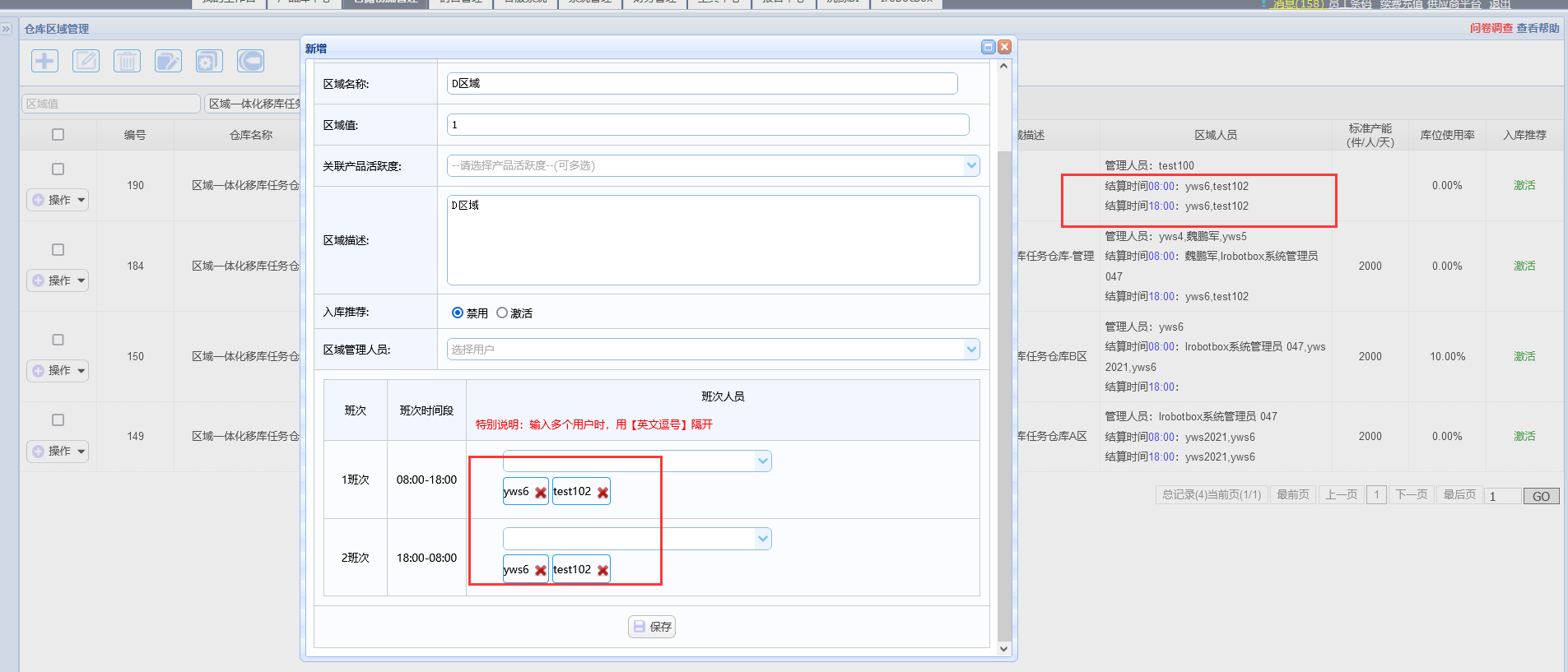

    新增区域

    1.不同班次设置相同人员

    保存

    2.不同区域设置相同人员

    保存

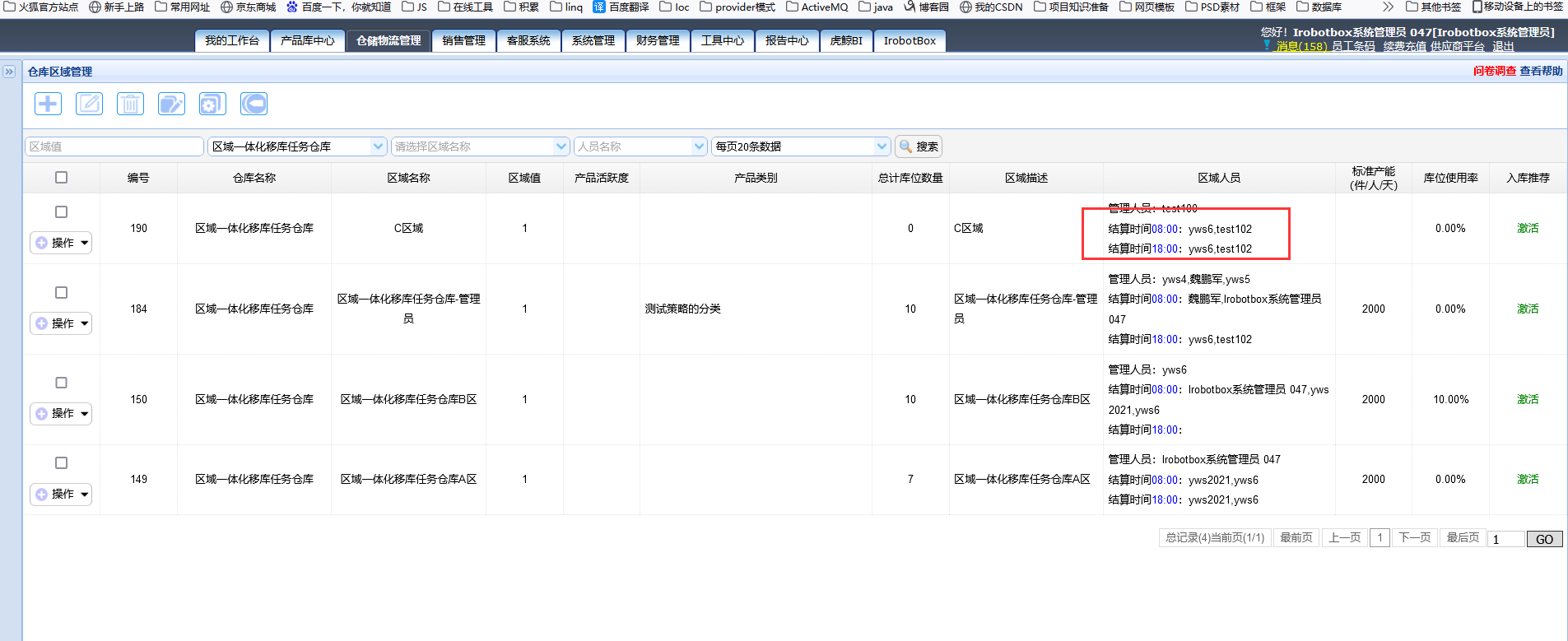

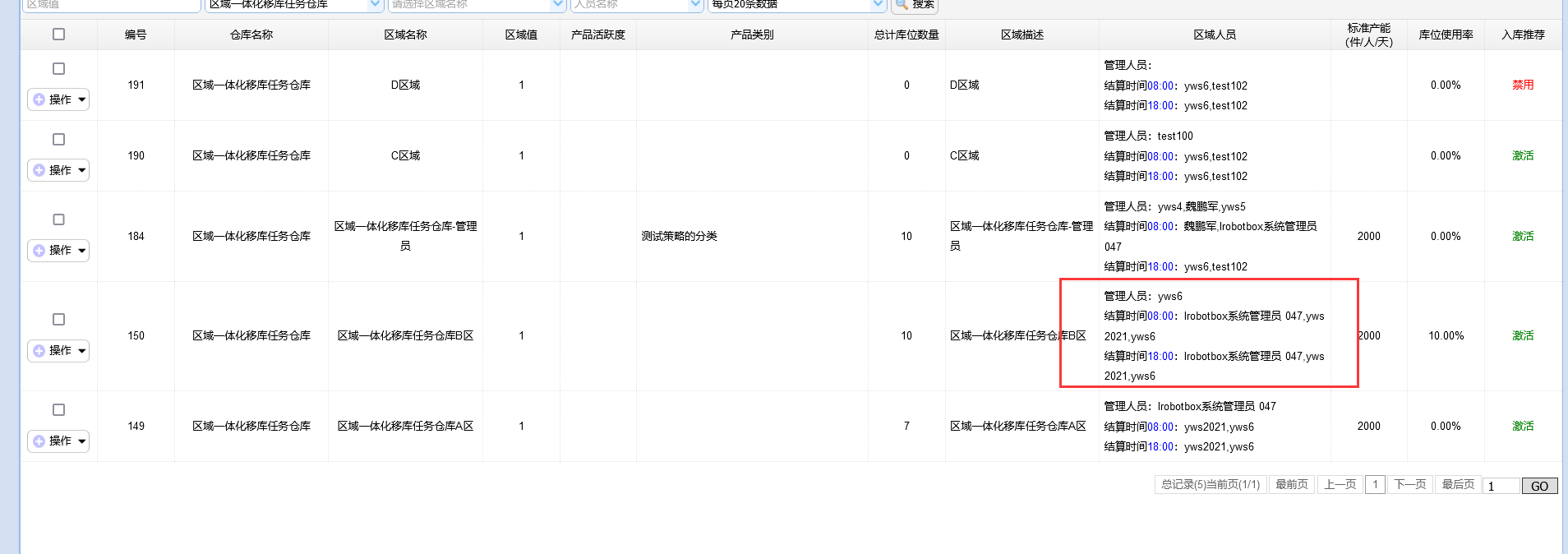

  4. 2022-03-11 15:22:48, 由 谢业福 添加备注。

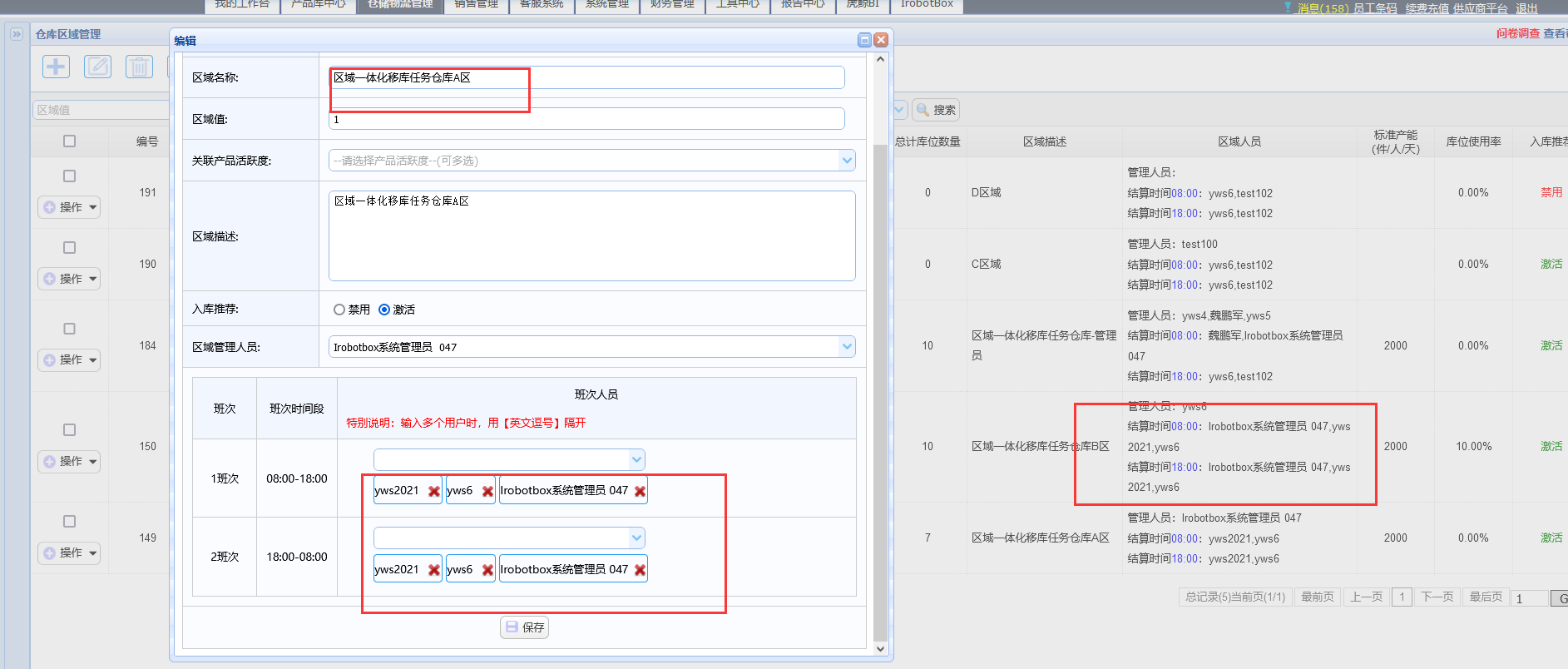

    编辑

    1.不同班次设置相同人员

    保存

    2.不同区域设置相同人员

    保存

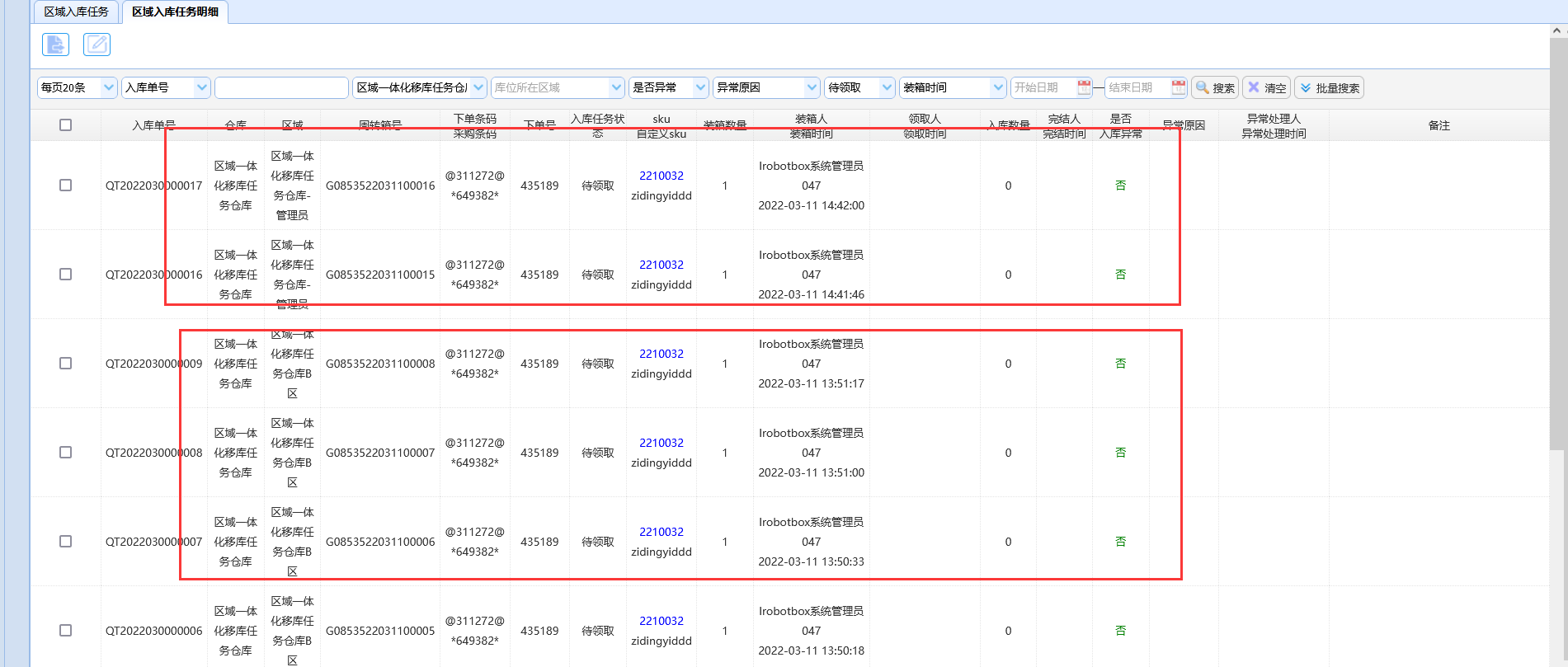

  5. 2022-03-11 16:21:40, 由 谢业福 添加备注。

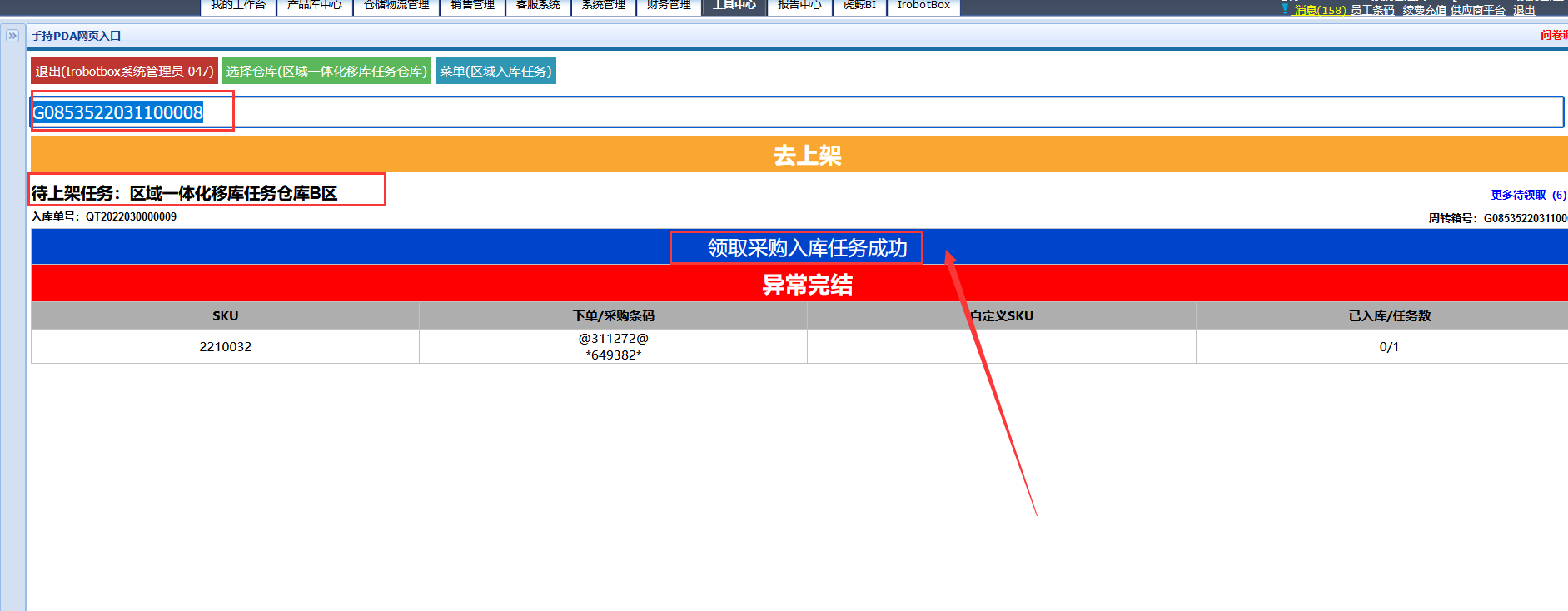

    区域入库任务:

    一个人多个区域均可以领取

    人员设置:Irobotbox系统管理员 047 在 区域 :区域一体化移库任务仓库-管理员 ,区域一体化移库任务仓库B区

    入库任务:

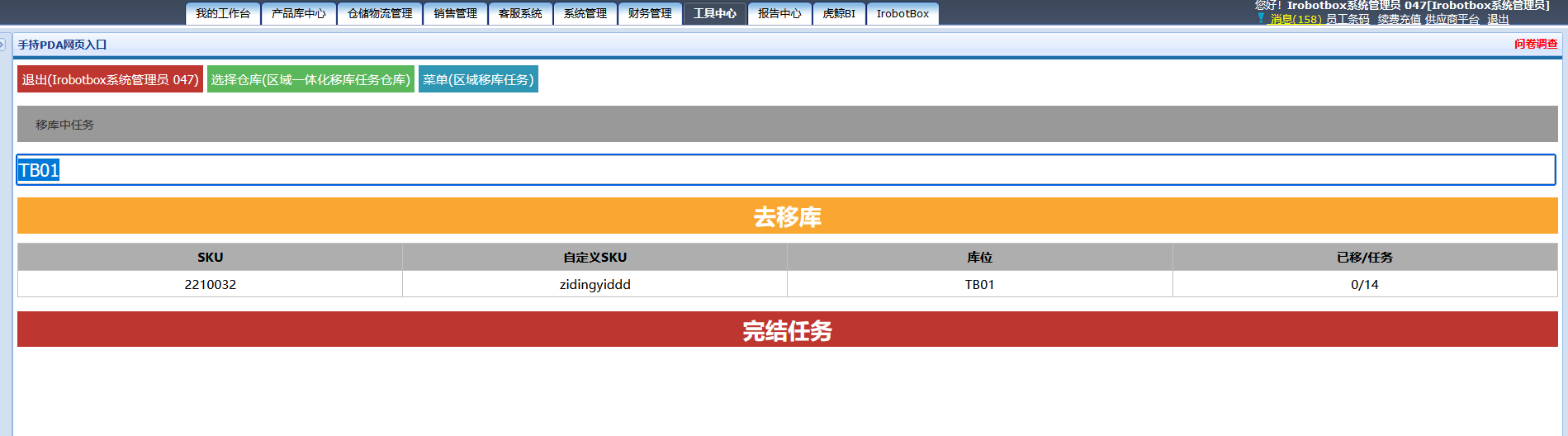

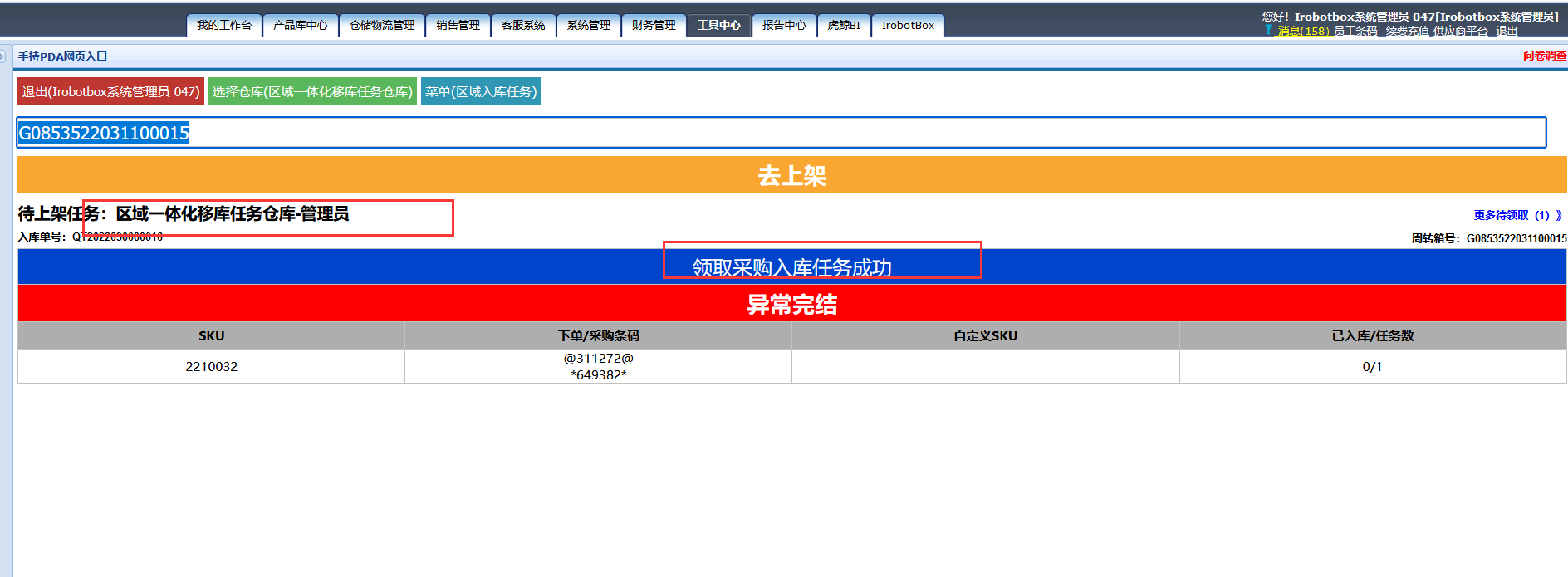

    领取区域:区域一体化移库任务仓库B区 任务

    领取区域:区域一体化移库任务仓库-管理员




  6. 2022-03-11 17:44:56, 由 谢业福 添加备注。

    区域移库任务:

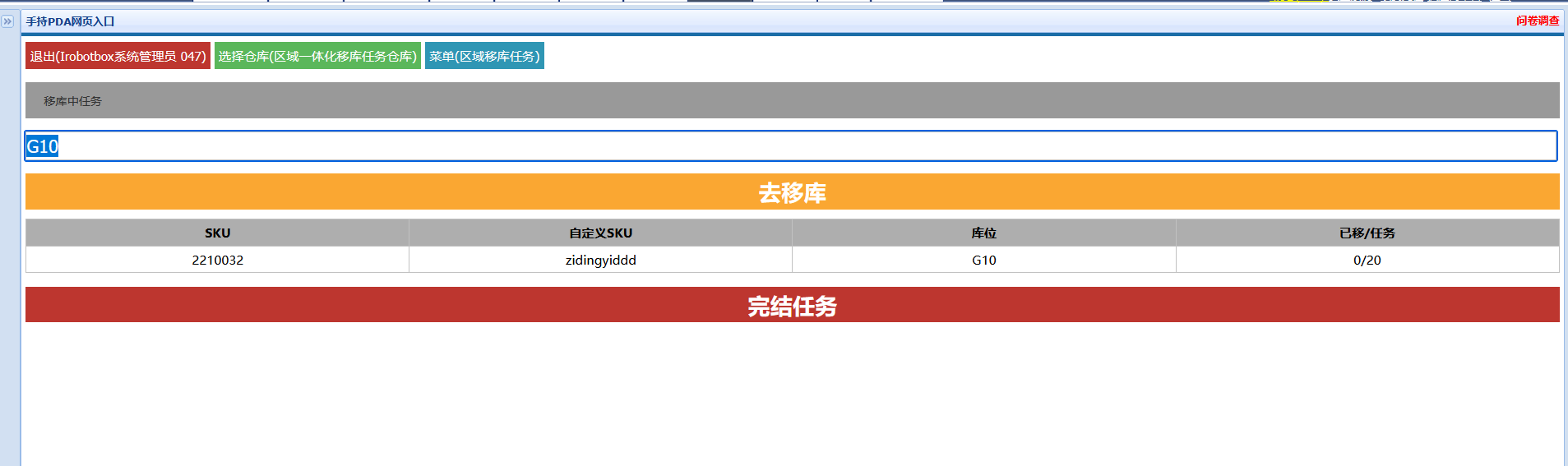

    创建领取区域:区域一体化移库任务仓库-管理员

    创建领取区域:区域一体化移库任务仓库B区

  7. 2022-03-14 16:13:56, 由 谢业福 完成。
    修改了 总计消耗,旧值为 "0",新值为 "12"。
    修改了 指派给 ,旧值为 "xieyefu",新值为 "chengwei"。
    修改了 实际完成,旧值为 "",新值为 "2022-03-14 16:13:51"。
    修改了 任务状态,旧值为 "wait",新值为 "done"。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2022-03-14 16:13:56"。
    修改了 预计剩余,旧值为 "12",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "xieyefu"。
  8. 2022-04-06 20:18:23, 由 zhengqiao 关闭。
    修改了 任务状态,旧值为 "done",新值为 "closed"。
    修改了 指派给 ,旧值为 "chengwei",新值为 "closed"。
    修改了 由谁关闭,旧值为 "",新值为 "zhengqiao"。
    修改了 关闭时间,旧值为 "0000-00-00 00:00:00",新值为 "2022-04-06 20:18:23"。
    修改了 关闭原因,旧值为 "",新值为 "done"。
所属迭代 【智汇】产品部 3月 第 2 版本(2022年)
所属模块 /
相关需求 仓库区域管理-同一人可以设置多区域管理
指派给 Closed 于 2022-04-06 20:18:23
任务类型 后端
任务标签 初始
开发组
任务状态 已关闭
进度 100%
优先级 P2
关键词
抄送给
由谁创建 程伟 于 2022-03-10 15:55:42
由谁完成 谢业福 于 2022-03-14 16:13:51
由谁取消 暂无
由谁关闭 zhengqiao 于 2022-04-06 20:18:23
关闭原因 已完成
最后编辑 zhengqiao 于 2022-04-06 20:18:23
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 12工时
总计消耗 12工时
预计剩余 0工时
预计开始 0000-00-00
实际开始 2022-03-14
截止日期 0000-00-00
