需求描述

1.    背景

自动生批所有的批次,在【区域拣货任务管理】和终端机上无置顶功能,也无任何提示,拣货端无法识别,没办法优先处理加急订单


和仓库沟通,实际场景为,加急拣货任务会绑定不同颜色的周转箱,拣货、打包人员优先处理,结合实际场景在自动生批规则功能加上是否优先属性


2.    功能设计

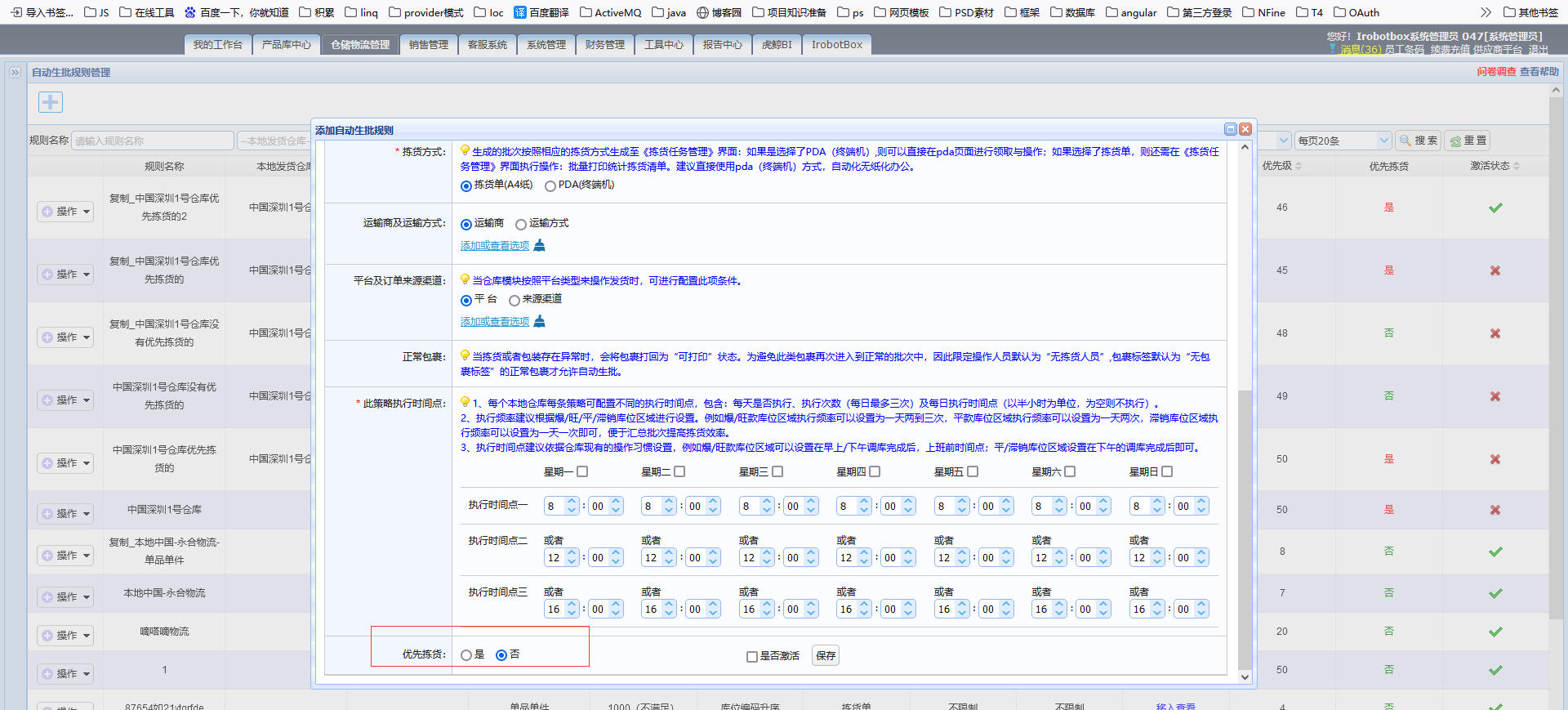

1)【仓储物流管理-自动生批规则管理】,编辑自动审批规则,在最下方增加优先拣货条件;

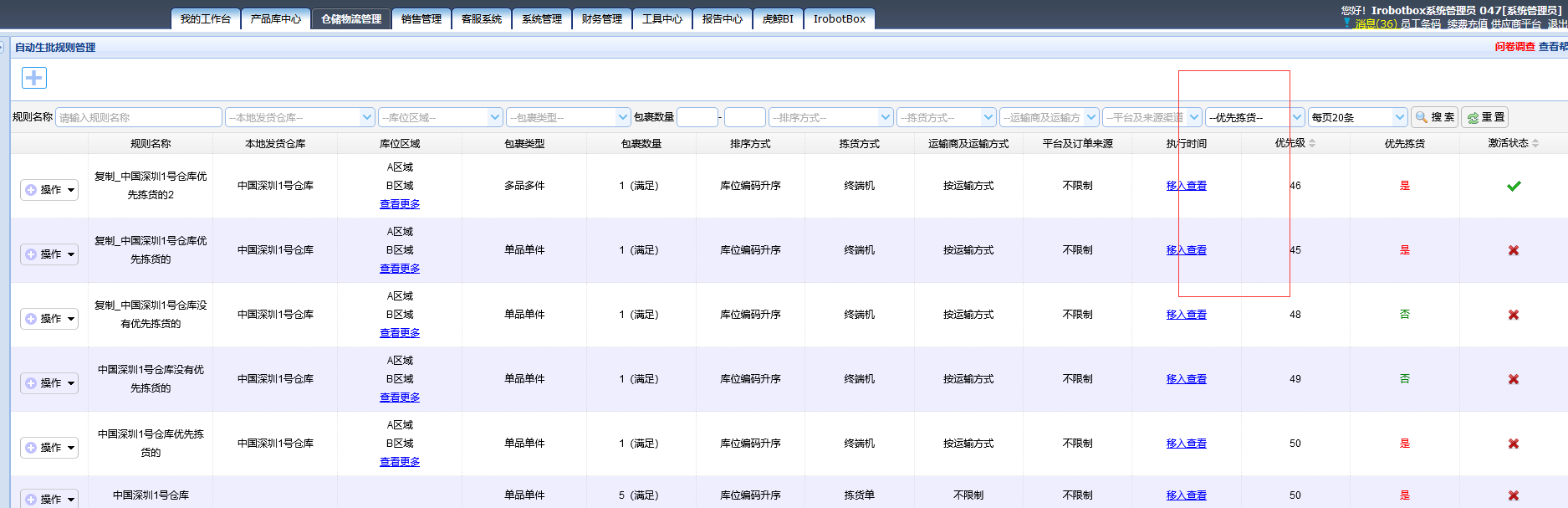

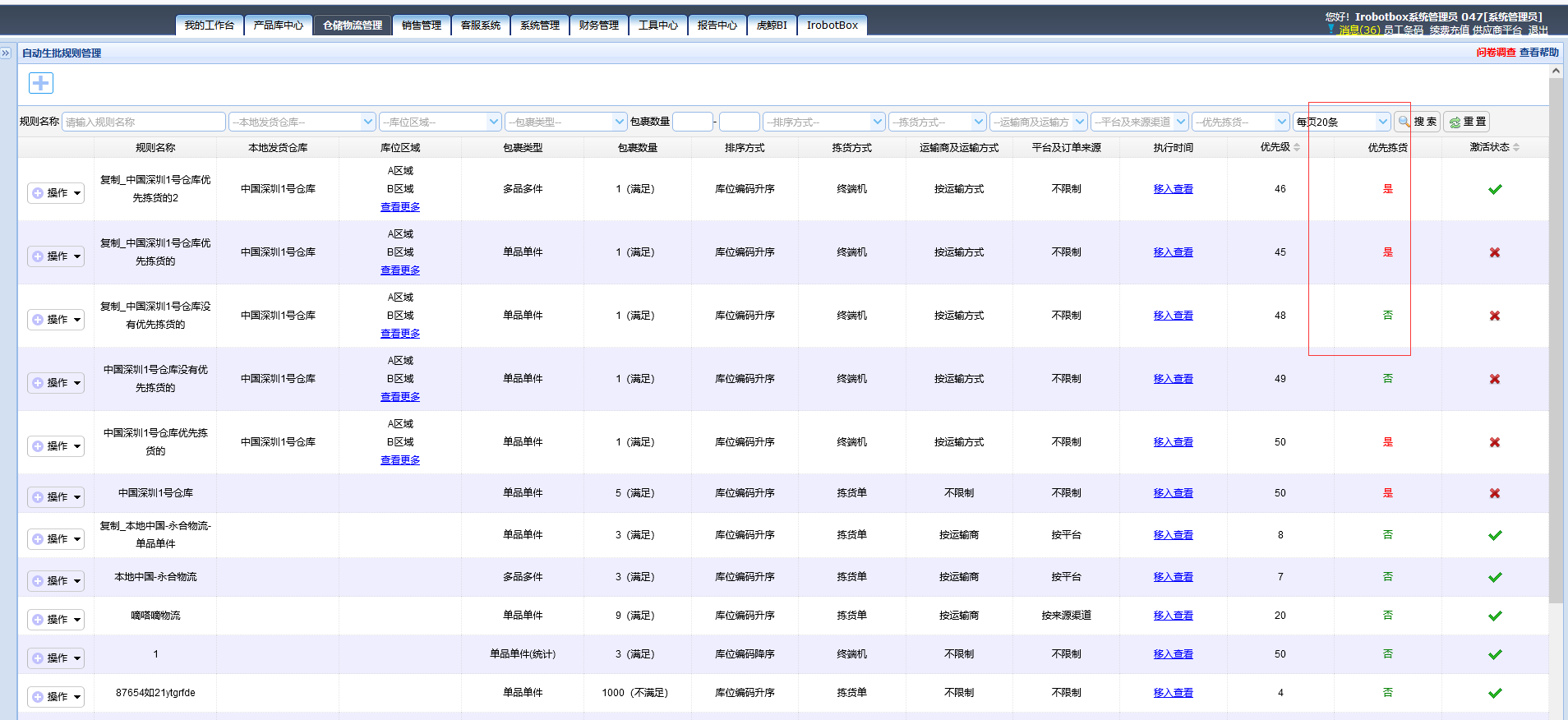

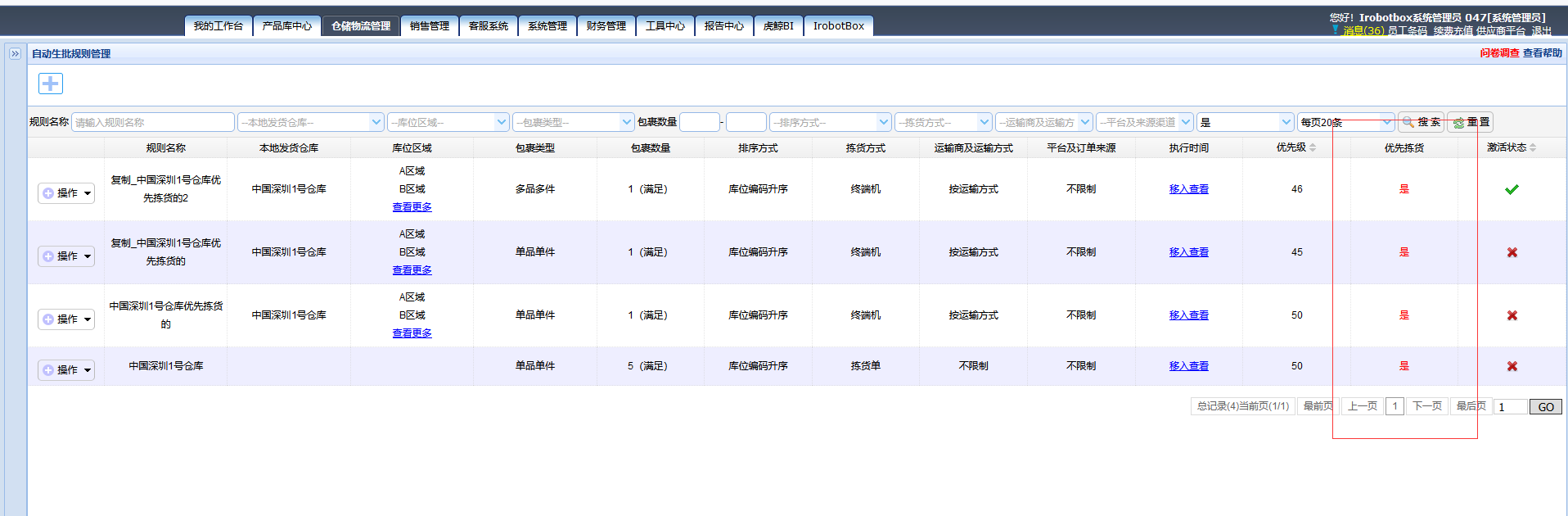

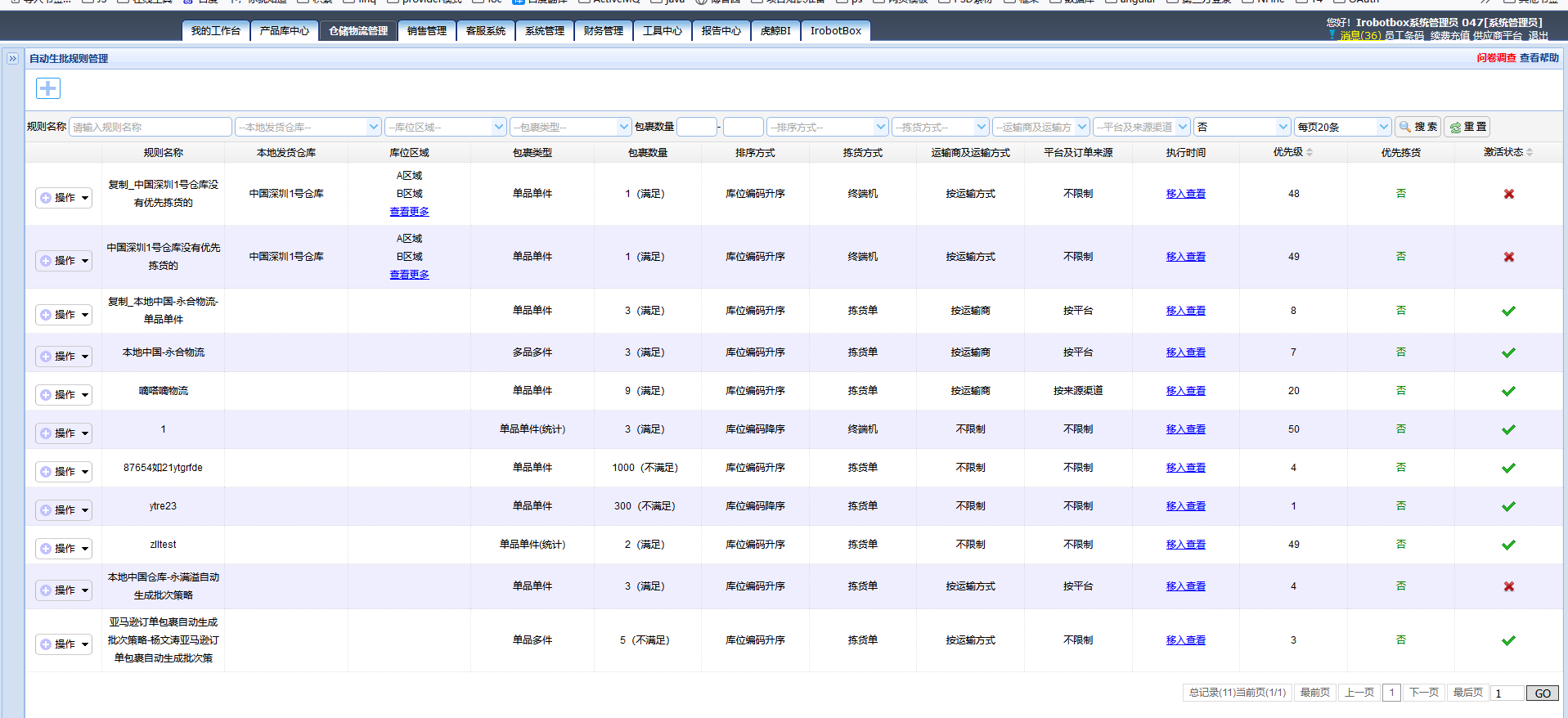

2)自动生批规则管理列表中,添加优先拣货字段

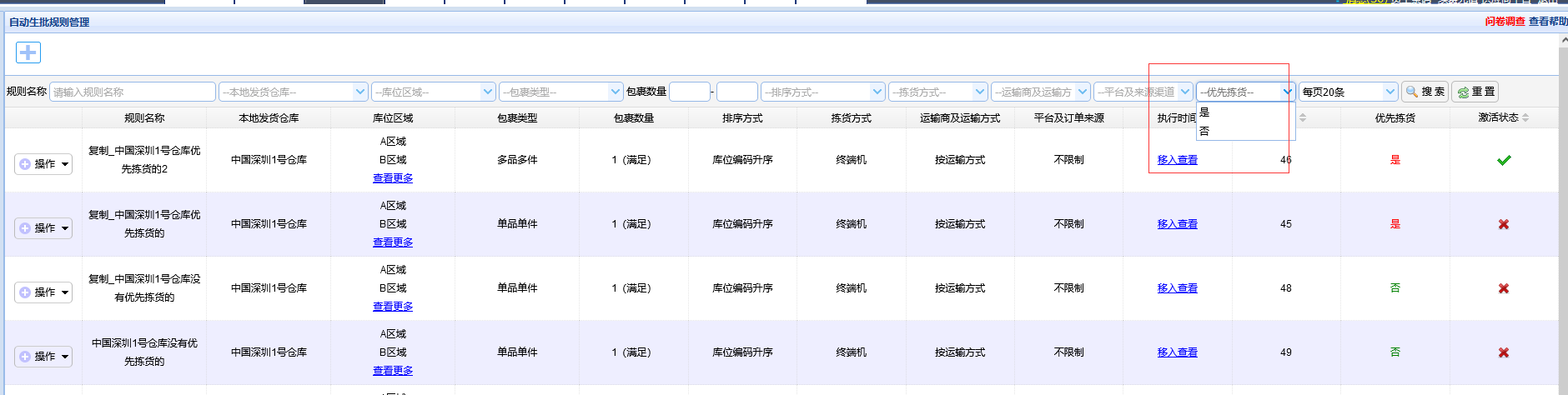

3)自动生批规则搜索条件,添加优先拣货搜索条件,下拉选择“是”和“否”

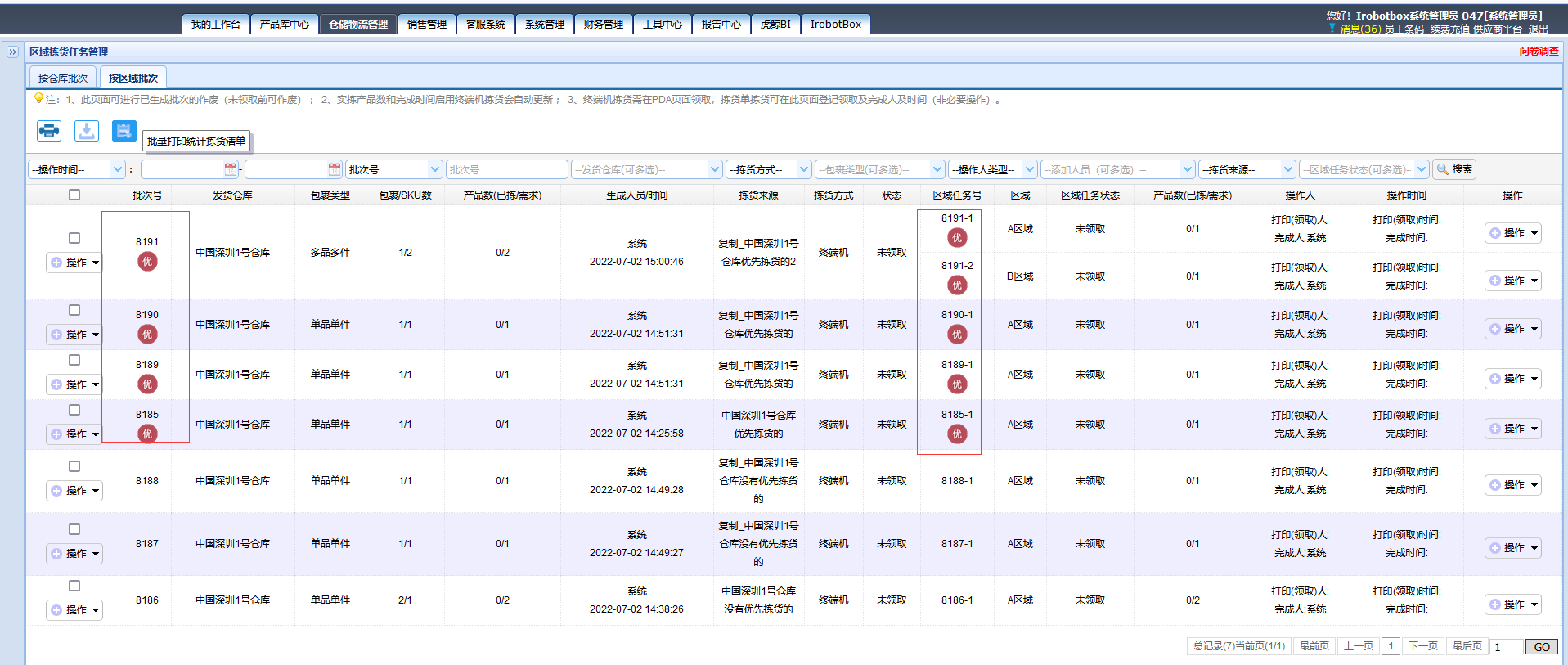

4)设置为“是”的规则生成的批次,在区域拣货任务中自动置顶,和生批优先级无关,也就是说优先拣货批次,按照优先级后生批的依然排在前面;

5)多次生批后,后一次生批的优先拣货任务排在前一次生批的优先拣货任务之后,后一次生批的优先拣货任务排在前一次生批的非优先拣货任务之前;

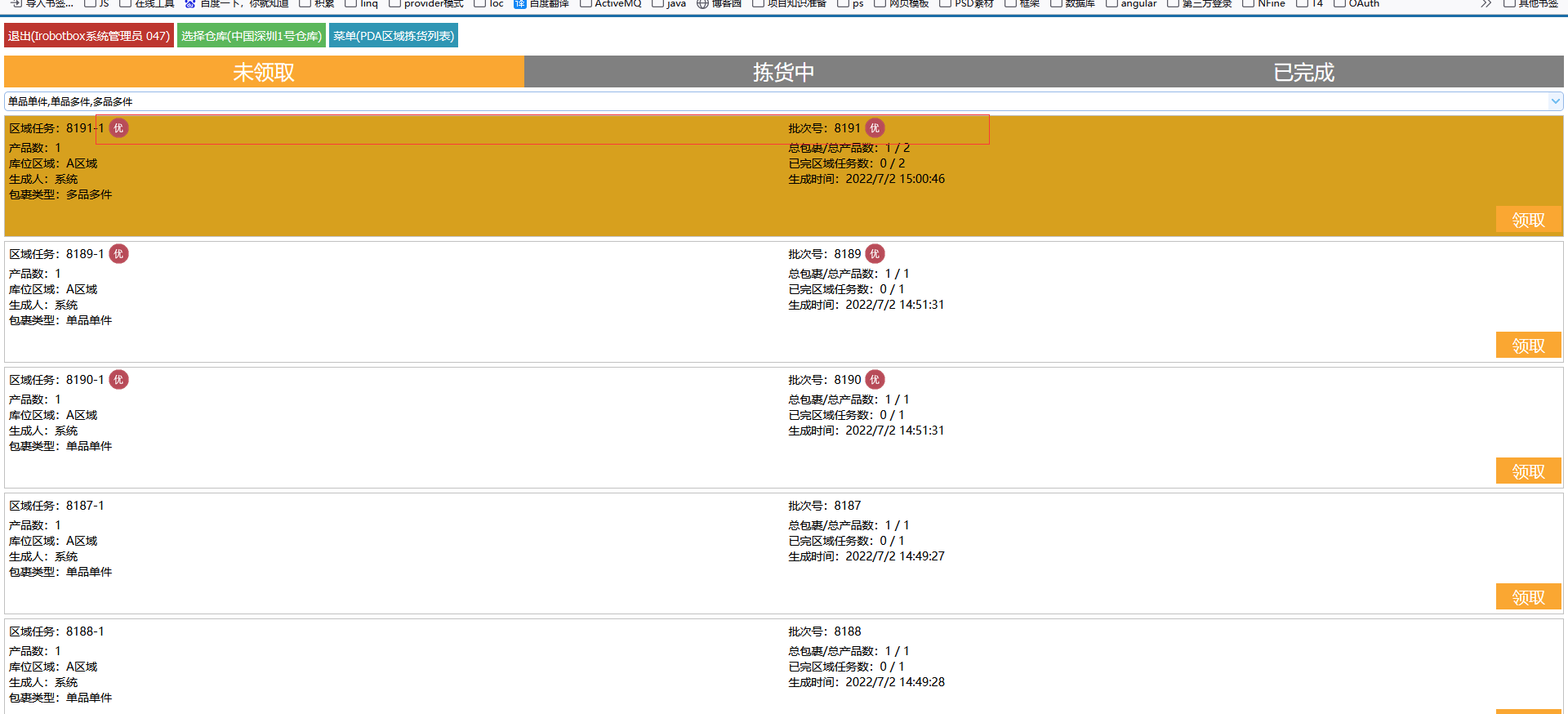

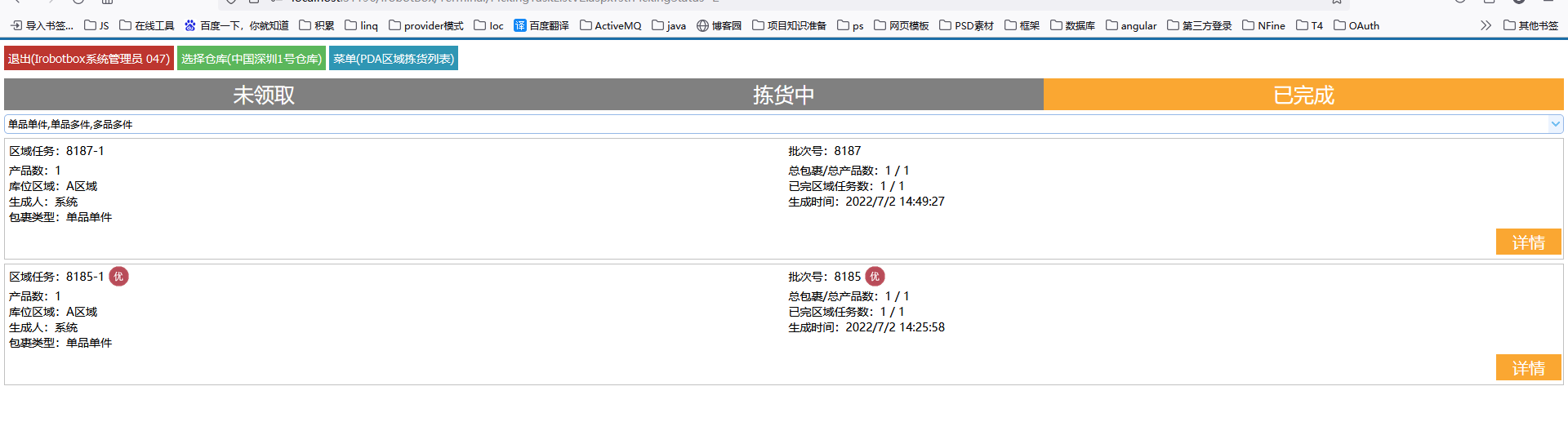

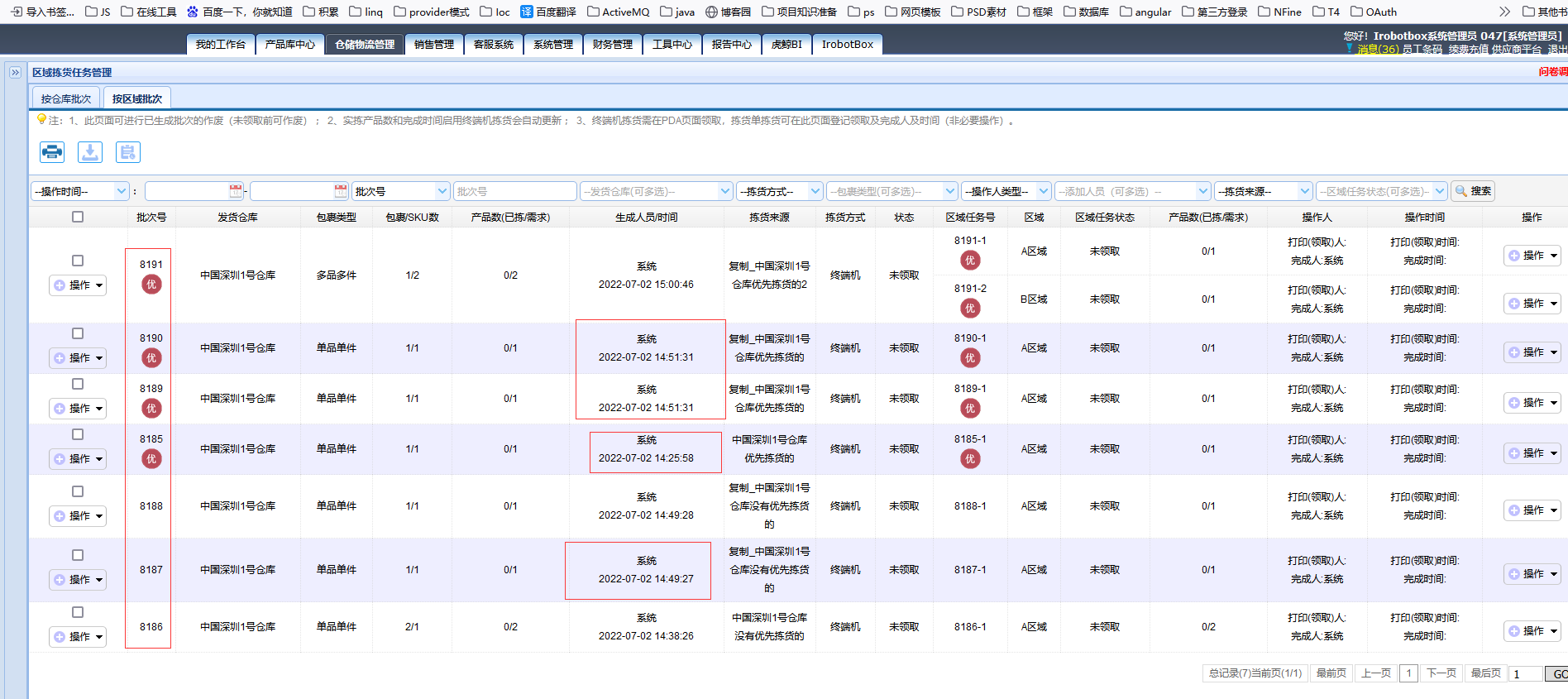

6)web端,【区域拣货任务管理-按区域批次】,通过优先拣货规则生批的拣货任务,批次号和区域任务号下方添加“优”图标;


7)PDA端的区域拣货任务,在批次号和区域任务旁增加“优”的标识;






验收标准
暂无
历史记录
  1. 2022-06-28 11:48:12, 由 程伟 创建。
  2. 2022-06-28 14:01:37, 由 程伟 指派给 谢业福。
    修改了 指派给,旧值为 "tangfeifei",新值为 "xieyefu"。
  3. 2022-06-28 18:00:51, 由 田子豪 确认需求变动,最新版本为#3。
  4. 2022-06-28 19:50:44, 由 田子豪 确认需求变动,最新版本为#4。
  5. 2022-07-02 17:35:10, 由 谢业福 添加备注。

    1)【仓储物流管理-自动生批规则管理】,编辑自动审批规则,在最下方增加优先拣货条件;

    2)自动生批规则管理列表中,添加优先拣货字段

    3)自动生批规则搜索条件,添加优先拣货搜索条件,下拉选择“是”和“否”

    选择是:

    选择否

    所有:

    4)设置为“是”的规则生成的批次,在区域拣货任务中自动置顶,和生批优先级无关,也就是说优先拣货批次,按照优先级后生批的依然排在前面;

    5)多次生批后,后一次生批的优先拣货任务排在前一次生批的优先拣货任务之后,后一次生批的优先拣货任务排在前一次生批的非优先拣货任务之前;

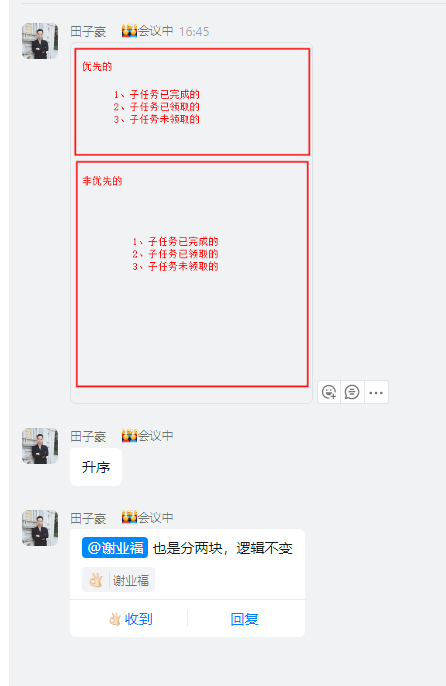

    和产品沟通:

    先按优先拣货排序,其次按生成时间降序排


    6)web端,【区域拣货任务管理-按区域批次】,通过优先拣货规则生批的拣货任务,批次号和区域任务号下方添加“优”图标;

    7)PDA端的区域拣货任务,在批次号和区域任务旁增加“优”的标识;

    未领取,拣货中排序规则

    完成:逻辑不变按原来的只是添加标识


  6. 2022-07-06 10:25:17, 由 谢业福 完成。
    修改了 总计消耗,旧值为 "0",新值为 "12"。
    修改了 实际完成,旧值为 "",新值为 "2022-07-06 10:25:08"。
    修改了 任务状态,旧值为 "wait",新值为 "done"。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2022-07-06 10:25:17"。
    修改了 预计剩余,旧值为 "12",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "xieyefu"。
  7. 2022-07-15 18:11:40, 由 zhengqiao 关闭。
    修改了 任务状态,旧值为 "done",新值为 "closed"。
    修改了 指派给 ,旧值为 "xieyefu",新值为 "closed"。
    修改了 由谁关闭,旧值为 "",新值为 "zhengqiao"。
    修改了 关闭时间,旧值为 "0000-00-00 00:00:00",新值为 "2022-07-15 18:11:40"。
    修改了 关闭原因,旧值为 "",新值为 "done"。
所属迭代 【智汇】产品部 7月第 1 版本(2022年)
所属模块 /
相关需求 自动生批规则优先拣货逻辑
指派给 Closed 于 2022-07-15 18:11:40
任务类型 后端
任务标签 初始
开发组
任务状态 已关闭
进度 100%
优先级 P2
关键词
抄送给
由谁创建 程伟 于 2022-06-28 11:48:12
由谁完成 谢业福 于 2022-07-06 10:25:08
由谁取消 暂无
由谁关闭 zhengqiao 于 2022-07-15 18:11:40
关闭原因 已完成
最后编辑 zhengqiao 于 2022-07-15 18:11:40
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 12工时
总计消耗 12工时
预计剩余 0工时
预计开始 0000-00-00
实际开始 2022-07-06
截止日期 0000-00-00
