销售提报快捷分配开发人员:


销售提报快捷分配开发人员:


一:需求背景
背景:销售提报管理页面,产品开发主管每天分配开发人员需要挨个产品查看产品分类和销售人员后,再统一分配给对应的开发人员,比较浪费时间。
价值:可提升整体管理效能,预计可提升3天/月。
二、需求文档
002-<img src="/zentao/file-read-218314.png" alt="" />
002+
003+

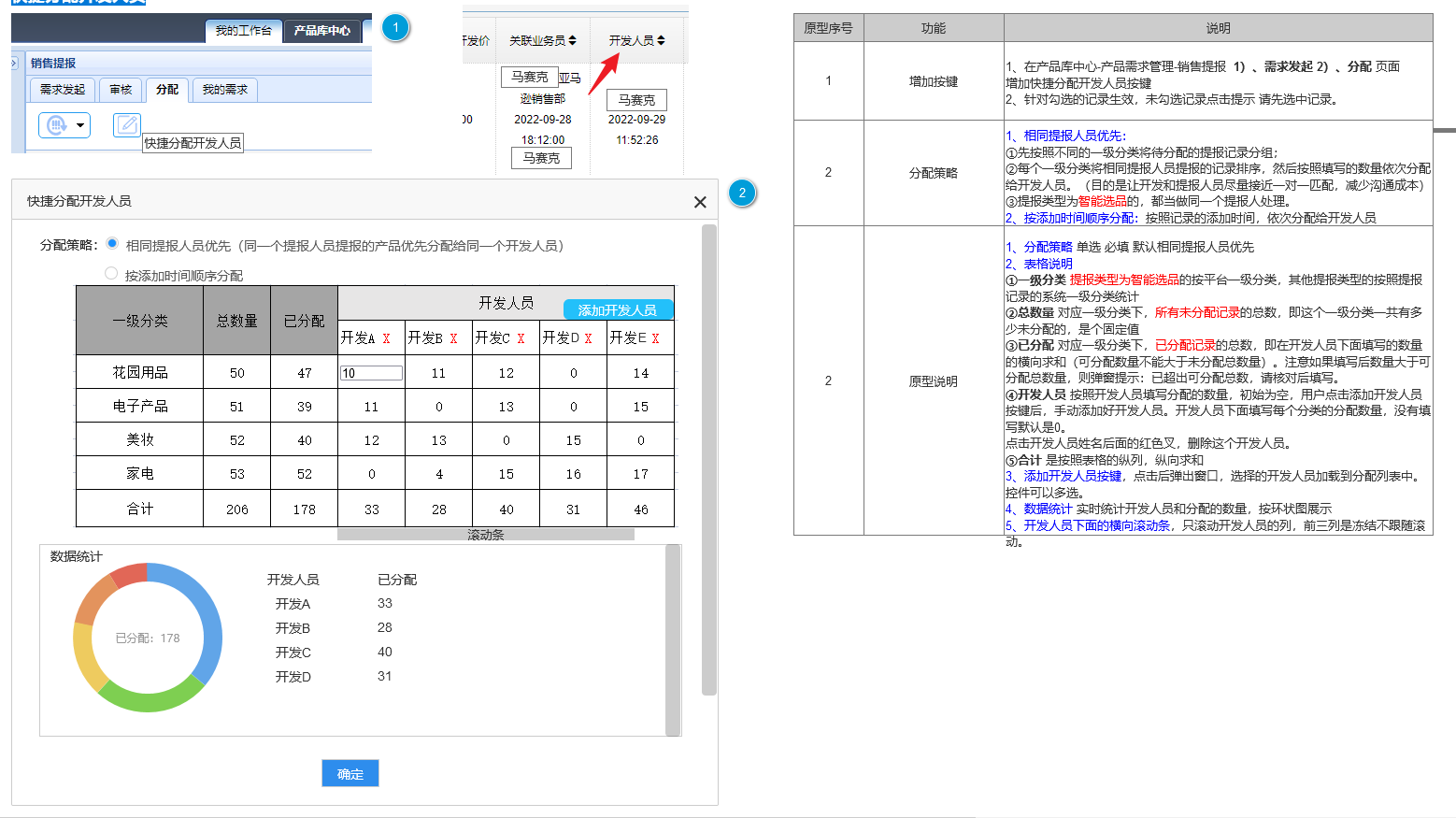

002-<p><img src="/zentao/file-read-218314.png" alt="" /></p>
002+ <p><img src="{218314.png}" alt="" /></p>

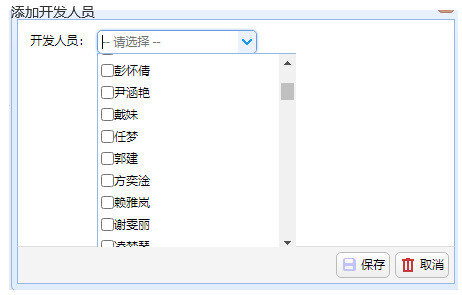

003+ <p><img src="{218317.png}" alt="" /></p>

| 所属迭代 | 技术研发中心 10月第2版本(2022年) |
|---|---|
| 所属模块 | / |
| 相关需求 | 销售提报优化点 |
| 指派给 | Closed 于 2022-10-28 09:12:35 |
| 任务类型 | 后端 |
| 任务标签 | 初始 |
| 开发组 | |
| 任务状态 | 已关闭 |
| 进度 | 100% |
| 优先级 | P2 |
| 关键词 | |
| 抄送给 |
| 由谁创建 | 何建宝 于 2022-10-10 16:13:38 |
|---|---|
| 由谁完成 | 吴万春 于 2022-10-24 04:39:31 |
| 由谁取消 | 暂无 |
| 由谁关闭 | zhengqiao 于 2022-10-28 09:12:35 |
| 关闭原因 | 已完成 |
| 最后编辑 | zhengqiao 于 2022-10-28 09:12:35 |
| 团队 | 最初预计 | 总计消耗 | 预计剩余 |
|---|
| 最初预计 | 20工时 |
|---|---|
| 总计消耗 | 28工时 |
| 预计剩余 | 0工时 |
| 预计开始 | 2022-10-11 |
| 实际开始 | 2022-10-24 |
| 截止日期 | 2022-10-13 |
