任务描述
暂无
需求描述

背景:

1、shopeeV2订单,执行拆分后,获取到相同的追踪号,导致shopee中转仓只接受一个包裹,其它重复追踪号的包裹被打回;

2、shopeeV2订单,拆分订单的产品可能是捆绑促销的,平台要求是无法拆分的,目前在【ERP-客户订单】列表中;

  • 无标识,销售不知道不能拆分;
  • 拆分订单后,后台未拆分成功,ERP依然拆分成功了;



优化:

本地链接:product-doc-wan.zhcxkj.com:9000/产品三组/田子豪/虾皮拆分订单获取追踪号&拆分限制/虾皮拆分订单获取追踪号&拆分限制-12月1版本.html
外部链接(供业务方查看):虾皮拆分订单获取追踪号&拆分限制-12月1版本 (axshare.com)

验收标准
暂无
历史记录
  1. 2022-12-02 14:22:03, 由 刘超 创建。
  2. 2022-12-02 14:22:33, 由 刘超 添加备注。

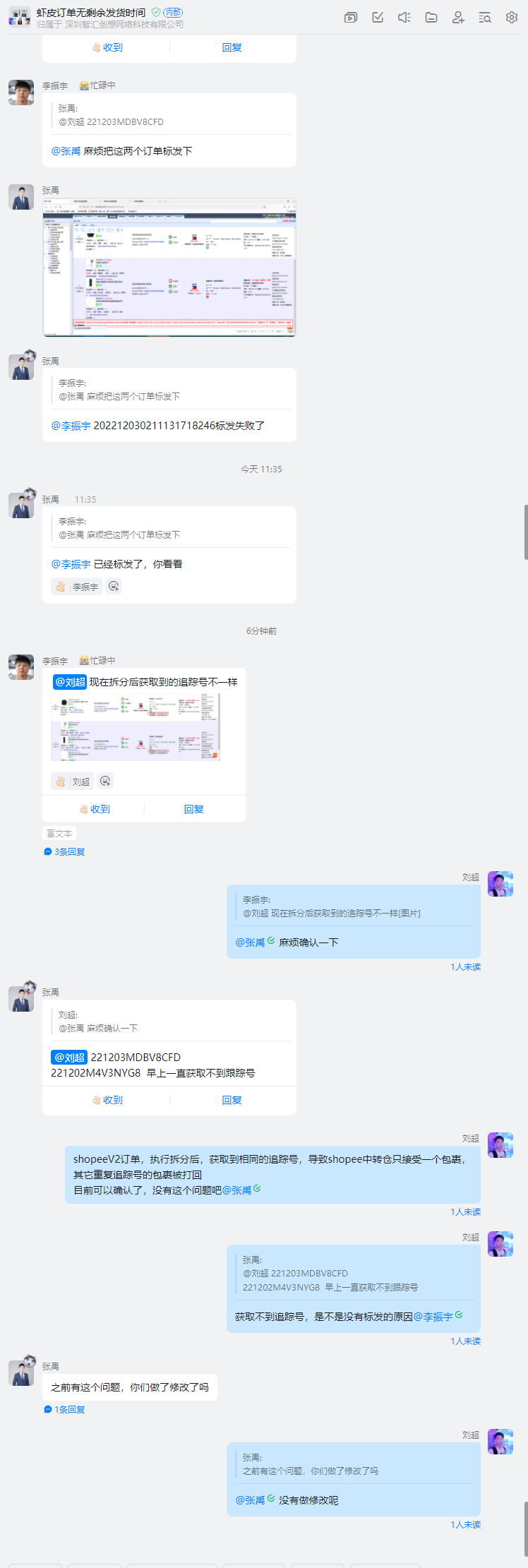

    1. 测试用例链接:https://alidocs.dingtalk.com/i/nodes/em7AML0b9lBV2KOD2qxKJnNyqOD6vwro?iframeQuery=mode%3D2%26sheetId%3Dsheet1
  3. 2022-12-02 15:29:23, 由 刘超 添加备注。

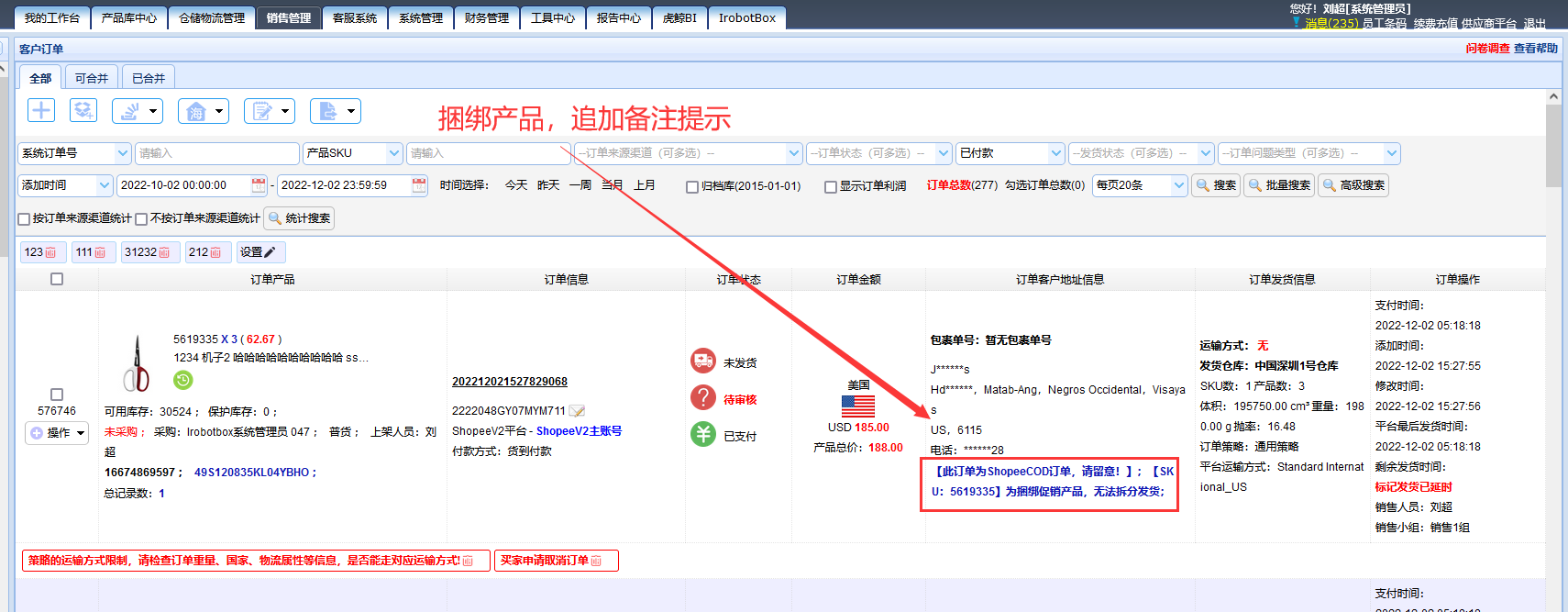

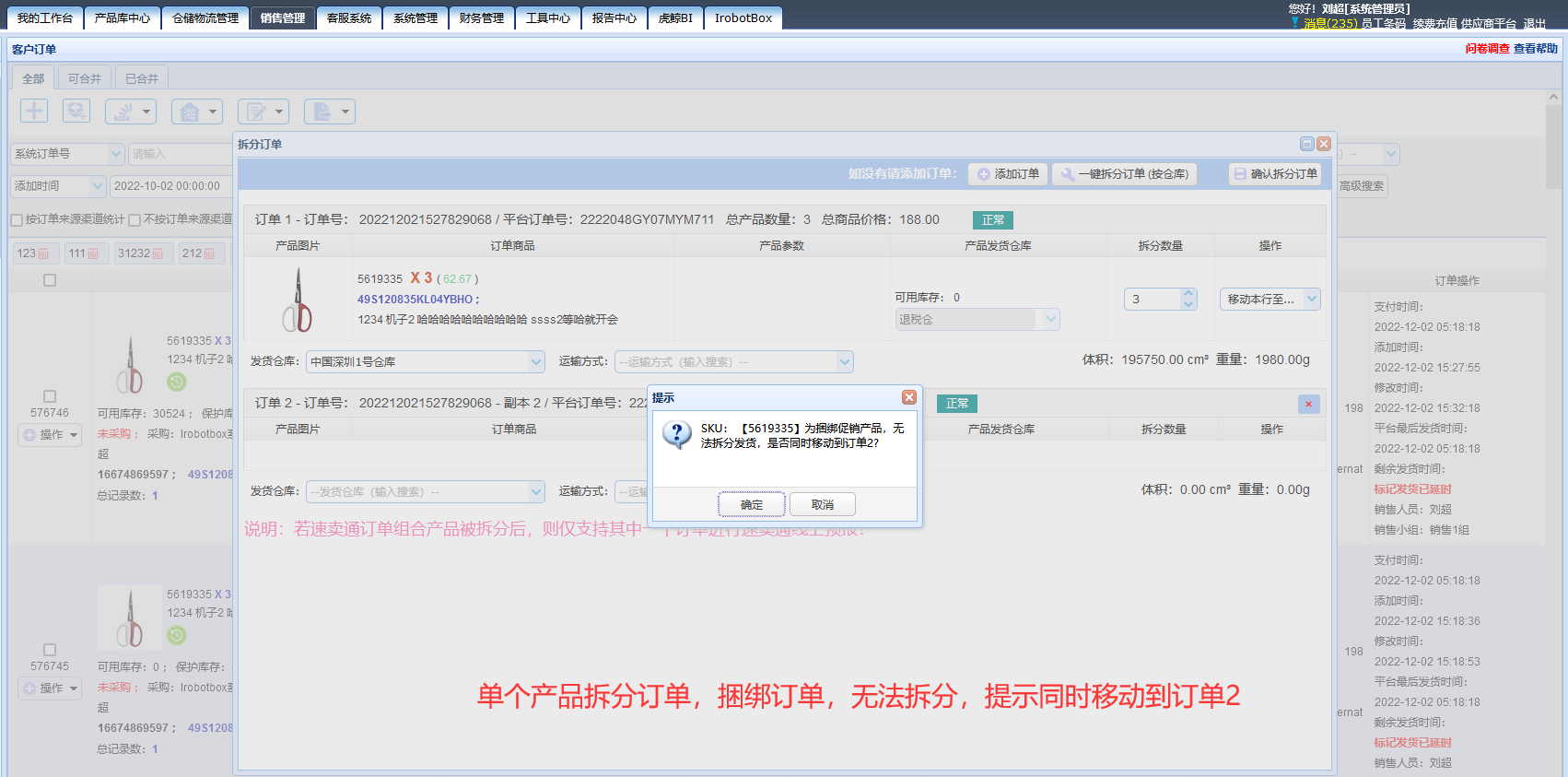

    2. 捆绑产品在订单备注中,追加提示:【SKU:20235656】为捆绑促销产品,无法拆分发货

  4. 2022-12-02 15:32:05, 由 刘超 添加备注。

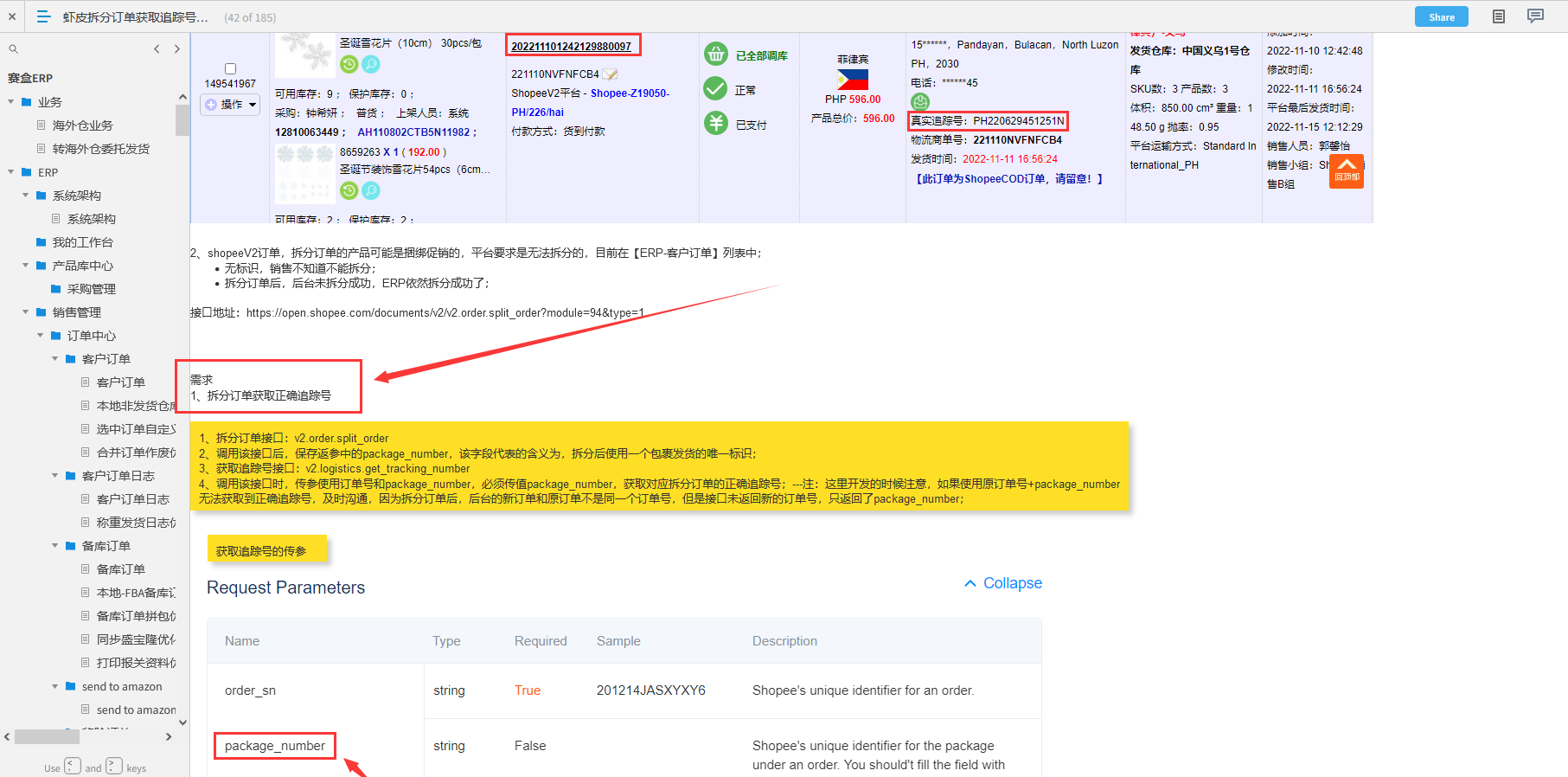

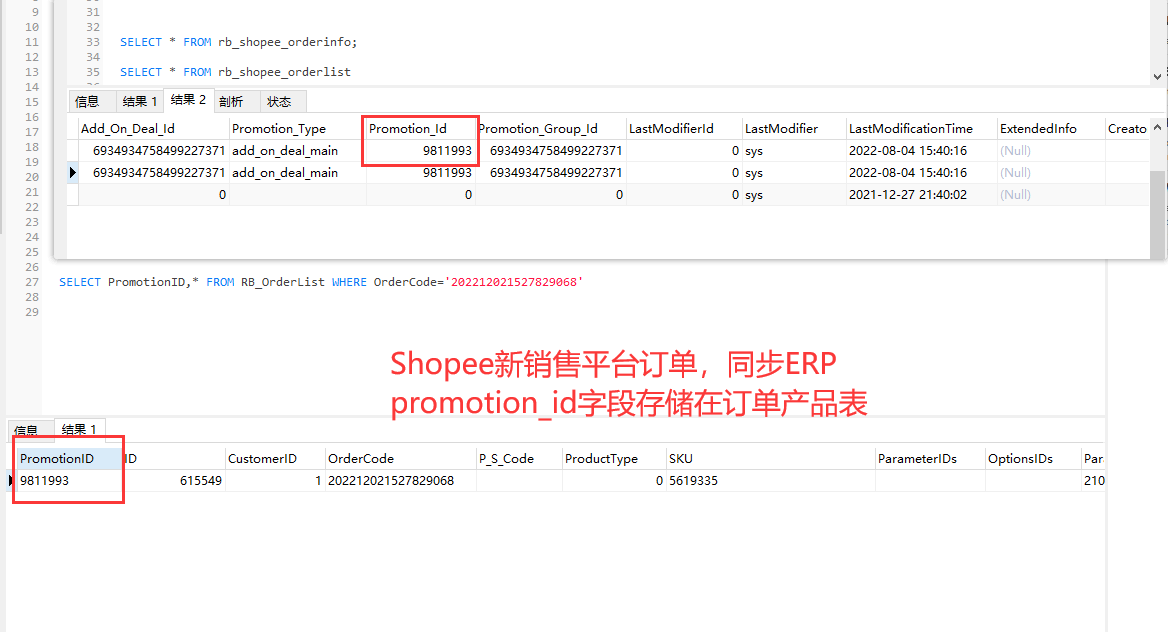

    3. 新销售平台同步ERP:Promotion_id

  5. 2022-12-02 15:34:00, 由 刘超 添加备注。

    4. 捆包产品,单个产品拆分订单失败

  6. 2022-12-02 15:35:02, 由 刘超 添加备注。

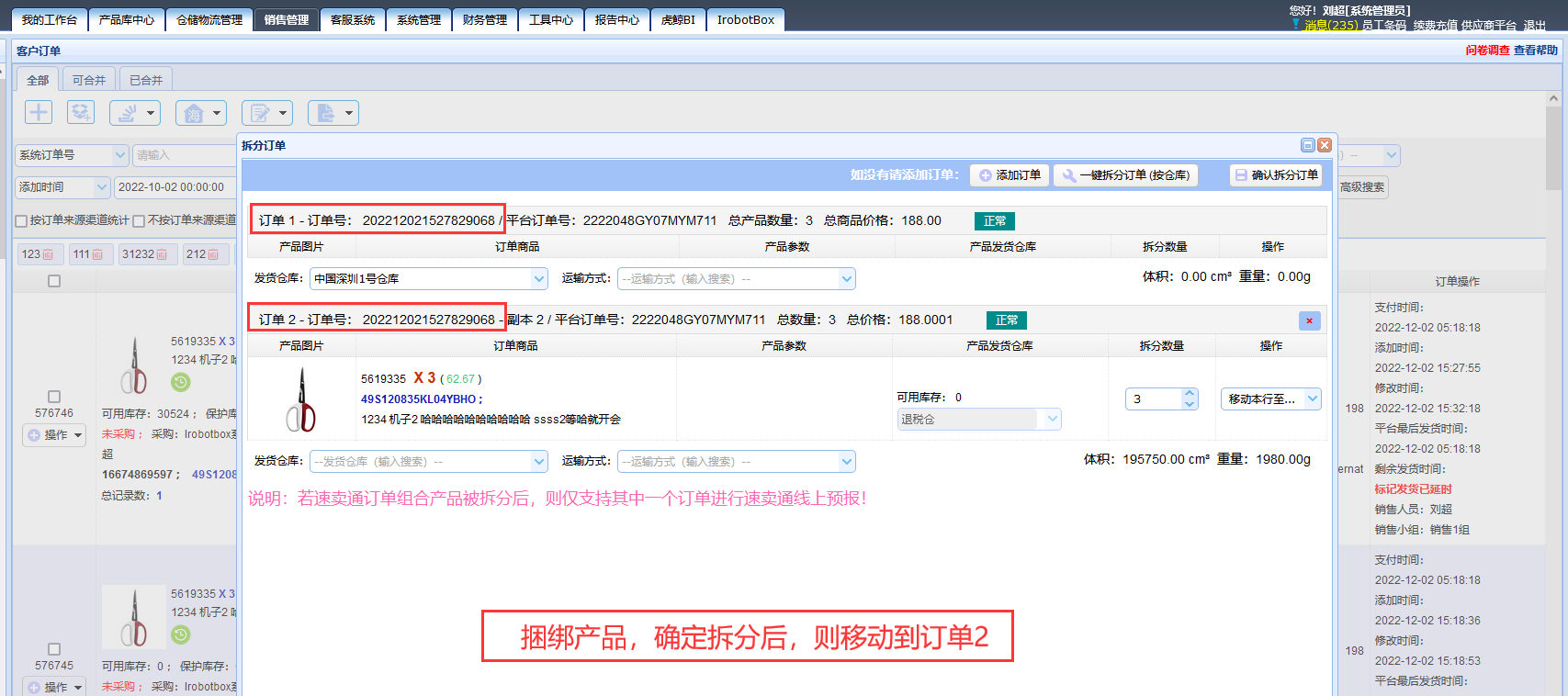

    5. 捆绑产品,确定拆分后,则移动到订单2

  7. 2022-12-02 15:38:18, 由 刘超 添加备注。

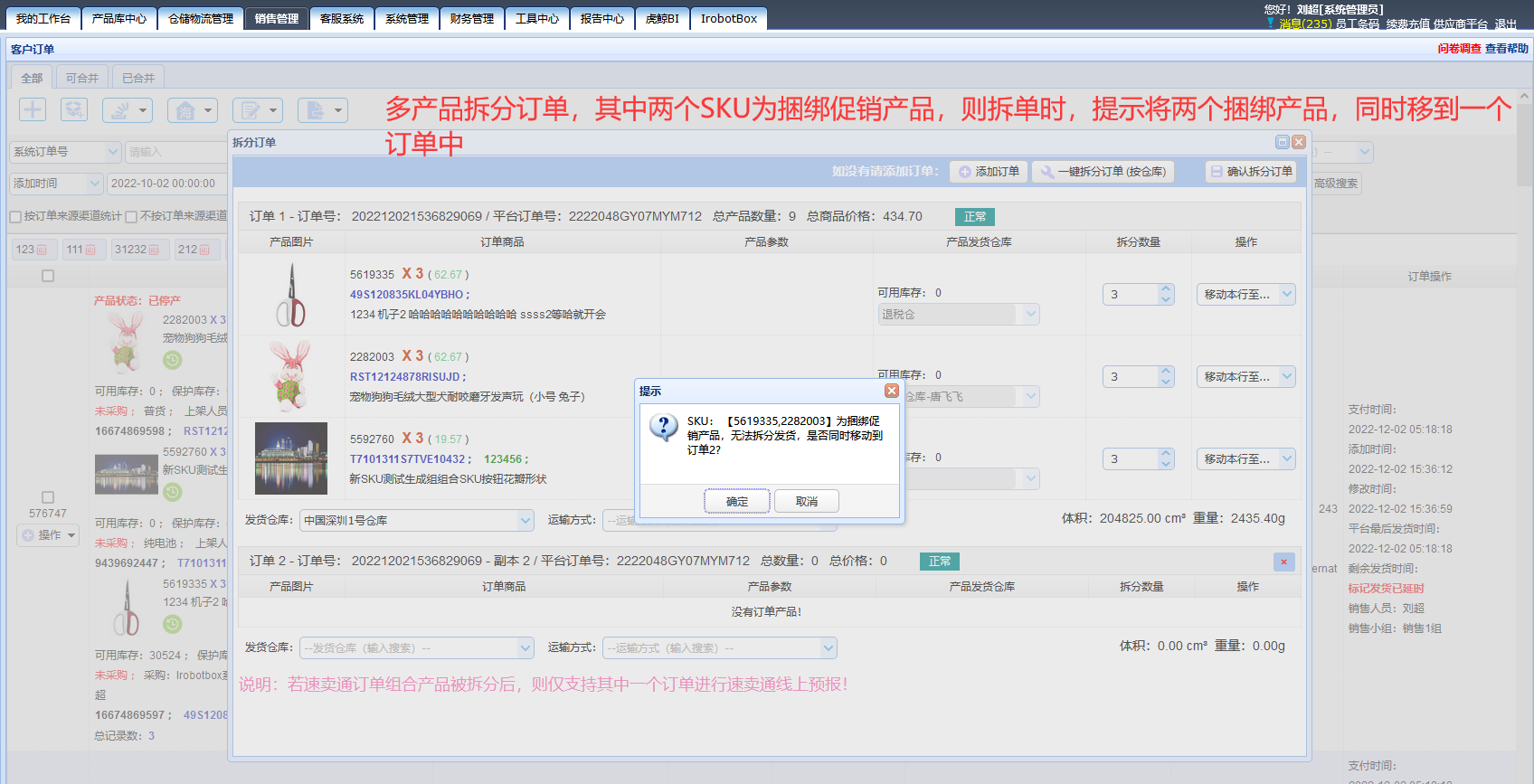

    6. 多产品拆分订单,其中两个SKU为捆绑促销产品,则拆单时,提示将两个捆绑产品,同时移到一个订单中

  8. 2022-12-02 15:39:03, 由 刘超 添加备注。

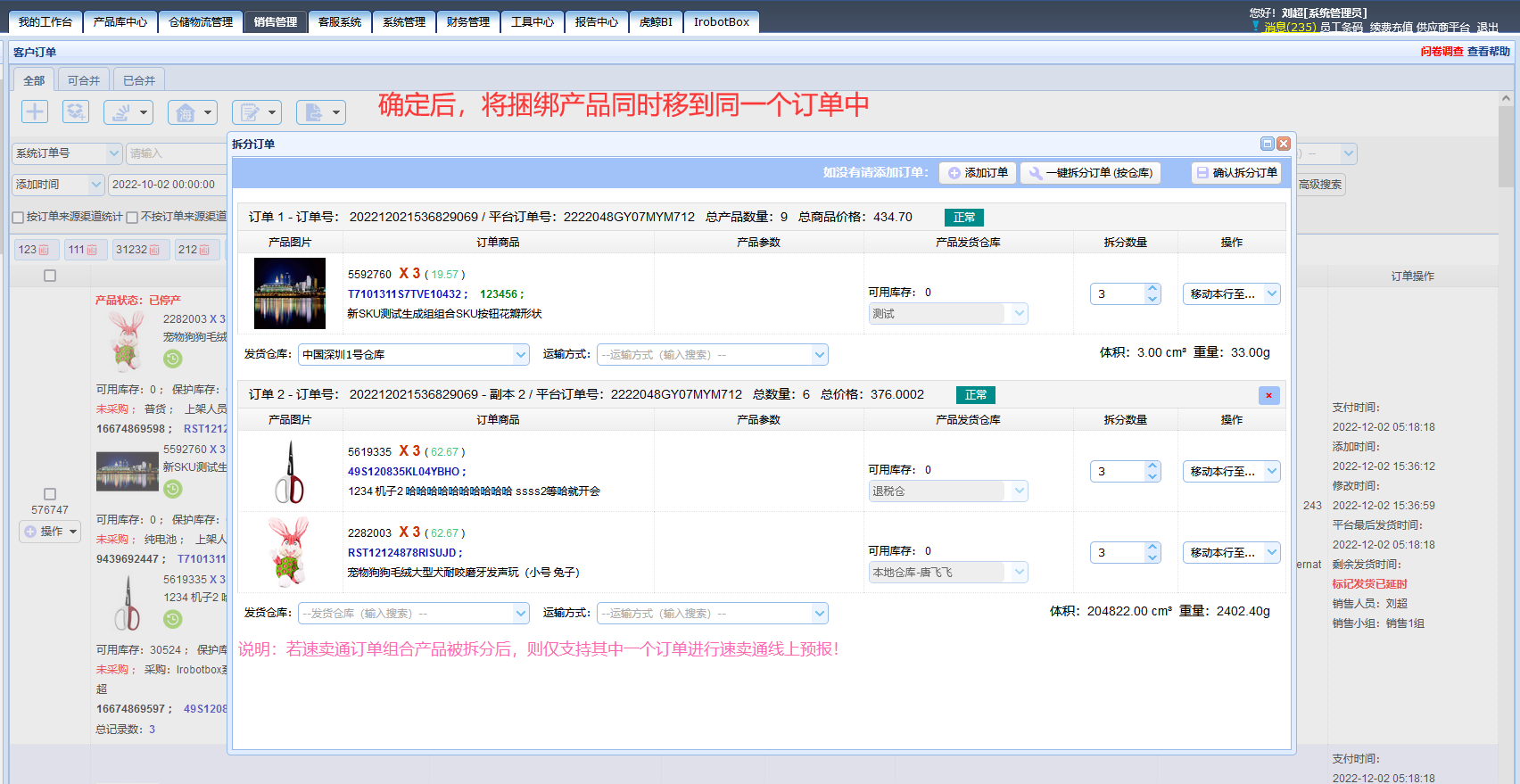

    7. 确定后,将两个产品同时移动到一个订单中

  9. 2022-12-02 15:39:46, 由 刘超 添加备注。

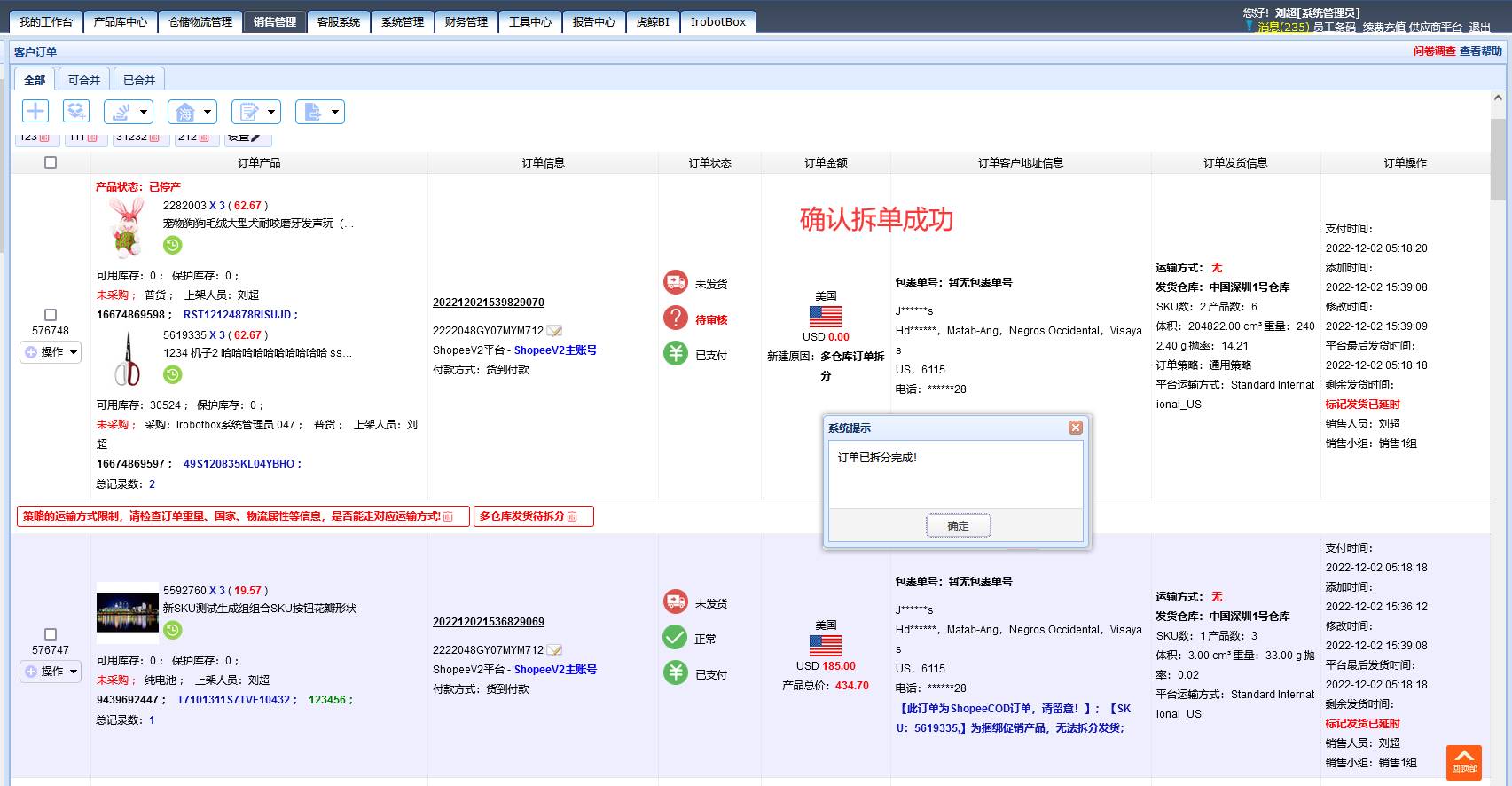

    8. 确认拆单成功

  10. 2022-12-02 15:43:09, 由 刘超 启动。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2022-12-02 15:43:08"。
    修改了 任务状态,旧值为 "wait",新值为 "doing"。
  11. 2022-12-02 15:55:52, 由 刘超 添加备注。

    8. 拆分订单时,自动获取新的追踪号,开发说已实现,需要业务提供订单调试排查


  12. 2022-12-05 13:49:59, 由 刘超 添加备注。

    已确认,不存在以下问题:shopeeV2订单,执行拆分后,获取到相同的追踪号,导致shopee中转仓只接受一个包裹,其它重复追踪号的包裹被打回

  13. 2022-12-05 13:53:41, 由 刘超 完成。
    修改了 总计消耗,旧值为 "0",新值为 "1"。
    修改了 实际完成,旧值为 "",新值为 "2022-12-05 13:53:38"。
    修改了 任务状态,旧值为 "doing",新值为 "done"。
    修改了 预计剩余,旧值为 "10",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "liuchao"。
  14. 2022-12-16 08:58:54, 由 刘超 关闭。
    修改了 任务状态,旧值为 "done",新值为 "closed"。
    修改了 指派给 ,旧值为 "liuchao",新值为 "closed"。
    修改了 由谁关闭,旧值为 "",新值为 "liuchao"。
    修改了 关闭时间,旧值为 "0000-00-00 00:00:00",新值为 "2022-12-16 08:58:54"。
    修改了 关闭原因,旧值为 "",新值为 "done"。
所属迭代 技术研发中心 12月第1版本(2022年)
所属模块 /
相关需求 shopee拆分订单获取追踪号逻辑优化&捆绑销售活动逻辑适配
指派给 Closed 于 2022-12-16 08:58:54
任务类型 测试
任务标签 初始
开发组
任务状态 已关闭
进度 100%
优先级 P2
关键词
抄送给
由谁创建 刘超 于 2022-12-02 14:22:03
由谁完成 刘超 于 2022-12-05 13:53:38
由谁取消 暂无
由谁关闭 刘超 于 2022-12-16 08:58:54
关闭原因 已完成
最后编辑 刘超 于 2022-12-16 08:58:54
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 10工时
总计消耗 1工时
预计剩余 0工时
预计开始 0000-00-00
实际开始 2022-12-02
截止日期 0000-00-00
