任务描述


需求描述

背景:

【订单拆分策略】单品多件,多品多件,目前使用产品库“单个产品尺寸”和“毛重”,业务方反馈产品尺寸和毛重数据不准确,要求增加配置,切换产品尺寸重量取值;


优化:

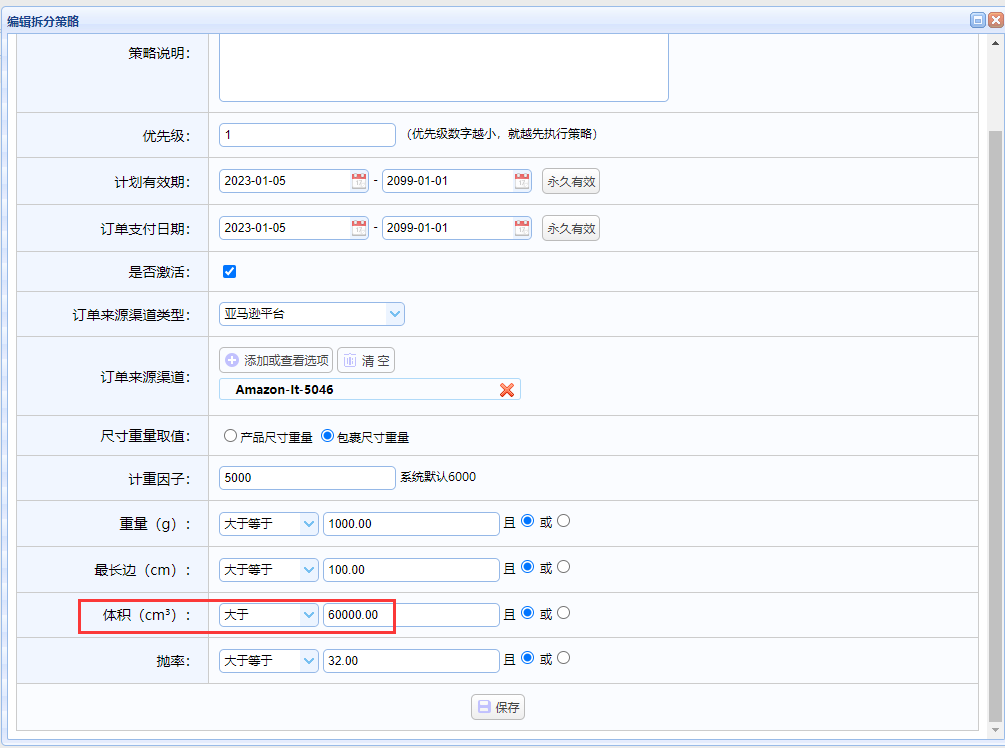

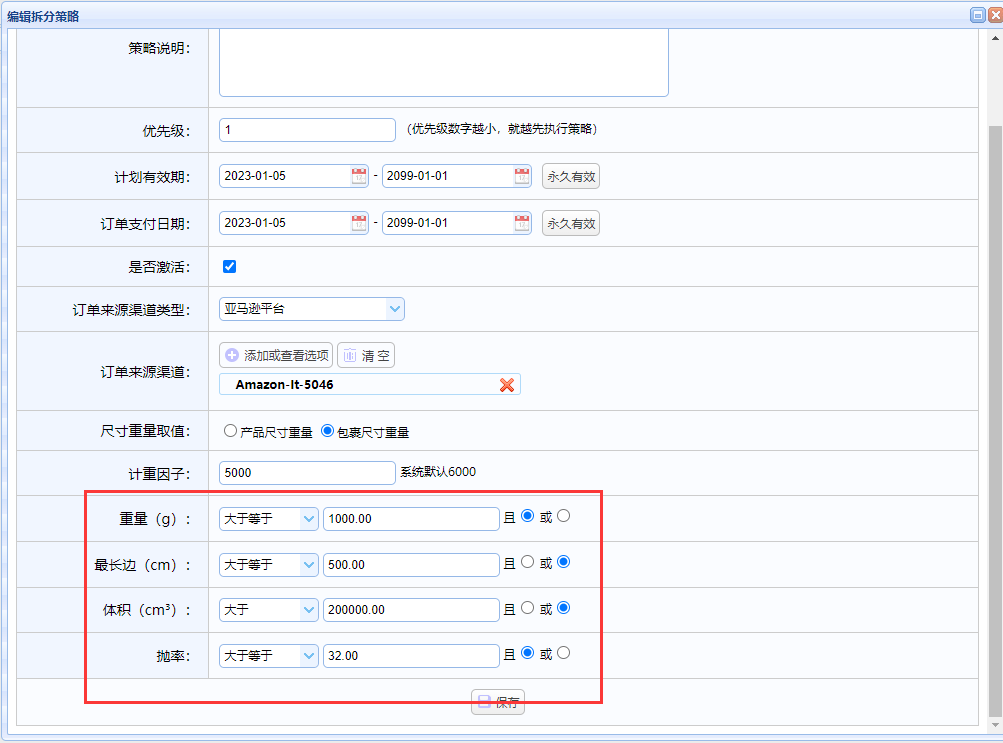

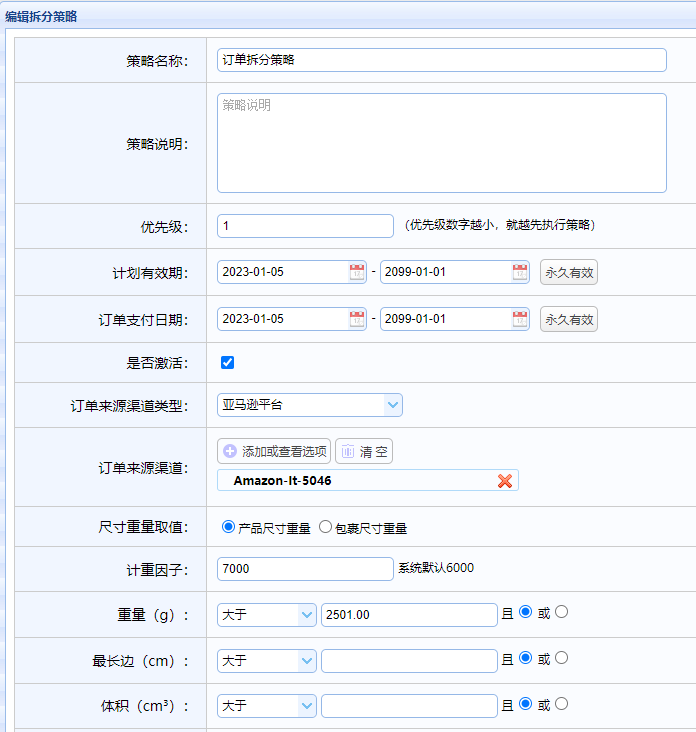

在【订单拆分策略】中,增加"尺寸重量取值"的选择;

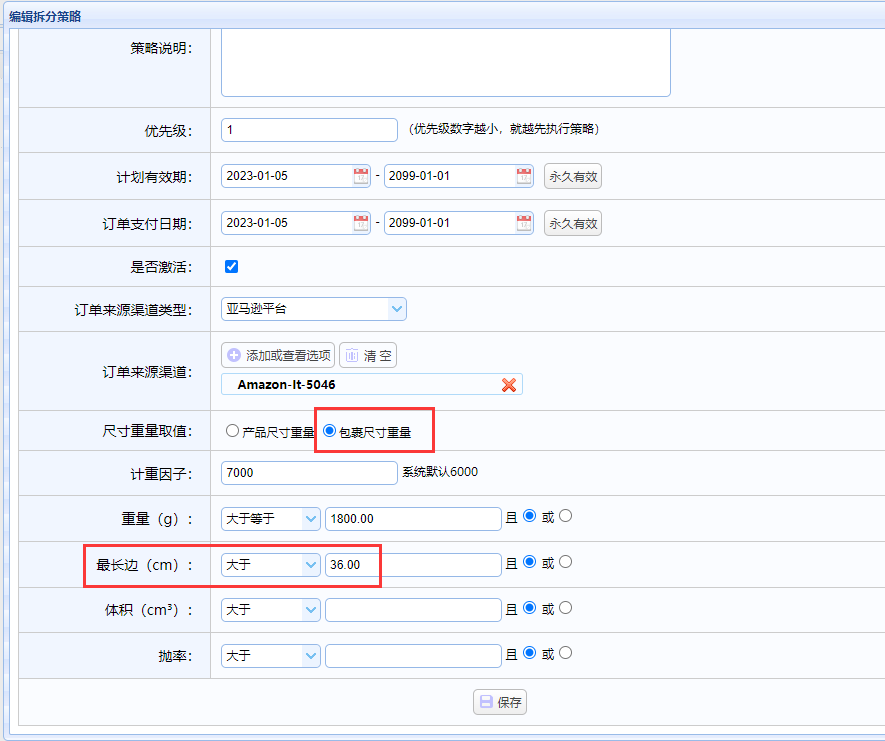

  • 如果选择“产品尺寸重量”,则保持现有取值逻辑不变;

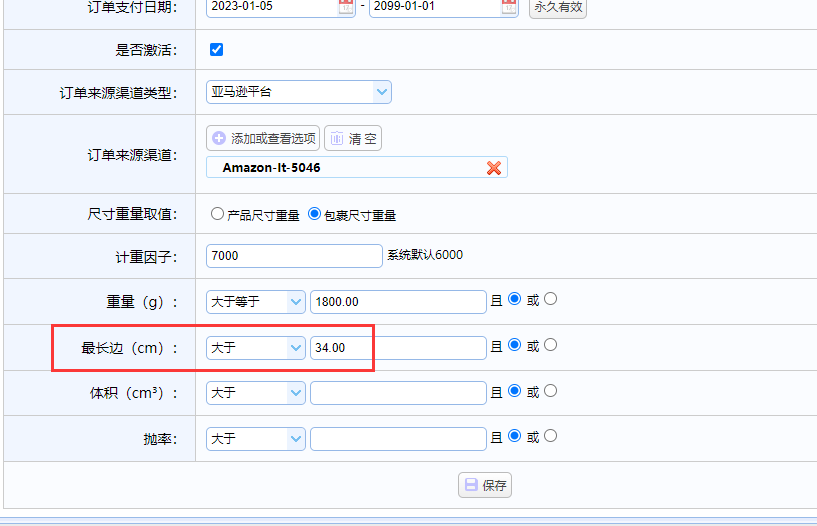

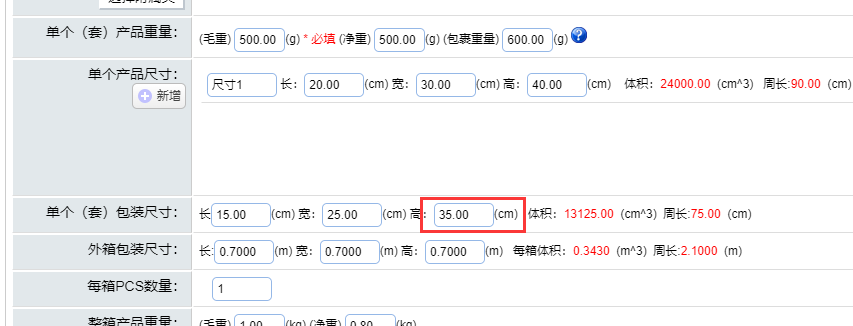

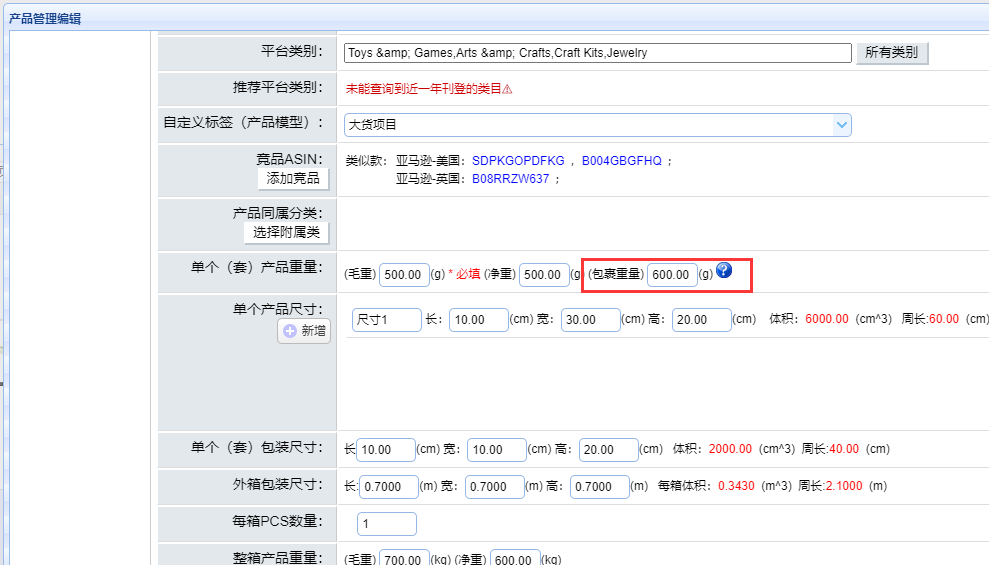

  • 如果选择“包裹尺寸重量”,则尺寸取值为产品库0“单个(套)包装尺寸”,重量取值为“单个(套)产品重量”;


涉及到重量,最长边,体积,抛率均需更改,不要漏掉;



验收标准
暂无
历史记录
  1. 2023-01-05 15:08:02, 由 刘超 创建。
  2. 2023-01-05 15:08:30, 由 刘超 启动。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2023-01-05 15:08:29"。
    修改了 任务状态,旧值为 "wait",新值为 "doing"。
  3. 2023-01-05 16:39:07, 由 刘超 添加备注。

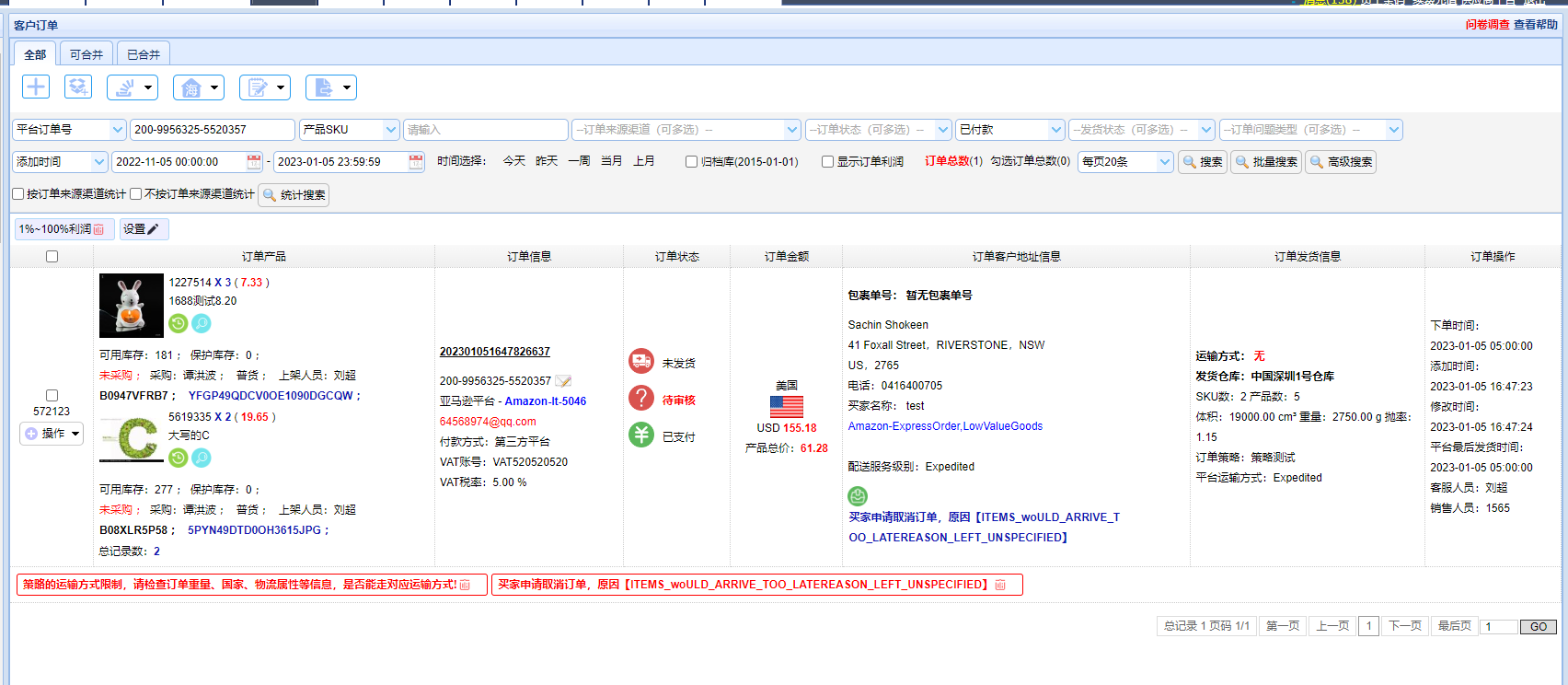

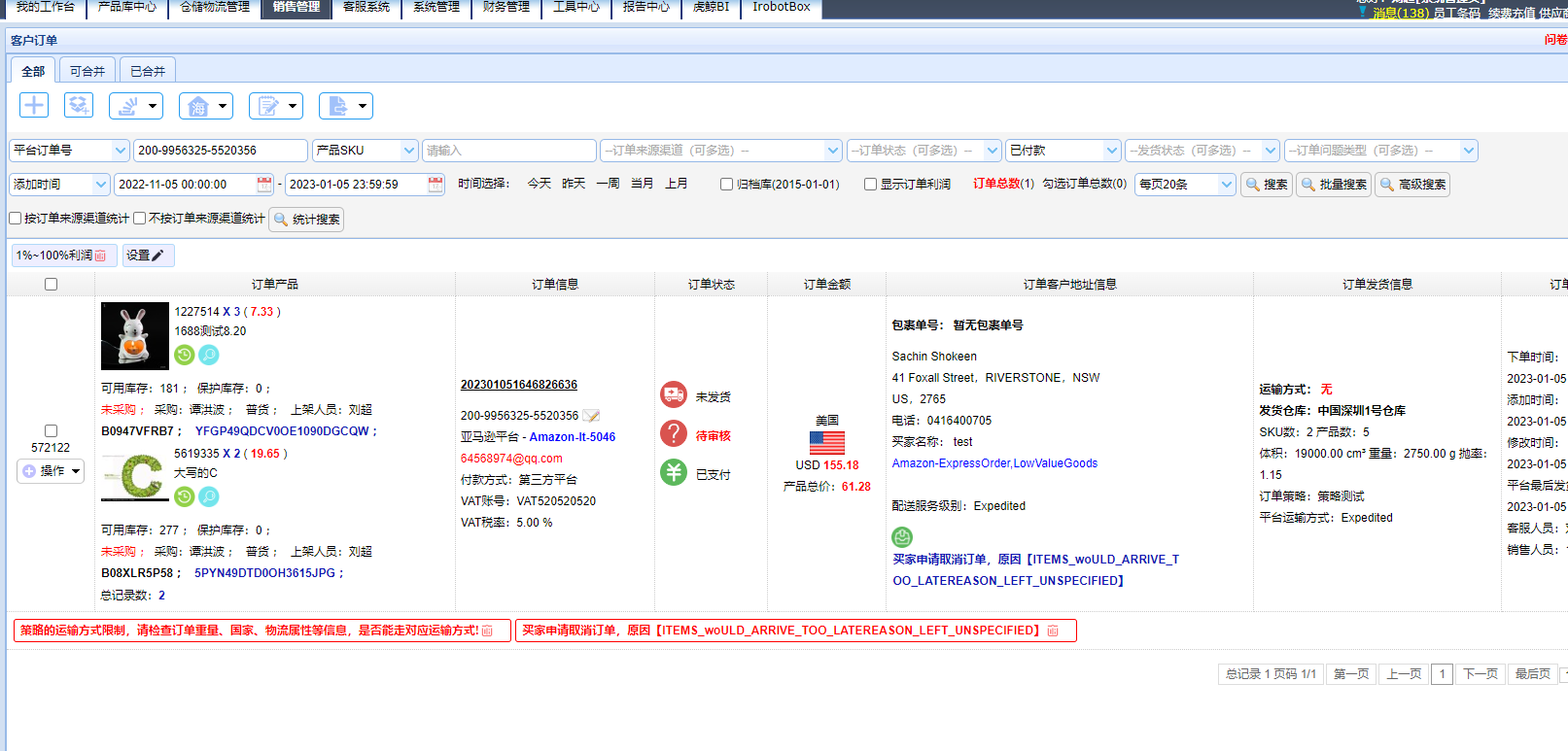

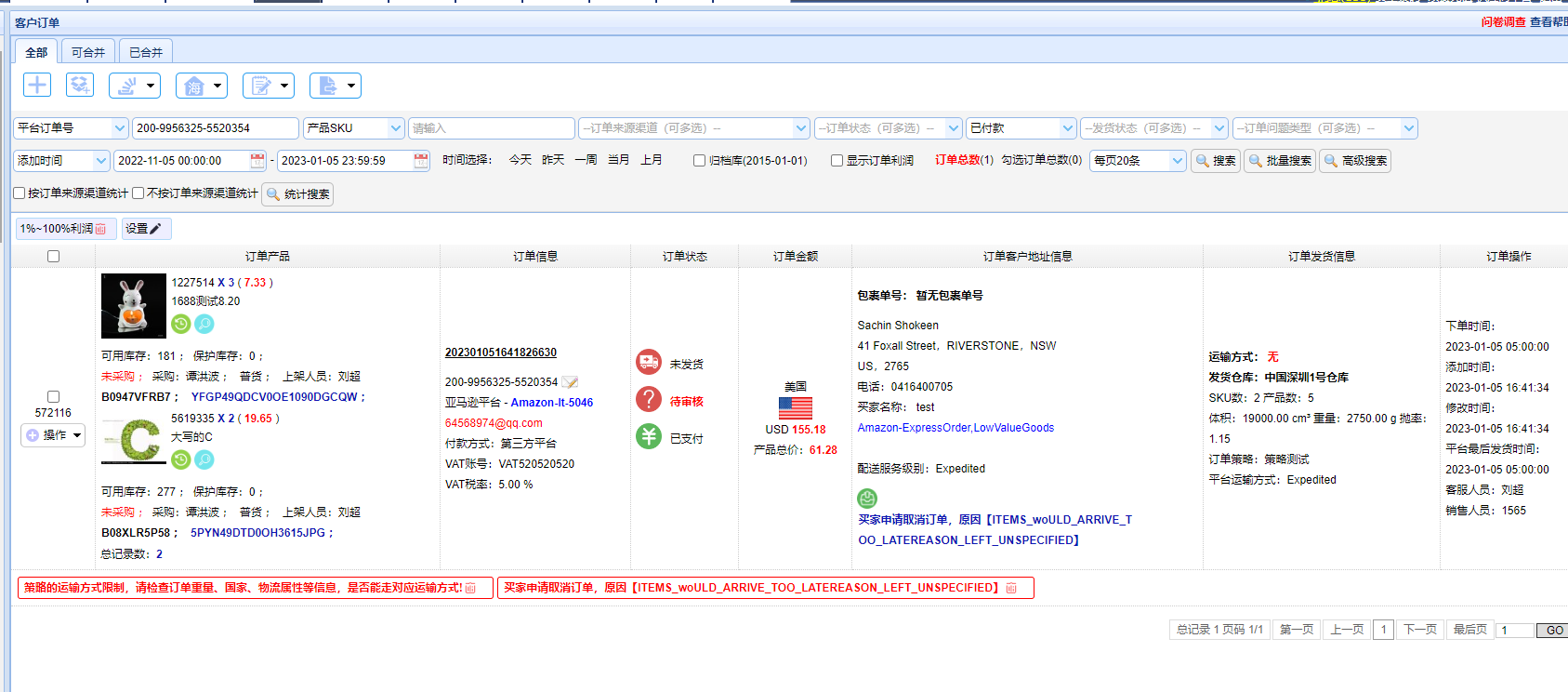

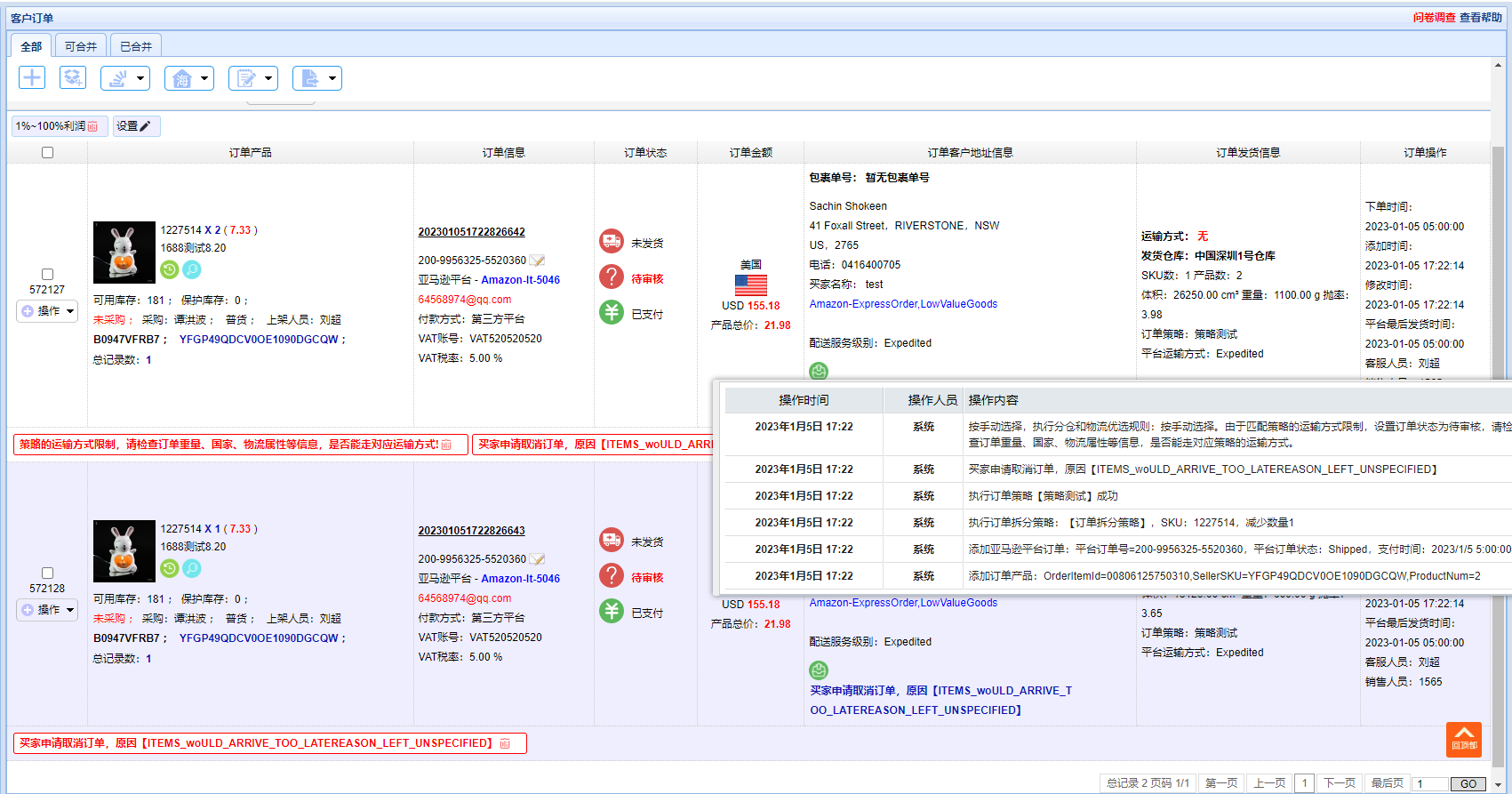

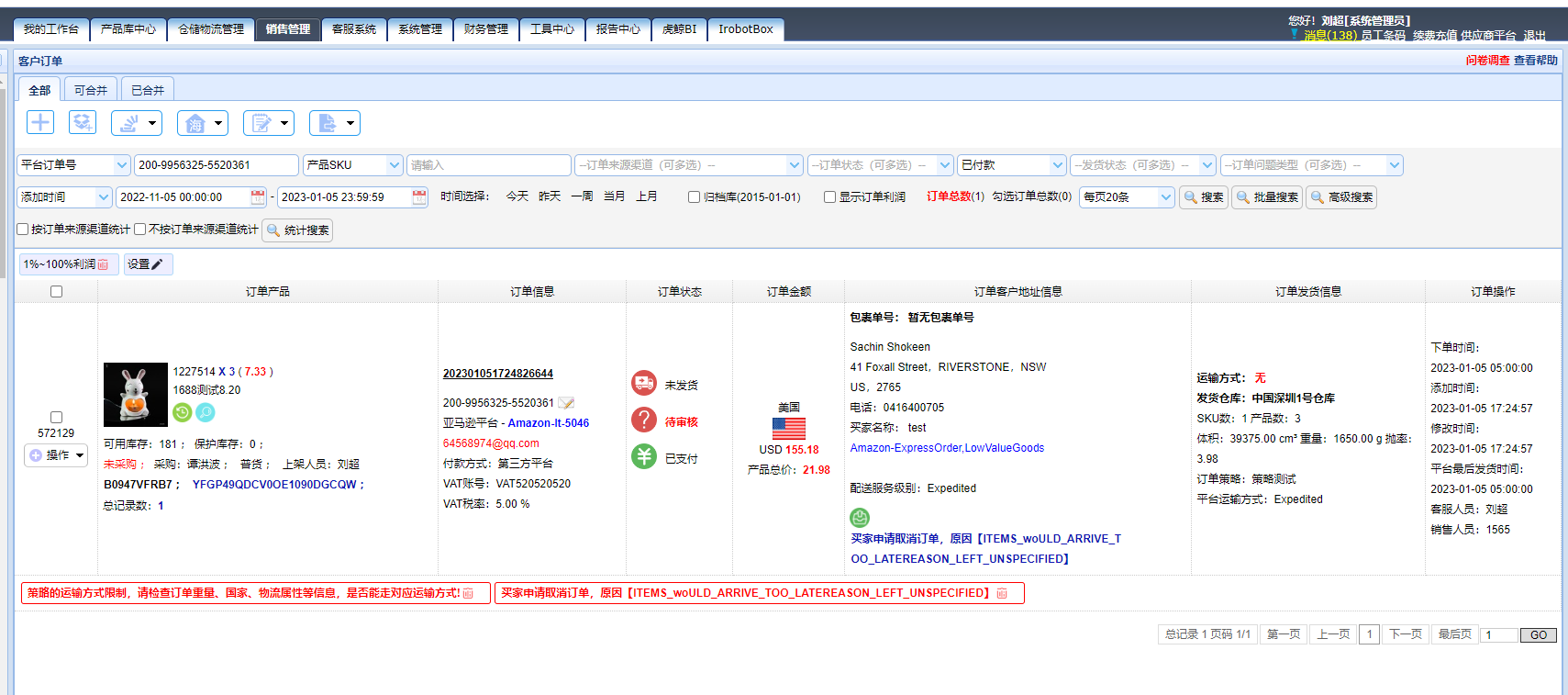

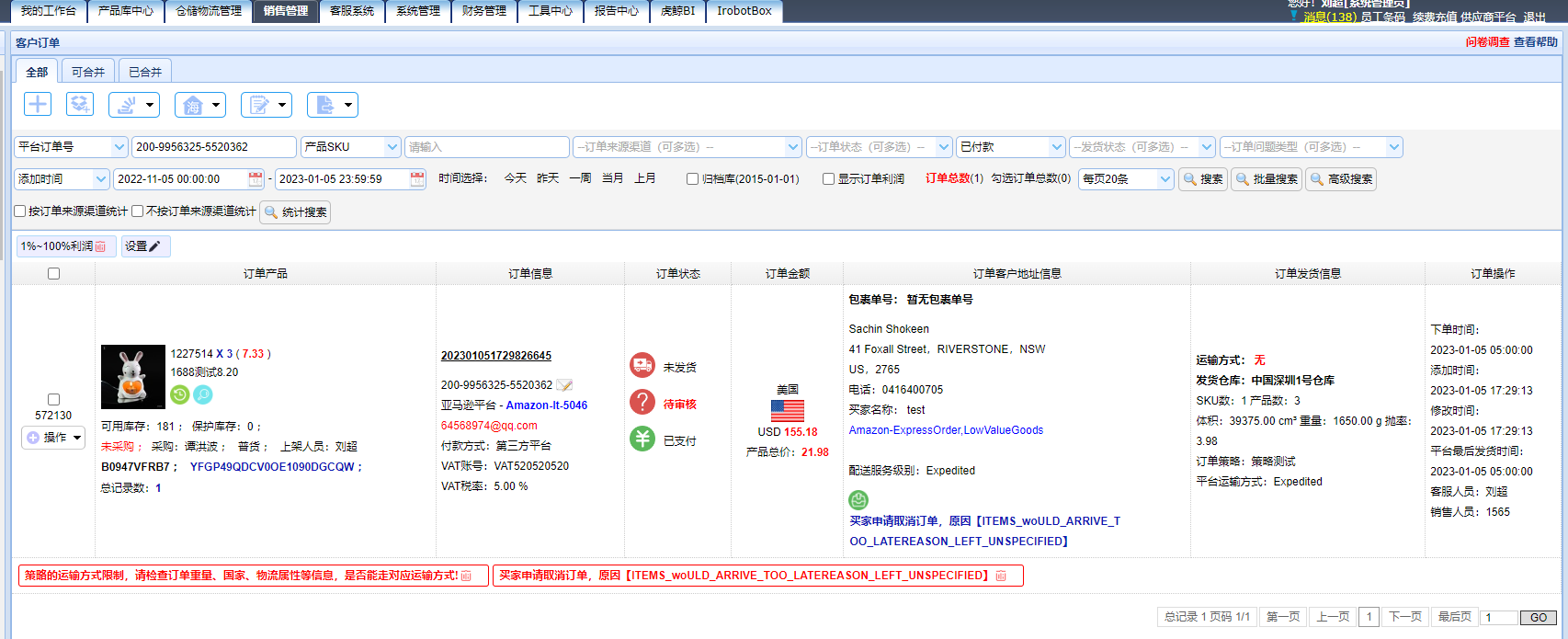

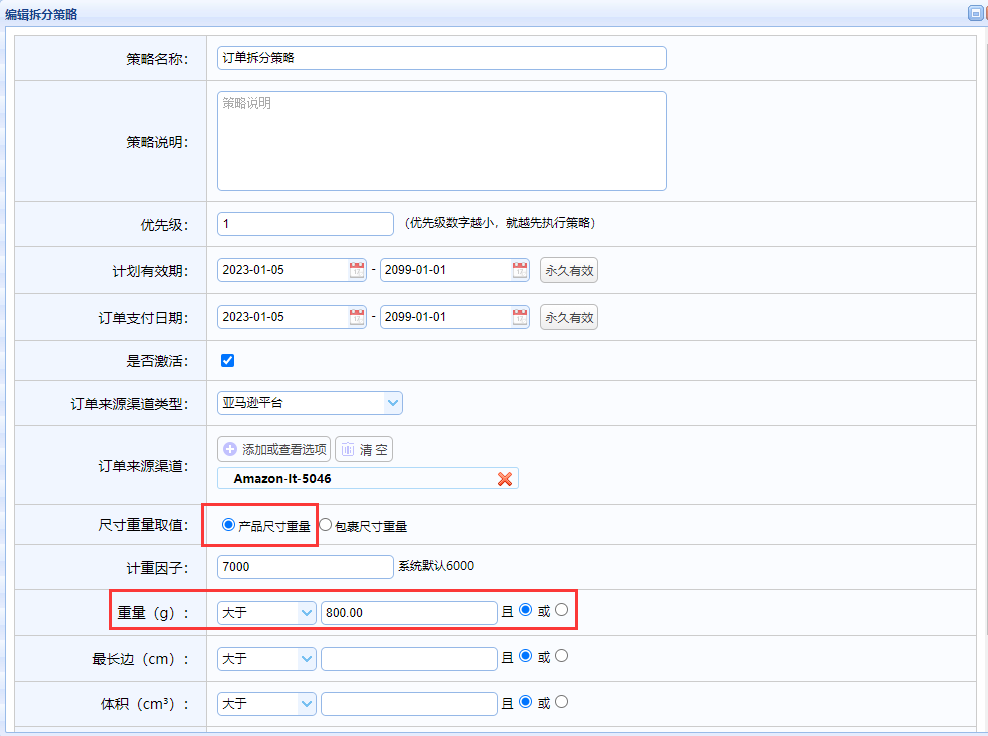

    1. 订单拆分策略,选择产品尺寸重量,订单产品重量,超过策略重量,且单个产品重量未超过配置重量,则同步到ERP后,拆分订单

  4. 2023-01-05 16:40:39, 由 刘超 添加备注。

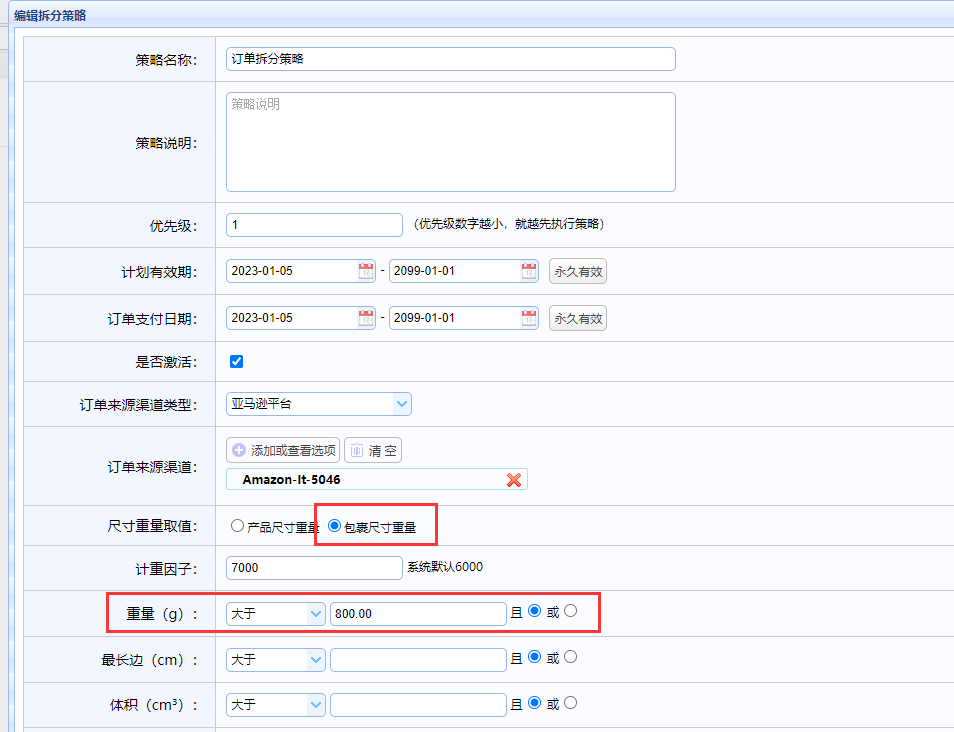

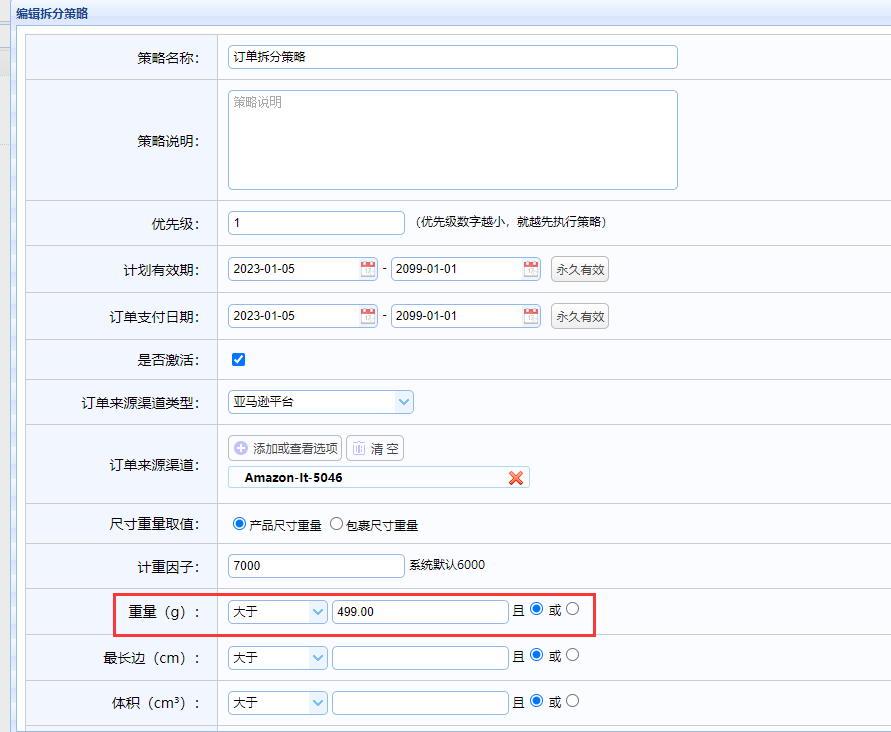

    2. 订单单个产品重量,超过策略设置的重量,则不拆单

  5. 2023-01-05 16:42:15, 由 刘超 添加备注。

    3.  订单产品重量,未超过策略重量,则不拆单

  6. 2023-01-05 16:44:56, 由 刘超 添加备注。

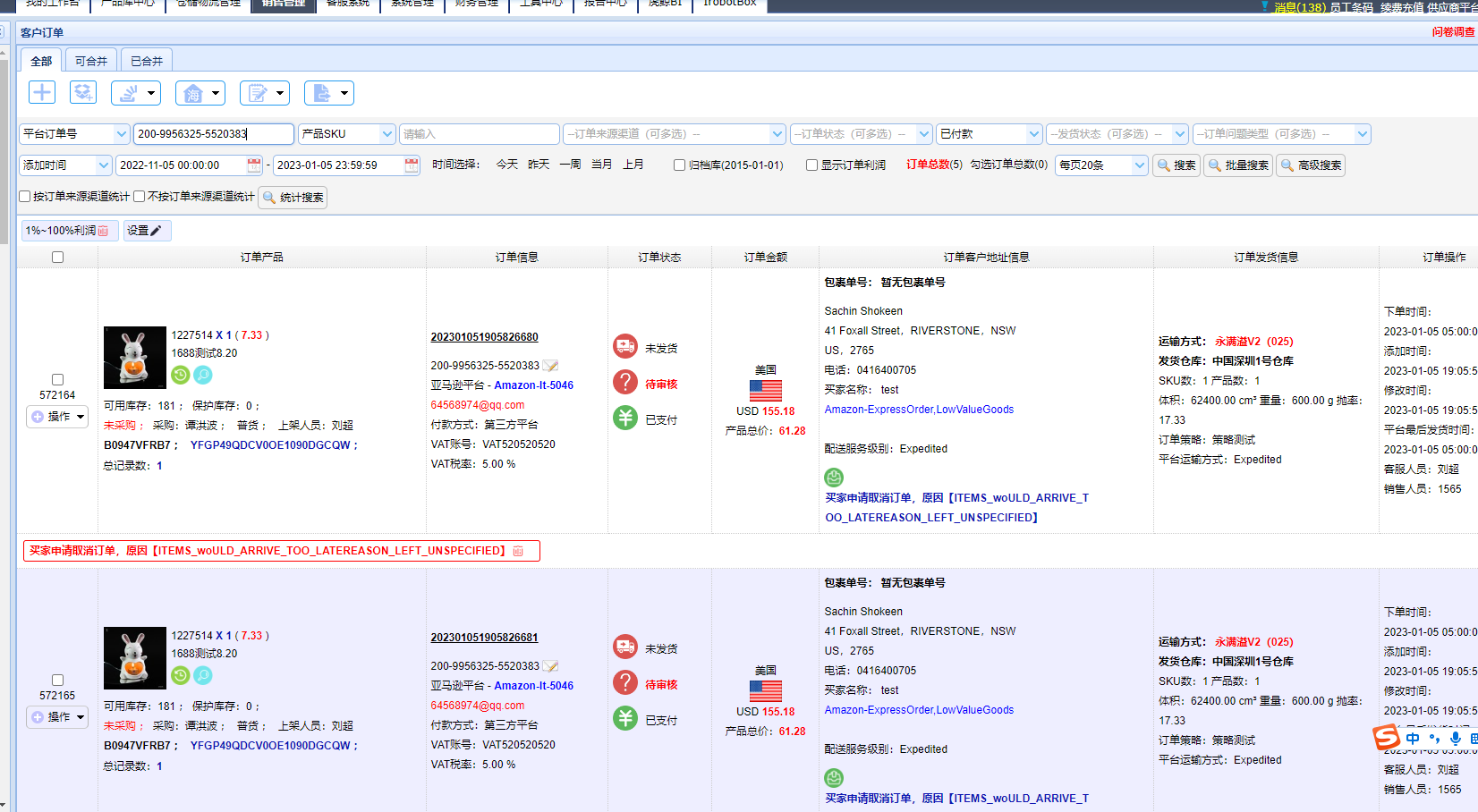

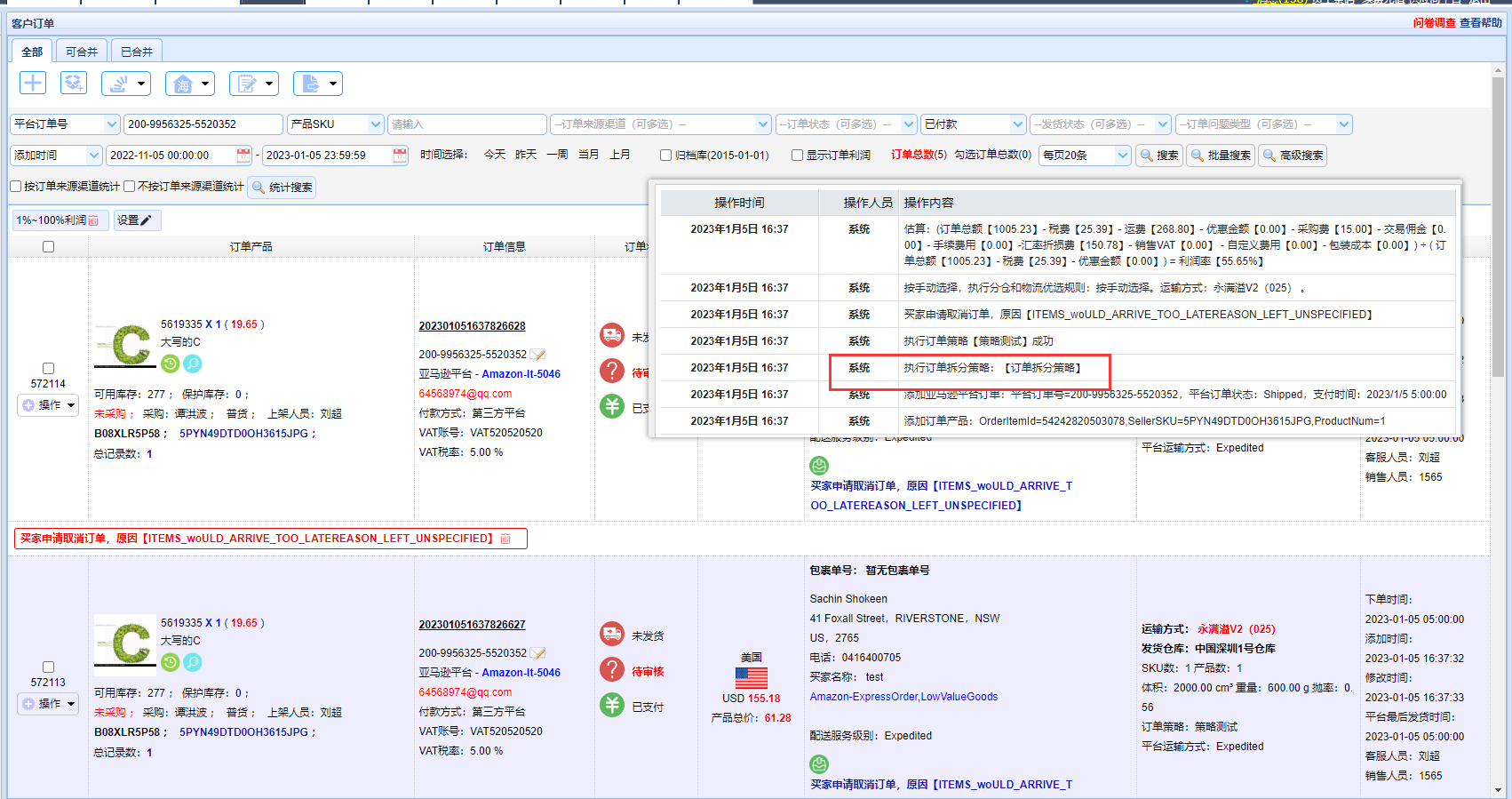

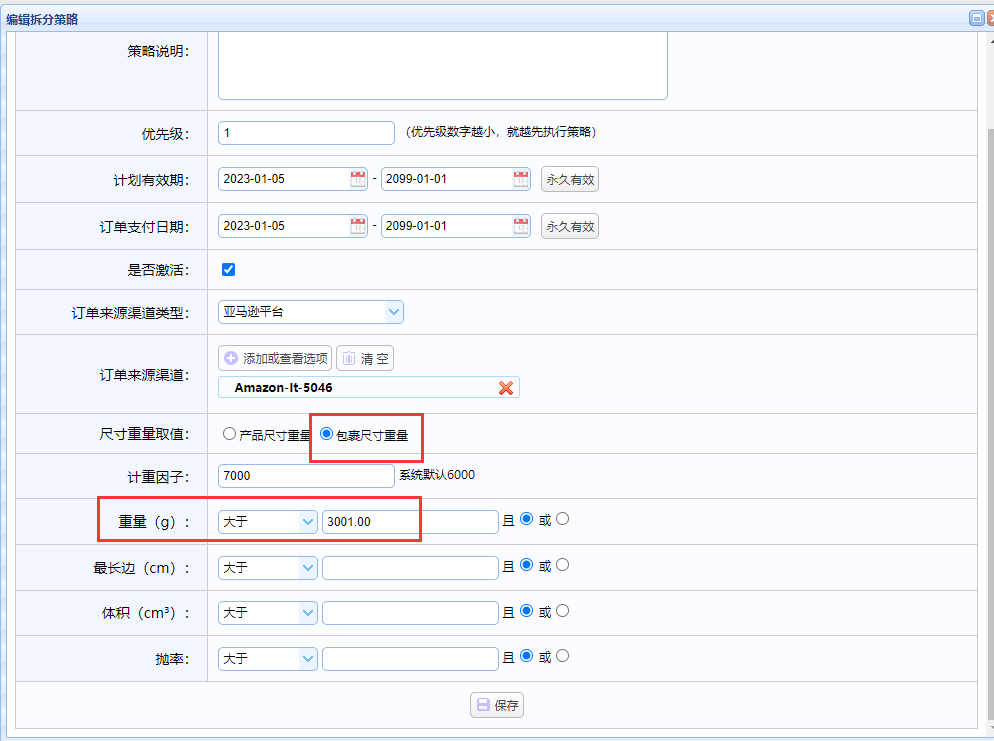

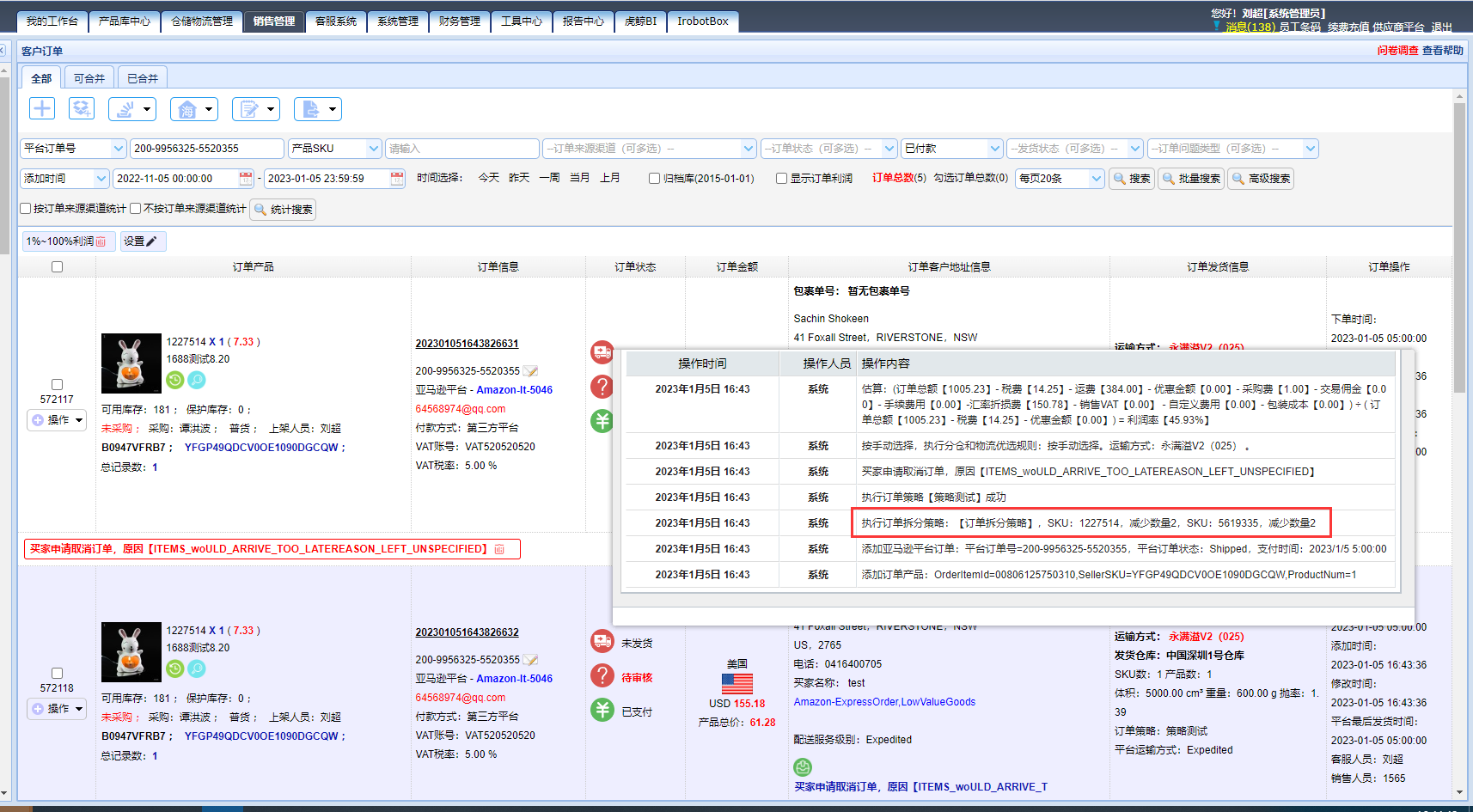

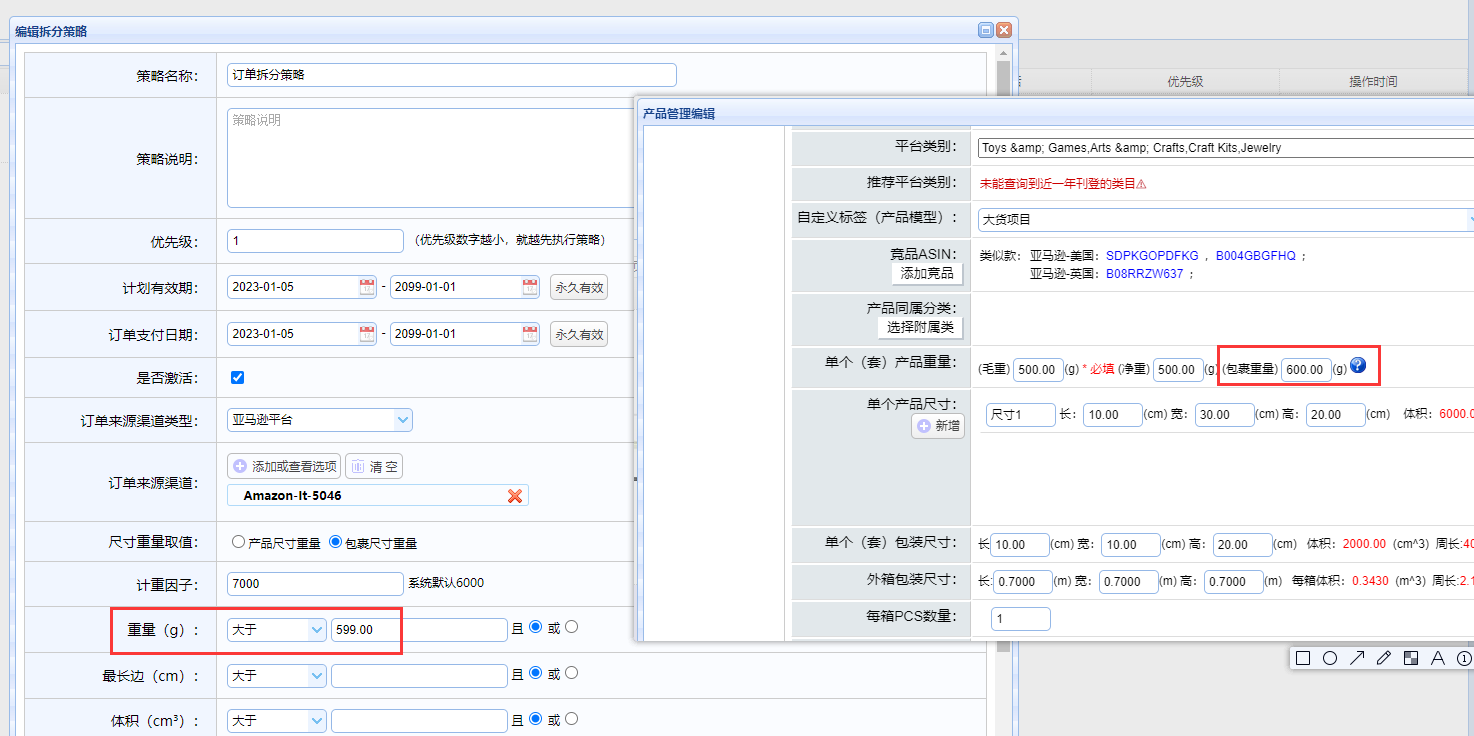

    4.  选择包裹尺寸重量,则取订单产品的包裹重,订单包裹重量,超过策略设置的重量,则拆分多个订单

  7. 2023-01-05 16:46:14, 由 刘超 添加备注。

    5.  策略选择包裹尺寸重量,订单产品包裹重,未超过策略设置的重量,则不拆单

  8. 2023-01-05 16:47:36, 由 刘超 添加备注。

    6.  单个产品包裹重量,超过策略设置的重量,则不拆单

  9. 2023-01-05 17:23:26, 由 刘超 添加备注。

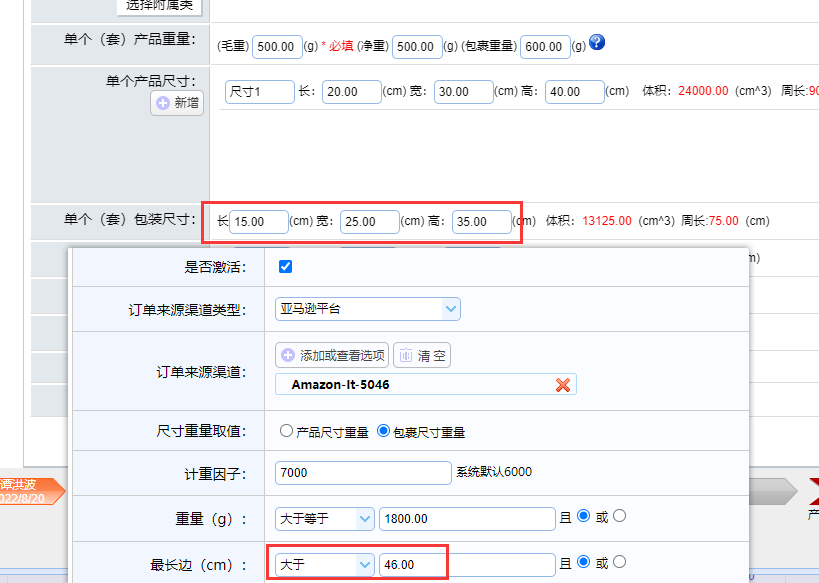

    7. 订单产品尺寸,超过策略设置的最长边,且单个产品最长边,未超过策略设置的最长边,则拆分订单

  10. 2023-01-05 17:25:40, 由 刘超 添加备注。

    8.  单个产品最长边,超过策略设置的最长边,则不拆分订单

  11. 2023-01-05 17:30:08, 由 刘超 添加备注。

    9.  订单最长边,未超过策略设置的最长边,则不拆分订单

  12. 2023-01-05 19:07:13, 由 刘超 添加备注。

    10. 所有条件校验通过,订单满足条件则拆单,不满足则不拆单

  13. 2023-01-05 19:08:46, 由 刘超 添加备注。

    11.  订单超过策略设置的条件,则拆分订单,订单多个产品,其中一个产品,超过策略设置的值,则不拆单

  14. 2023-01-05 19:27:34, 由 刘超 完成。
    修改了 总计消耗,旧值为 "0",新值为 "1"。
    修改了 实际完成,旧值为 "",新值为 "2023-01-05 19:27:29"。
    修改了 任务状态,旧值为 "doing",新值为 "done"。
    修改了 预计剩余,旧值为 "4",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "liuchao"。
  15. 2023-01-13 09:02:05, 由 刘超 关闭。
    修改了 任务状态,旧值为 "done",新值为 "closed"。
    修改了 指派给 ,旧值为 "liuchao",新值为 "closed"。
    修改了 由谁关闭,旧值为 "",新值为 "liuchao"。
    修改了 关闭时间,旧值为 "0000-00-00 00:00:00",新值为 "2023-01-13 09:02:05"。
    修改了 关闭原因,旧值为 "",新值为 "done"。
所属迭代 技术研发中心 1月分支版本(2023年)
所属模块 /
相关需求 【订单拆分策略】增加配置,切换产品尺寸和重量取值
指派给 Closed 于 2023-01-13 09:02:05
任务类型 测试
任务标签 初始
开发组
任务状态 已关闭
进度 100%
优先级 P2
关键词
抄送给
由谁创建 刘超 于 2023-01-05 15:08:02
由谁完成 刘超 于 2023-01-05 19:27:29
由谁取消 暂无
由谁关闭 刘超 于 2023-01-13 09:02:05
关闭原因 已完成
最后编辑 刘超 于 2023-01-13 09:02:05
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 4工时
总计消耗 1工时
预计剩余 0工时
预计开始 0000-00-00
实际开始 2023-01-05
截止日期 0000-00-00
