任务描述
历史记录
  1. 2023-01-06 18:51:29, 由 姚杰远 创建。
  2. 2023-01-06 19:07:34, 由 姚杰远 完成。
    修改了 总计消耗,旧值为 "0",新值为 "6"。
    修改了 实际完成,旧值为 "",新值为 "2023-01-06 18:51:38"。
    修改了 任务状态,旧值为 "wait",新值为 "done"。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2023-01-06 19:07:34"。
    修改了 预计剩余,旧值为 "6",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "yaojieyuan"。

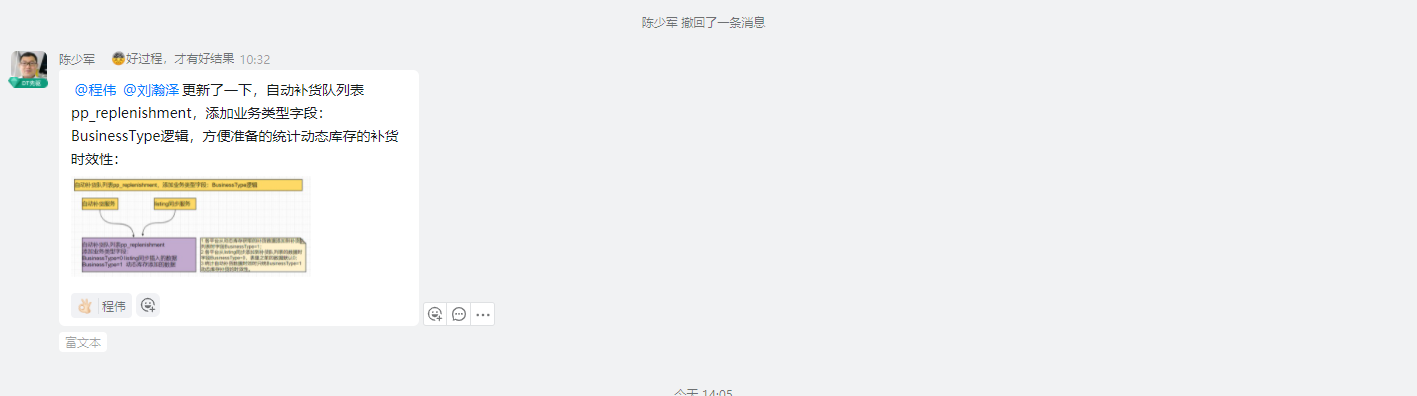

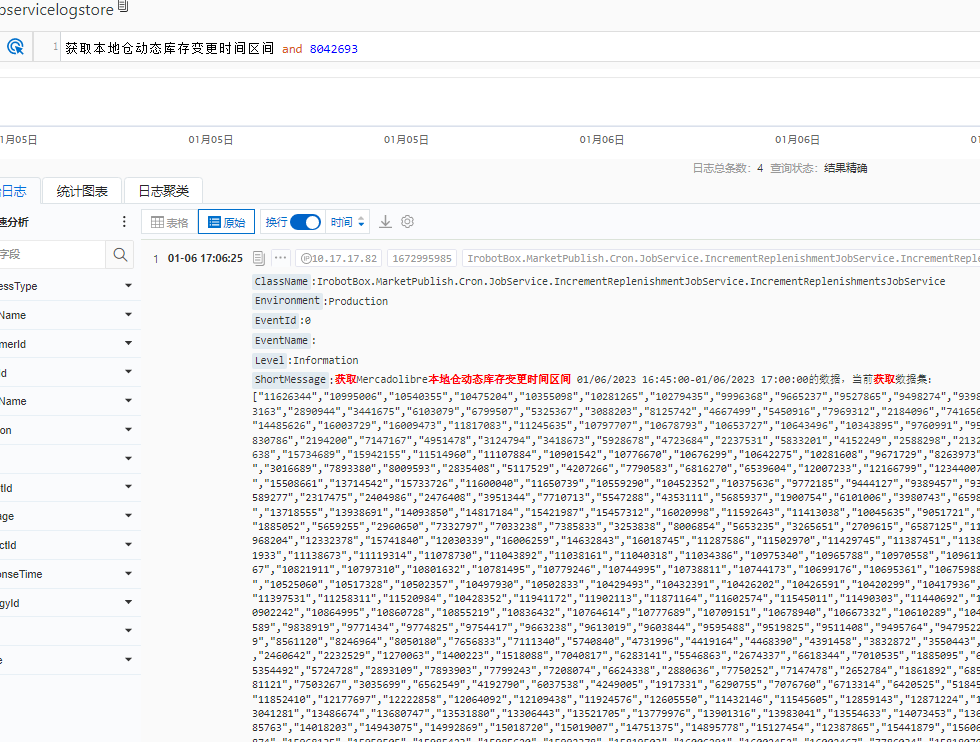

    解决方案:全平台动态库存补货和同步服务向补货队列添加一个字段用于区分库存补货和同步补货。

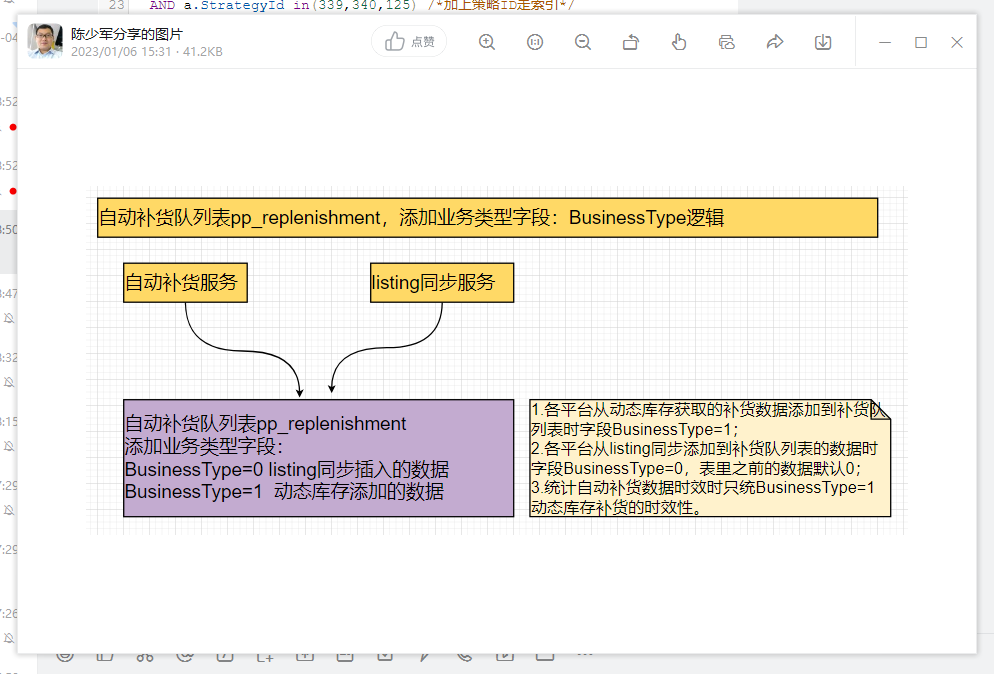

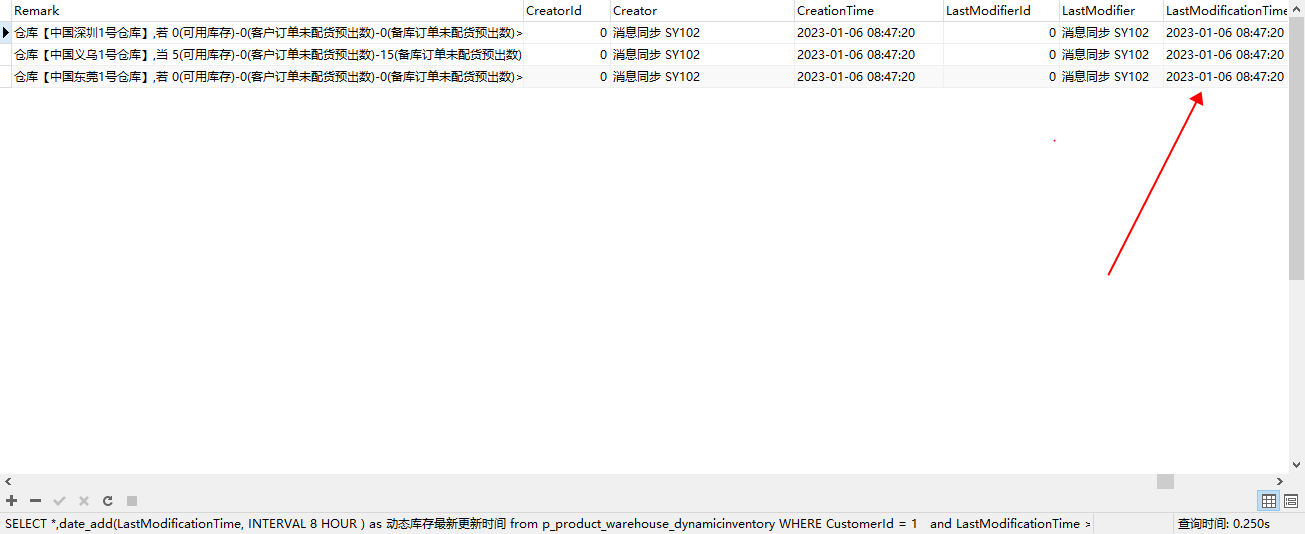

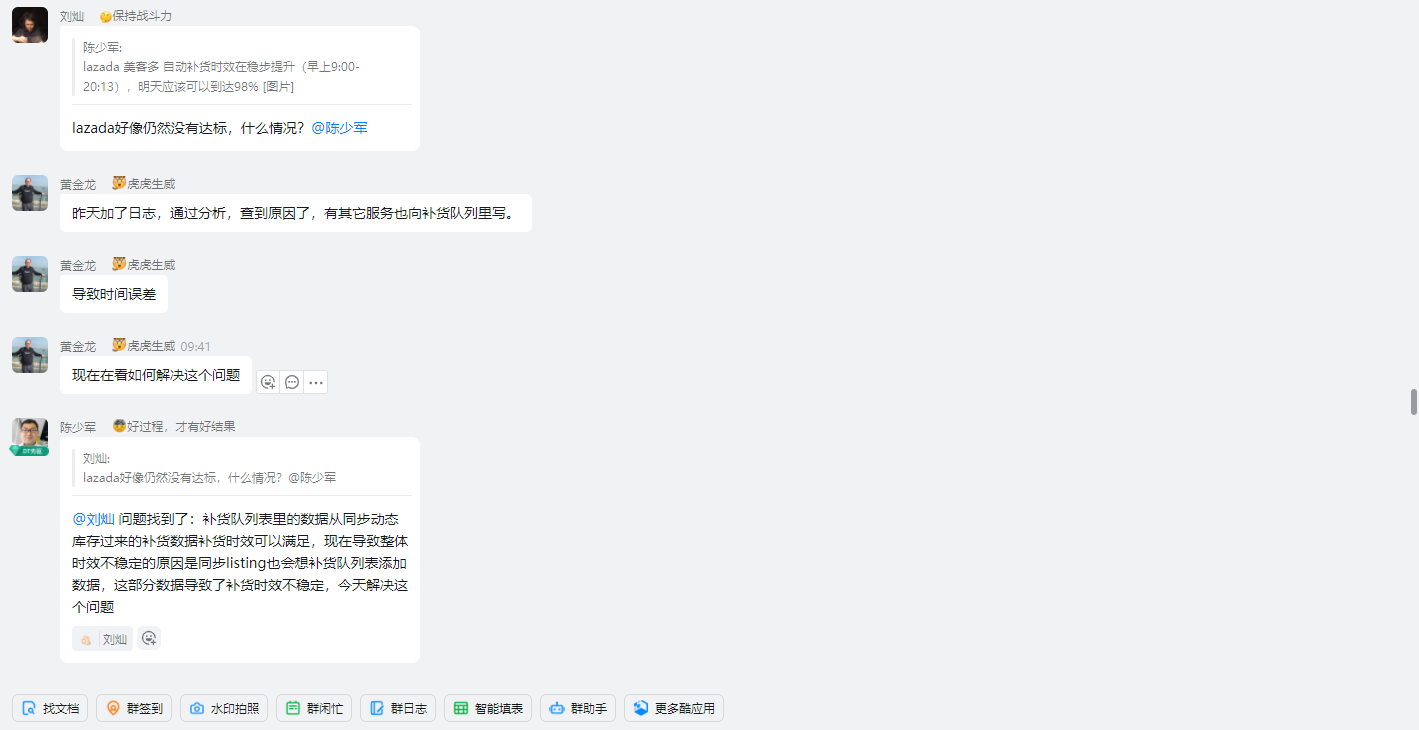

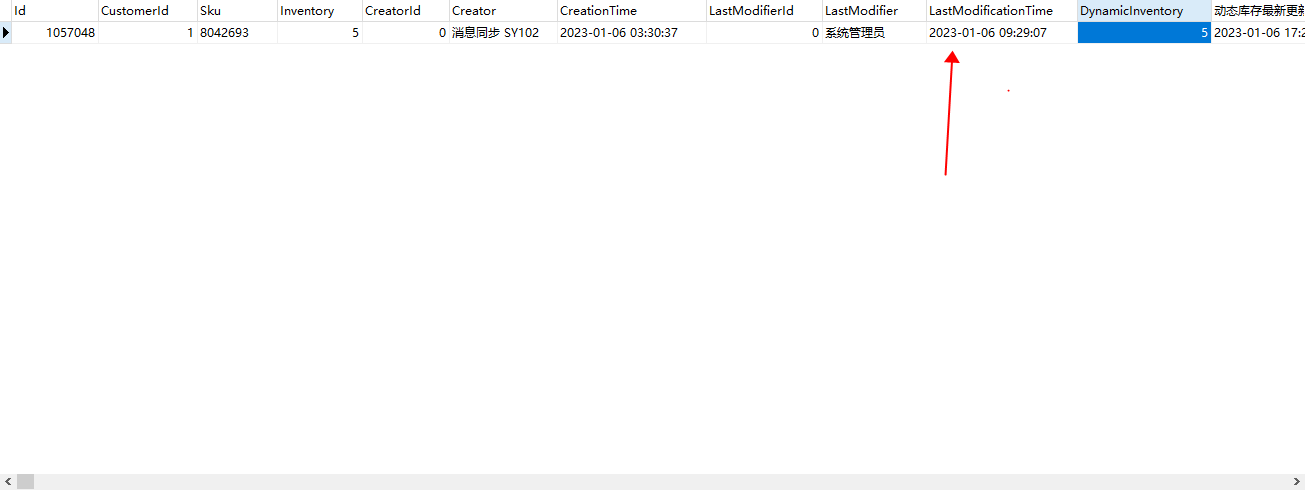

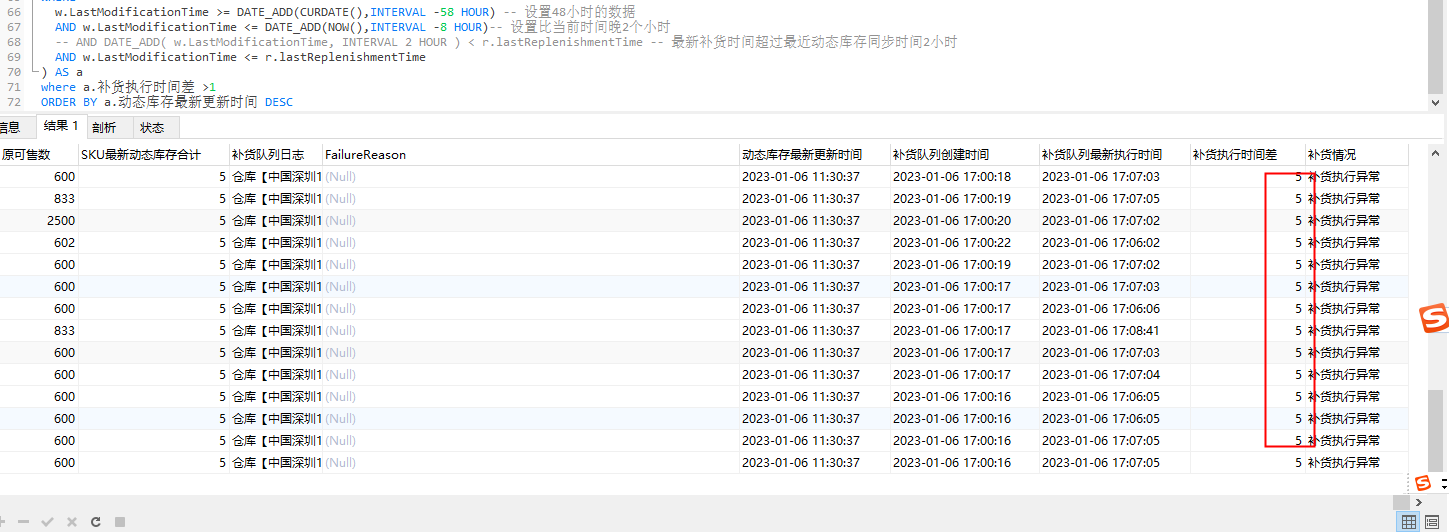

    排查到的问题二:统计使用的表p_product_inventory,而库存为变更补货使用的表p_product_warehouse_dynamicinventory,前者是汇总表,后者是详情表,两张表会有数据不统一的情况,修改为统一使用详情表



    优化后结果:

  3. 2023-01-06 19:07:57, 由 姚杰远 关闭。
    修改了 任务状态,旧值为 "done",新值为 "closed"。
    修改了 指派给 ,旧值为 "yaojieyuan",新值为 "closed"。
    修改了 由谁关闭,旧值为 "",新值为 "yaojieyuan"。
    修改了 关闭时间,旧值为 "0000-00-00 00:00:00",新值为 "2023-01-06 19:07:57"。
    修改了 关闭原因,旧值为 "",新值为 "done"。
所属迭代 技术研发中心 1月运维事项(2023年)
所属模块 /
相关需求 暂无
指派给 Closed 于 2023-01-06 19:07:57
任务类型 运维
任务标签 初始
开发组 有品开发组
任务状态 已关闭
进度 100%
优先级 P2
关键词
抄送给
由谁创建 姚杰远 于 2023-01-06 18:51:29
由谁完成 姚杰远 于 2023-01-06 18:51:38
由谁取消 暂无
由谁关闭 姚杰远 于 2023-01-06 19:07:57
关闭原因 已完成
最后编辑 姚杰远 于 2023-01-06 19:07:57
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 6工时
总计消耗 6工时
预计剩余 0工时
预计开始 2023-01-06
实际开始 2023-01-06
截止日期 2023-01-06
