暂无
任务描述
需求描述
背景
在质检环节,有两种场景,周转箱不会再流转到入库环节:
1、周转箱中的产品全部收货即发;
2、周转箱中的产品全部质检不良;
目前周转箱任务,是在入库后自动完结,针对以上两种不会流转到入库环节的场景,增加自动完结周转箱任务逻辑;
需求
在质检环节,当周转箱中的所有产品都质检不良或收货即发,自动完结周转箱任务;
验收标准
暂无
背景
在质检环节,有两种场景,周转箱不会再流转到入库环节:
1、周转箱中的产品全部收货即发;
2、周转箱中的产品全部质检不良;
目前周转箱任务,是在入库后自动完结,针对以上两种不会流转到入库环节的场景,增加自动完结周转箱任务逻辑;
需求
在质检环节,当周转箱中的所有产品都质检不良或收货即发,自动完结周转箱任务;
| 所属迭代 | 技术研发中心 2月分支版本(2023年) |
|---|---|
| 所属模块 | / |
| 相关需求 | 【收货入库管理】收货即发&所有产品不良,自动完结周转箱 |
| 指派给 | Closed 于 2023-03-07 13:54:34 |
| 任务类型 | 后端 |
| 任务标签 | 初始 |
| 开发组 | |
| 任务状态 | 已关闭 |
| 进度 | 100% |
| 优先级 | P2 |
| 关键词 | |
| 抄送给 |
| 由谁创建 | 程伟 于 2023-02-08 18:17:37 |
|---|---|
| 由谁完成 | 谢业福 于 2023-02-09 10:04:30 |
| 由谁取消 | 暂无 |
| 由谁关闭 | 谢业福 于 2023-03-07 13:54:34 |
| 关闭原因 | 已完成 |
| 最后编辑 | 谢业福 于 2023-03-07 13:54:34 |
| 团队 | 最初预计 | 总计消耗 | 预计剩余 |
|---|
| 最初预计 | 5工时 |
|---|---|
| 总计消耗 | 5工时 |
| 预计剩余 | 0工时 |
| 预计开始 | 0000-00-00 |
| 实际开始 | 2023-02-09 |
| 截止日期 | 0000-00-00 |

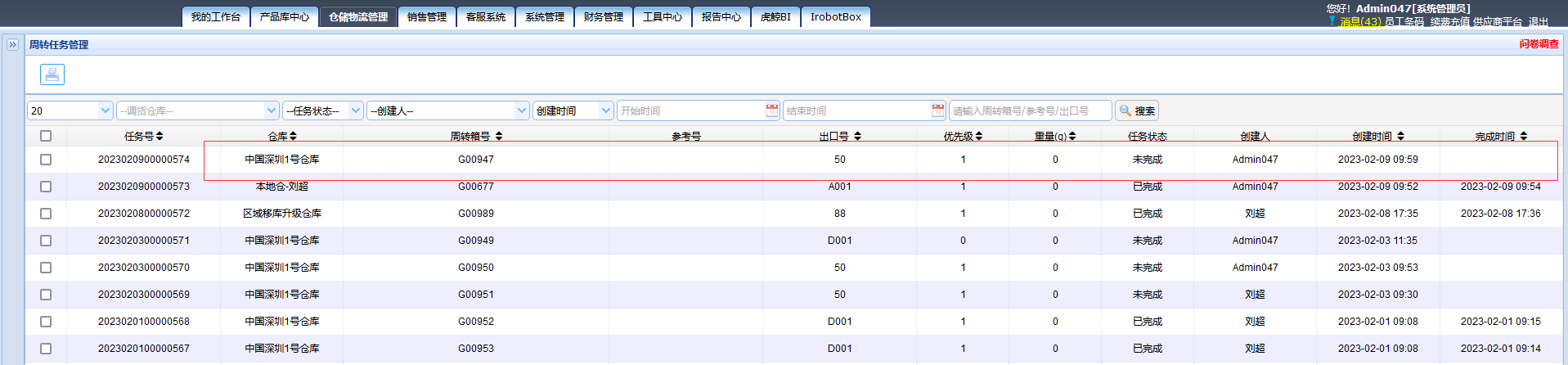

1.收货即发 数量和框销单数量相等时,自动完结周转箱任务

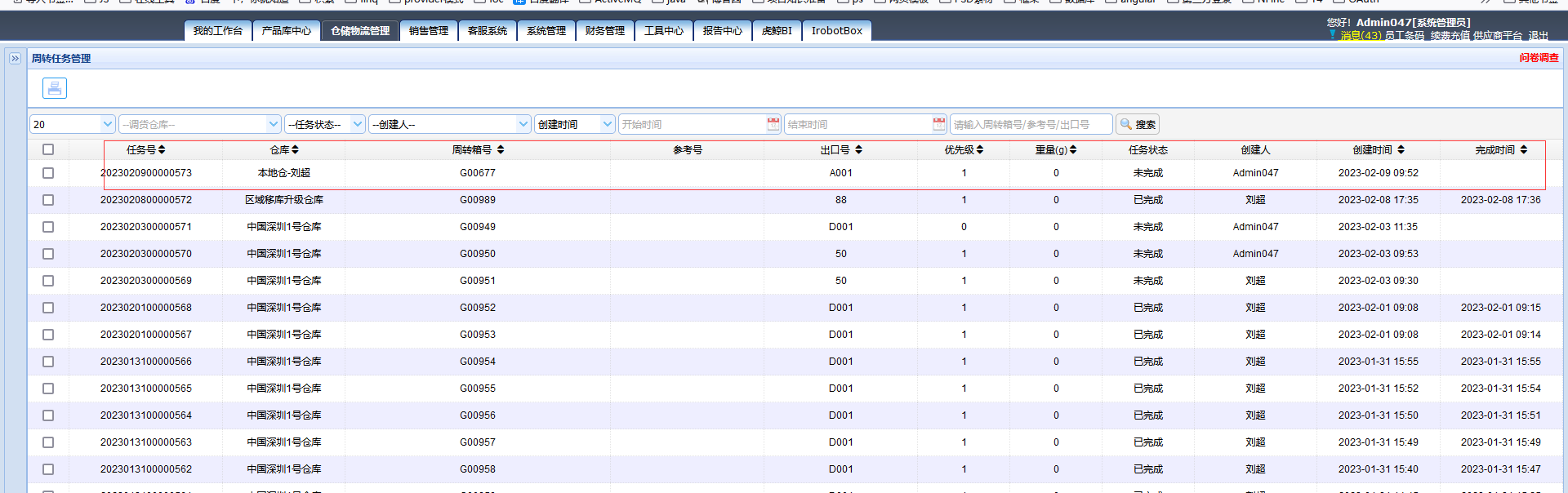

发货前

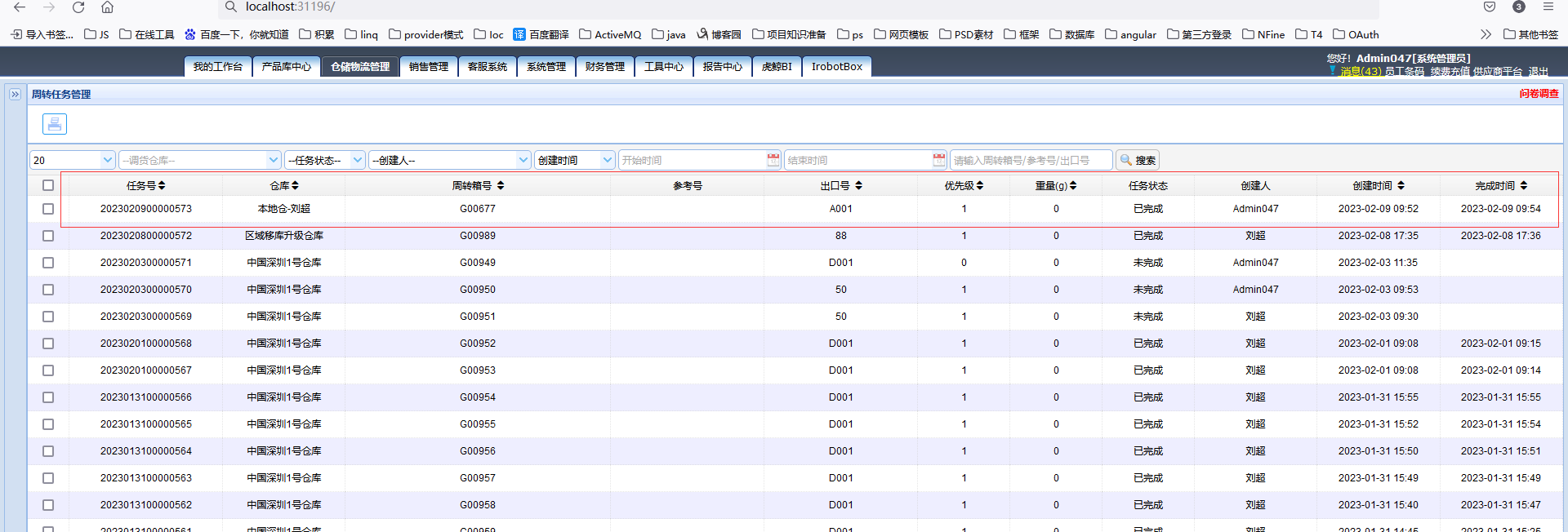

发货后

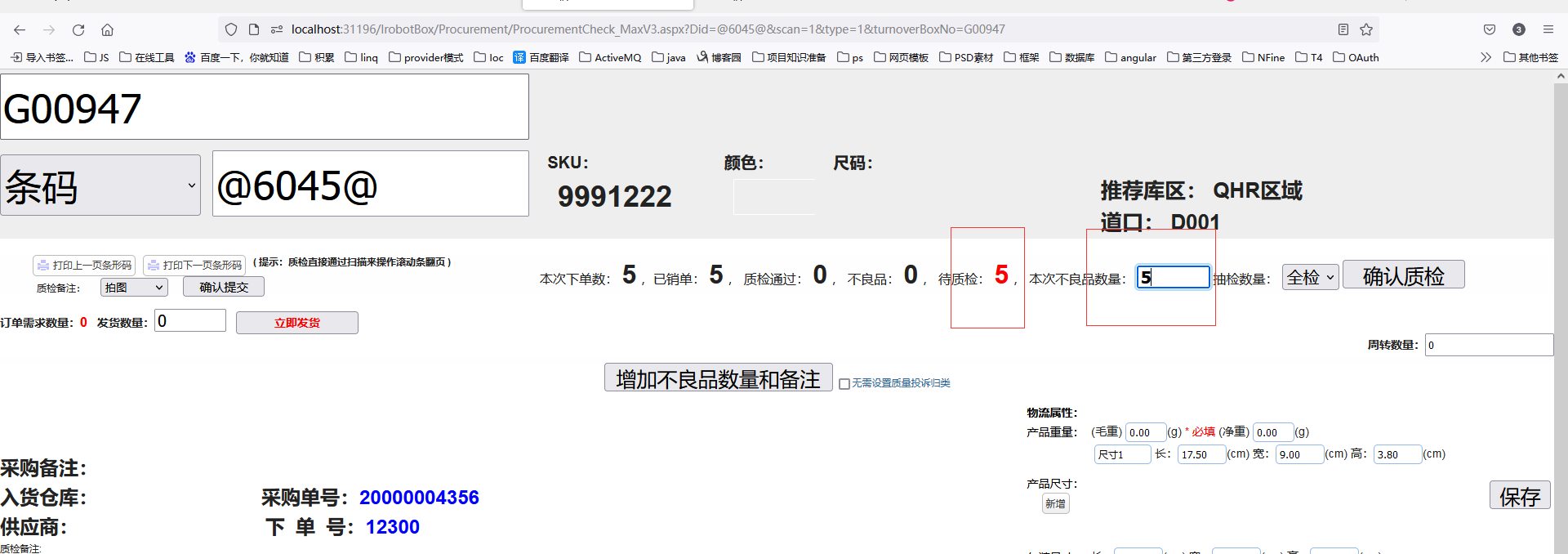

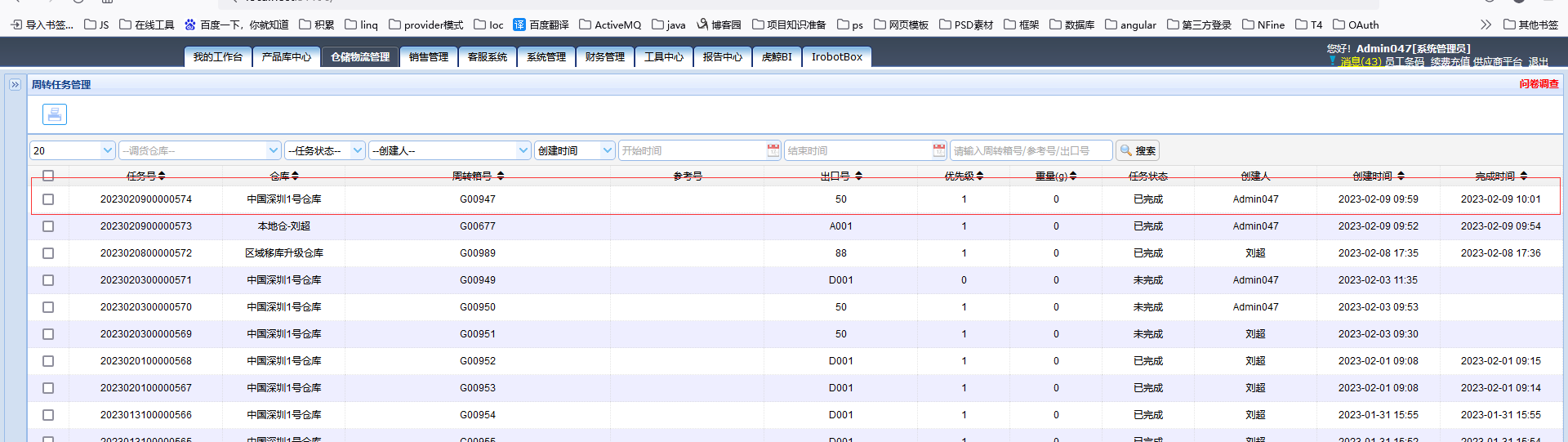

2.质检不良品和框的数量相等时 自动完结周转箱任务

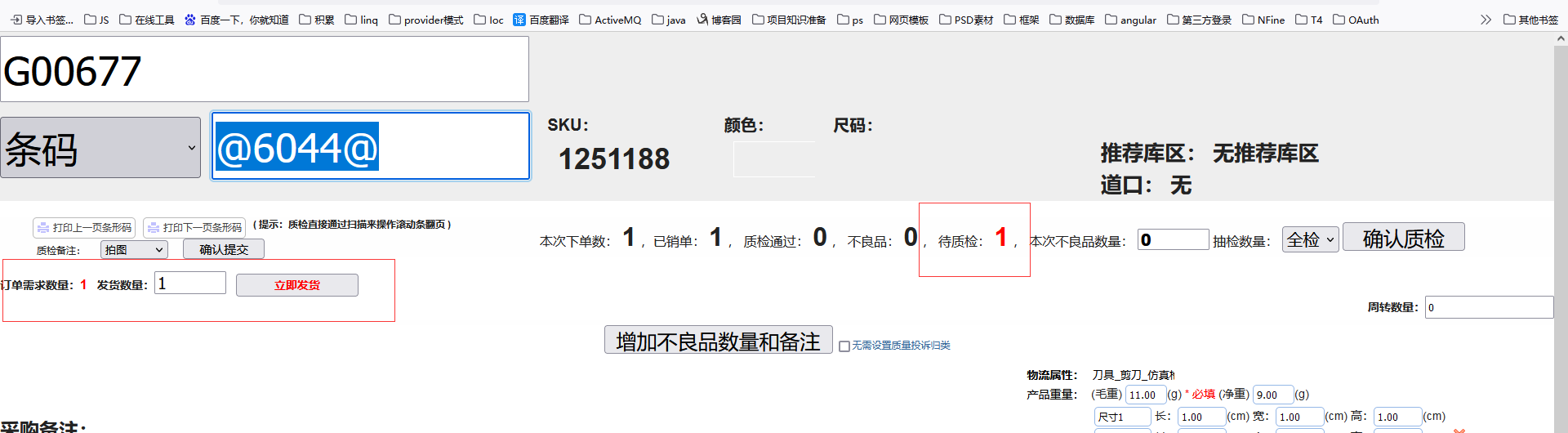

质检前

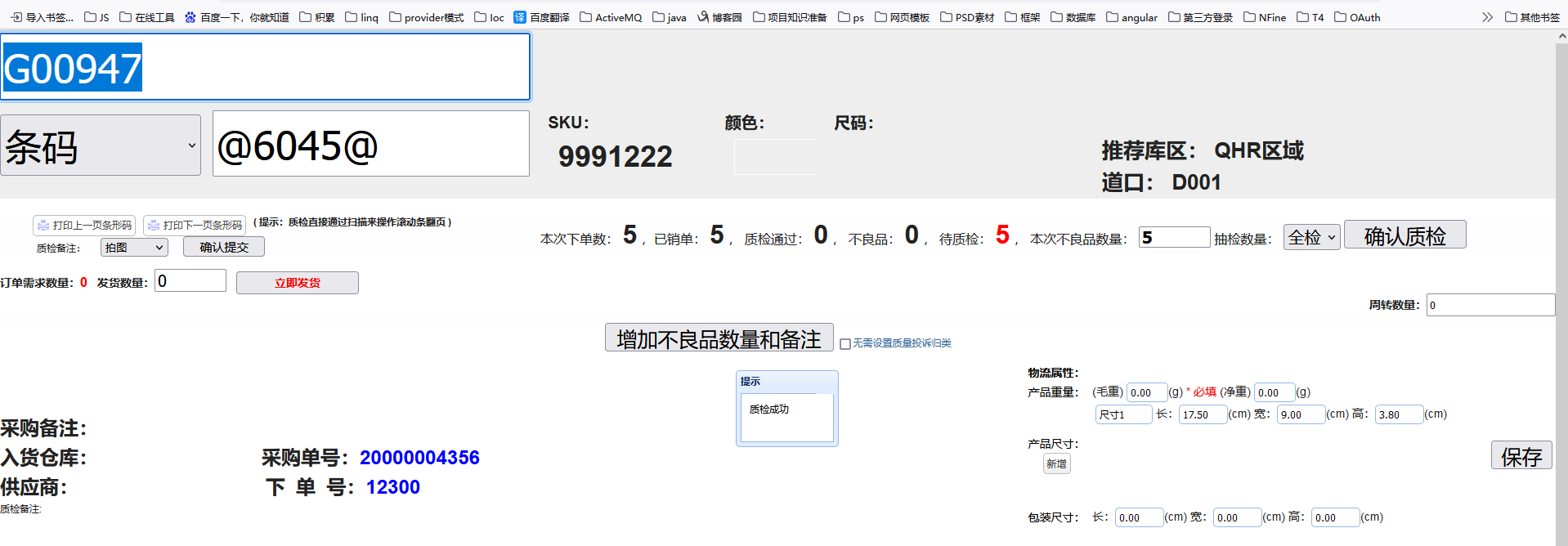

质检后
