任务描述

需求描述

需求背景:

1、针对店铺0销量需要提升刊登量来突破0 销量;

2、针对容易出单的产品SKU需要优先刊登突破店铺0销量。


需求内容:

1、Amazon自动刊登SKU管理:支持单个或批量多个设置产品SKU优先刊登。

2、Amazon自动刊登账号组管理-来源渠道:支持单个或批量多个设置来源渠道优先刊登。

注意:针对设置产品SKU、来源渠道优先刊登时,优先刊登设置的产品SKU。


需求细节:

1、Amazon自动刊登SKU管理

1)列表新增字段:优先刊登状态。状态有:执行中、未设置、已取消

2)页面新增筛选 :优先刊登状态。默认展示全部状态,点击下拉可选择,单选:执行中、未设置、已取消。

3)单列新增操作:设置优先刊登/取消优先刊登。根据优先刊登状态来决定可操作的功能。

     【执行中】:可操作【取消优先刊登】,取消成功后,状态变为【已取消】

     【未设置、已取消】:可操作【设置优先刊登】,设置成功后,状态变为【执行中】

4)页面批量新增操作:设置优先刊登/取消优先刊登。批量操作前,需要勾选操作项,否则提示:还没选择一个记录。

5)操作日志:单个或批量操作【设置优先刊登】、【取消优先刊登】时,需要在对应的产品SKU日志里加入操作日志。




2、Amazon自动刊登账号组管理-来源渠道

1)列表新增字段:优先刊登状态。状态有:执行中、未设置、已过期、已取消。

注意:【执行中】状态会显示具体的有效日期,年月日。针对已超过有效日期,状态会自动变更为【已过期】状态

2)页面新增筛选 :优先刊登状态。默认展示全部状态,点击下拉可选择,单选:执行中、未设置、已过期、已取消。

3)单列新增操作:设置优先刊登/取消优先刊登。根据优先刊登状态来决定可操作的功能。

     【执行中】:可操作【取消优先刊登】,取消成功后,状态变为【已取消】
     【未设置、已过期、已取消】:可操作【设置优先刊登】,设置成功后,状态变为【执行中】

4)页面批量新增操作:设置优先刊登/取消优先刊登。批量操作前,需要勾选操作项,否则提示:还没选择一个记录。

5)操作日志:单个或批量操作【设置优先刊登】、【取消优先刊登】时,需要在对应的来源渠道日志里加入操作日志。








验收标准

验收人:谭莉

正常设置来源渠道、产品SKU优先刊登

历史记录
  1. 2023-05-24 15:03:10, 由 罗友军 创建。
  2. 2023-06-19 09:56:14, 由 罗友军 编辑。
    修改了 指派给,旧值为 "weipengjun",新值为 "shanglei"。
  3. 2023-06-27 15:19:50, 由 商雷 完成。
    修改了 总计消耗,旧值为 "0",新值为 "10"。
    修改了 指派给 ,旧值为 "shanglei",新值为 "luoyoujun"。
    修改了 实际完成,旧值为 "",新值为 "2023-06-27 15:16:10"。
    修改了 任务状态,旧值为 "wait",新值为 "done"。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2023-06-27 15:19:50"。
    修改了 预计剩余,旧值为 "10",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "shanglei"。

    1.关联项目ErpWorker ,AmazonWorker

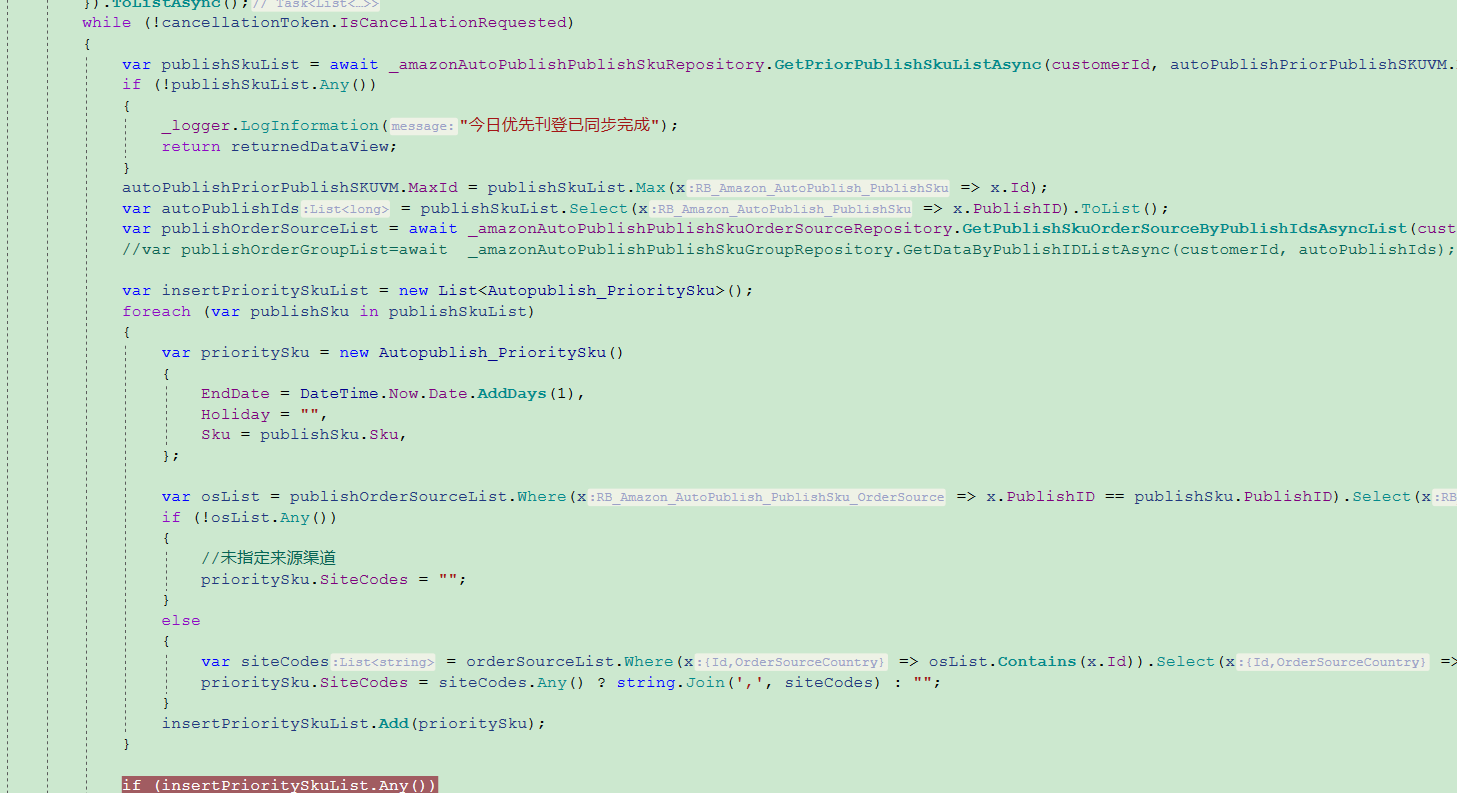

    2.新增服务,同步优先刊登SKU服务,清理七天前优先刊登SKU服务

    3.新增脚本

    alter table autopublish_prioritysku
    add SiteCodes varchar(255) null comment '站点 逗号分隔';

    4.核心代码

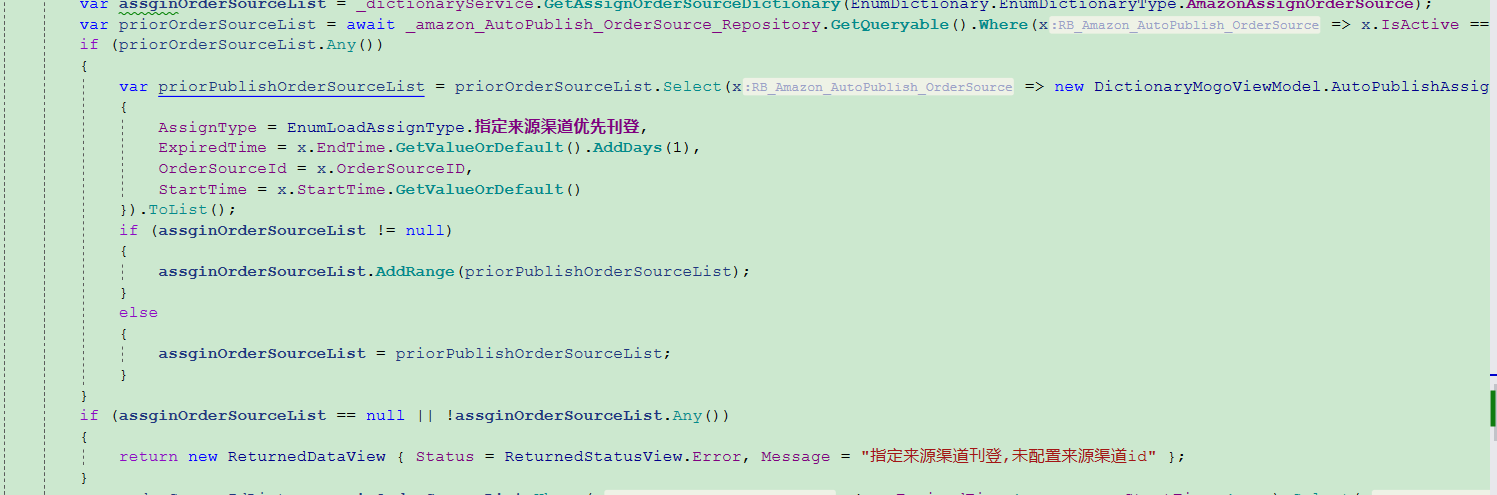

    指定来源渠道优先刊登

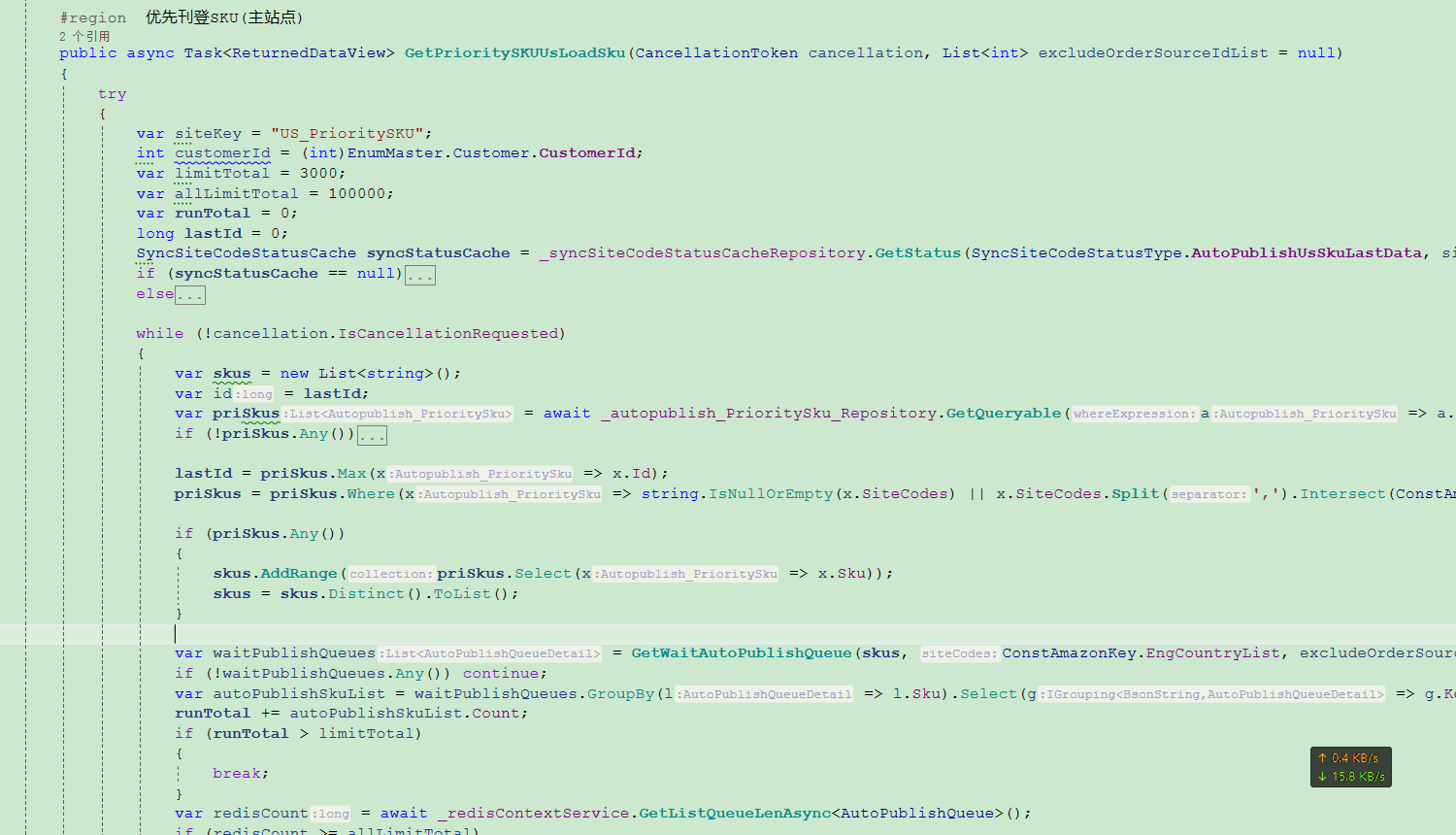

    指定sku优先刊登

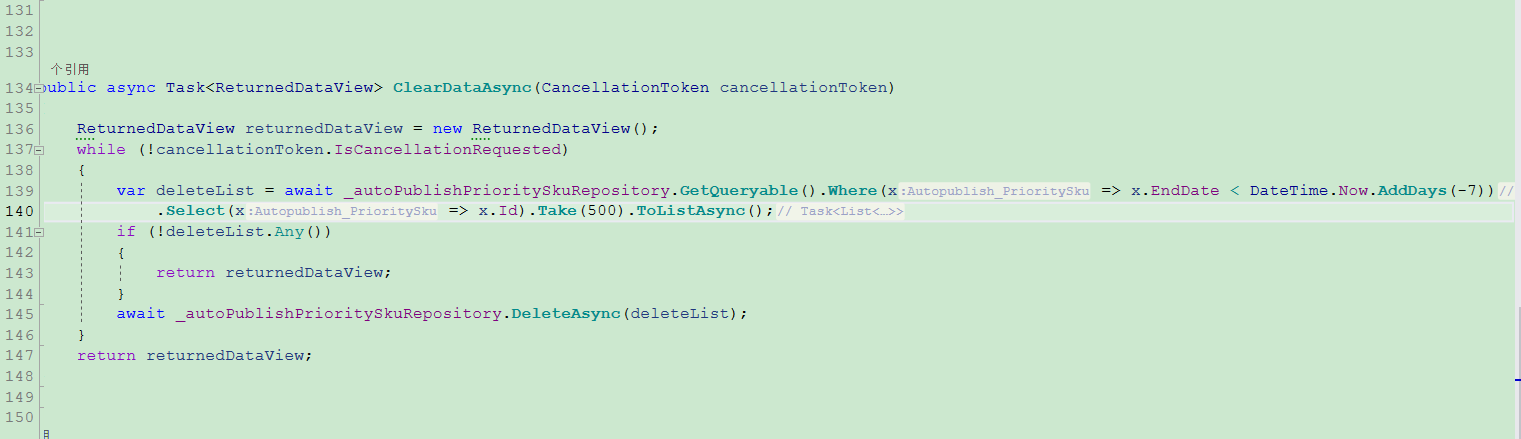

    增量同步优先刊登SKU

    清理服务




  4. 2023-10-31 16:48:41, 由 周杰 关闭。
    修改了 任务状态,旧值为 "done",新值为 "closed"。
    修改了 指派给 ,旧值为 "luoyoujun",新值为 "closed"。
    修改了 由谁关闭,旧值为 "",新值为 "zhoujie"。
    修改了 关闭时间,旧值为 "0000-00-00 00:00:00",新值为 "2023-10-31 16:48:41"。
    修改了 关闭原因,旧值为 "",新值为 "done"。
所属迭代 智能中心-智能刊登迭代
所属模块 智能中心-需求池  战略独立项目   智能刊登
相关需求 新增来源渠道、产品SKU优先刊登设置与管理
指派给 Closed 于 2023-10-31 16:48:41
任务类型 后端
任务标签 初始
开发组 仓储物流开发组
任务状态 已关闭
进度 100%
优先级 P0
关键词
抄送给
由谁创建 罗友军 于 2023-05-24 15:03:09
由谁完成 商雷 于 2023-06-27 15:16:10
由谁取消 暂无
由谁关闭 周杰 于 2023-10-31 16:48:41
关闭原因 已完成
最后编辑 周杰 于 2023-10-31 16:48:41
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 10工时
总计消耗 10工时
预计剩余 0工时
预计开始 2023-05-24
实际开始 2023-06-27
截止日期 2023-06-03
