任务描述


需求描述

需求背景


目前队列数据同步结果延迟严重,需要重新优化



需求内容

队列同步ES服务优化

涉及服务:通用队列,Listing删除队列

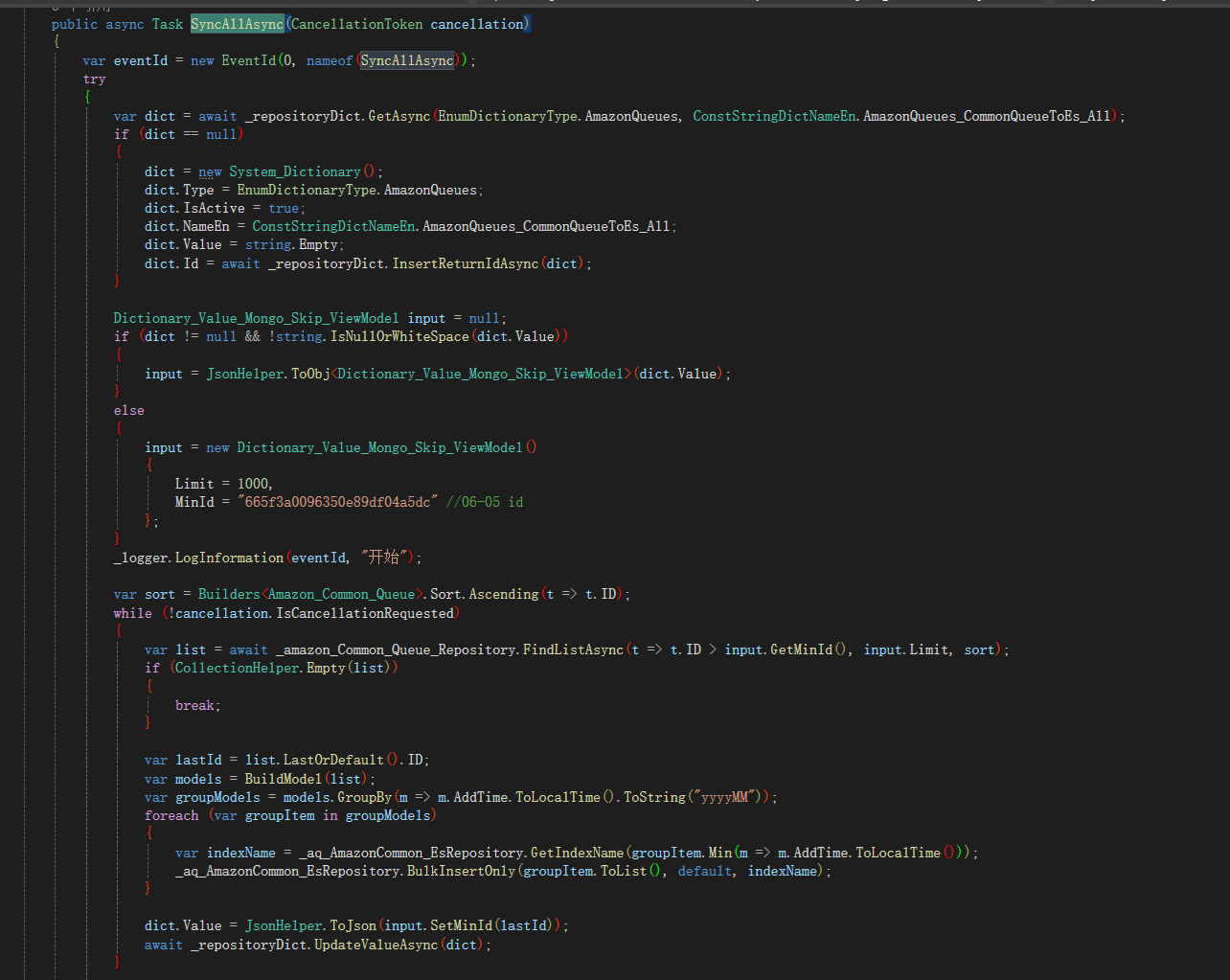

具体调整可参考调价队列逻辑。如图:

验收标准

队列同步ES服务优化


历史记录
  1. 2024-06-20 09:51:05, 由 罗友军 创建。
  2. 2024-06-20 10:58:43, 由 刘学森 完成。
    修改了 总计消耗,旧值为 "0",新值为 "16"。
    修改了 指派给 ,旧值为 "liuxuesen",新值为 "luoyoujun"。
    修改了 实际完成,旧值为 "",新值为 "2024-06-20 10:45:30"。
    修改了 任务状态,旧值为 "wait",新值为 "done"。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2024-06-20 10:58:43"。
    修改了 预计剩余,旧值为 "16",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "liuxuesen"。

    1. 项目: autochoose-worker

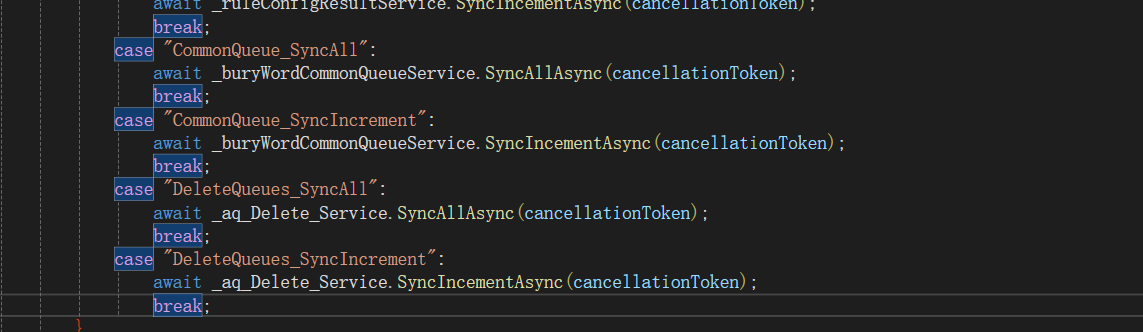

    2.服务: AmazonQueuesSyncToES, 参数内容新增:CommonQueue_SyncAll,CommonQueue_SyncIncrement,DeleteQueues_SyncAll,DeleteQueues_SyncIncrement

    3.代码变更

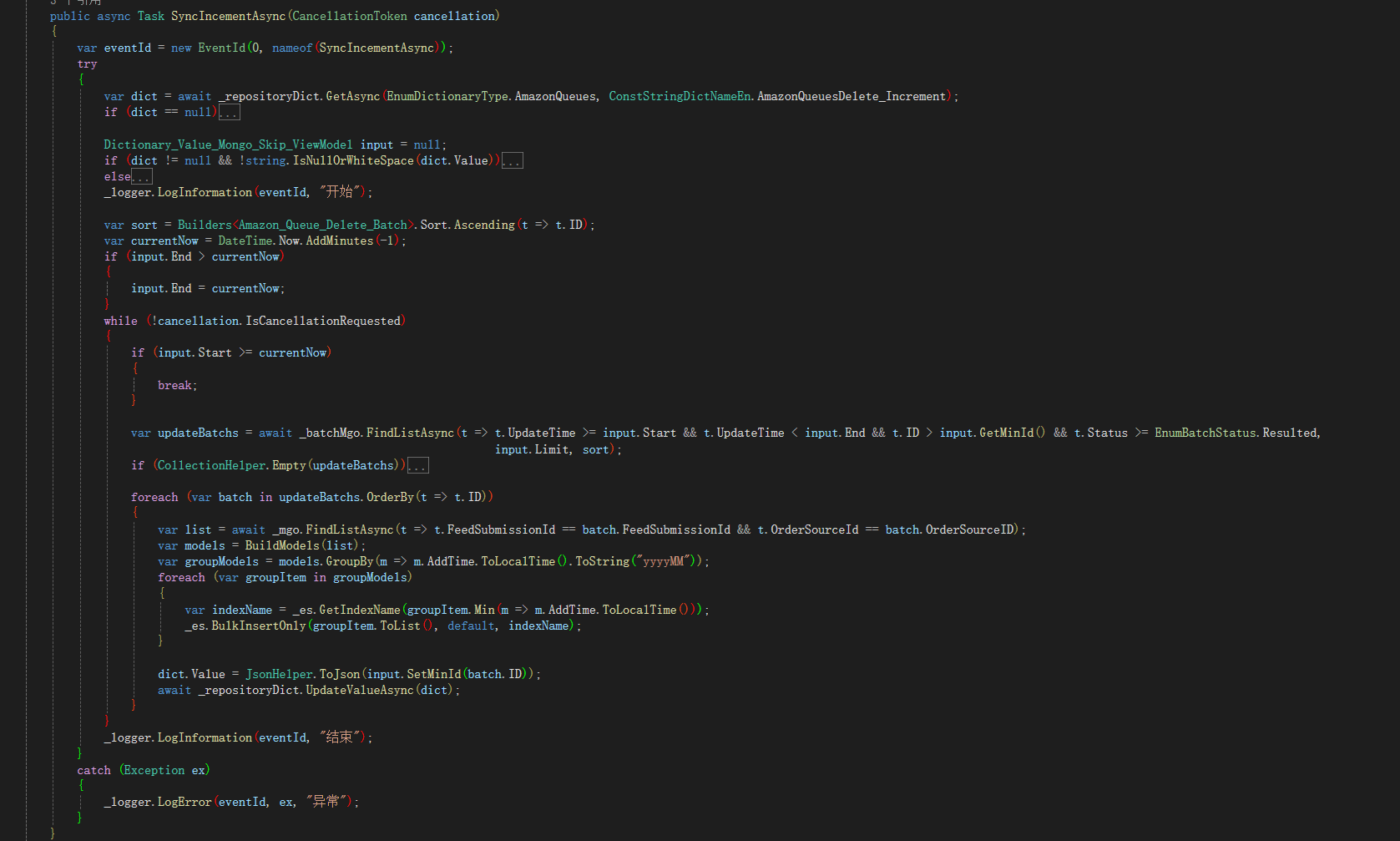

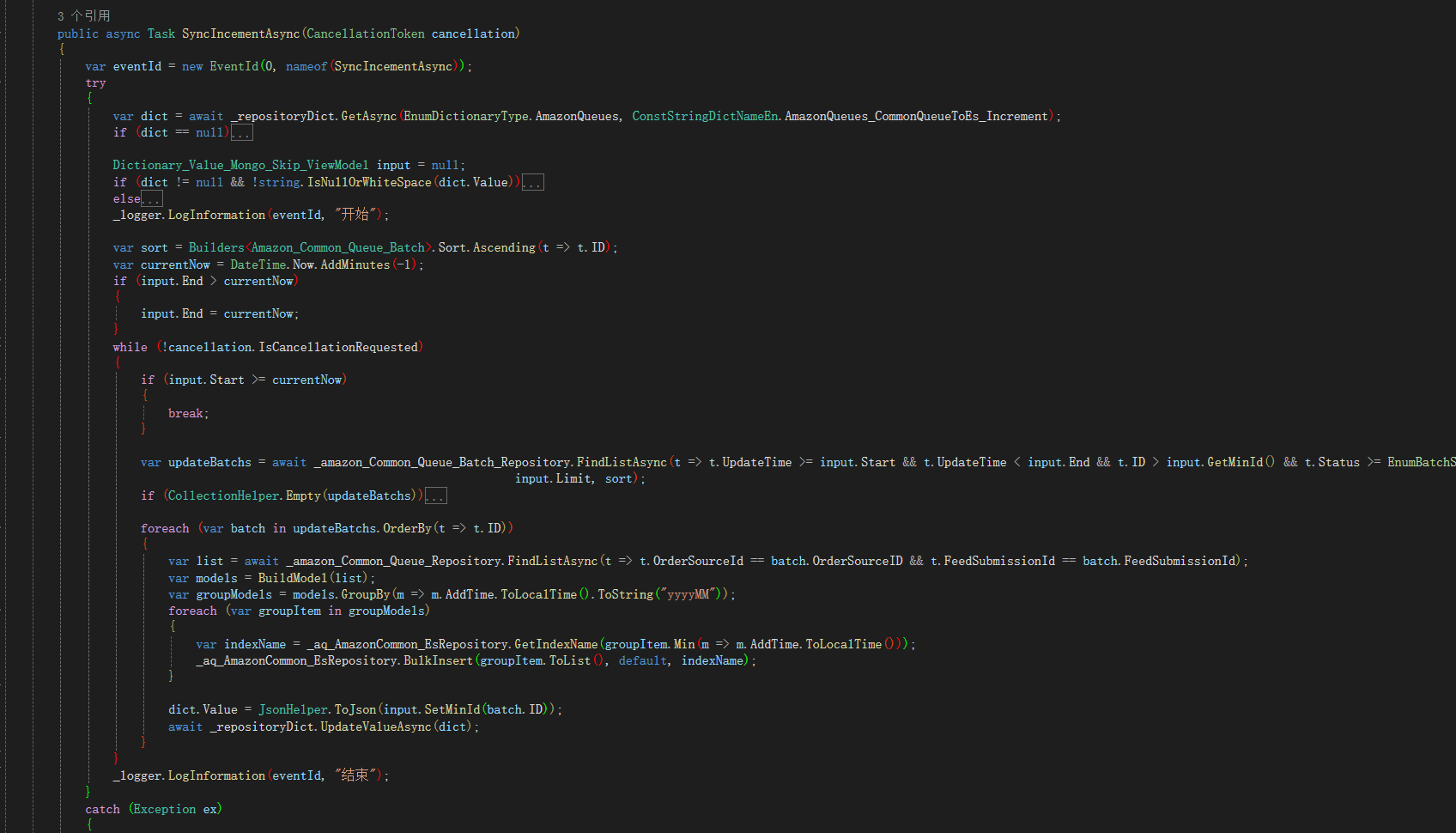

    通用队列

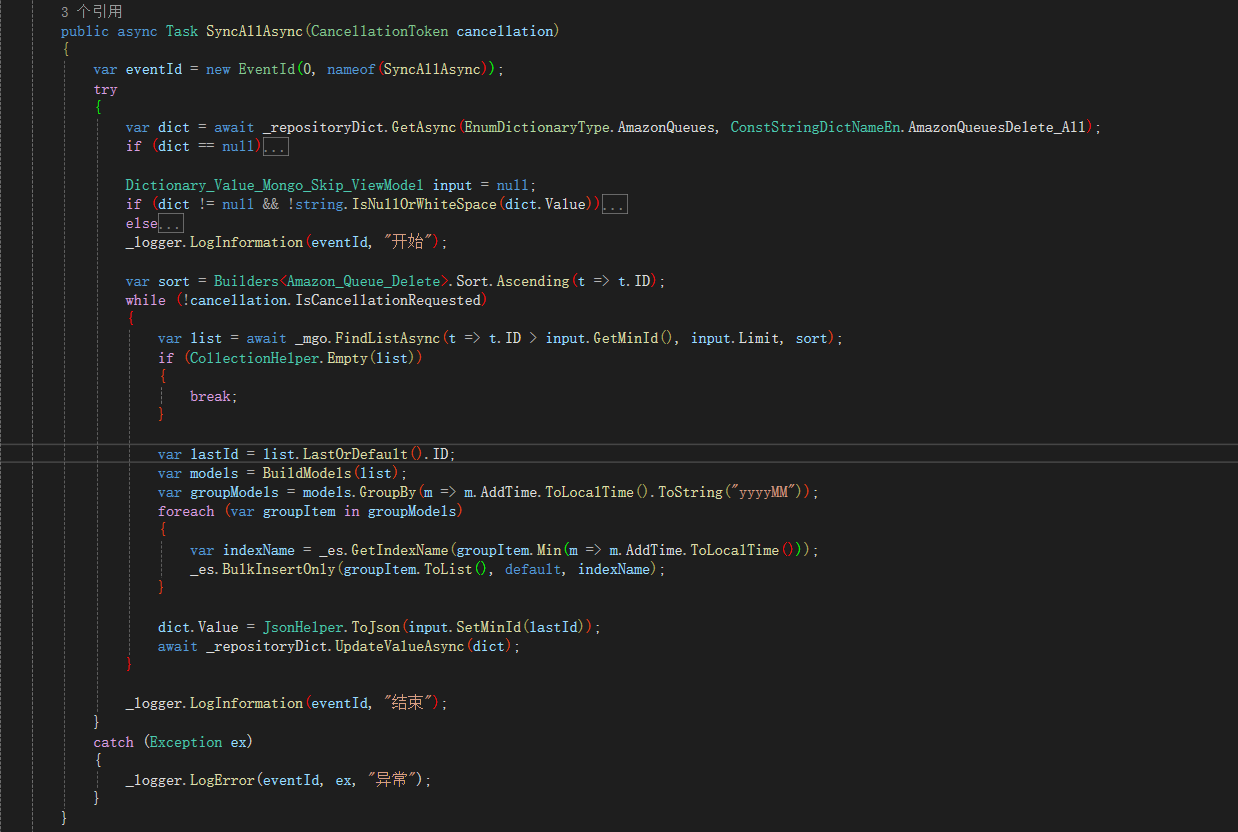

    删除队列


  3. 2024-07-02 18:06:20, 由 梁秀丽 编辑。
    修改了 最初预计,旧值为 "16",新值为 "14"。
所属迭代 智能中心-智能刊登迭代
所属模块 智能中心-需求池  战略独立项目   智能刊登
相关需求 队列同步ES服务优化
指派给 罗友军 于 2024-06-20 10:58:43
任务类型 后端
任务标签 初始
开发组
任务状态 已完成
进度 100%
优先级 P2
关键词
抄送给
由谁创建 罗友军 于 2024-06-20 09:51:05
由谁完成 刘学森 于 2024-06-20 10:45:30
由谁取消 暂无
由谁关闭 暂无
关闭原因 暂无
最后编辑 梁秀丽 于 2024-07-02 18:06:20
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 14工时
总计消耗 16工时
预计剩余 0工时
预计开始 2024-06-20
实际开始 2024-06-20
截止日期 2024-06-30
