任务描述


需求描述

需求背景:解决夏季产品备货问题


需求实现:

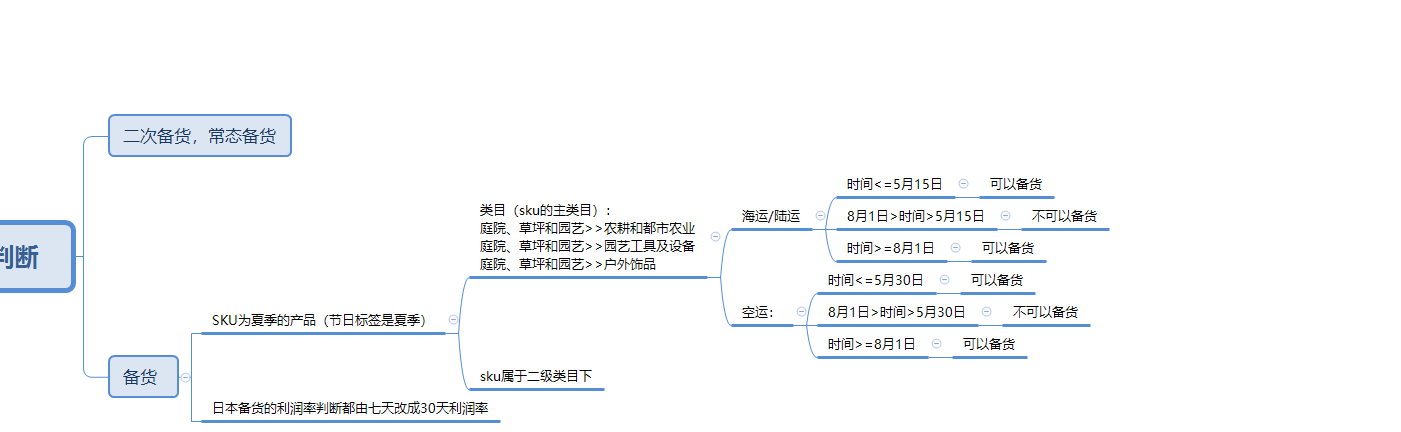

一、夏季产品增加品类判断

SKU为夏季的产品,如果主分类是下面三个分类

庭院、草坪和园艺>>农耕和都市农业
庭院、草坪和园艺>>园艺工具及设备
庭院、草坪和园艺>>户外饰品


截止建单时间:
海运/陆运:5月15日 ,
空运:5月30日

恢复正常备货:8月1日



二、调整日本利润率判断

所有日本备货的利润率判断都由七天改成30天利润率
验收标准
暂无
历史记录
  1. 2024-06-24 10:51:59, 由 罗友军 创建。
  2. 2024-07-04 16:54:25, 由 魏鹏军 启动。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2024-07-04 16:50:16"。
    修改了 任务状态,旧值为 "wait",新值为 "doing"。

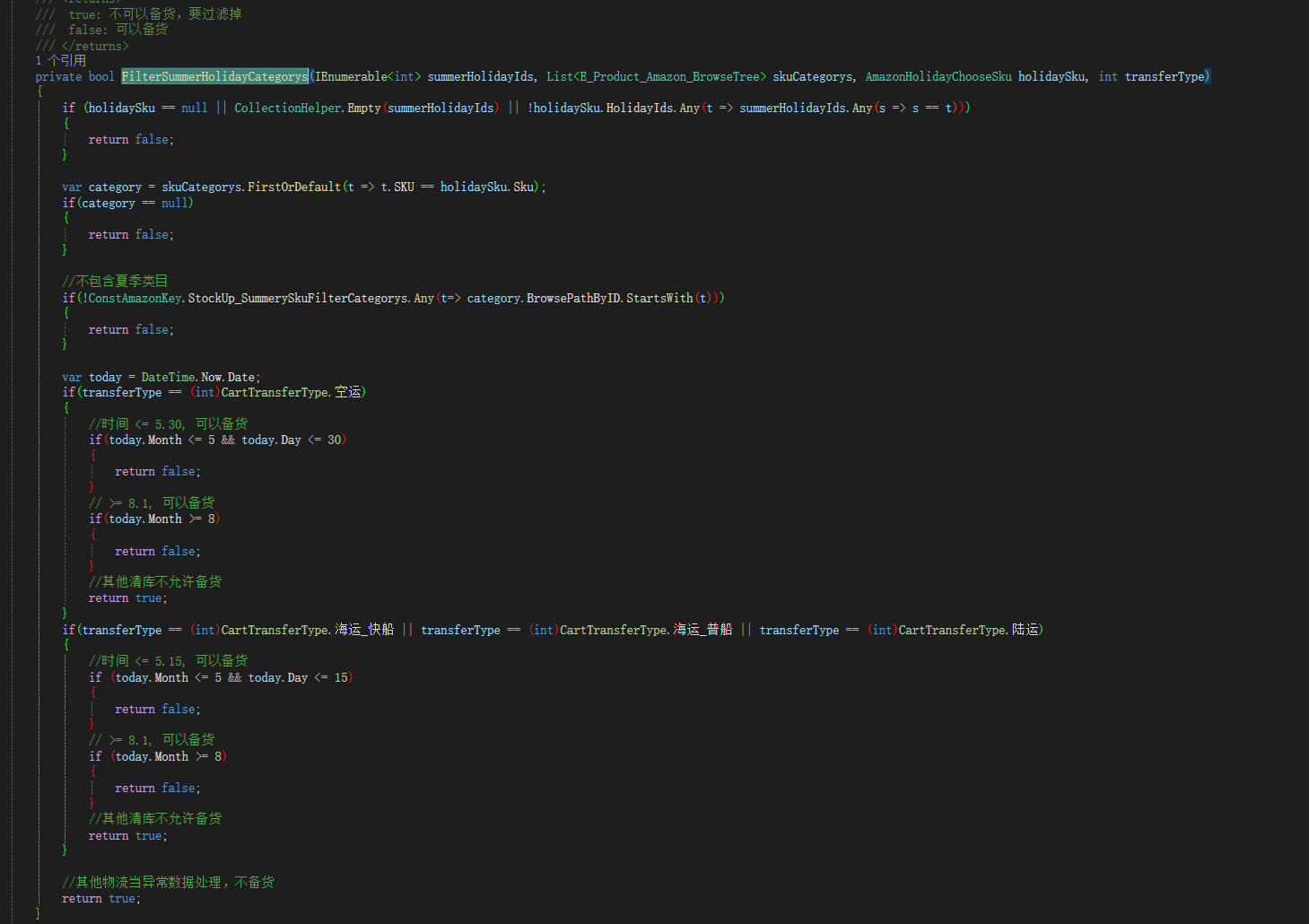

    1、sku:夏季,并且是三个分类以上的,时间是区间内,则按照上面备货,反之按照目前来备货

    夏季,运输方式:空运,前45天,后30天进行备货
    夏季,运输方式:海运,前30天,后30天进行备货

    2、


  3. 2024-08-12 11:07:02, 由 罗友军 编辑。
    修改了 指派给,旧值为 "weipengjun",新值为 "liuxuesen"。
  4. 2024-08-19 13:40:34, 由 刘学森 完成。
    修改了 总计消耗,旧值为 "0",新值为 "8"。
    修改了 指派给 ,旧值为 "liuxuesen",新值为 "luoyoujun"。
    修改了 实际完成,旧值为 "",新值为 "2024-08-19 13:39:12"。
    修改了 任务状态,旧值为 "doing",新值为 "done"。
    修改了 预计剩余,旧值为 "8",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "liuxuesen"。

    项目: erpAmazonWorker

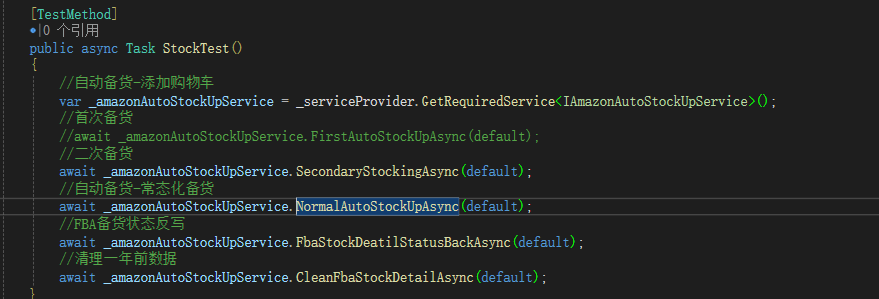

    服务:常态化备货,二次备货

    代码变更

    测试

所属迭代 智能中心-智能选品迭代
所属模块 智能中心-需求池  战略独立项目   智能刊登
相关需求 智能备货-夏季产品增加品类判断
指派给 罗友军 于 2024-08-19 13:40:34
任务类型 后端
任务标签 初始
开发组
任务状态 已完成
进度 100%
优先级 P1
关键词
抄送给
由谁创建 罗友军 于 2024-06-24 10:51:59
由谁完成 刘学森 于 2024-08-19 13:39:12
由谁取消 暂无
由谁关闭 暂无
关闭原因 暂无
最后编辑 刘学森 于 2024-08-19 13:40:34
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 8工时
总计消耗 8工时
预计剩余 0工时
预计开始 2024-06-24
实际开始 2024-07-04
截止日期 2024-07-07
