任务描述
暂无
需求描述
一、背景
经过人工测试,每两周按成功率,出单率等权重去调整各个三级类目提报上限会提升开发成功率;故需要系统化自动调整提报上限。
业务价值:提升智能选品开发成功率,预估100000.
验收人:李青


二、需求说明

2.1、新增 智能选品三级ID提报上限 自动测算功能
1、流程:取终审通过的智能选品SKU(终审时间按当前时间往前推15天,取近半年的智能选品SKU)--》平台类目过滤--》计算调整三级类目提报上限(按权重因子计算各个三级类目提报上限)--》导出提报上限(选品提报策略--自动提报设置)

2、三级类目 影响因子字段:
开发成功率:取近6个月智能选品的三级类目,算近6个月智能选品提报的的开发成功率;公式:【开发成功率= 开发成功数/(开发成功数+需求失败数)】。
刊登覆盖次数:取近6个月终审通过智选选品SKU的三级类目,算对应类目下的SKU近30天的刊登平均次数;公式:【平均次数=SKU在线listing数/SKU数量】
30天出单率:SKU足30天出单率
90天出单率:SKU足90天出单率
90天出单数量增长率:(90天出单数量-30天出单数量)/30天出单数量
90天出单增长率:(终审90天出单率-终审30天出单率)/终审30天出单率
90天平均出单利润额:90天订单利润/90天出单数量


3、计算因子:
以上字段需要进行数据归一处理算权重:X=(X-X min)/(X max -X min);得到归一字段: 开发成功率(归一),刊登覆盖次数(归一),30天出单率(归一) ,90天出单率(归一),
90天出单增长率(归一),90天出单数量增长率(归一),90天平均出单利润额(归一)。

-- 【归一总数】=所有三级类目归一字段总和
-- 【单个三级类目提报比重】=(【开发成功率(归一)*0.2】+【刊登覆盖次数(归一)*0.05】 + 【30天出单率(归一)*0.4】+【90天出单率(归一)*0.1】+【90天出单增长率(归一)*0.1】+【90天出单数量增长率(归一)*0.1】+【90天平均出单利润额(归一)*0.05】)
-- 【所有三级类目提报比重】=所有单个三级类目提报比重相加。
-- 【提报总数】:提报类型上限设置--总数


4、自动调整三级类目提报上限逻辑:
1)单个三级类目调整数量=【单个三级类目提报比重】/【所有三级类目提报比重】*【提报总数】重新算一遍各个三级类目上限。
2)所有计算的值,四舍五入。



策略文档
https://alidocs.dingtalk.com/spreadsheetv2/6ZBBjGZVVhOK24Aj/edit?dentryKey=6ZBBjGZVVhOK24Aj&dd_user_keyboard=false&dd_progress=true&dt_editor_toolbar=true&sheet_range=st-39f1c429-35279_0_0_1_1

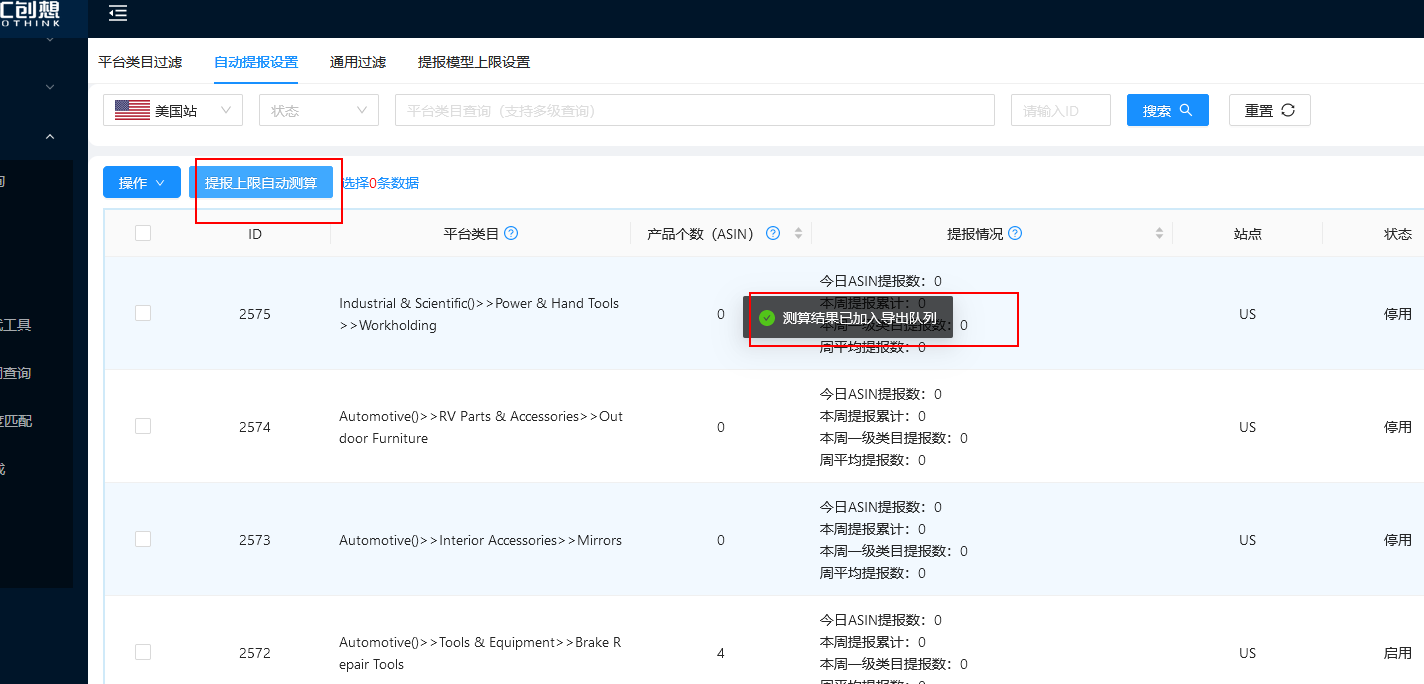

2.2、新增【提报上限自动测算】按钮,用于触发测算智能选品提报上限。
操作位置:自动提报设置--三级类目提报上限自动测算

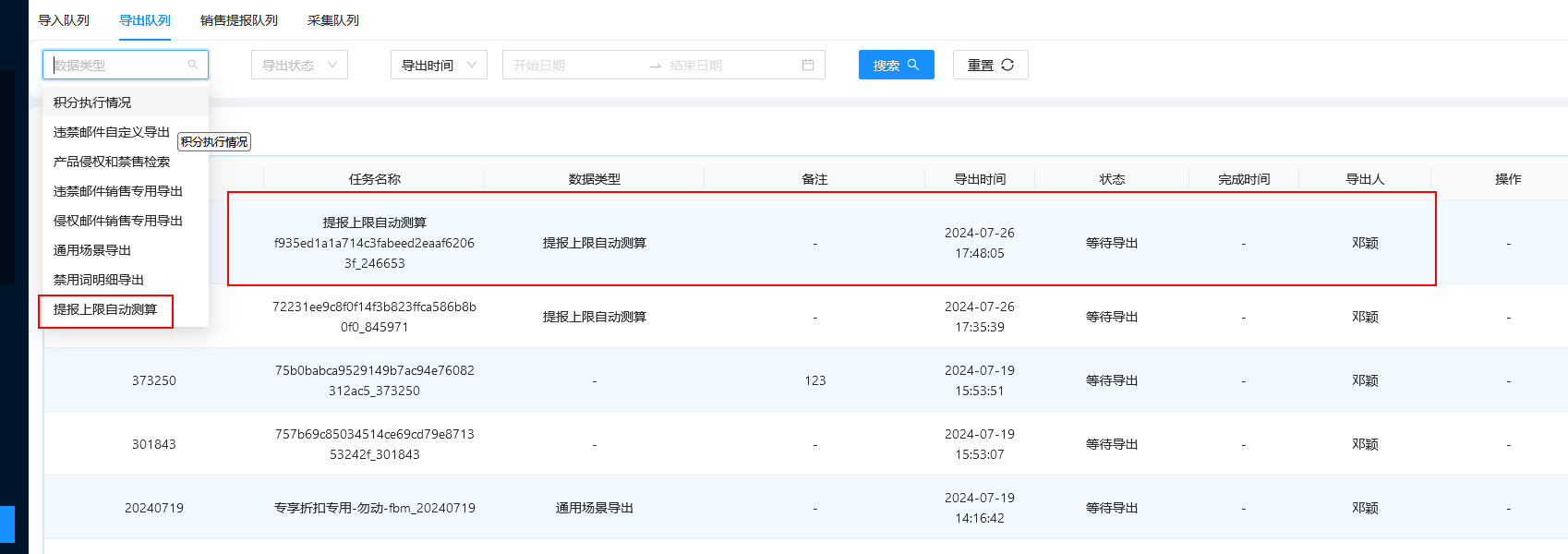

逻辑:点击【提报上限自动测算】按钮,促发【2.1、新增 智能选品三级ID提报上限 自动测算功能】,并在导出队列生成一条下载任务。
输出字段:三级类目ID,二级类目ID,一级类目ID,三级类目名称,二级类目名称,一级类目名称,刊登覆盖次数(归一),30天出单率(归一),90天出单率(归一),90天出单增长率(归一),90天出单数量增长率(归一),90天平均出单利润额(归一),比重,调整数量。

导出任务名称:提报上限自动测算_数字编号



三、验收标准

需求上线后,测算数据正常智能选品提报流程正常。







验收标准
需求上线后,测算数据正常智能选品提报流程正常。
历史记录
  1. 2024-07-15 14:08:29, 由 罗友军 创建。
  2. 2024-07-23 15:17:28, 由 马军辉 启动。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2024-07-23 15:17:26"。
    修改了 任务状态,旧值为 "wait",新值为 "doing"。
  3. 2024-07-26 17:50:11, 由 马军辉 完成。
    修改了 总计消耗,旧值为 "0",新值为 "3"。
    修改了 指派给 ,旧值为 "majunhui",新值为 "luoyoujun"。
    修改了 实际完成,旧值为 "",新值为 "2024-07-26 17:49:52"。
    修改了 任务状态,旧值为 "doing",新值为 "done"。
    修改了 预计剩余,旧值为 "10",新值为 "0"。
    修改了 由谁完成,旧值为 "",新值为 "majunhui"。

  4. 2024-07-30 17:46:52, 由 梁秀丽 编辑。
    修改了 最初预计,旧值为 "10",新值为 "7"。
    修改了 任务描述,区别为:
    001-
    001+
    001- <br />
    001+
所属迭代 智能中心-智能选品迭代
所属模块 智能中心-需求池  战略独立项目   智能选品
相关需求 新增 智能选品三级类目提报上限 自动测算功能
指派给 罗友军 于 2024-07-26 17:50:11
任务类型 前端
任务标签 初始
开发组
任务状态 已完成
进度 100%
优先级 P0
关键词
抄送给
由谁创建 罗友军 于 2024-07-15 14:08:29
由谁完成 马军辉 于 2024-07-26 17:49:52
由谁取消 暂无
由谁关闭 暂无
关闭原因 暂无
最后编辑 梁秀丽 于 2024-07-30 17:46:52
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 7工时
总计消耗 3工时
预计剩余 0工时
预计开始 2024-07-15
实际开始 2024-07-23
截止日期 2024-07-31
