任务描述

需求背景

由于用户有设置运费作为运营手段的需求,若限价会导致价格过高,因此需对运费进行判定

需求描述

1.ERP ebay人工刊登/复制/批量复制/修改/批量修改listing时,若listing设置了运费,则将listing原价+运费作为限价条件进行判断

a.人工刊登/复制刊登时:若计算器计算的价格+运费大于等于限价表中的ebay平台站点限价,可直接刊登

b.人工刊登/复制刊登时:若刊登计算器计算的价格+运费小于限价表中的ebay平台站点价格,保存时提示:低于限价价格,请修改

c.用户编辑修改价格时,限价SKU的价格+运费不能低于限价价格,若低于则自动修改失败,提示:低于限价价格,请修改

d.取消实时判断及修改限价价格,统一改为保存时校验

需求描述

需求背景

由于用户有设置运费作为运营手段的需求,若限价会导致价格过高,因此需对运费进行判定

需求描述

1.ERP ebay人工刊登/复制/批量复制/修改/批量修改listing时,若listing设置了运费,则将listing原价+运费作为限价条件进行判断

a.人工刊登/复制刊登时:若计算器计算的价格+运费大于等于限价表中的ebay平台站点限价,可直接刊登

b.人工刊登/复制刊登时:若刊登计算器计算的价格+运费小于限价表中的ebay平台站点价格,保存时提示:低于限价价格,请修改

c.用户编辑修改价格时,限价SKU的价格+运费不能低于限价价格,若低于则自动修改失败,提示:低于限价价格,请修改

d.取消实时判断及修改限价价格,统一改为保存时校验

验收标准
暂无
历史记录
  1. 2024-09-26 11:23:03, 由 王小勤 创建。
  2. 2024-09-26 14:50:55, 由 王小勤 添加备注。
    验证如下:

    1、单体:B183202P49J18521 【在线】
    场景1:同站点复制+编辑时,操作单体限价SKU

    前置条件:渠道SKU:B183202P49J18521  系统SKU:16704015,如下限价情况为:10.99

    通过该在线渠道SKU进行同站点复制后,生成渠道SKU:I205305NBHAM8521  编辑页面里操作,模拟其低于限价的情况:计算器价格:7.99+运费:2.99 =10.98 < 限价:10.9900,则会对其进行价格+运费低于限价的提示

    2、管理列表页面-一口价修改

    预期结果:对EBay_listing管理列表-一口价进行低于限价修改,理应提示:运费:xxx + 价格:xxx 低于限价:xxx
    实际结果:运费提前设置后,在列表页一口价进行直接修改,二者低于限价时,并不会提示:运费 +价格低于限价,而是只说价格低于限价【存在问题】

  3. 2024-09-26 15:00:35, 由 梁秀丽 编辑。
    修改了 最初预计,旧值为 "15",新值为 "6"。
    修改了 预计剩余,旧值为 "15",新值为 "6"。
  4. 2024-09-26 15:01:58, 由 王小勤 记录工时,消耗 3 小时。
    修改了 总计消耗,旧值为 "0",新值为 "3"。
    修改了 预计剩余,旧值为 "6",新值为 "3"。
    修改了 任务状态,旧值为 "wait",新值为 "doing"。
    修改了 实际开始,旧值为 "0000-00-00 00:00:00",新值为 "2024-09-26"。
  5. 2024-09-29 09:29:11, 由 王小勤 记录工时,消耗 2 小时。
  6. 2024-09-29 09:29:11, 由 王小勤 记录工时,消耗 1 小时。
    修改了 总计消耗,旧值为 "3",新值为 "6"。
    修改了 预计剩余,旧值为 "3",新值为 "0"。
    修改了 任务状态,旧值为 "doing",新值为 "done"。
    修改了 由谁完成,旧值为 "",新值为 "wangxiaoqin"。
    修改了 实际完成,旧值为 "",新值为 "2024-09-29 09:29:11"。
  7. 2024-09-29 09:29:27, 由 王小勤 编辑。
    修改了 截止日期,旧值为 "2024-09-26",新值为 "2024-09-29"。
  8. 2024-10-08 14:40:28, 由 王小勤 添加备注。

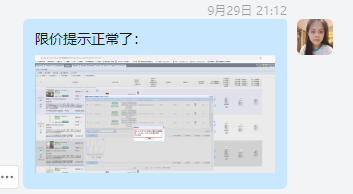

    27日已修复完毕,测试环境验证完毕,29日发正式环境验证生产环境

所属迭代 智能中心-EBAY直发迭代
所属模块 智能中心-需求池  战略独立项目   EBAY直发
相关需求 ERP ebay限价需加上运费进行判断
指派给 王小勤 于 2024-10-08 14:40:35
任务类型 测试
任务标签 初始
开发组
任务状态 已完成
进度 100%
优先级 P1
关键词
抄送给
由谁创建 王小勤 于 2024-09-26 11:23:03
由谁完成 王小勤 于 2024-09-29 09:29:11
由谁取消 暂无
由谁关闭 暂无
关闭原因 暂无
最后编辑 王小勤 于 2024-10-08 14:40:35
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 6工时
总计消耗 6工时
预计剩余 0工时
预计开始 2024-09-26
实际开始 2024-09-26
截止日期 2024-09-29
