任务描述

需求背景

ERP同站点复制listing,又需改变listing的类型时,需支持将修改后的运输模板引入到listing详情页面


需求描述

1.ERP同站点复制listing修改运输模板时,需根据运输模板对应仓库传参给计算器进行计算价格

2.复制后需根据选择的运输模板赋值给复制的listing仓库及配置的运输方式

需求描述

需求背景

ERP同站点复制listing,又需改变listing的类型时,需支持将修改后的运输模板引入到listing详情页面


需求描述

1.ERP同站点复制listing修改运输模板时,需根据运输模板对应仓库传参给计算器进行计算价格

2.复制后需根据选择的运输模板赋值给复制的listing仓库及配置的运输方式

验收标准
暂无
历史记录
  1. 2024-10-14 11:17:22, 由 王小勤 创建。
  2. 2024-10-14 19:54:42, 由 王小勤 添加备注。
    该需求由于其他需求和开发未同步原因,已经遗留较久。

    1、目前已处理了第1点的逻辑:按照对应仓库传参给计算器,进行计算价格


    2、复制后选择运输方式,赋值给复制的listing仓库及配置的运输方式
    目前与开发沟通后,涉及到运输方式模板关联的仓库和运费等多重逻辑,需要重新处理。目前的解决方案就是根据销售手动在草稿编辑页面选择对应运输模板下的运输方式

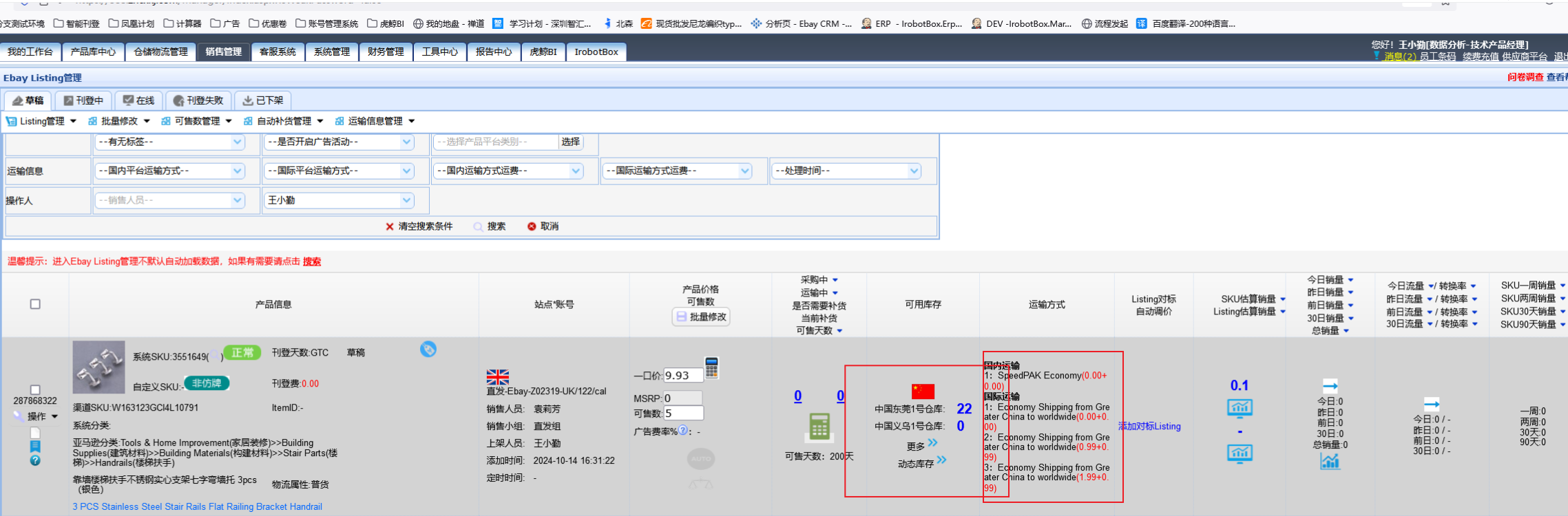

    (1)同站点复制到草稿后:并未根据同站点复制模板的选项进行处理

    (2)手动操作草稿编辑页面的运输方式后:

    确定保存后才变成:真实海外仓对应的仓库和运输方式

  3. 2024-10-14 19:55:03, 由 王小勤 编辑。
    修改了 截止日期,旧值为 "2024-10-15",新值为 "2024-10-14"。
    修改了 任务名称,区别为:
    001- 【测试执行】【23676】ERP同站点批量复制运输模板修改时listing详情也需使用该模板
    001+ 【测试执行】【已拆任务后续跟踪】【23676】ERP同站点批量复制运输模板修改时listing详情也需使用该模板
    001- 【测试执行】【23676】ERP同站点批量复制运输模板修改时listing详情也需使用该模板
    001+ 【测试执行】【已拆任务后续跟踪】【23676】ERP同站点批量复制运输模板修改时listing详情也需使用该模板
  4. 2024-10-14 19:55:15, 由 王小勤 记录工时,消耗 2 小时。
  5. 2024-10-14 19:55:15, 由 王小勤 记录工时,消耗 3 小时。
    修改了 总计消耗,旧值为 "0",新值为 "5"。
    修改了 预计剩余,旧值为 "5",新值为 "0"。
    修改了 任务状态,旧值为 "wait",新值为 "done"。
    修改了 由谁完成,旧值为 "",新值为 "wangxiaoqin"。
    修改了 实际完成,旧值为 "",新值为 "2024-10-14 19:55:15"。
  6. 2024-12-03 20:24:02, 由 王小勤 激活。
    修改了 预计剩余,旧值为 "0",新值为 "4"。
    修改了 任务状态,旧值为 "done",新值为 "doing"。
    修改了 由谁完成,旧值为 "wangxiaoqin",新值为 ""。
    修改了 实际完成,旧值为 "2024-10-14 19:55:15",新值为 "0000-00-00"。
    修改了 取消时间,旧值为 "",新值为 "0000-00-00"。
    修改了 关闭时间,旧值为 "",新值为 "0000-00-00"。
  7. 2024-12-03 20:29:39, 由 王小勤 编辑。
    修改了 预计开始,旧值为 "2024-10-14",新值为 "2024-12-03"。
    修改了 截止日期,旧值为 "2024-10-14",新值为 "2024-12-04"。
    验证如下:

    (1)测试数据:
    渠道SKU:2PG135906H52PR24243 真实海外仓
    渠道SKU:B4A135418KM03Y24243 虚拟海外仓
    渠道SKU:101402E0T87UPV 直发国内仓
    (2)场景验证:

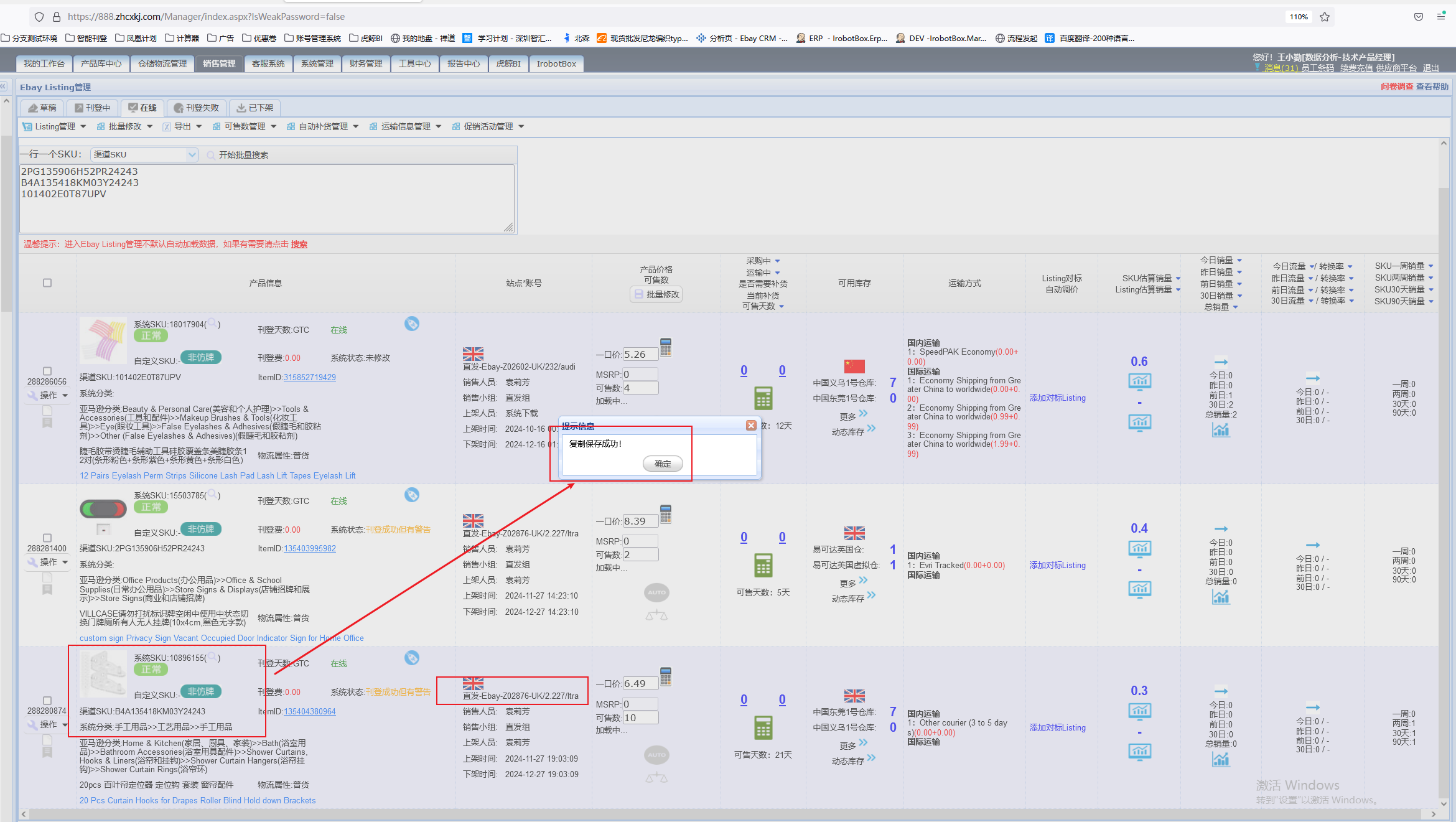

    场景1:渠道SKU:101402E0T87UPV  ===直发listing转真实海外仓

    草稿查看:

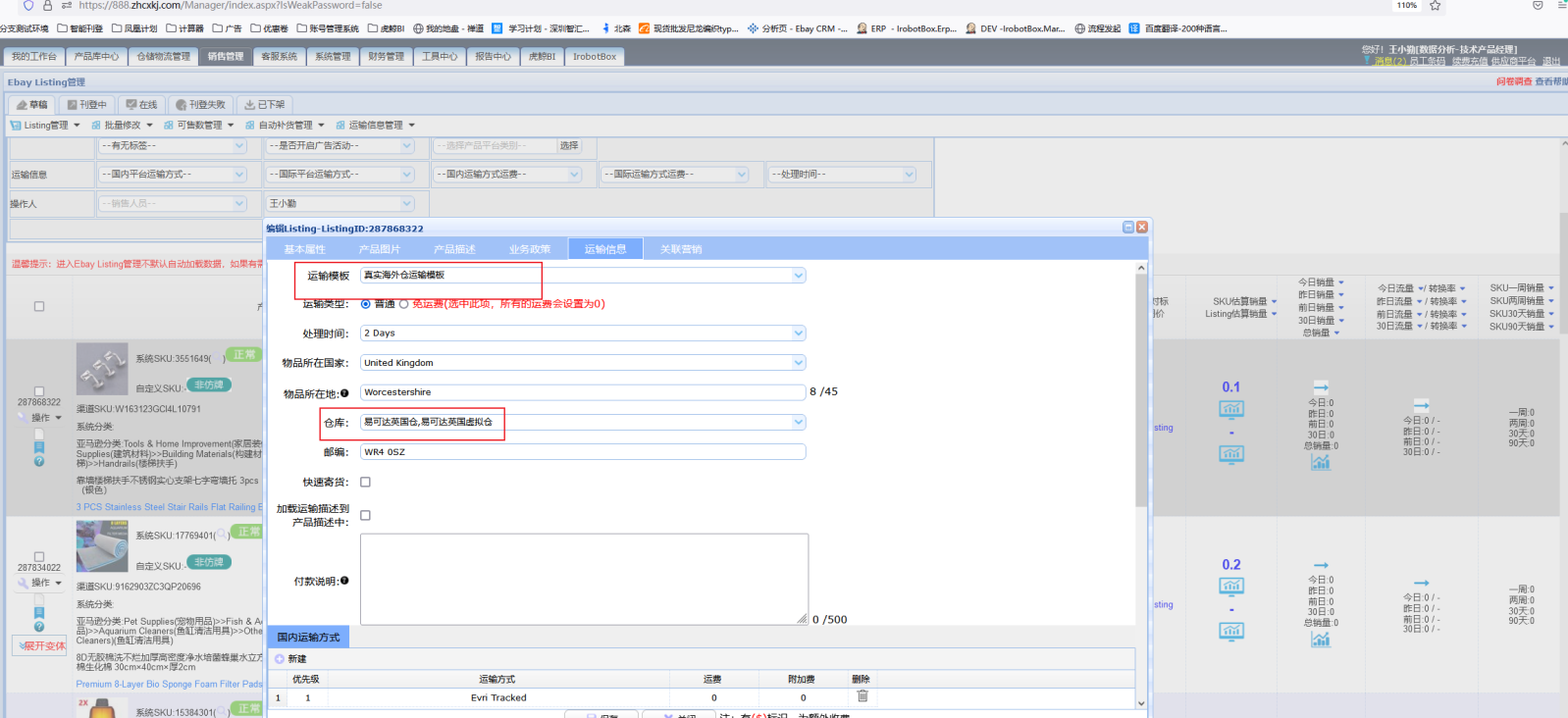

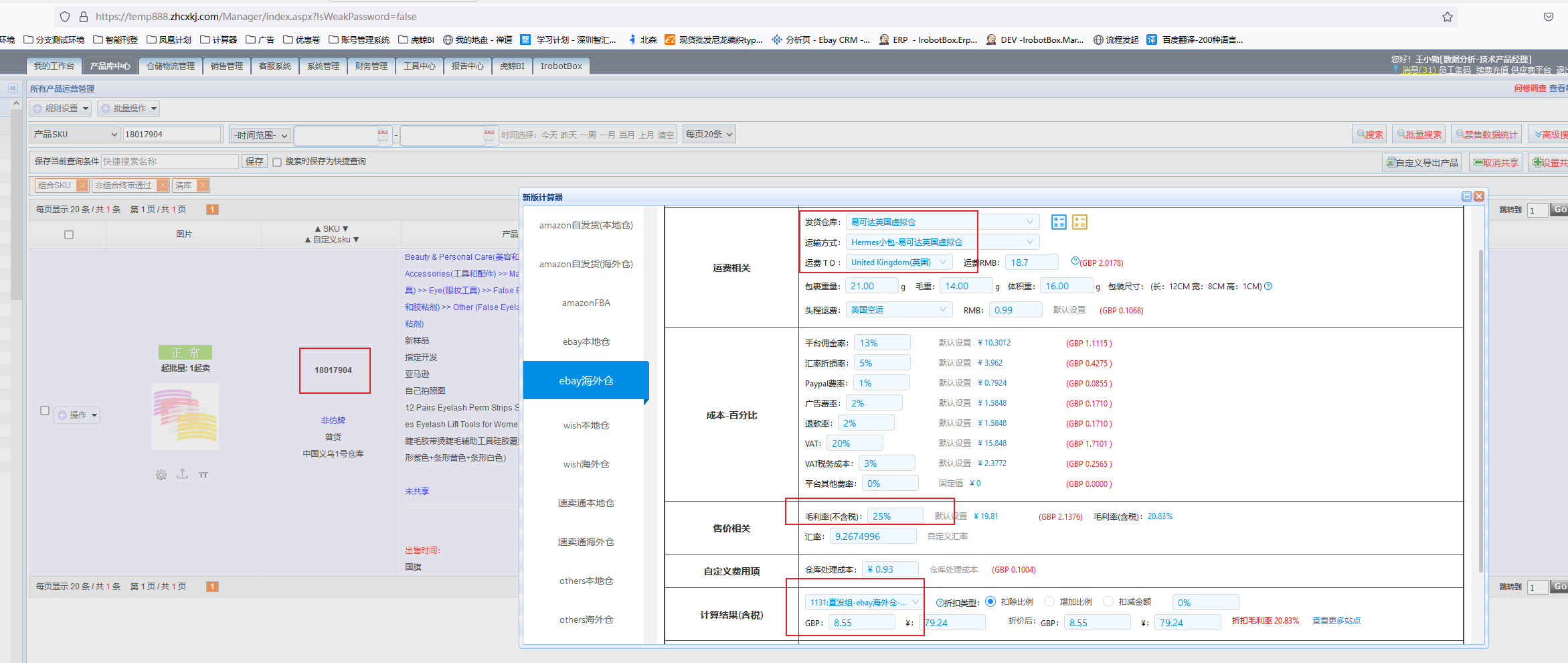

    预期结果:对应计算器价格+可用库存+运输方式均符合对应复制选择的计算器

    实际结果:符合预期

  8. 2024-12-03 20:29:50, 由 王小勤 记录工时,消耗 2 小时。
    修改了 总计消耗,旧值为 "5",新值为 "7"。
    修改了 预计剩余,旧值为 "4",新值为 "2"。
  9. 2024-12-04 10:09:55, 由 王小勤 添加备注。

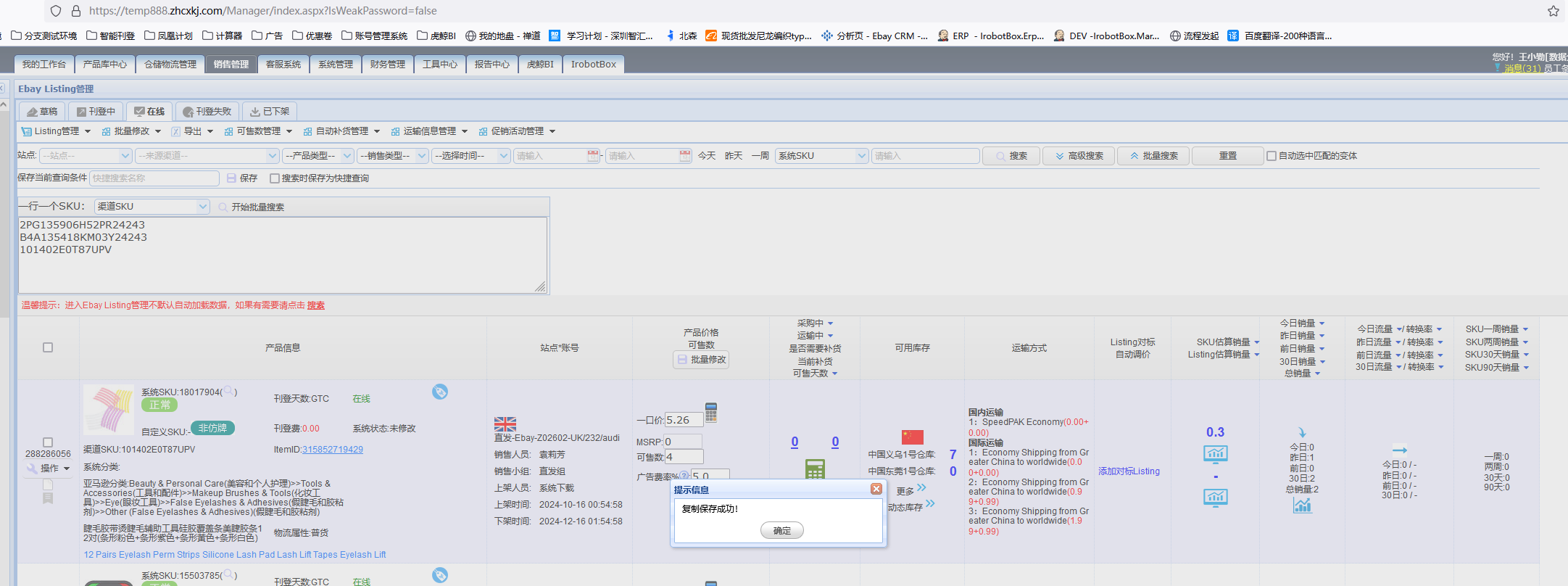

    生产环境验:

    场景2:渠道SKU:B4A135418KM03Y24243 ===虚拟海外仓转真实海外仓



    草稿查看:

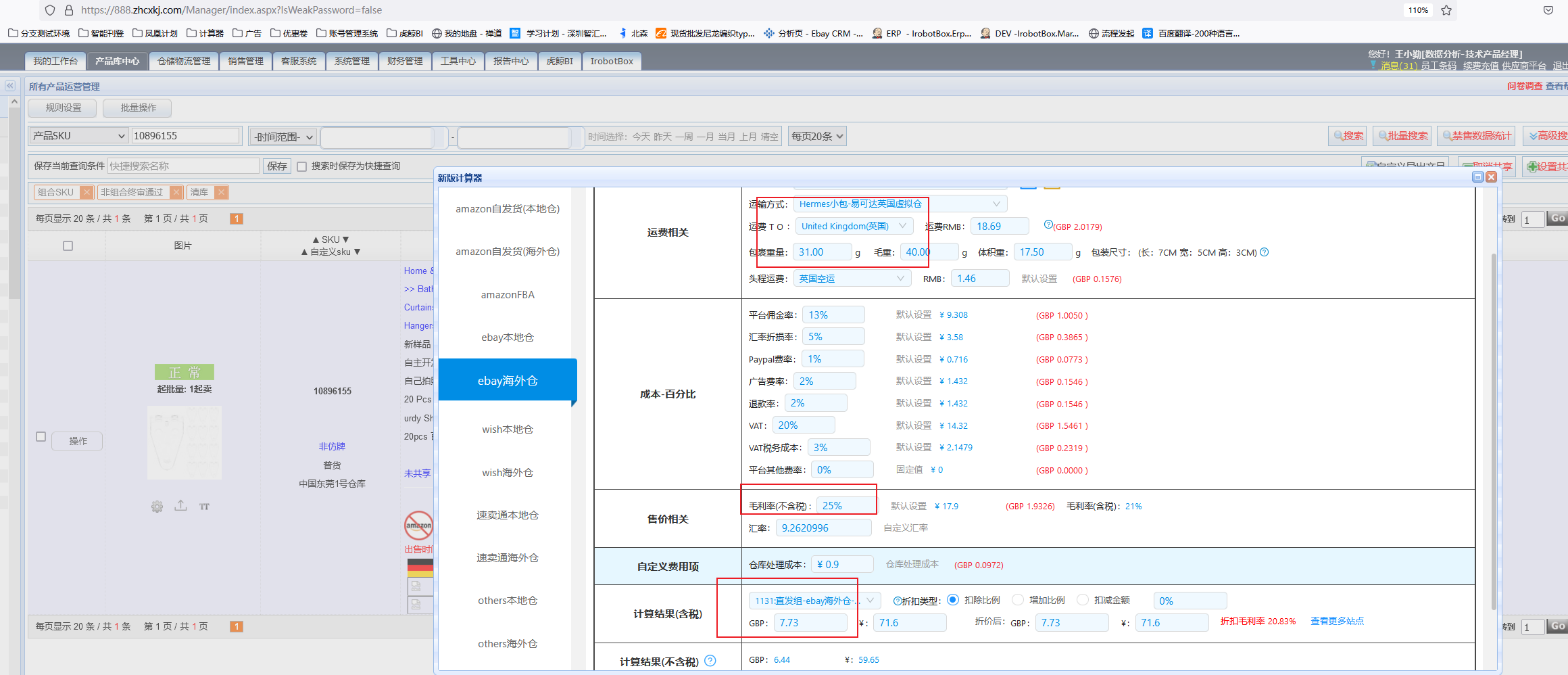

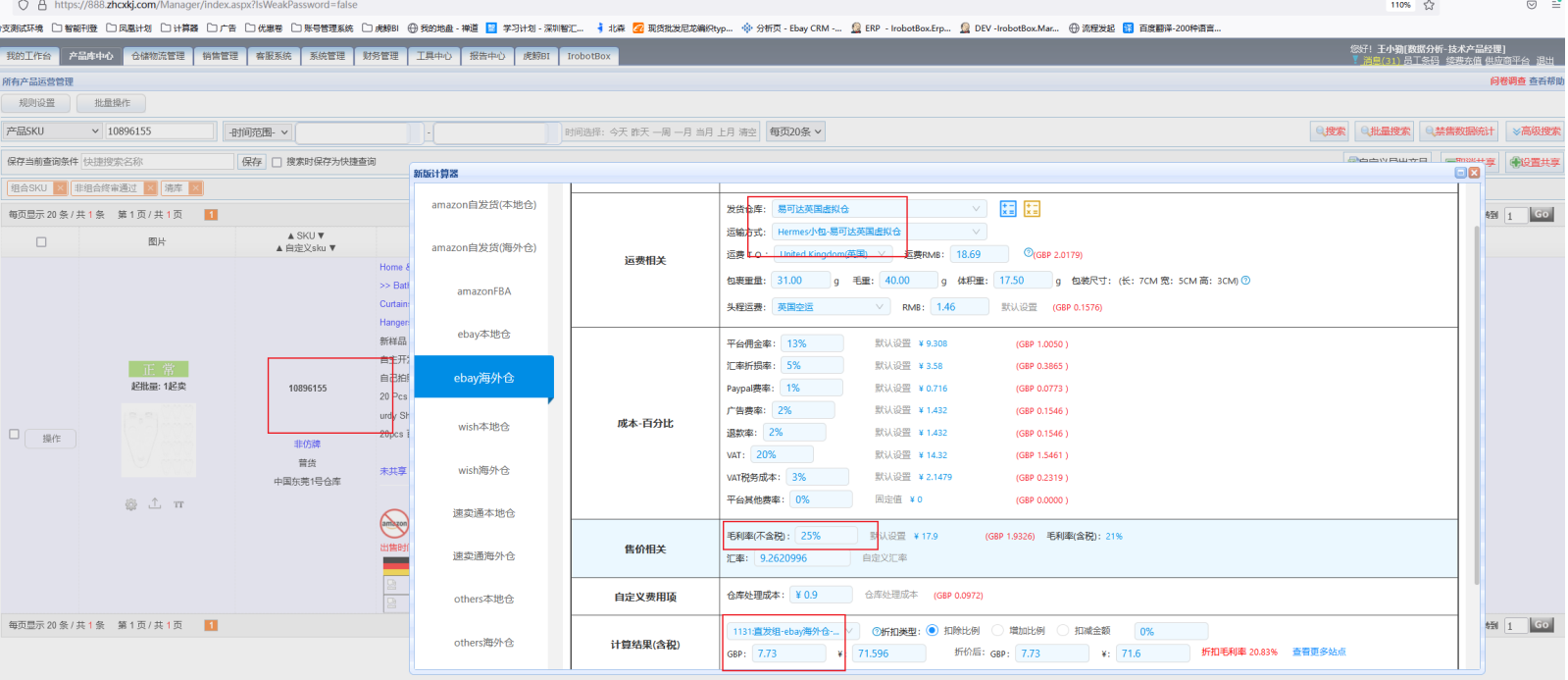

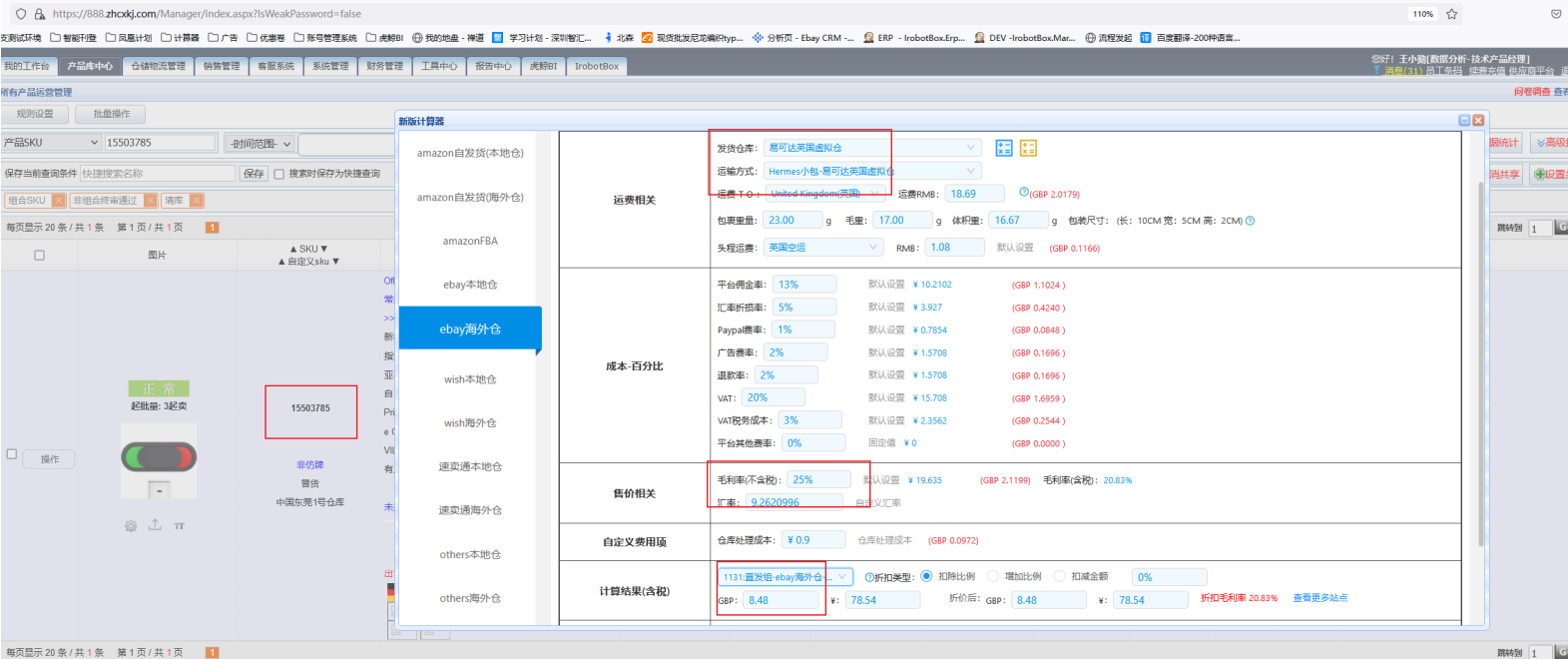

    预期结果:虚拟海外仓转真实海外仓,下拉选择运输模板:ebay直发-真实海外仓运输模板(不发偏远),计算器:1131,价格为:7.73

    实际结果:符合预期

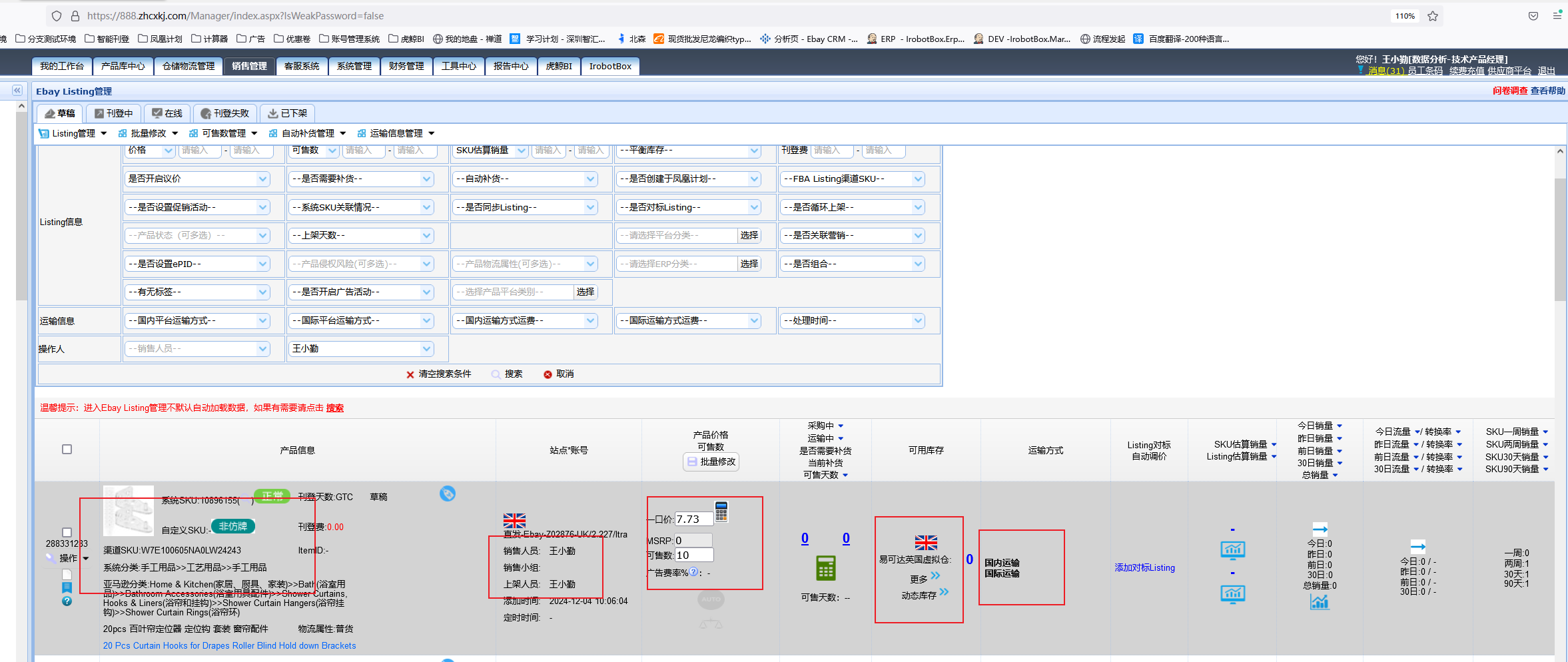

  10. 2024-12-04 10:59:22, 由 王小勤 添加备注。
    生产环境:与销售同事沟通后配合操作结果

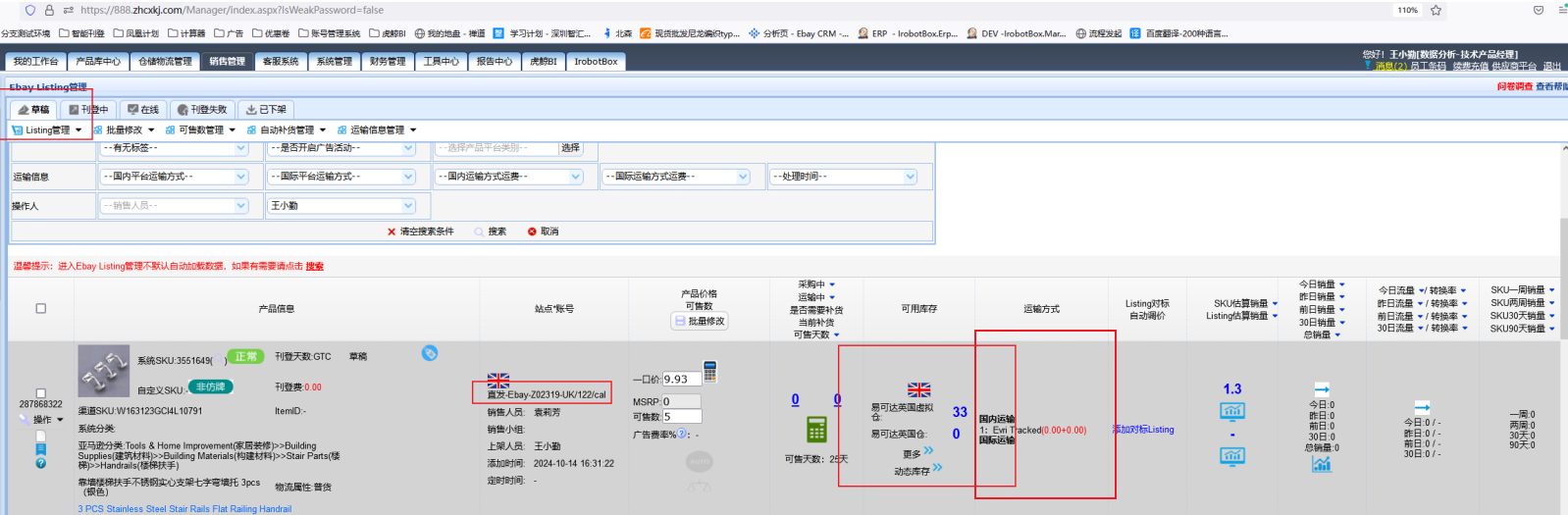

    在线同站点复制:三种业务场景:有库存的前提下,国内仓、虚拟海外仓、真实海外仓 转 真实海外仓

    复制转换时:

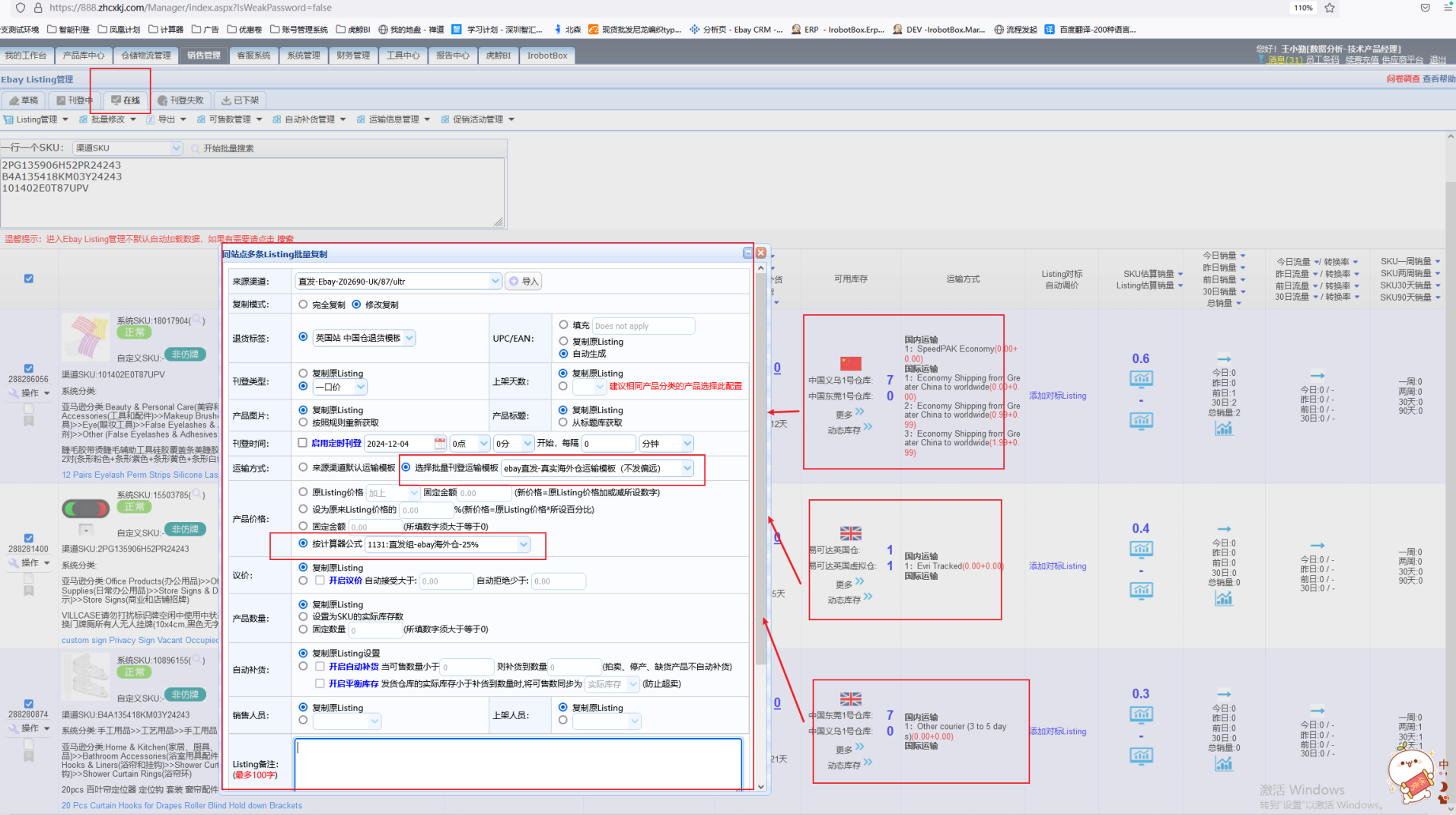

    (由于我的账号操作后结果有部分不一样,以下是让销售同事复制转换后的结果)

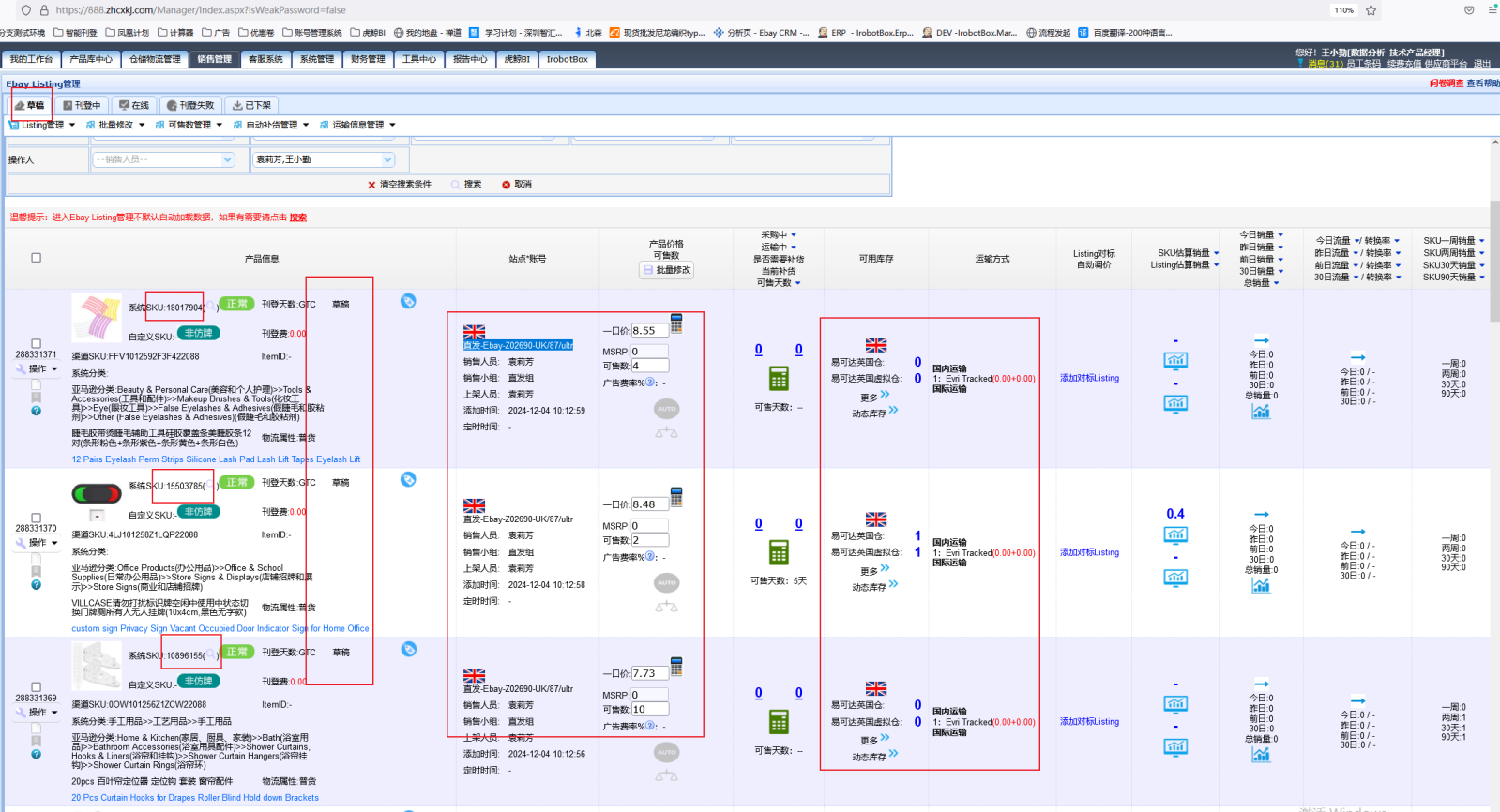

    复制转换后:按业务转换逻辑成功复制,计算器价格核对后均一致

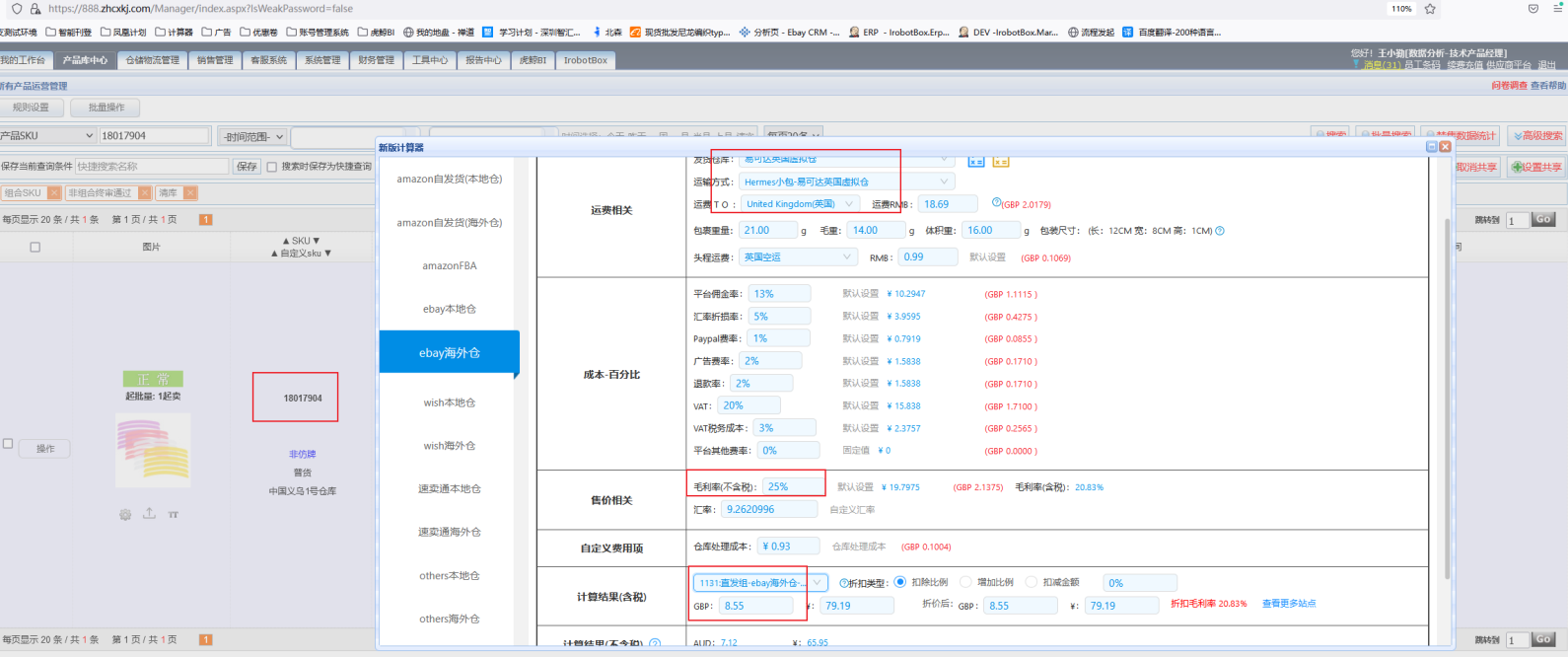

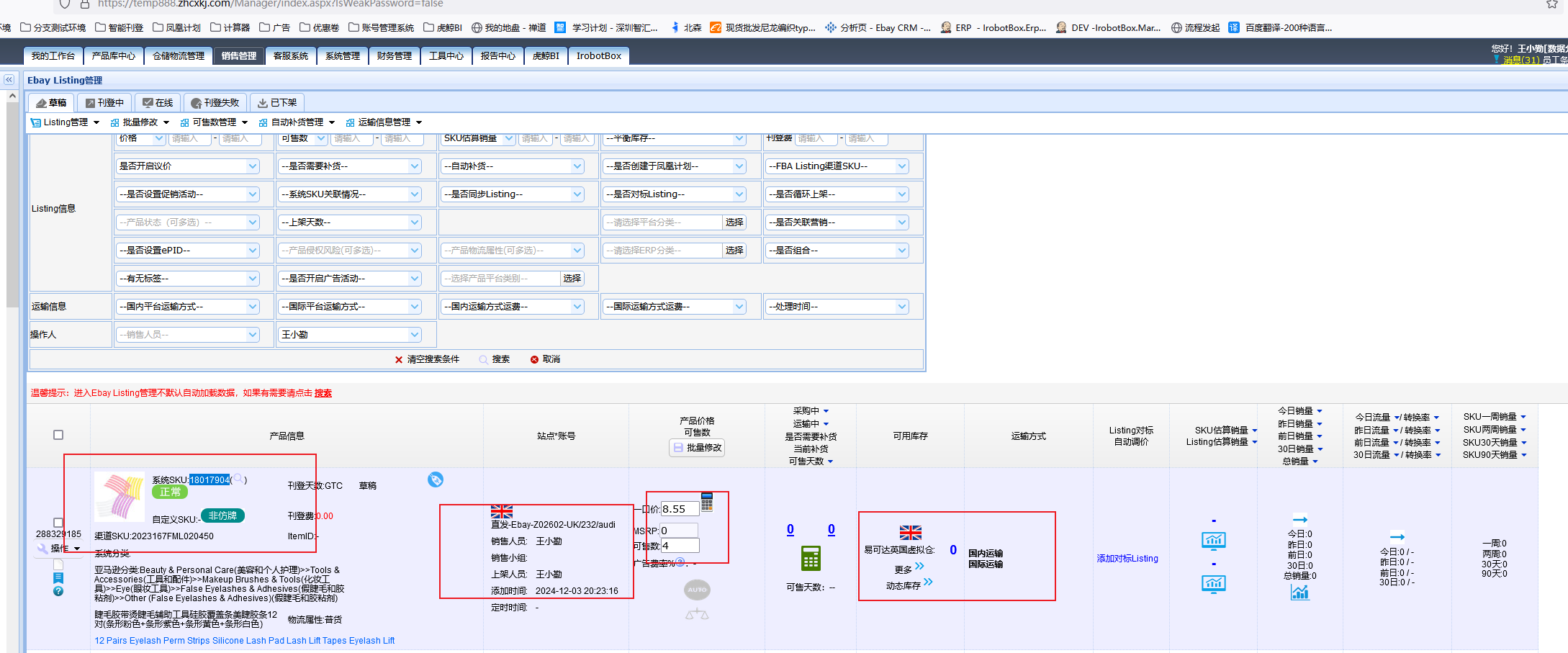

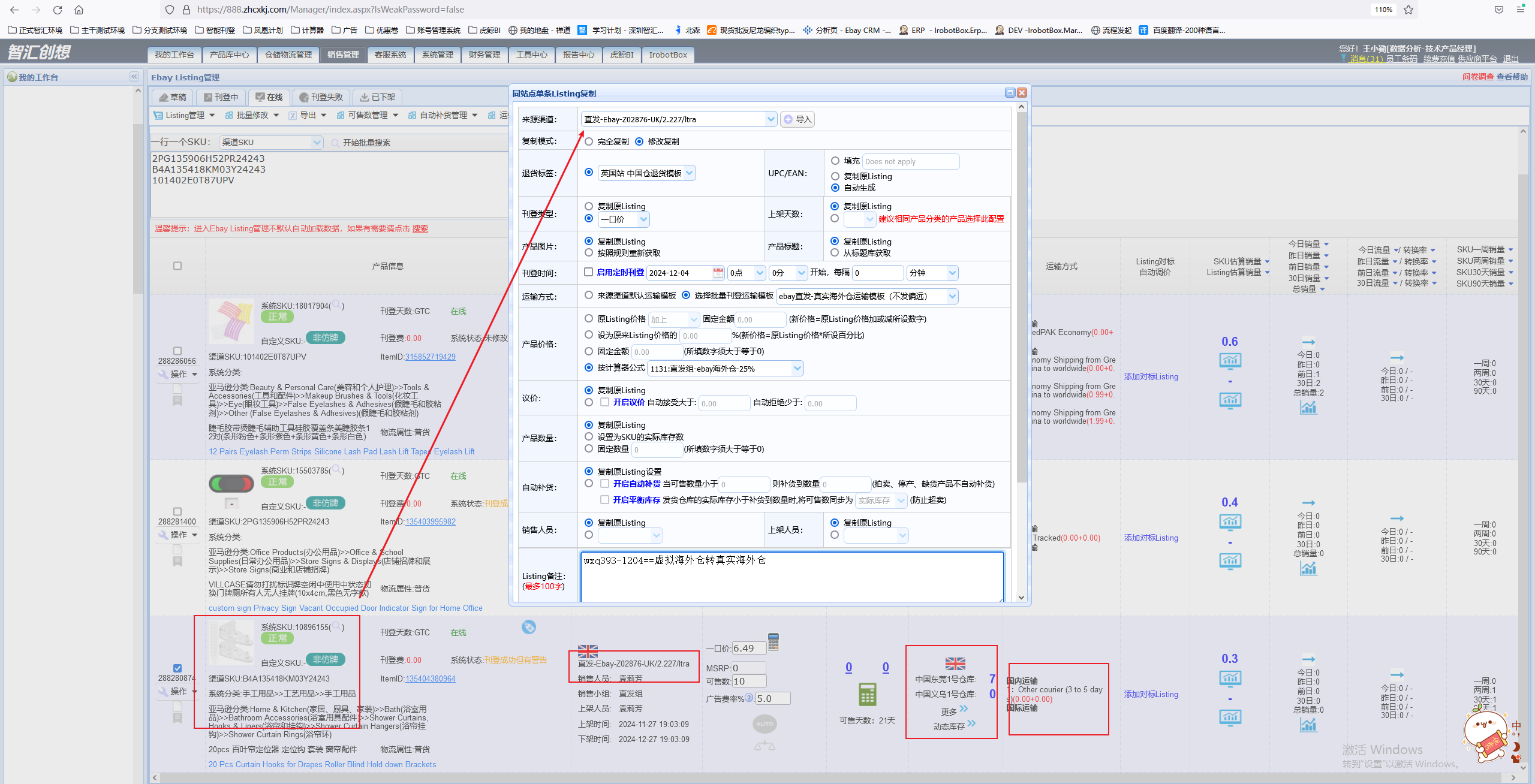

    10896155:

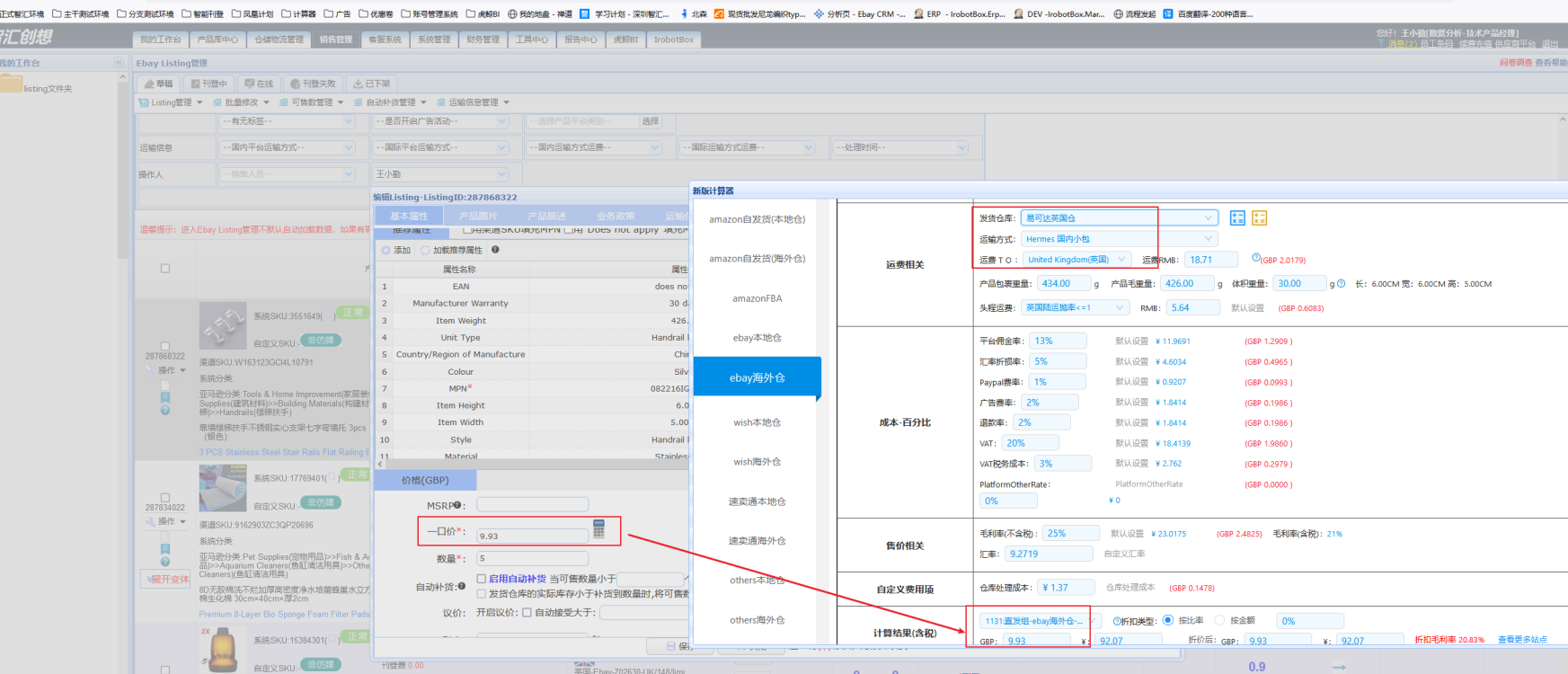

    15503785:

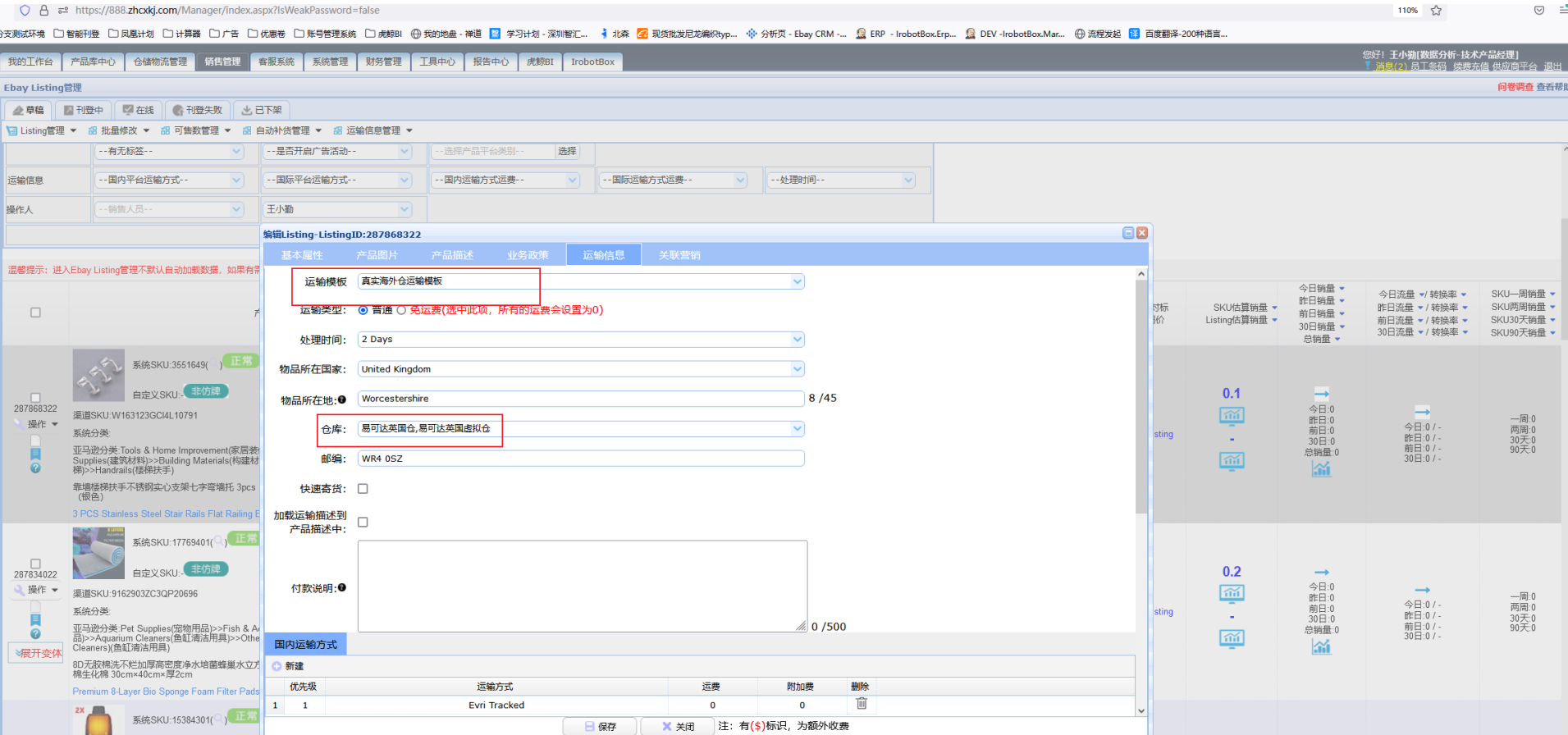

    18017904:

  11. 2024-12-04 10:59:34, 由 王小勤 记录工时,消耗 2 小时。
    修改了 总计消耗,旧值为 "7",新值为 "9"。
    修改了 预计剩余,旧值为 "2",新值为 "0"。
    修改了 任务状态,旧值为 "doing",新值为 "done"。
    修改了 由谁完成,旧值为 "",新值为 "wangxiaoqin"。
    修改了 实际完成,旧值为 "",新值为 "2024-12-04 10:59:34"。
所属迭代 智能中心-EBAY直发迭代
所属模块 智能中心-需求池  战略独立项目   EBAY直发
相关需求 ERP同站点批量复制运输模板修改时listing详情也需使用该模板
指派给 王小勤 于 2024-12-04 10:59:34
任务类型 测试
任务标签 初始
开发组
任务状态 已完成
进度 100%
优先级 P1
关键词
抄送给
由谁创建 王小勤 于 2024-10-14 11:17:22
由谁完成 王小勤 于 2024-12-04 10:59:34
由谁取消 暂无
由谁关闭 暂无
关闭原因 暂无
最后编辑 王小勤 于 2024-12-04 10:59:34
团队 最初预计 总计消耗 预计剩余
工时信息
最初预计 5工时
总计消耗 9工时
预计剩余 0工时
预计开始 2024-12-03
实际开始 0000-00-00
截止日期 2024-12-04
